Postęp prac - czerwiec 2023 r.
W czerwcu na placu budowy zajezdni Annopol prowadzone były roboty ziemne, żelbetowe, murowe oraz instalacyjne. Wykonawca rozpoczął również montaż konstrukcji stalowych na trzech budynkach: hali napraw, hali warsztatowo-magazynowej oraz budynku lakierni, garażu pługów i wagonów powypadkowych.

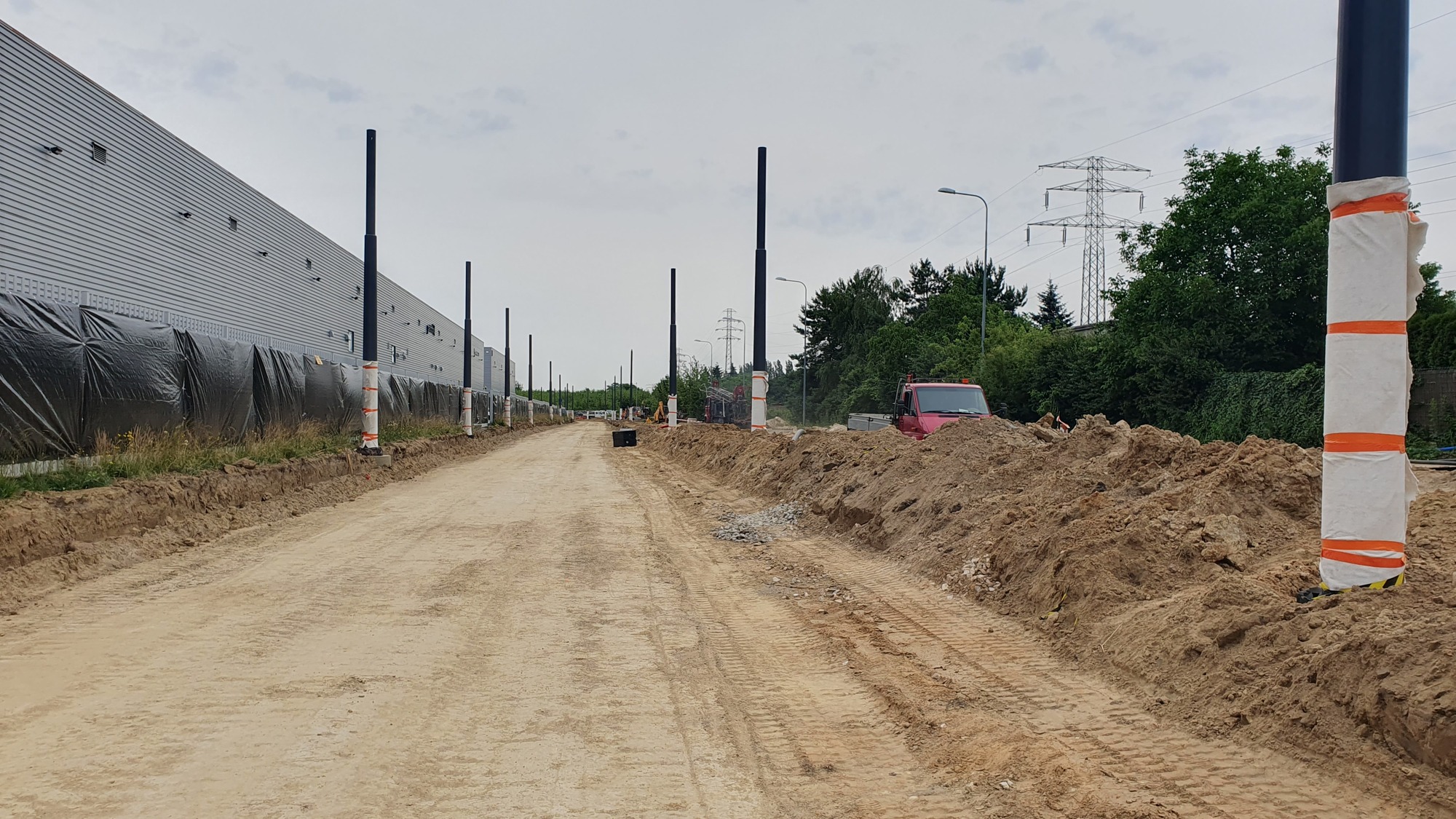

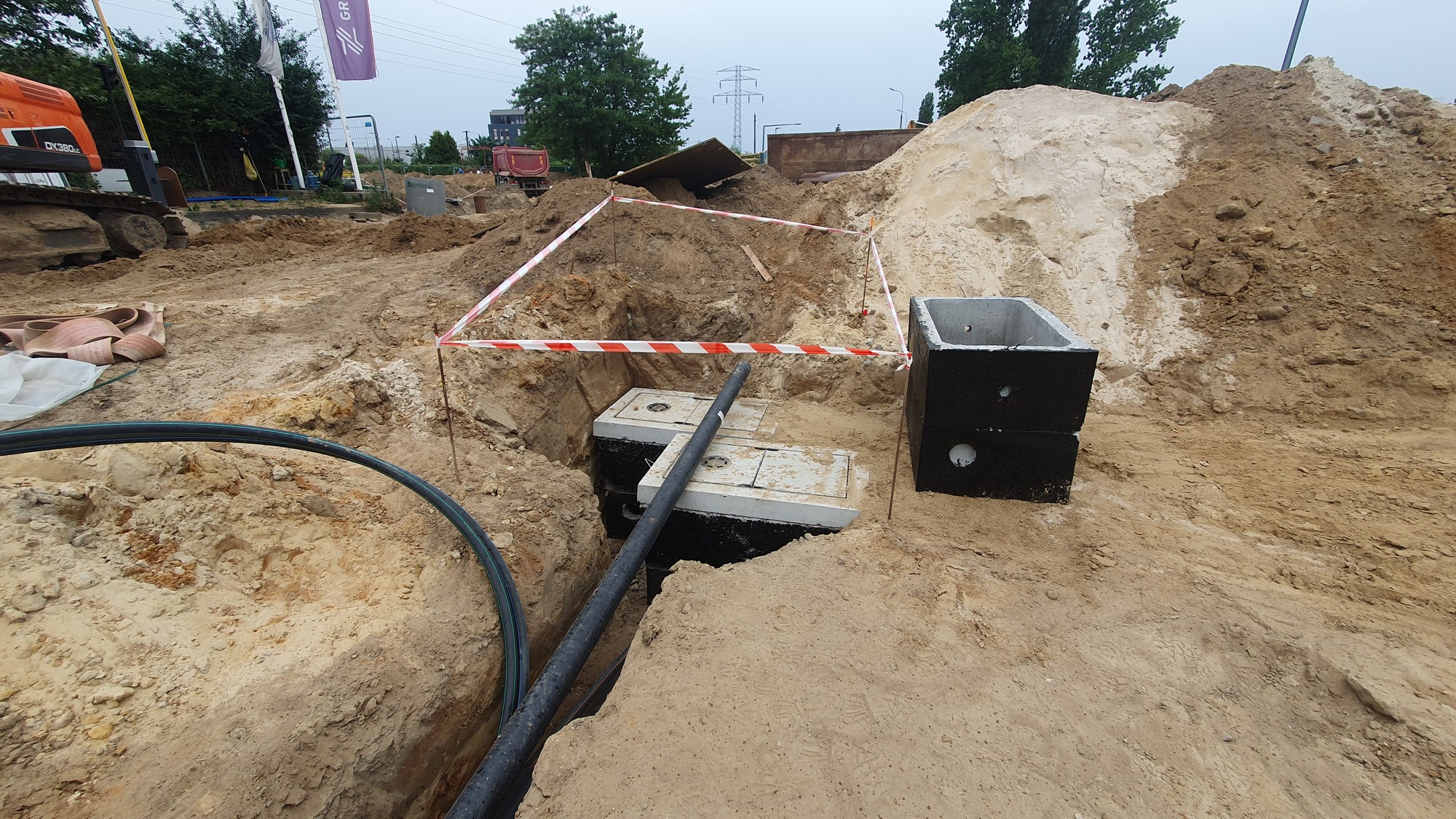

W pasie drogowym przebudowywanej ul. Inowłodzkiej objętym decyzją ZRID wykonano stabilizacje gruntu pod torowisko. Wykonawca kontynuuje stawianie słupów trakcyjnych na wykonanych fundamentach. Na zamkniętym skrzyżowaniu ulicy Inowłodzkiej z ulicą Annopol wykonywane są roboty ziemne oraz montażowe związane z przebudowaniem instalacji sanitarnej i elektroenergetycznej m.in.: wykonanie studni kablowych wraz z okablowaniem.

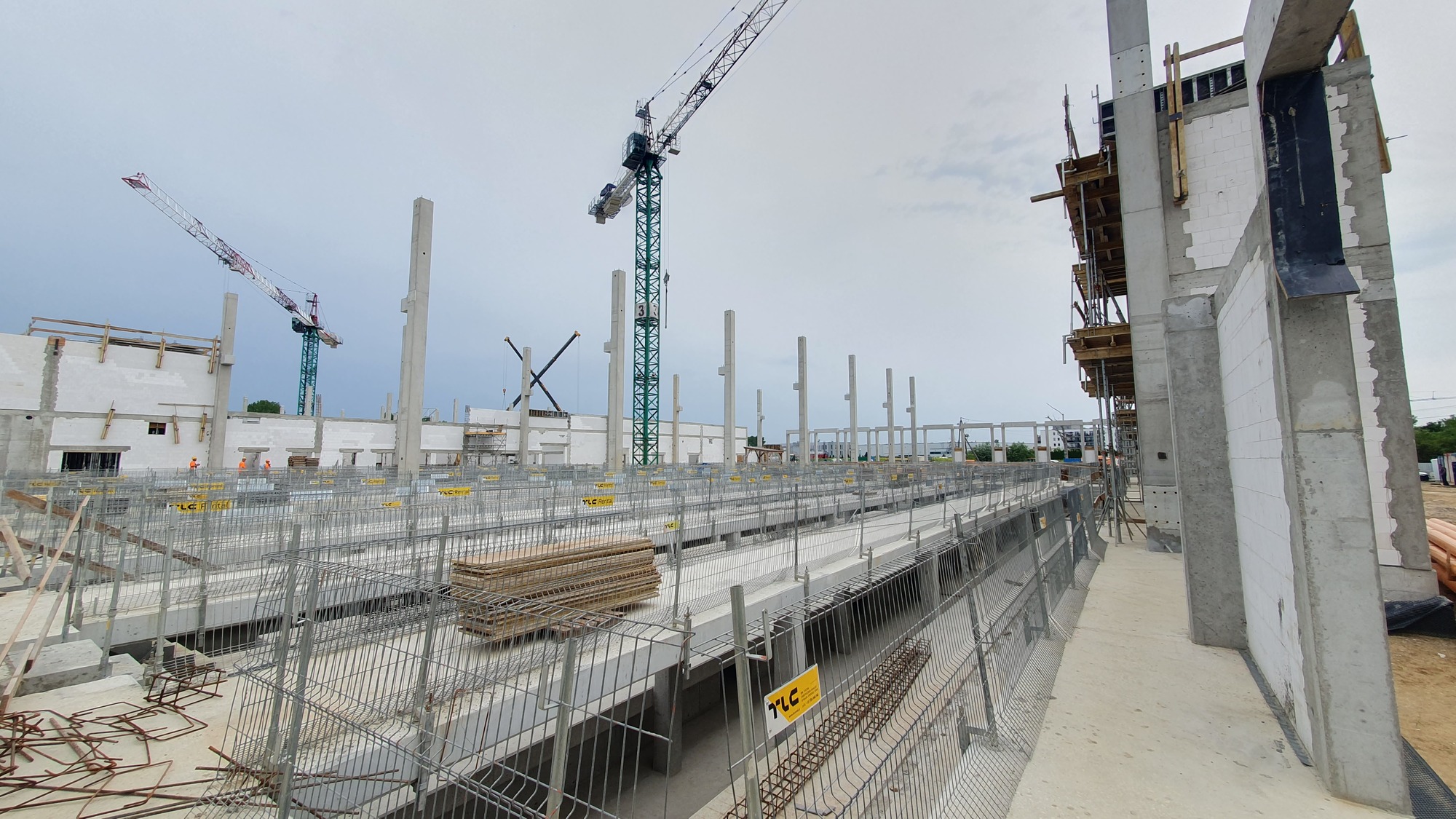

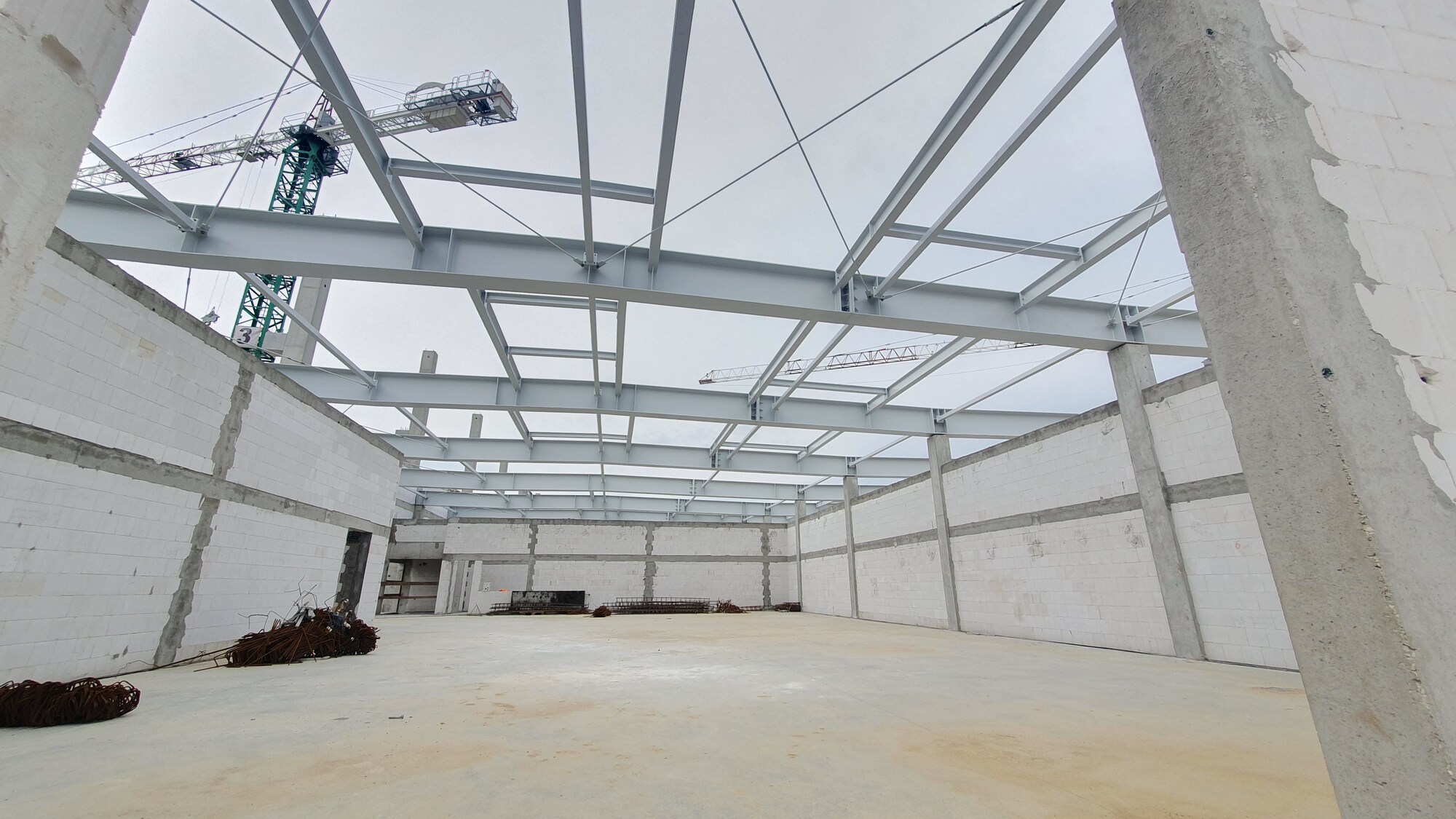

W ramach Budynku nr 1 (hala remontowa, warsztaty i magazyny, hala obsług technicznych) Wykonawca kontynuuje roboty ziemne, żelbetowe, murowe oraz stalowe. W części obsług technicznych (bud. 1c) konstrukcja przygotowywana jest pod montaż konstrukcji stalowej. W miejscu hali remontowej (bud. 1a) rozpoczęto montaż konstrukcji stalowej dachu oraz belek podsuwnicowych. W części warsztatowo-magazynowej (bud. 1b) kontynuowane są roboty przy wymurowaniu ścian pomieszczeń oraz przy montażu konstrukcji stalowej dachu.

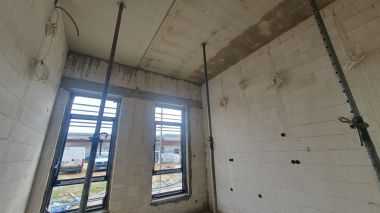

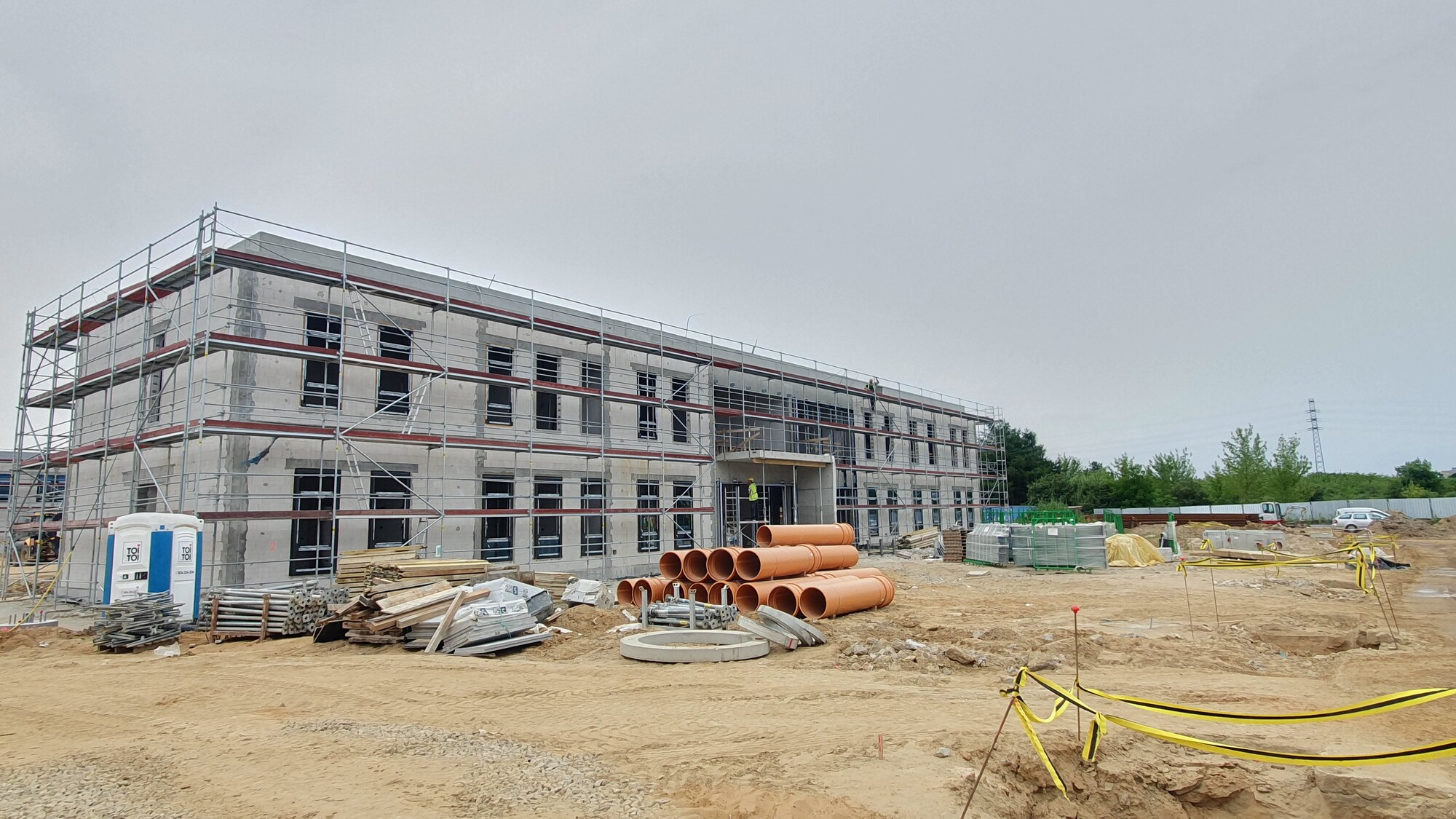

W ramach Budynku nr 2 (Budynek administracyjny) kontynuowane są roboty przy zamontowaniu okien na piętrze oraz wykonywaniu instalacji elektrycznej i teletechnicznej.

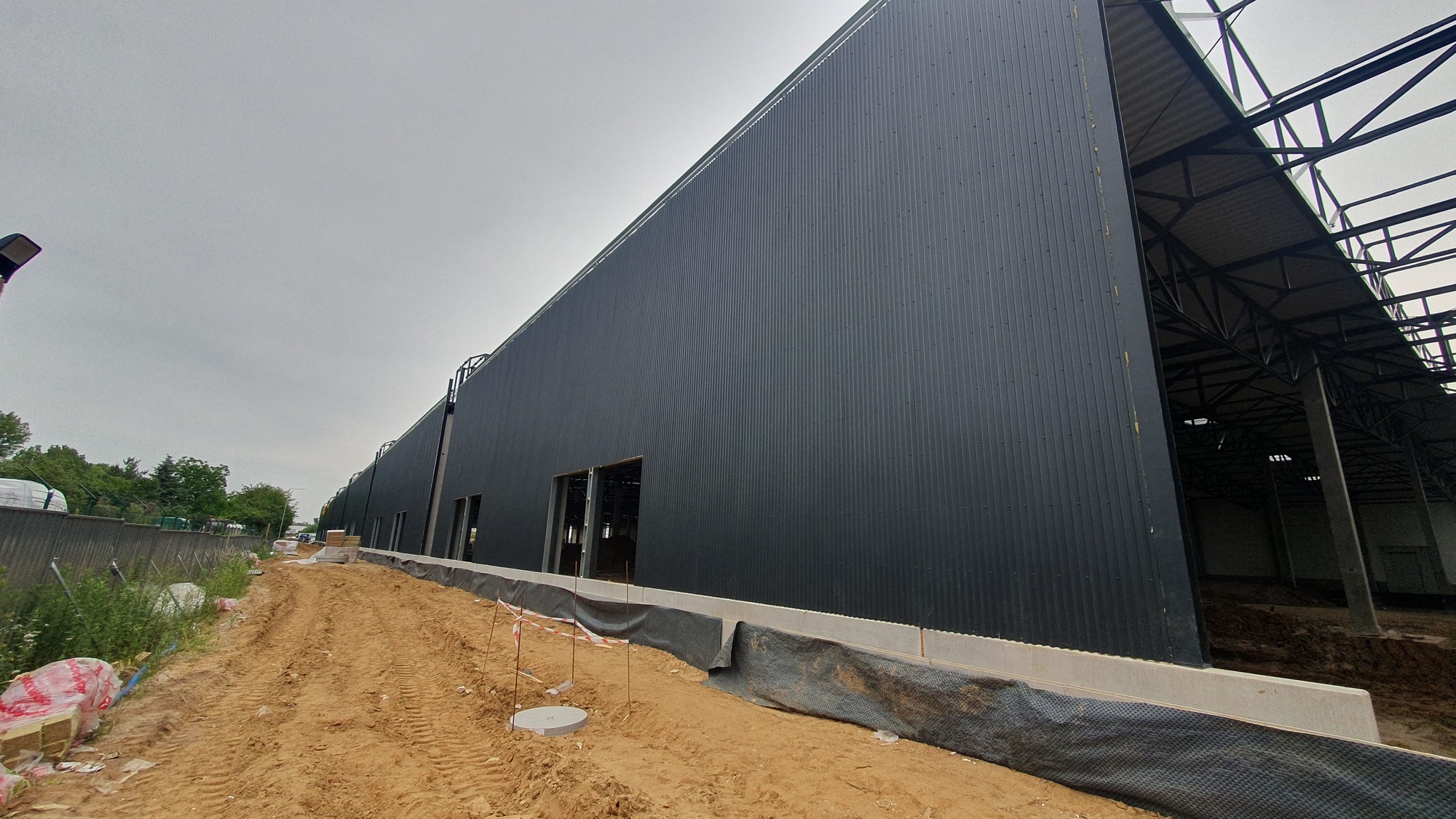

W ramach Budynku nr 3 (Hala postojowa) trwa montaż izolacji termicznej oraz blachy elewacyjnej na wykonanych kasetach ściennych. Wykonywane są równocześnie prace związane z instalacją systemu odwodnienia deszczowego oraz instalacją hydrantową pod dachem.

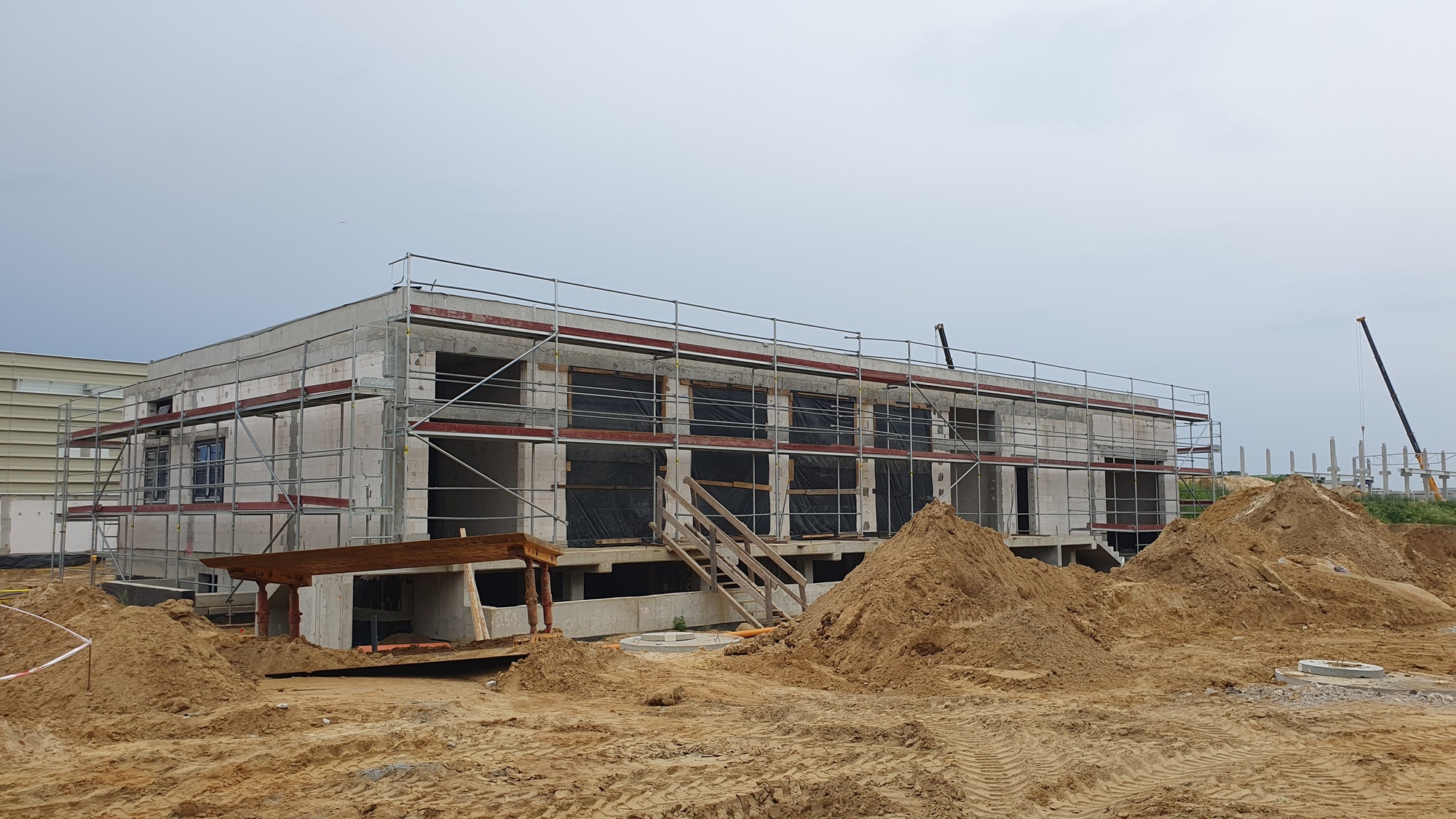

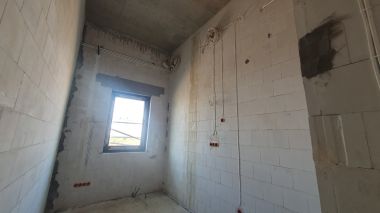

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) wykonywany jest montaż instalacji elektrycznej oraz teletechnicznej.

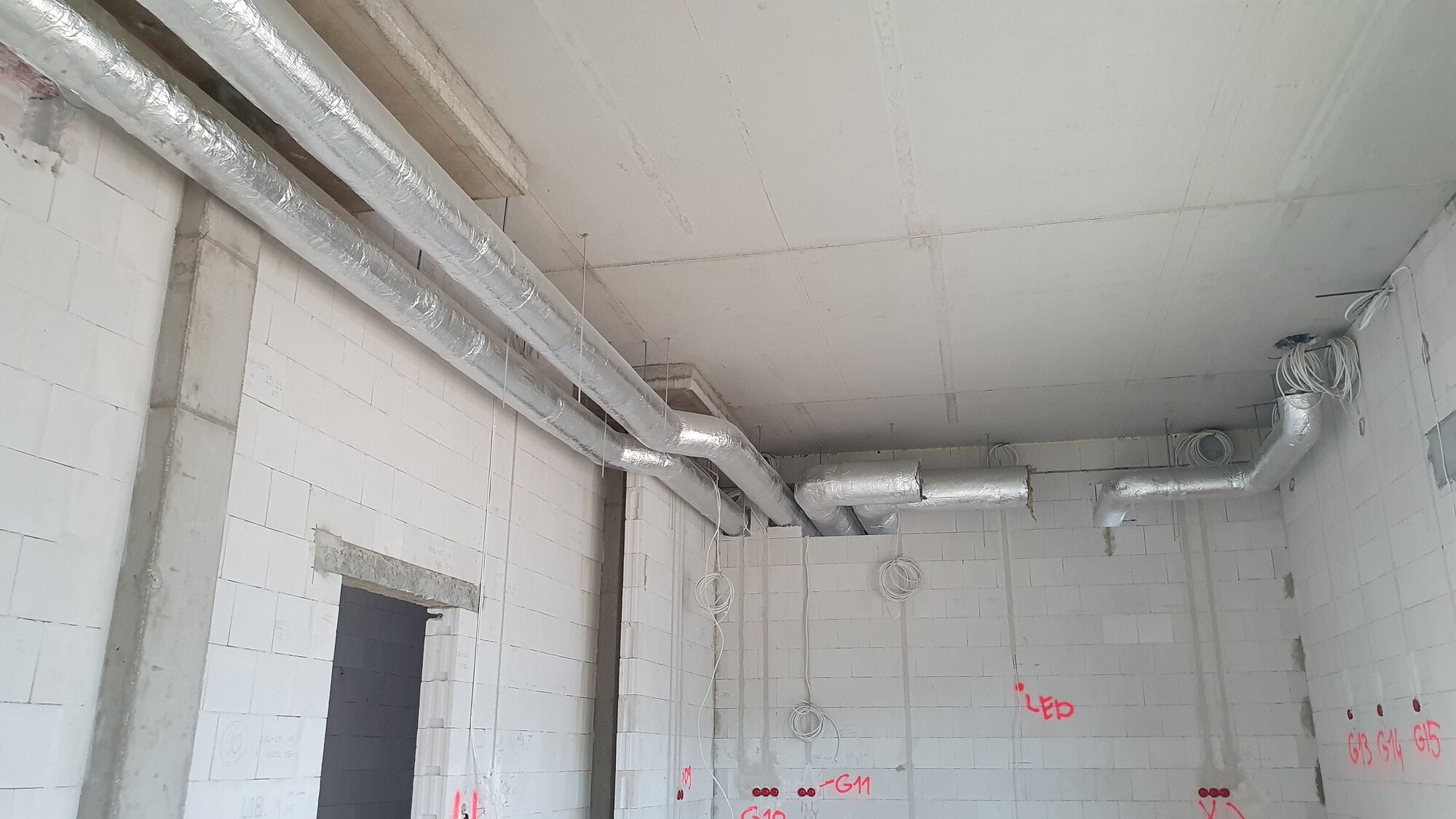

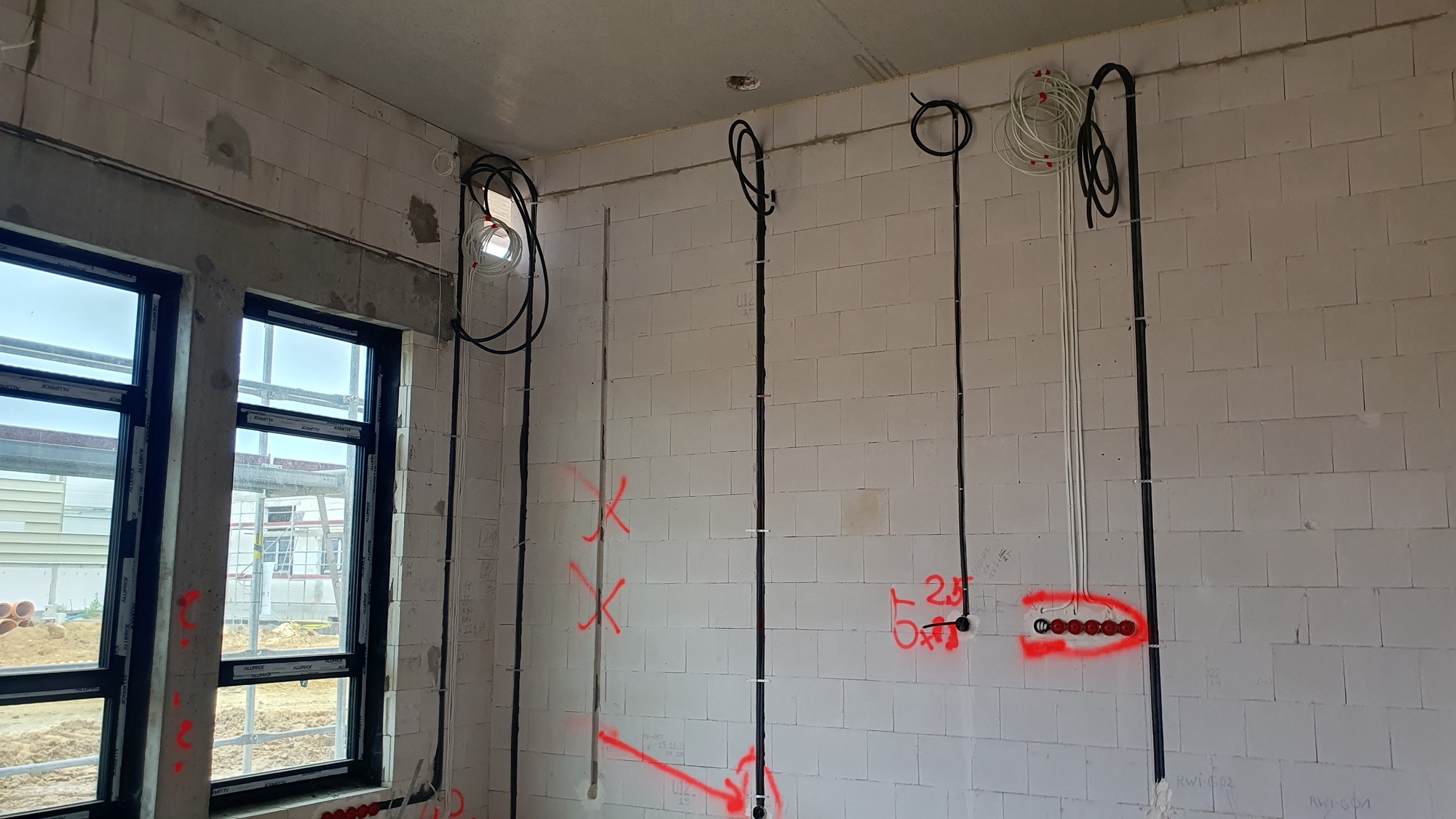

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) prowadzone są prace montażowe związane z instalacją elektryczną oraz teletechniczną w ścianach na parterze. Montowany jest również system wentylacji wewnątrz kolejnych pomieszczeń.

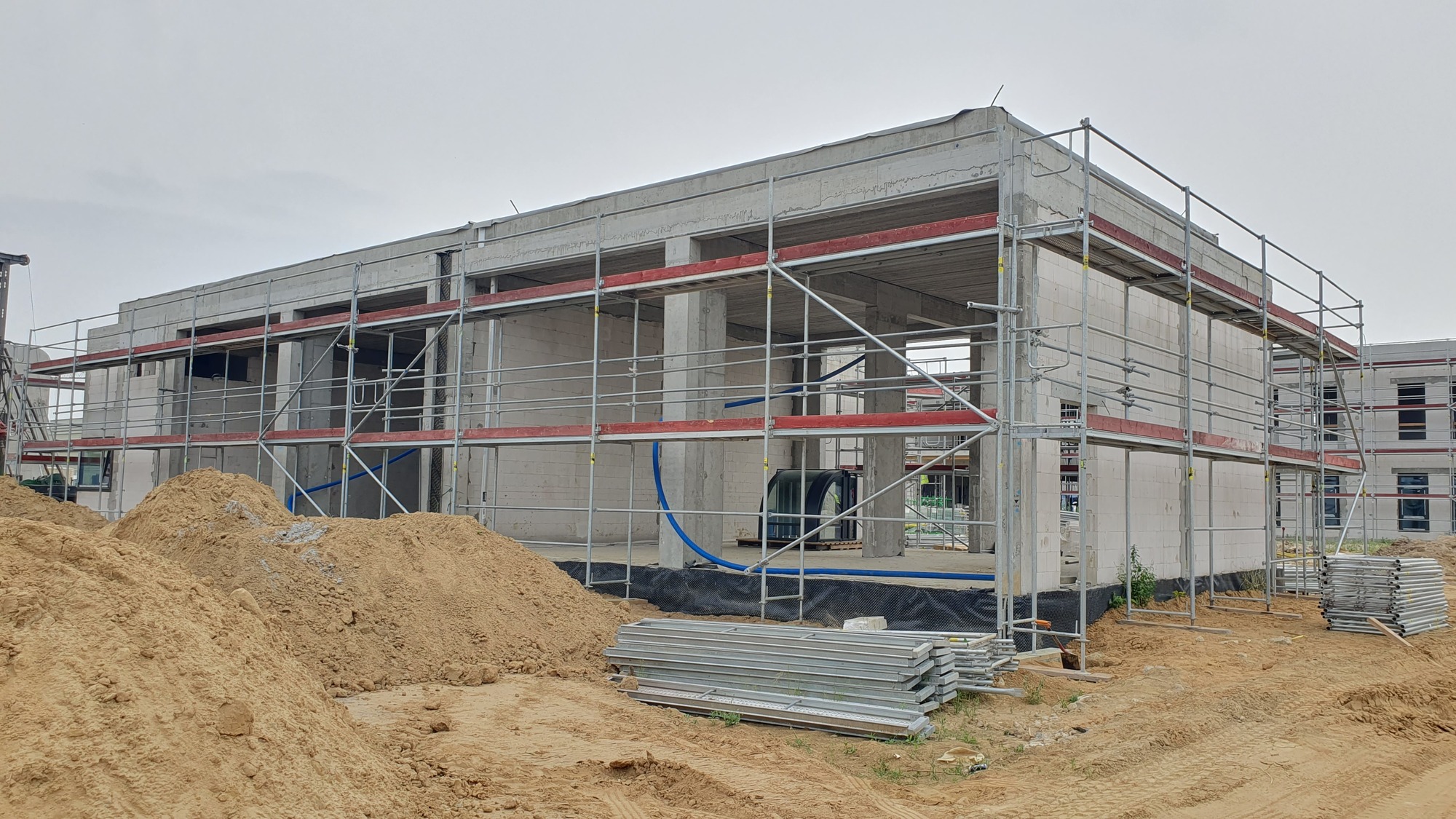

W ramach Budynku nr 8 (Budynek garażowy) przygotowano rusztowanie pod roboty elewacyjne.

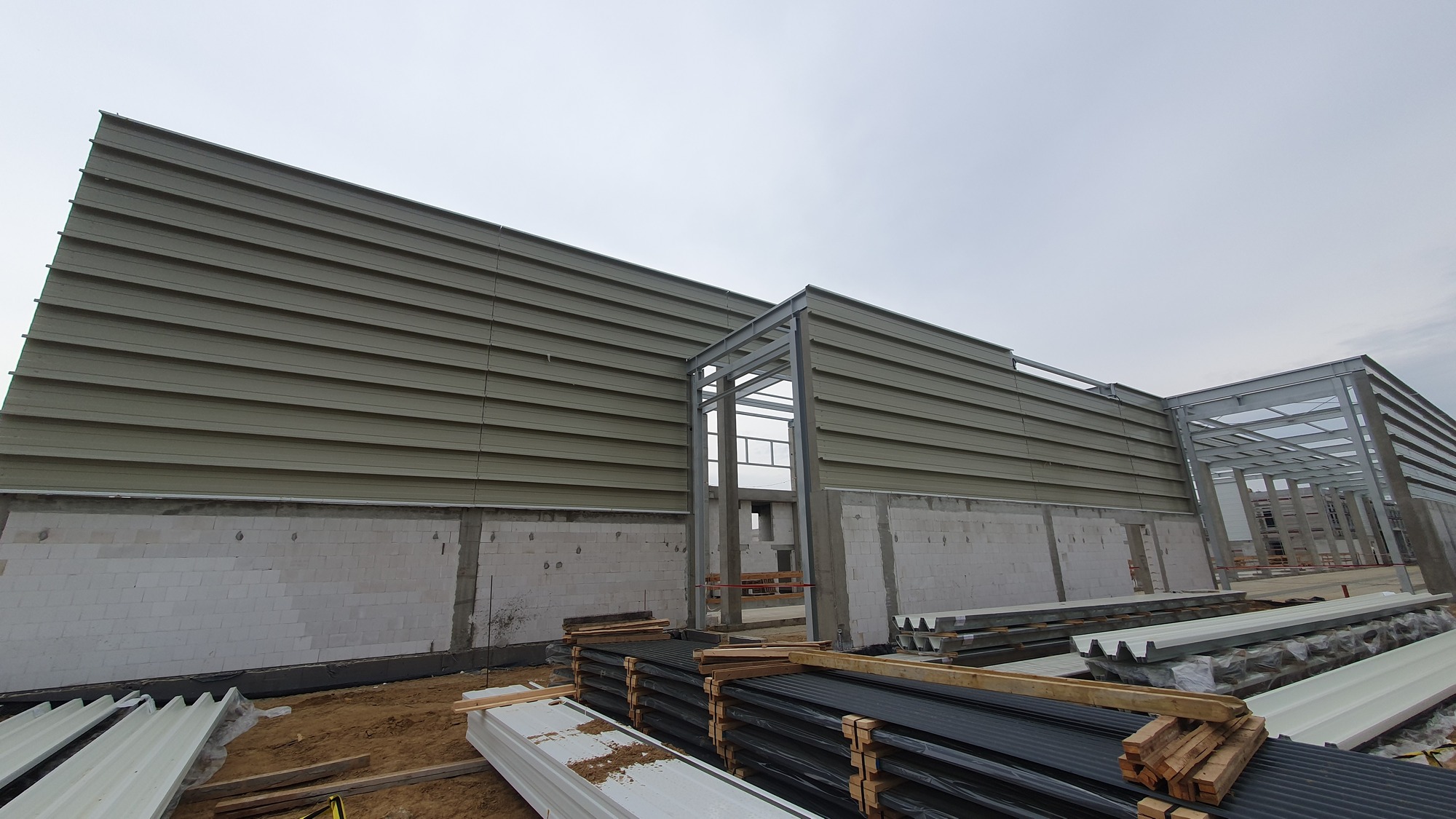

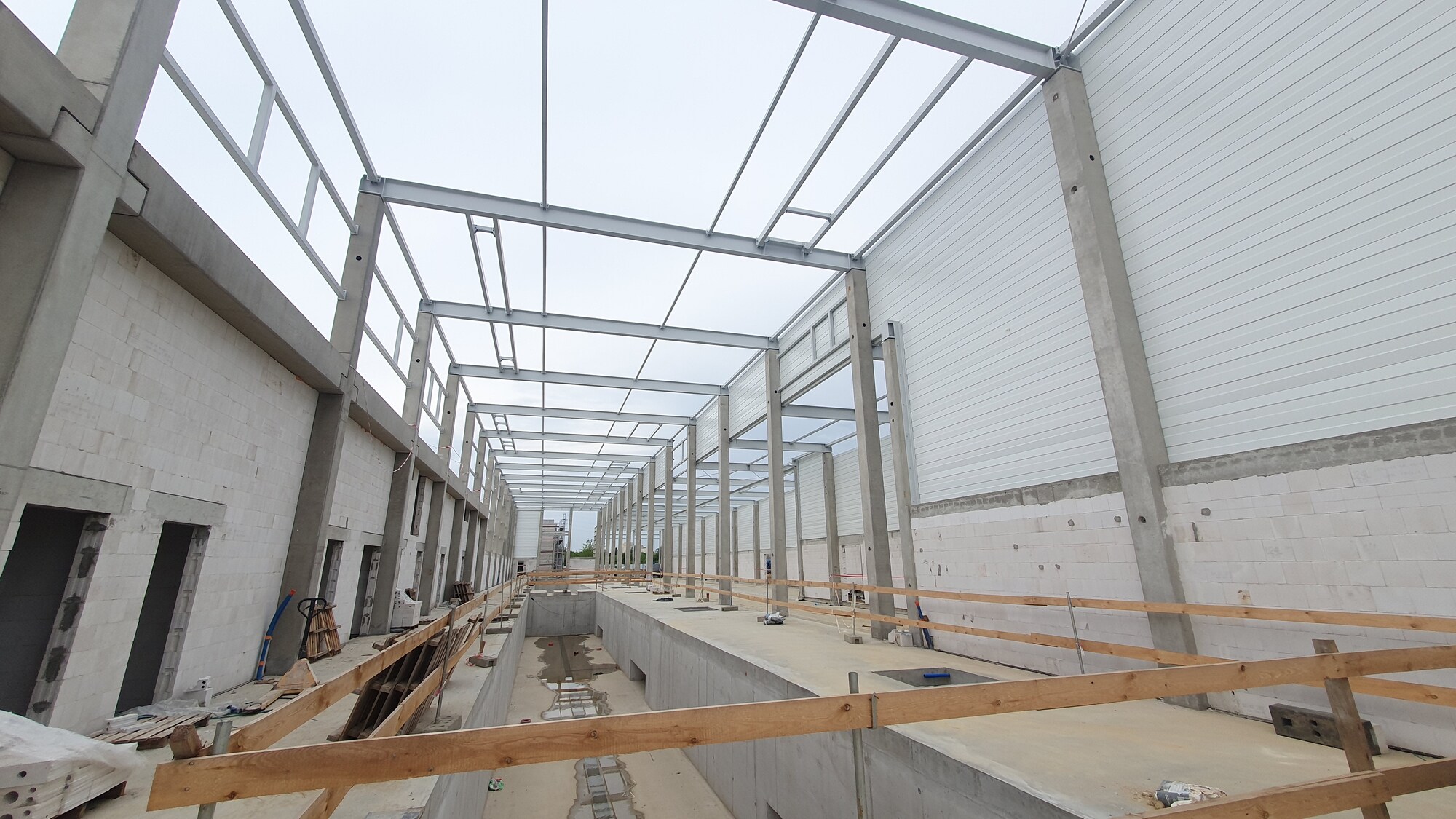

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) zakończono montaż konstrukcji stalowej m.in.: rygli, tężników. Wykonawca jest w trakcie montażu kaset ściennych.

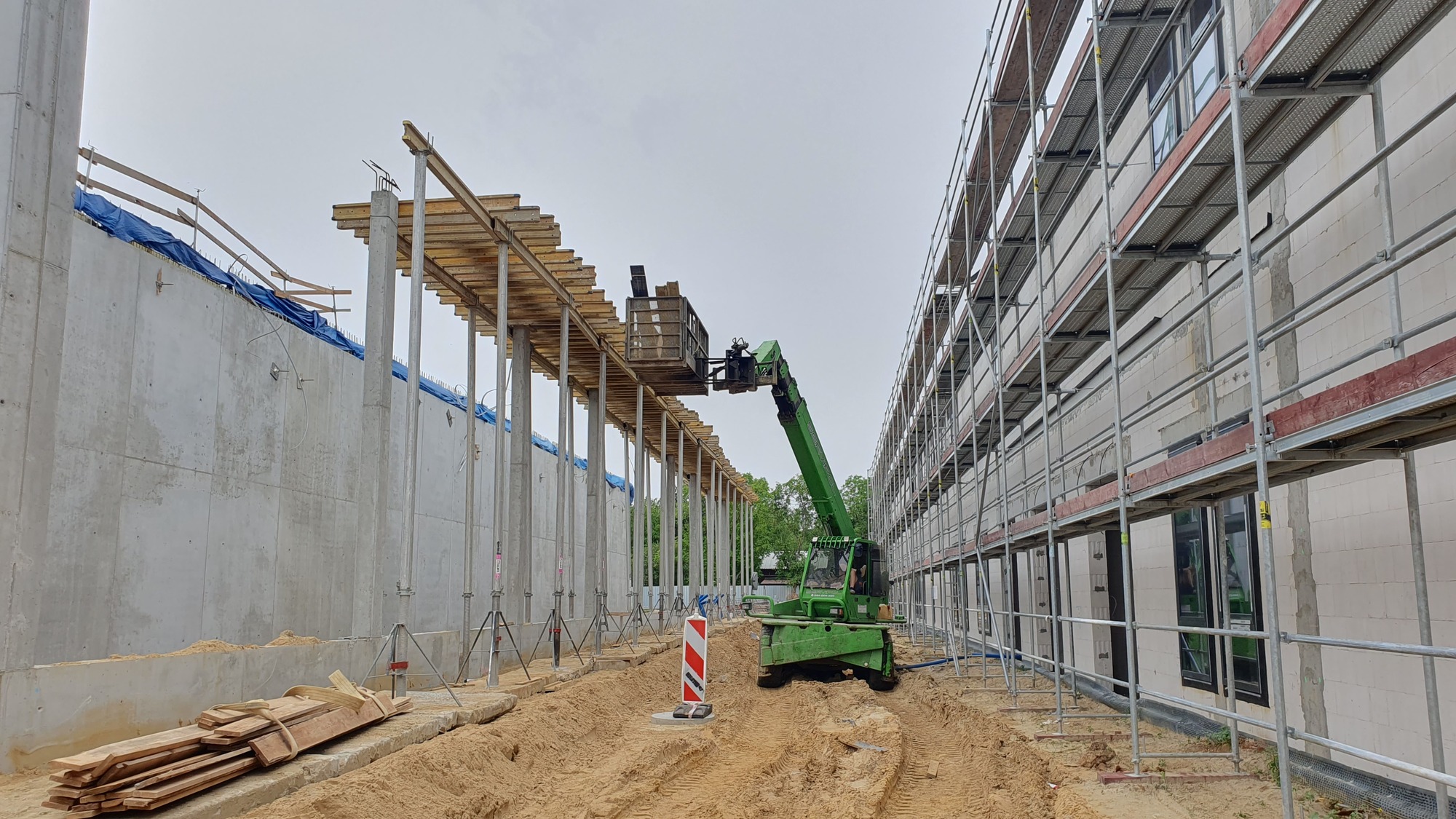

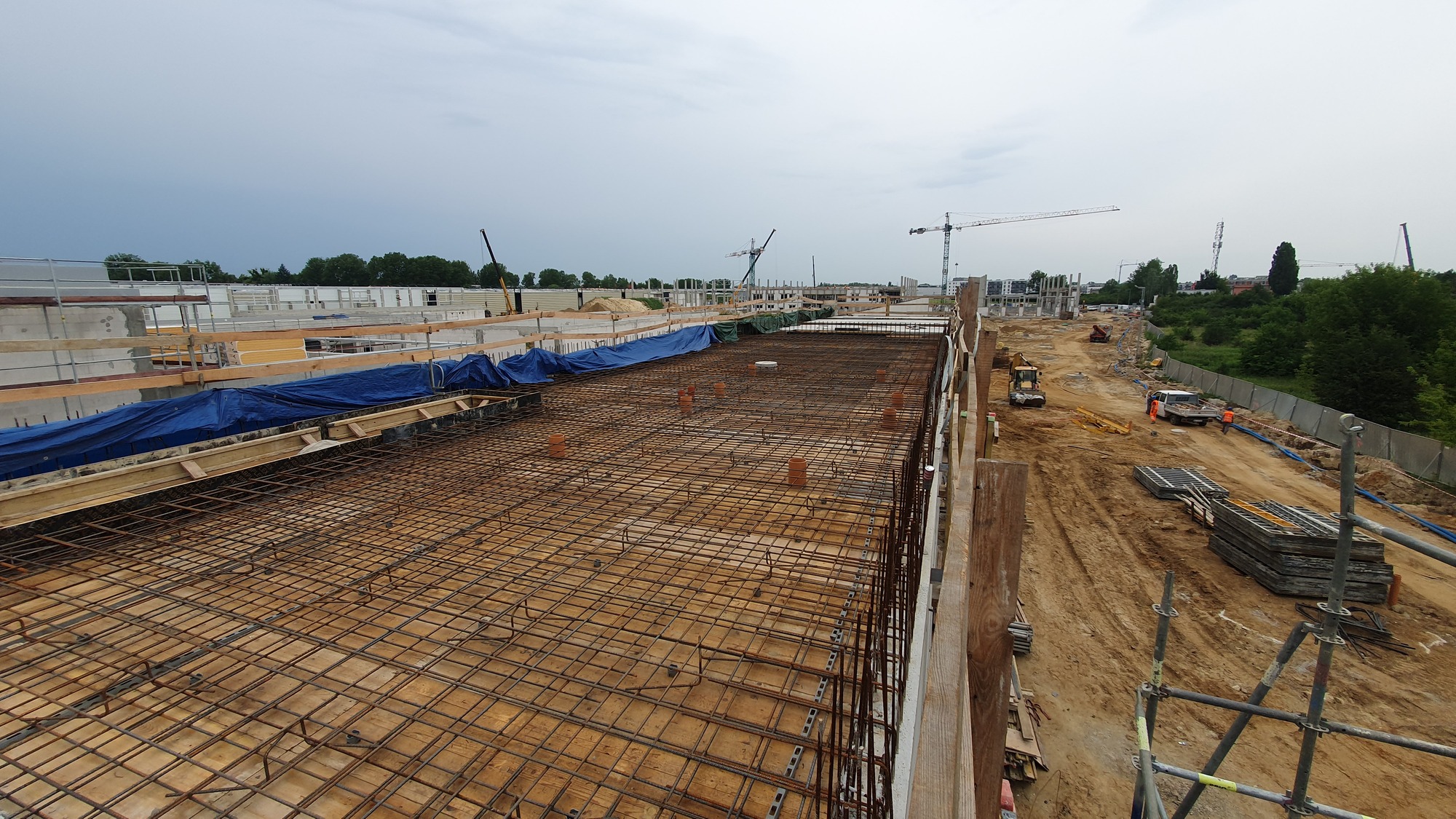

W ramach Budynku nr 10 (Budynek czyszczenia i mycia) oraz Budynku 11 (Budynek gruntownego czyszczenia i mycia wagonów wraz z torem prób i myjniami) wykonywany jest szalunek pod wykonanie belek na istniejących słupach toru prób. Równocześnie zbrojony jest stropodach na budynku.

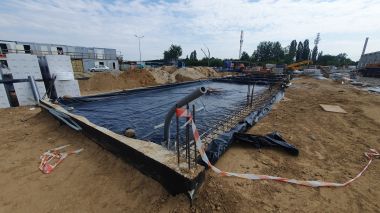

W ramach Budynku nr 14 (Magazyn gazów) wykonano izolacje pod przyszłe zbrojenie płyty.

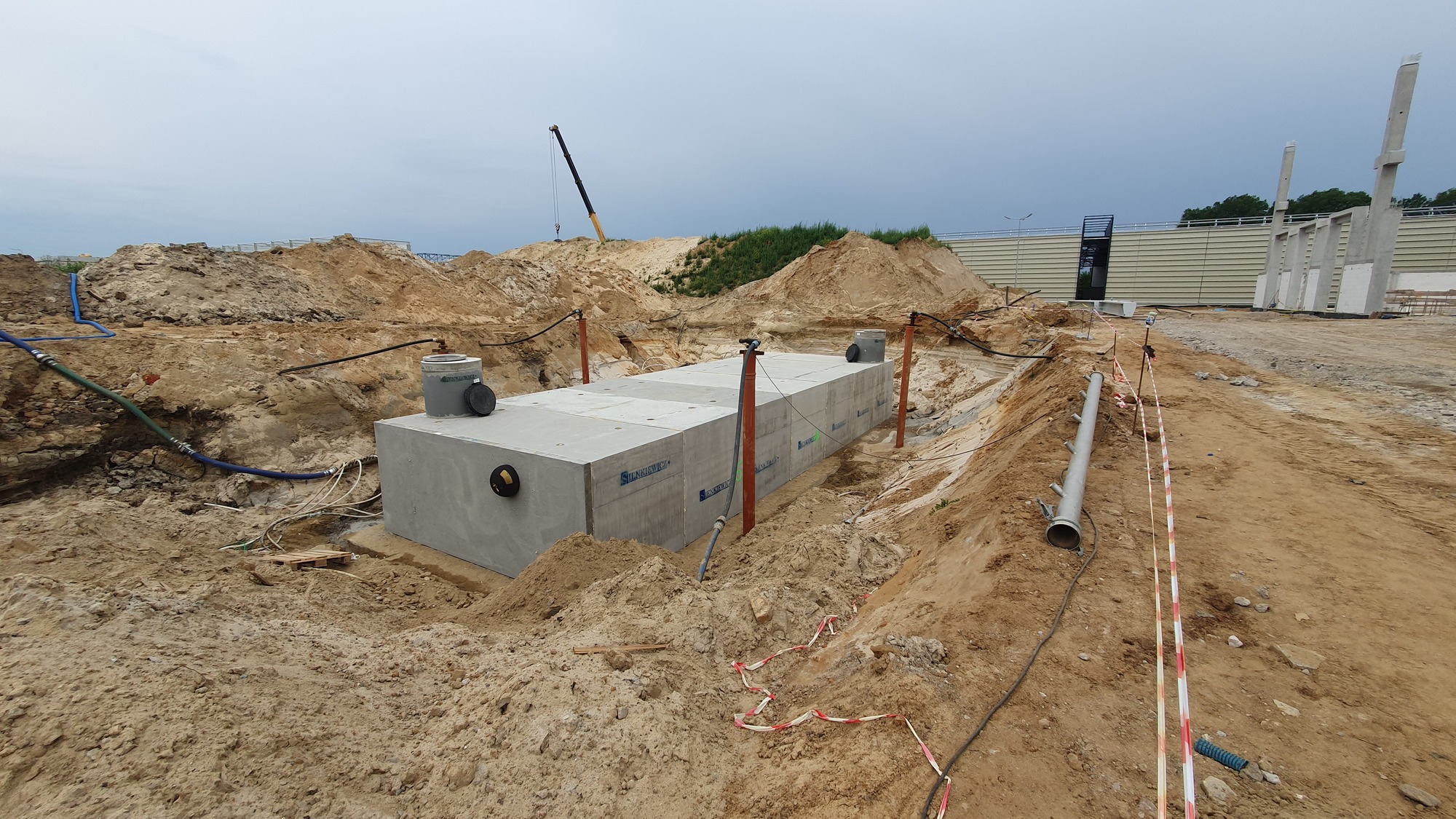

W ramach Obiektu nr 17, 18, 19 (zbiorniki wody szarej): zakończono montaż zbiornika w przygotowanym wykopie – obiekt nr 18.
