Postęp prac - grudzień 2023 r.
Koniec grudnia i jednocześnie zamknięcie roku 2023 wyraźnie pokazuje przyspieszenie tempa prac, obejmującego zarówno prace konstrukcyjne, jak i te związane z infrastrukturą torowo-drogową, a także wykończeniowych budynków. Poniżej przedstawiamy postęp prac, powoli zbliżając się do finalizacji budynków.
W pasie drogowym objętym decyzją ZRID kontynuowane są roboty związane z przebudową układu torowego i układu drogowego w tym wypełnienia betonowe szyn i torowisk w dalszych zakresach. Równocześnie trwa montaż sieci trakcyjnej.
Na terenie zajezdni wykonywane są układy torowo-drogowe m.in.: wykonywanie płyt betonowych pod torowiska, korytowania i stabilizacje. Montowane są wypełnienia ekranów akustycznych oraz stawiane są pierwsze stanowiska urządzeń technologicznych przy torowiskach tj: stanowisko do pomiaru pantografów

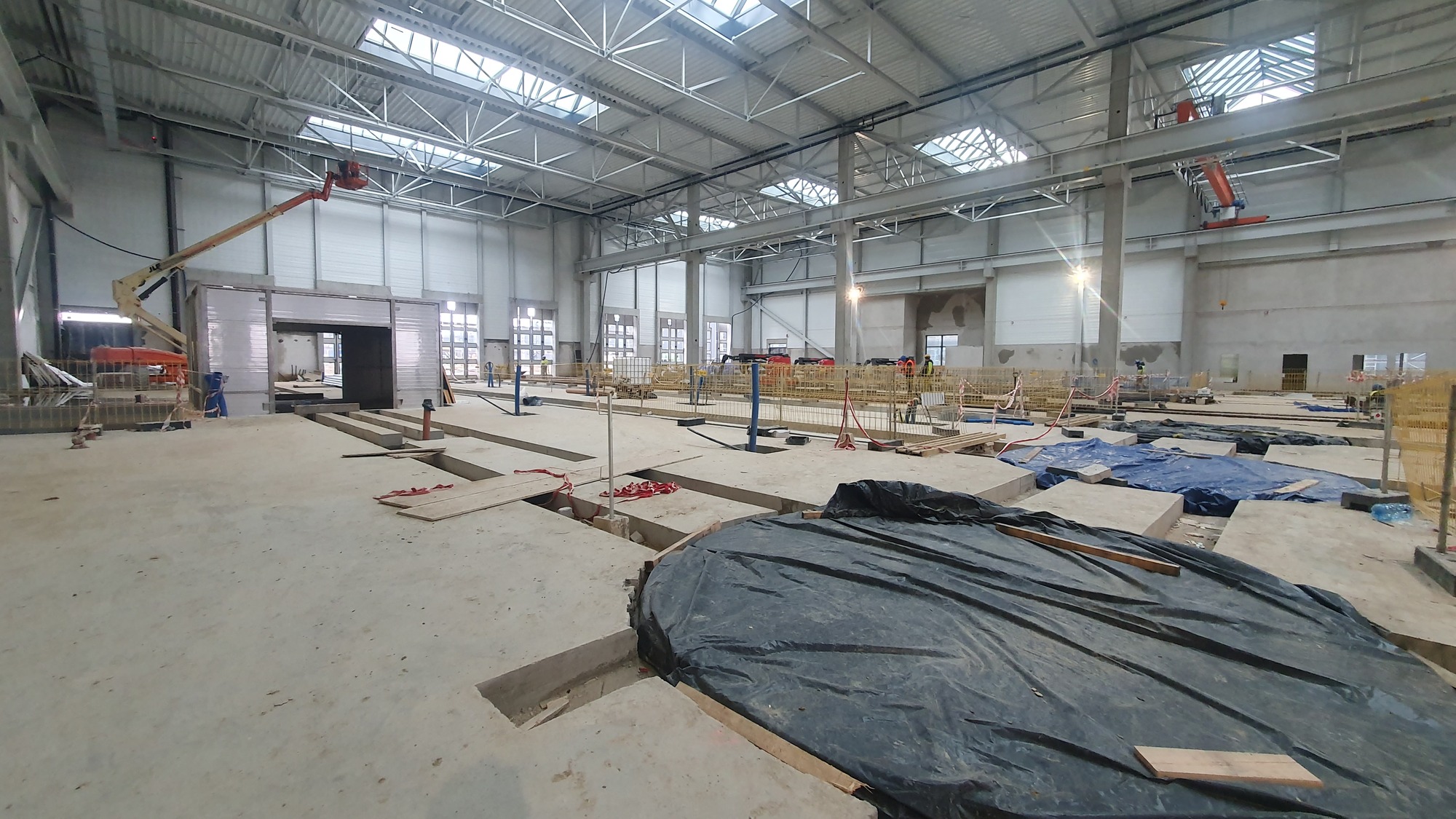

W ramach Budynku nr 1a (Hala remontowa) montowane są urządzenia technologiczne m.in.: obrotnice, myjnia wózków. Jednocześnie Wykonawca kontynuuje montaż tras kablowych oraz instalacji odwodnienia dachu. W części warsztatowo-magazynowej (Bud. nr 1b) trwa montaż stelaży ścian szczytowych pomieszczeń oraz instalacji sanitarnych i elektrycznych/teletechnicznych. Jednocześnie kontynuowane są prace przy izolacji dachu. W części obsług technicznych (Bud. nr 1c) montowane są torowiska na konstrukcjach wsporczych. Równocześnie trwa montaż tras kablowych w hali oraz instalacji odwodnienia dachu.

W ramach Budynku nr 2 (Budynek administracyjny) trwa montaż płyt GRC po stronie wschodniej elewacji. Jednocześnie kontynuowane są roboty związane z wykonaniem instalacji natynkowych oraz montaż instalacji w przestrzeni sufitowej na piętrze i na poziomie „-1”.
W ramach Budynku nr 3 (Hala postojowa) na kolejnych obszarach hali trwa montaż chodnika w międzytorzu. Jednocześnie Wykonawca wykonuje trasy kablowe wraz z wykonywaniem instalacji.
W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) trwa montaż termoizolacji oraz podkonstrukcji pod elewację budynku. Jednocześnie Wykonawca jest w trakcie wykonywania tras kablowych na poziomie „-1”.
W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) kontynuowane są prace wykończeniowe wewnątrz budynku pomieszczeń m.in. płytki ścienne i płytki podłogowe.
W ramach Budynku nr 6 (Wiata garażowa) wykonywana jest podkonstrukcja pod elewację wraz z jej wypełnieniem.

W ramach Budynku nr 7a (portiernia) zamontowano możliwe fasady elewacyjne wraz z przeszkleniem. Dla budynku 7b (budka wartownicza) wykonano płytę fundamentową.
W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) trwa montaż konstrukcji lakierni oraz jednocześnie rozpoczęto wykonywanie instalacji sanitarnych pod dachem.
W ramach Budynku nr 10.11 (Budynek czyszczenia i mycia) trwają prace przy montażu termoizolacji budynku oraz schodów stalowych na piętro. Jednocześnie trwają prace ziemne przy torze prób.
W ramach Budynku nr 12 (Trafostacja) kontynuowane są prace związane z realizacją termoizolacji wraz z podkonstrukcją pod elewację. W środku budynku trwają roboty wykończeniowe
W ramach Obiektu nr 16 (Zbiornik retencyjny) zbiorniki są wykańczane i zasypywane.
