Postęp prac - kwiecień 2023 r.
Wiosna w pełni, „majówka” tuż, tuż tymczasem prace na budowie idą pełną parą. Wykonawca prężnie realizuje roboty ziemne na drodze dojazdowej do zajezdni. Powoli dobiegają końca prace związane ze stalową konstrukcją nośną dachu Hali postojowej.

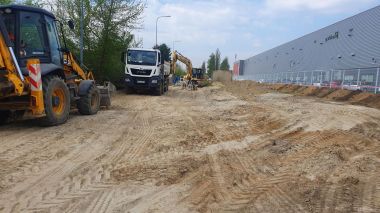

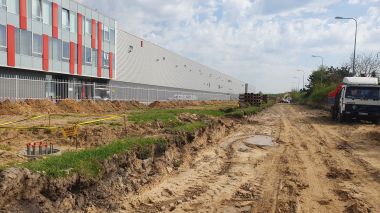

W ramach drogi dojazdowej objętej decyzją ZRID prowadzone są roboty ziemne związane z wykonywaniem sieci zewnętrznej tj. kanalizacji deszczowej.

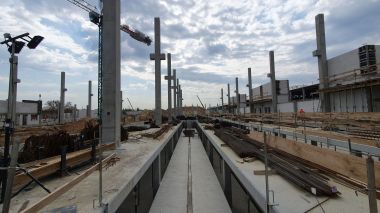

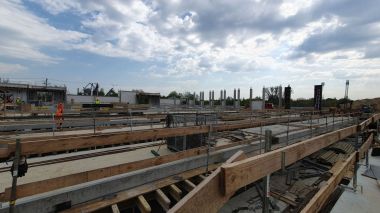

W ramach Budynku nr 1 (Hala remontowa, warsztaty, Hala obsług technicznych) Wykonawca kontynuuje roboty ziemne, żelbetowe oraz szalunkowe. W części obsług technicznych (bud. 1c) wykonywane są słupy konstrukcyjne parteru, ściany murowane pomieszczeń oraz inne roboty na poziomie „-1” np.: podesty, schody. W miejscu Hali remontowej (bud. 1a), pomiędzy słupami żelbetowymi wykonywane są roboty murarskie. W części warsztatowej (bud. 1b) prowadzone są roboty zbrojarskie oraz betonowe konstrukcji nośnej wraz z jednoczesnym murowaniem ścian.

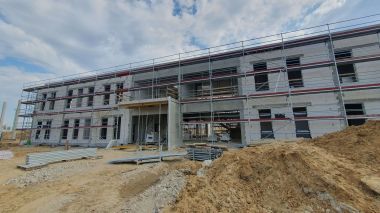

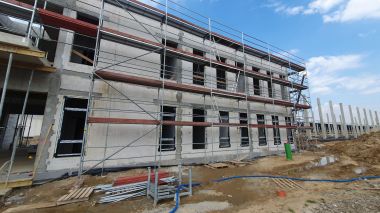

W ramach Budynku nr 2 (Budynek administracyjny) Wykonawca rozpoczął montaż ościeżnic okien na parterze budynku.

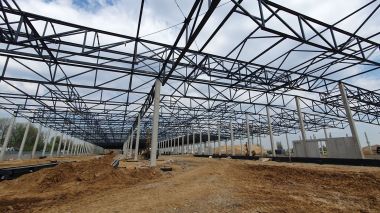

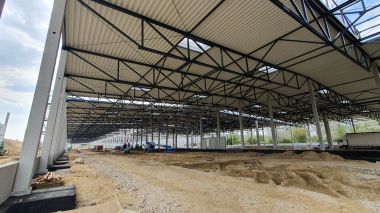

W ramach Budynku nr 3 (Hala postojowa) w fazę końcową wchodzi montaż konstrukcji stalowej nośnej dachu. Ponadto Wykonawca montuje blachę trapezową jako pierwszy element stanowiący pokrycie dachu hali.

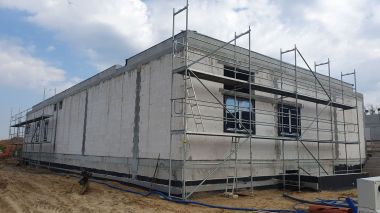

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) wykonywany jest montaż okien w budynku.

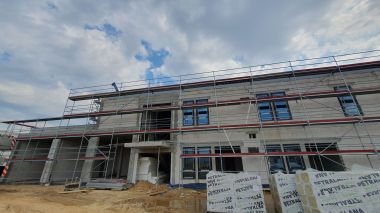

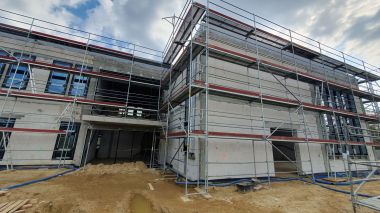

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) Wykonawca montuje szyby wraz z ościeżnicami w większych otworach okiennych i drzwiowych.
W ramach Budynku nr 7a (portiernia), Budynku 7b (budka wartownicza) realizowane są roboty murowe, betonowe. W części portierni (7a) kontunuowanie jest murowanie ścian budynku, a w części budki wartowniczej (7b) Wykonawca przygotowuje się do zamontowania słupów stalowych.

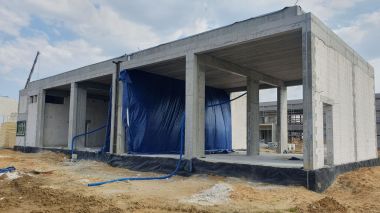

W ramach Budynku nr 8 (Budynek garażowy) kontynuowane są prace na stropodachu budynku.

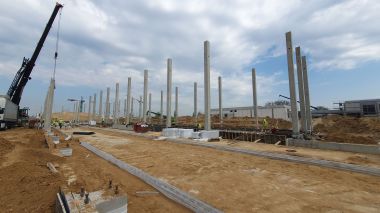

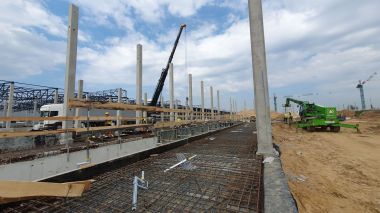

W ramach Budynku nr 9 (Budynek lakierni, garaż wagonów powypadkowych i pługów) montowane są słupy prefabrykowane żelbetowe na wykonanych fundamentach.

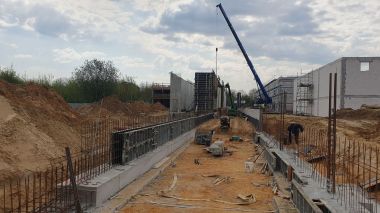

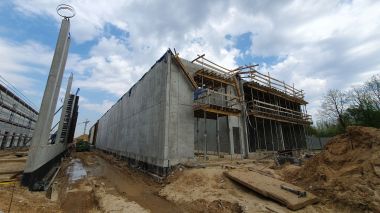

W ramach Budynku nr 10 (Budynek czyszczenia i mycia) oraz Budynku 11 (Budynek gruntownego czyszczenia i mycia wagonów wraz z torem prób i myjniami) Wykonawca kontynuuje wykonywanie konstrukcji żelbetowej budynku m.in.: ściany żelbetowe, słupy żelbetowe, stropy i dalsze fundamenty.

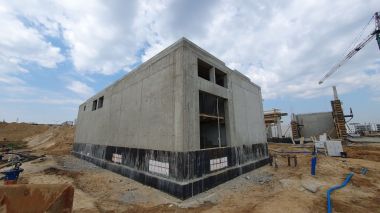

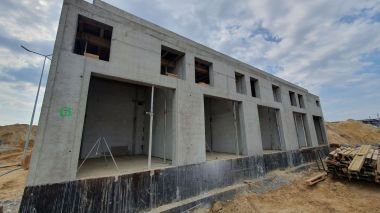

W ramach Budynku nr 12 (Trafostacja) wykonano konstrukcje nośną budynku.
