Postęp prac - lipiec 2023 r.
Z końcem lipca zaglądamy na plac budowy gdzie rozpoczęto już montaż elewacji na Budynku pogotowia sieciowego i torów. Wykonawca przygotowuje się również do montażu elewacji na Budynku administracyjnym. Na Hali postojowej pojawiły się pierwsze przeszklenia.
Oto jak postępują prace na budowie zajezdni tramwajowej Annopol po upływie roku od rozpoczęcia robót.

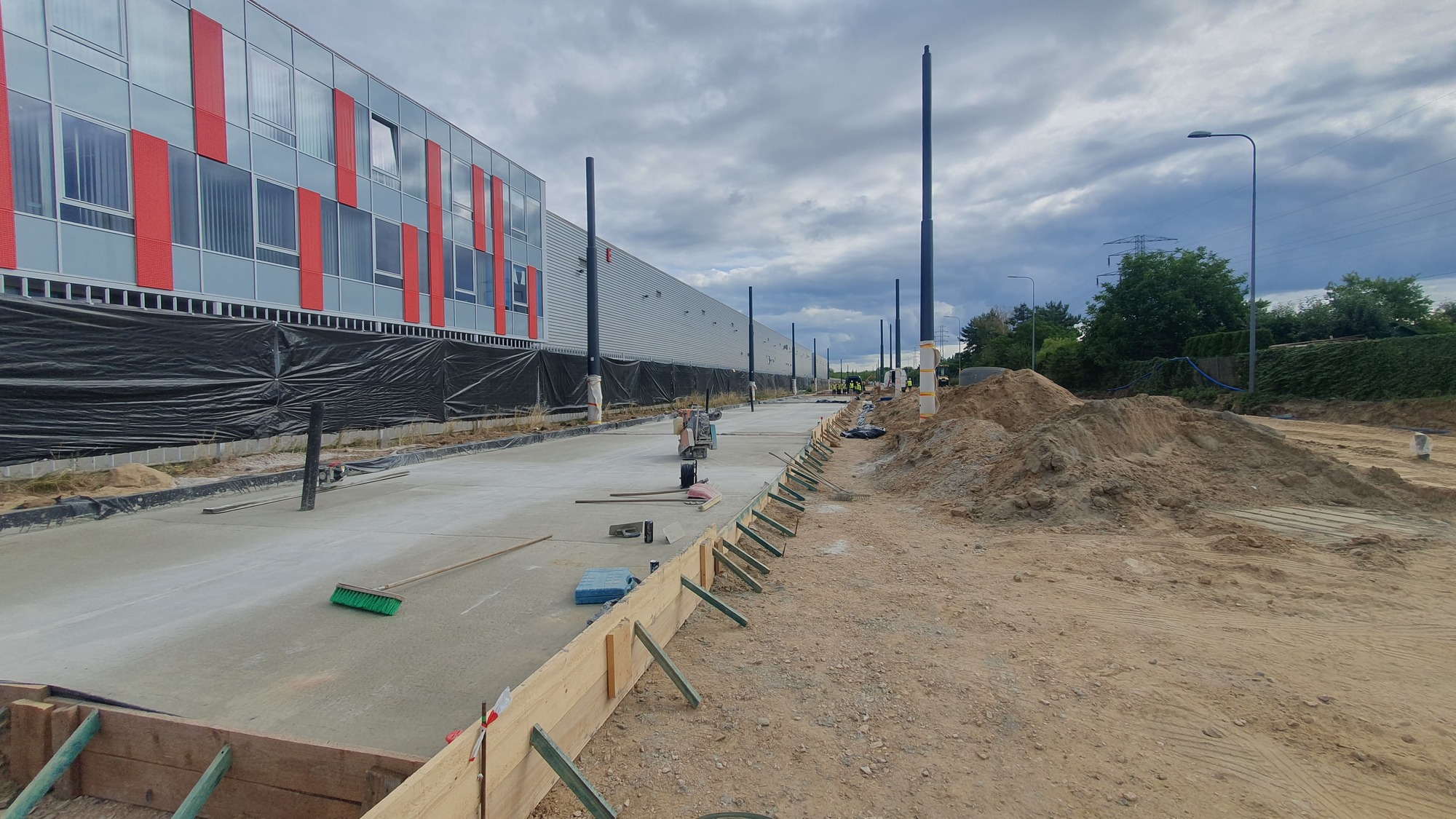

W pasie drogowym objętym decyzją ZRID (przebudowywanej ul. Inowłodzkiej) od strony skrzyżowania ul. Inowłodzkiej z ul. Annopol wykonywane są płyty betonowe pod torowisko. Natomiast od strony portierni zajezdni (bud. 7a) wykonywana jest podbudowa pomocnicza pod torowisko.

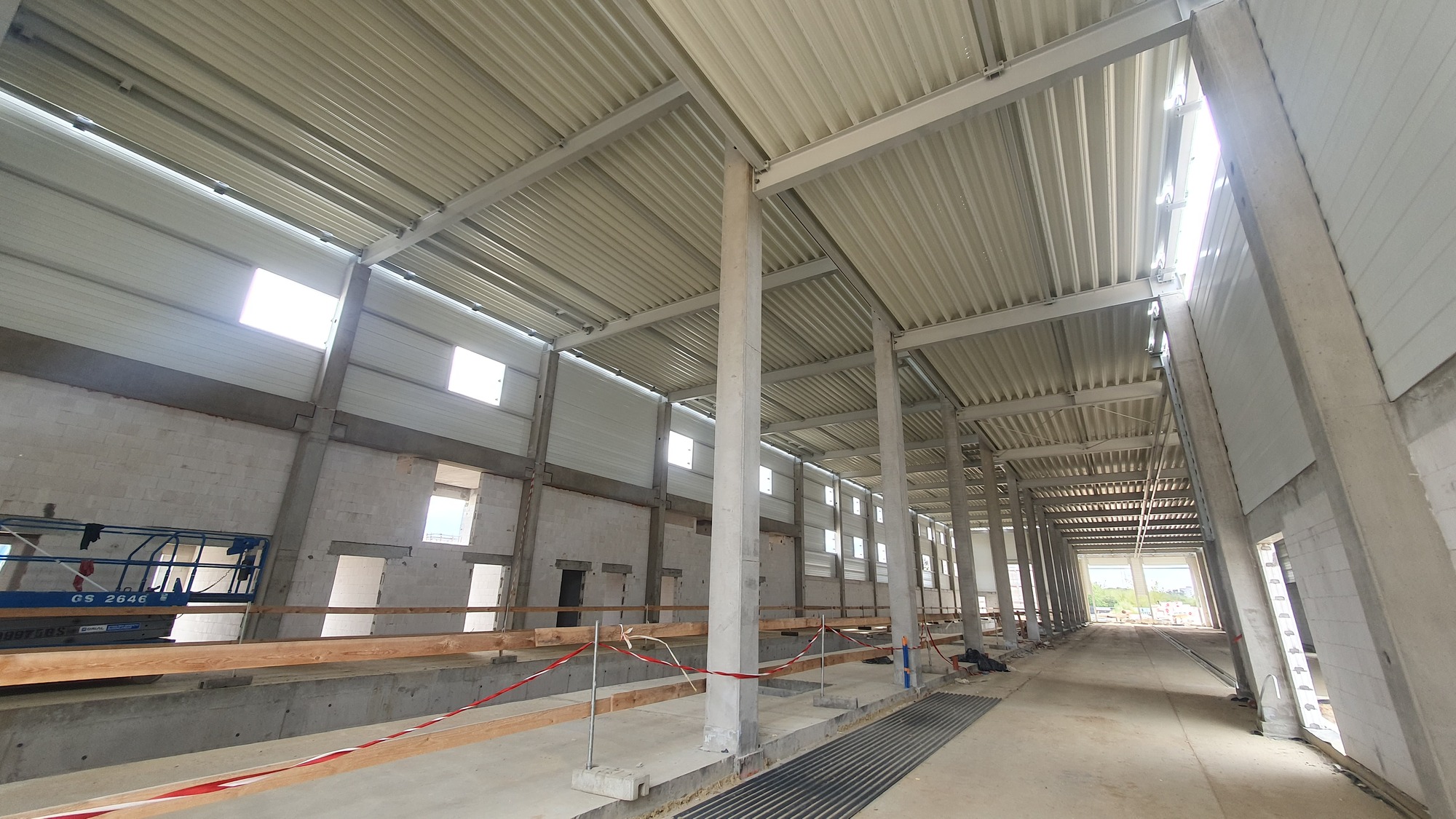

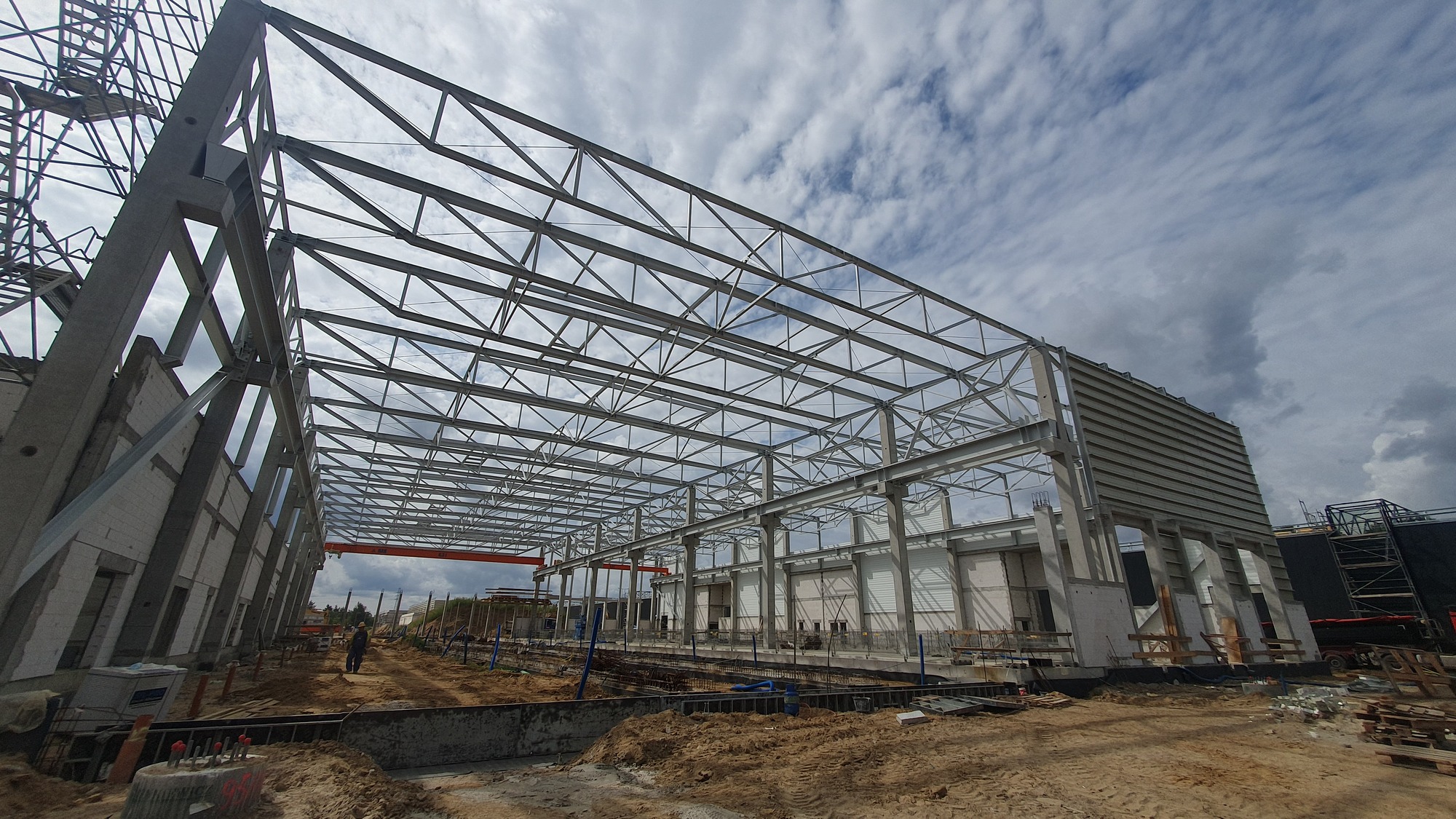

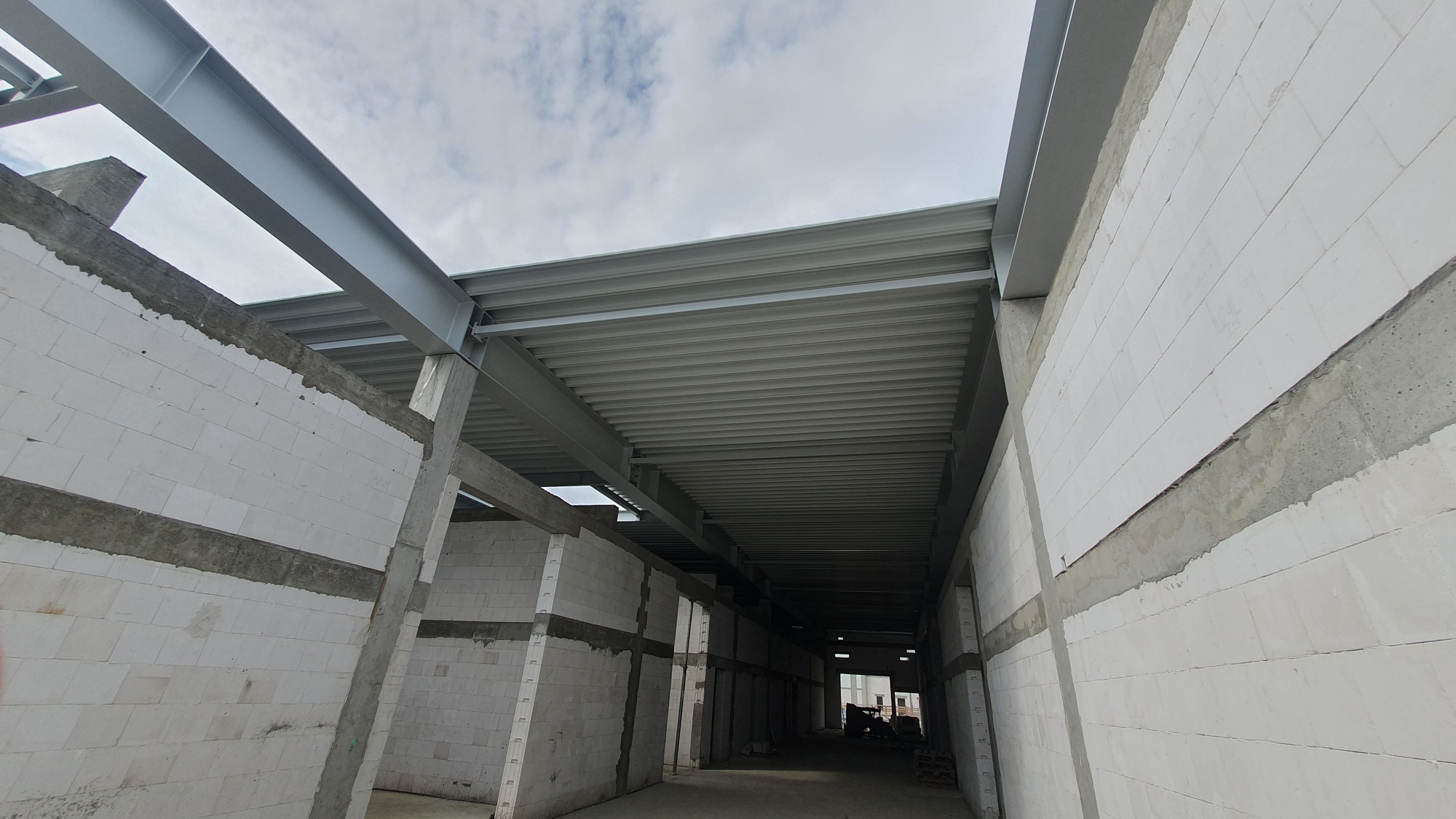

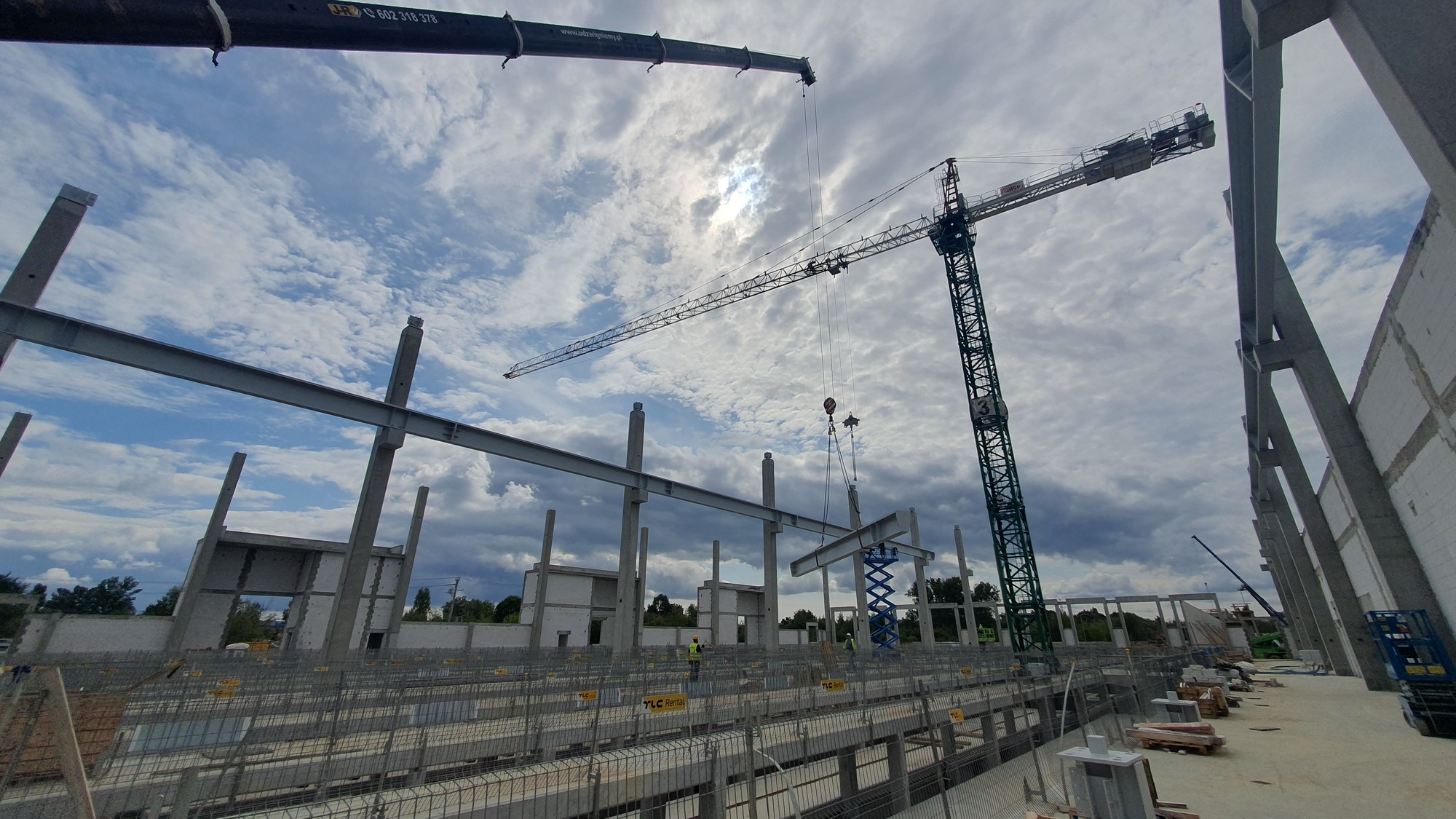

W ramach Budynku nr 1 (hala remontowa, warsztaty i magazyny, hala obsług technicznych) Wykonawca jest w trakcie montażu konstrukcji stalowej budynku. W części obsług technicznych (bud. 1c) rozpoczęto montaż belek podsuwnicowych oraz słupy przygotowywane są pod montaż konstrukcji stalowej. W miejscu hali remontowej (bud. 1a) montowane są suwnice na belkach podsuwnicowych oraz montowane są elementy konstrukcji dachu części niepodpiwniczonej. W części warsztatowo-magazynowej (bud. 1b) rozpoczęto montaż blachy trapezowej na konstrukcji stalowej dachu.

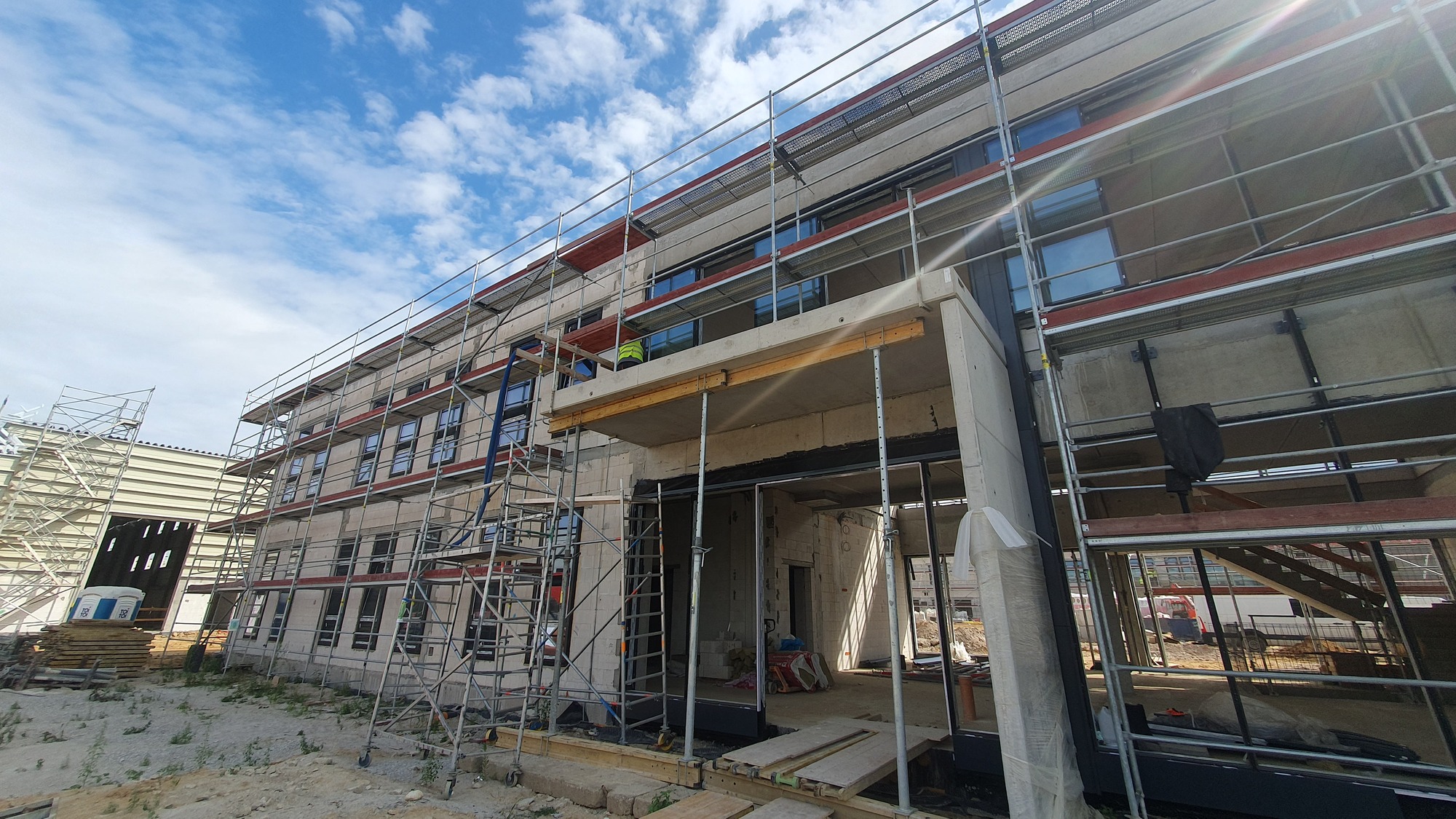

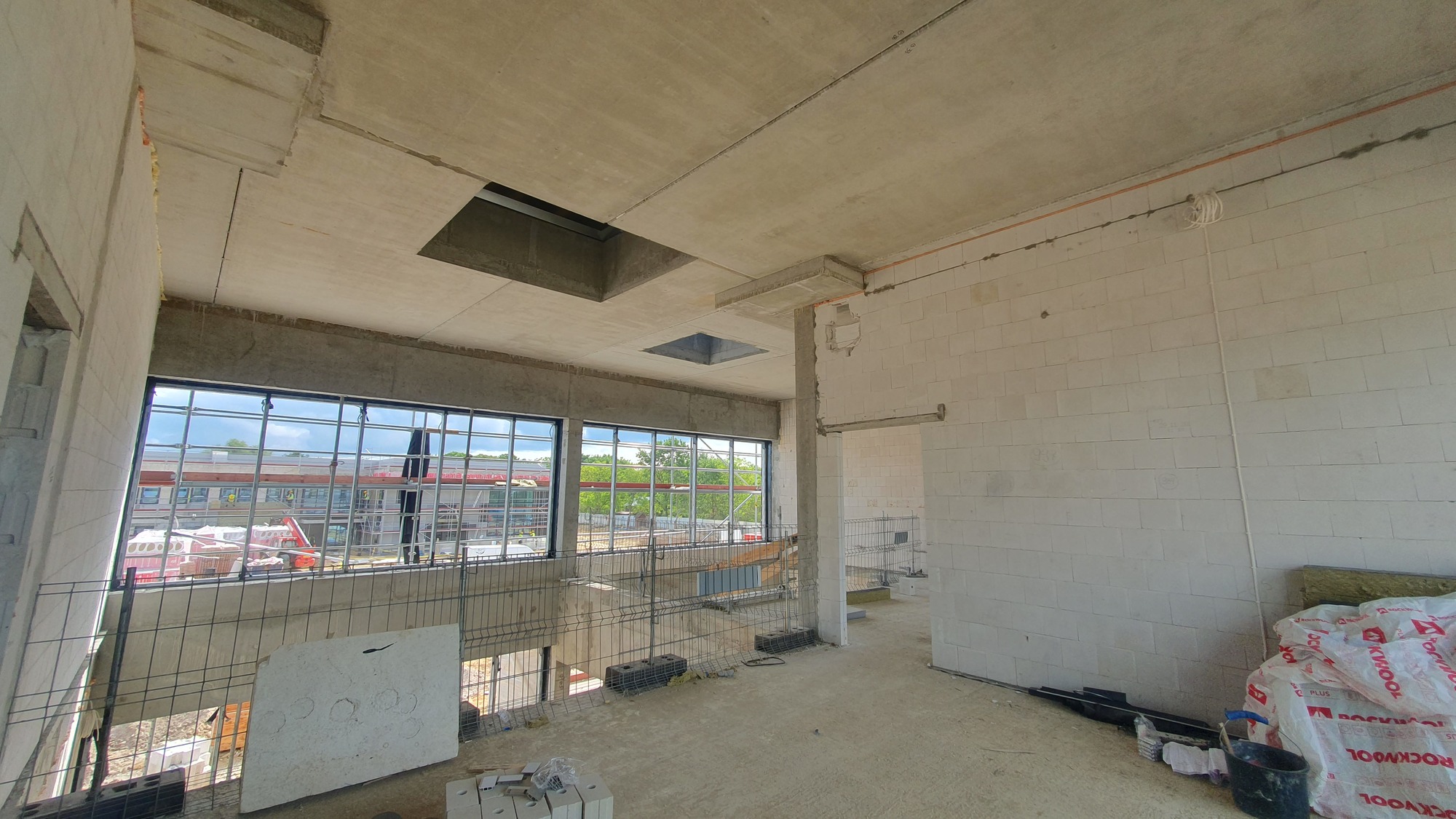

W ramach Budynku nr 2 (Budynek administracyjny) wykonywane jest przeszklenie zamontowanych ościeżnic okien na piętrze oraz wykonywana jest instalacja elektryczna i teletechniczna w całym budynku.

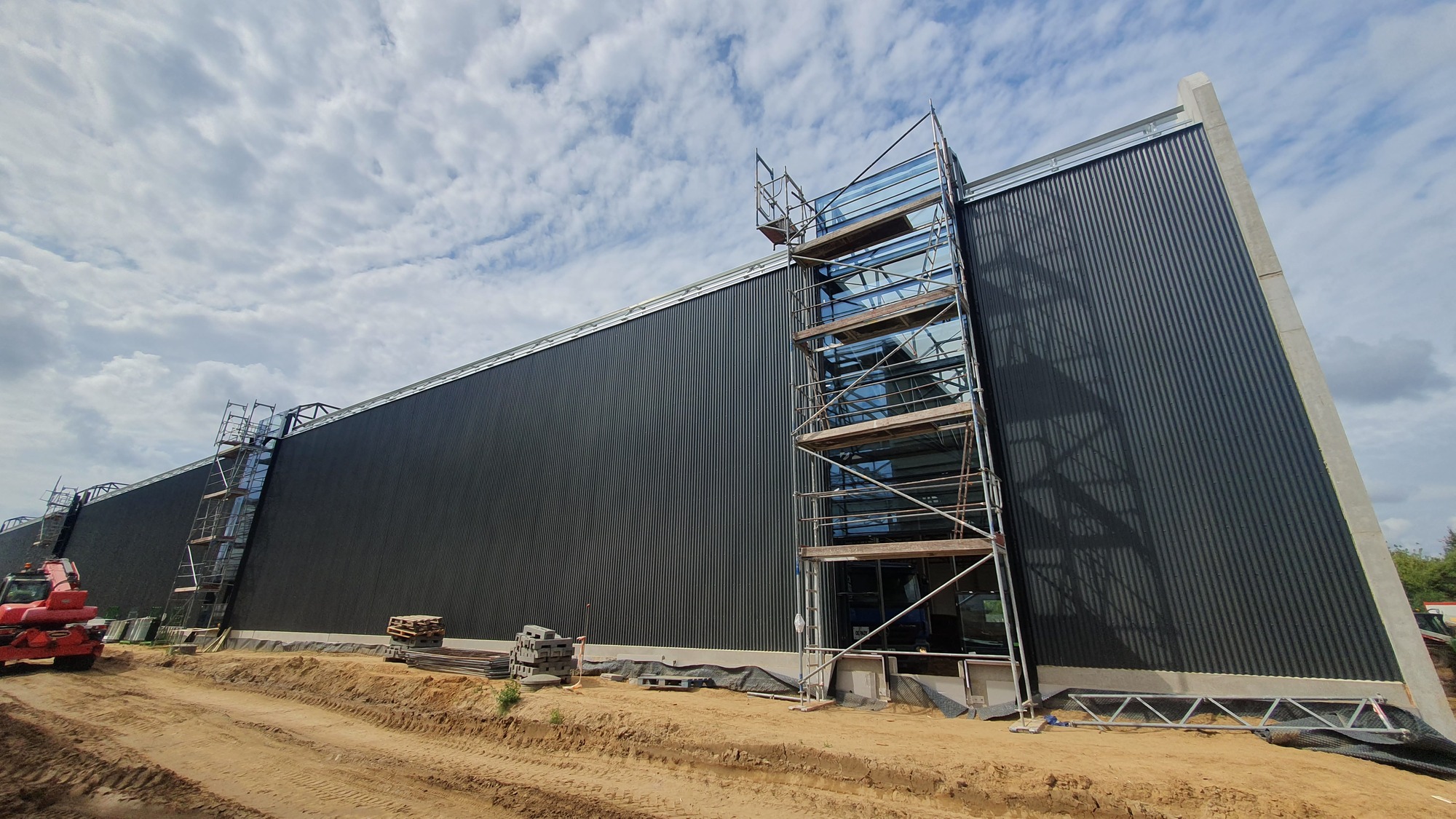

W ramach Budynku nr 3 (Hala postojowa) wykonywany jest montaż przeszklenia pasm świetlnych. Wewnątrz hali prowadzone są prace ziemne związane z wykonaniem podbudowy torowiska.

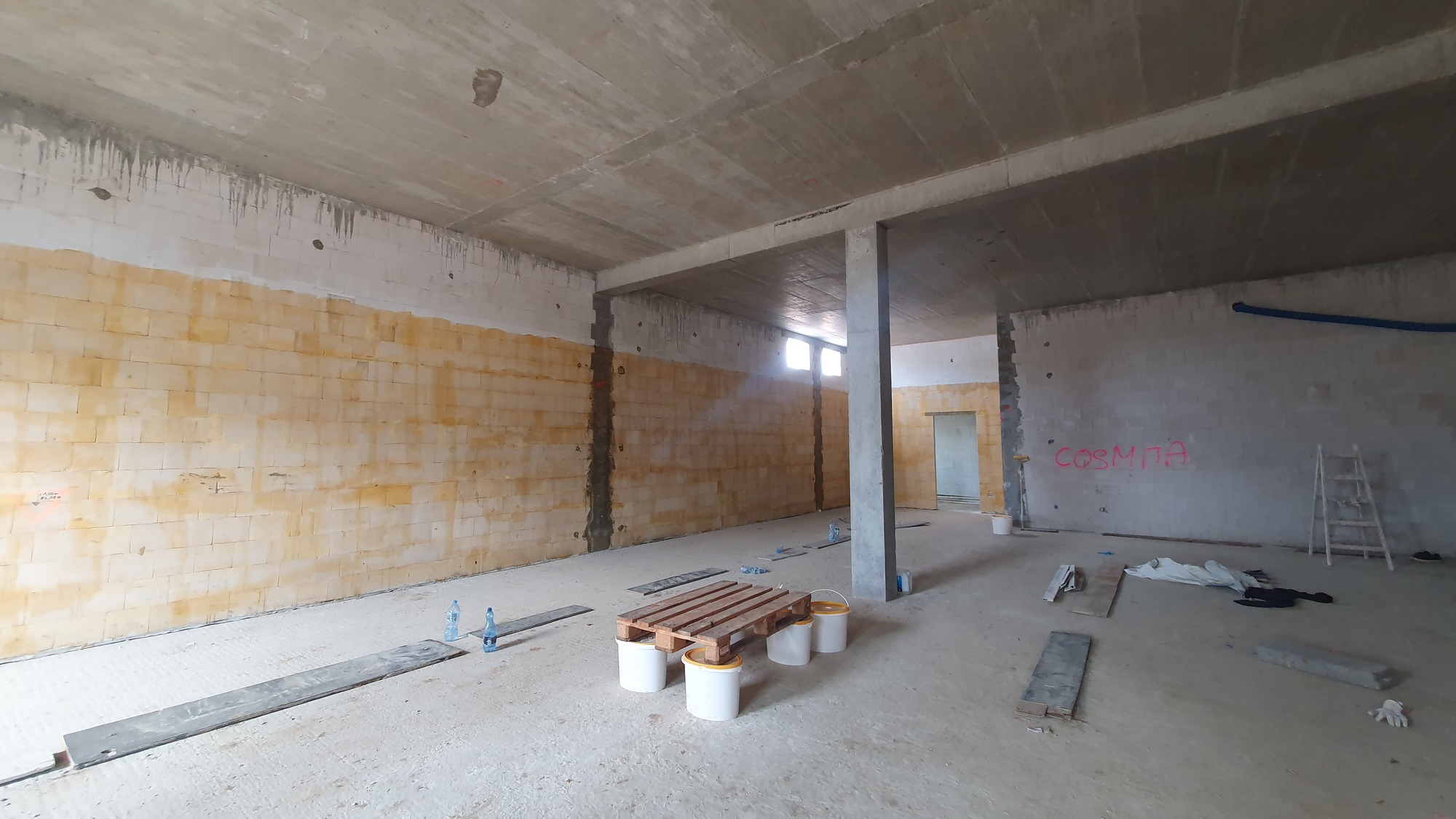

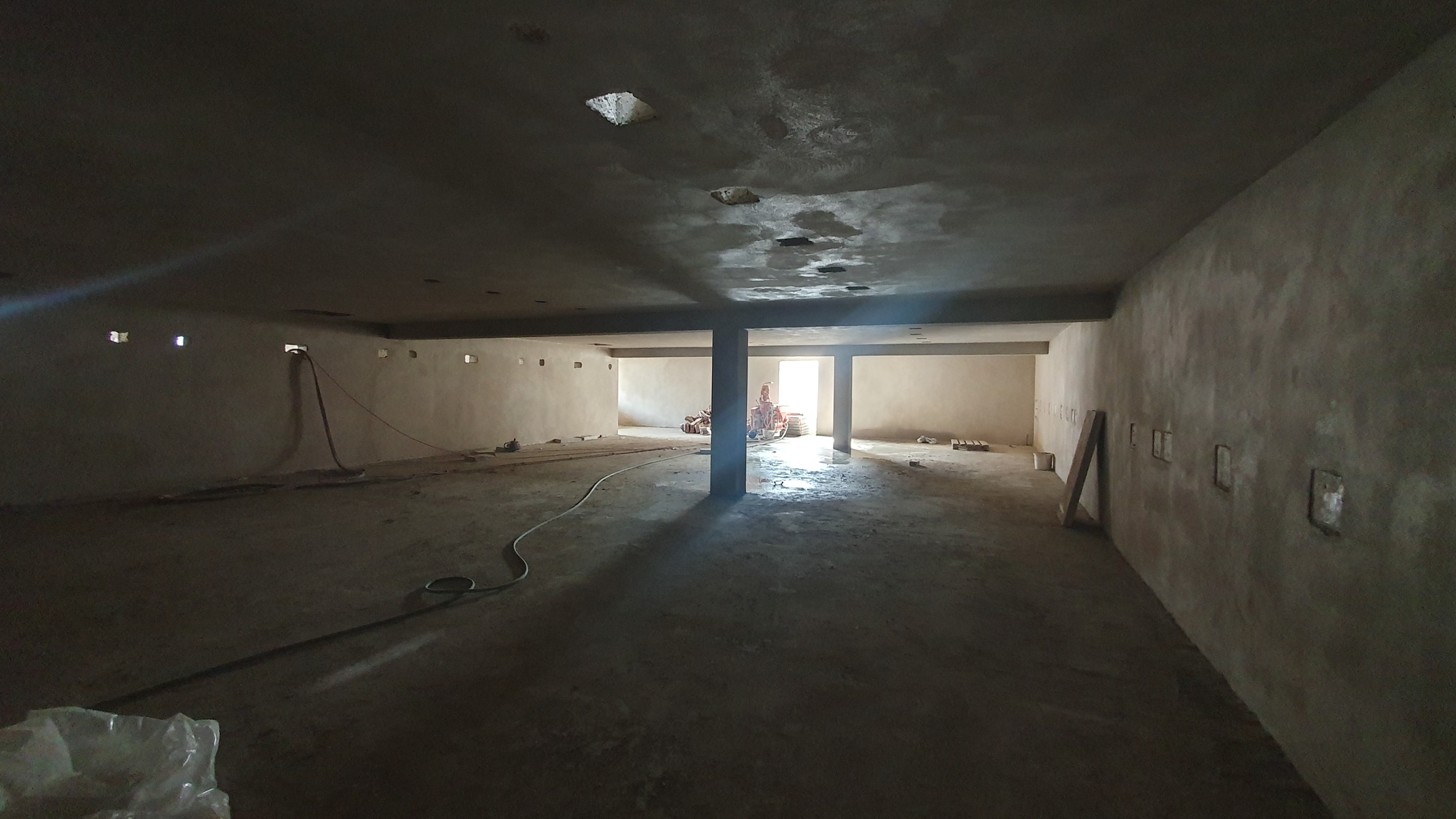

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) rozpoczęto gruntowanie ścian na parterze a na poziomie „-1” wykonywany jest tynk.

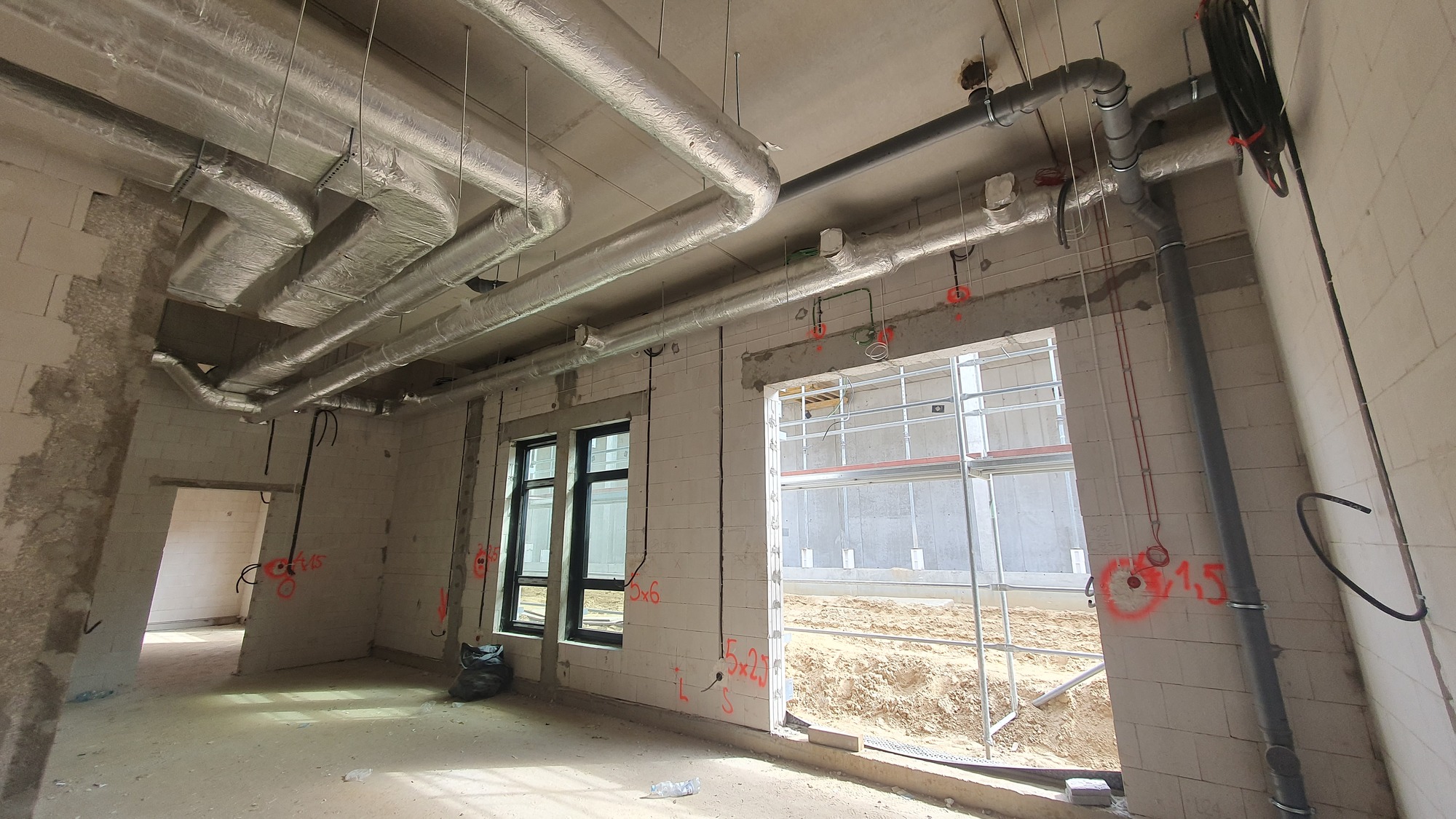

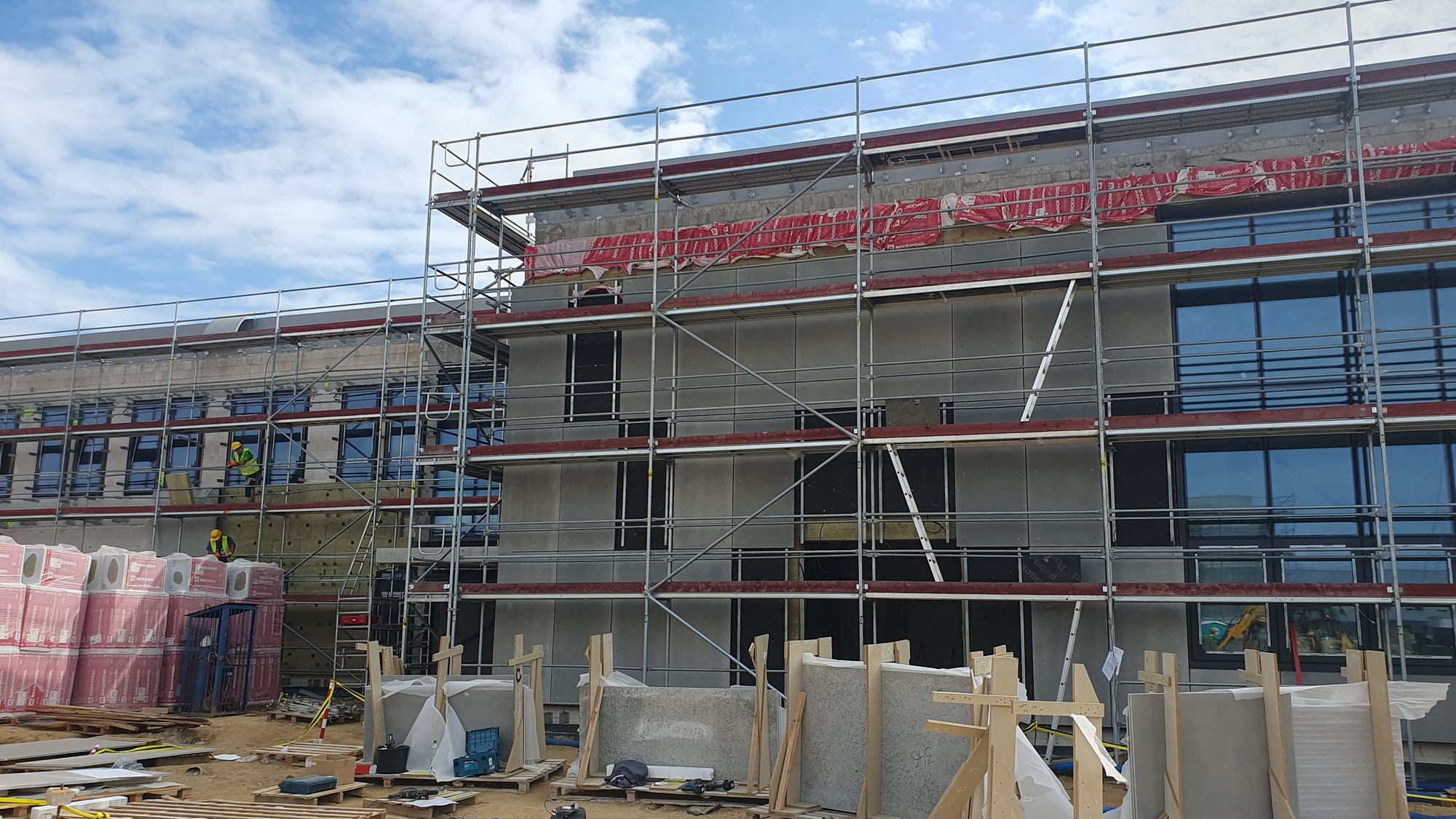

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) prowadzone są prace montażowe związane z systemem wentylacji i instalacji kanalizacji na parterze oraz piętrze. Na zewnątrz budynku montowana jest izolacja termiczna oraz płyty elewacyjne.

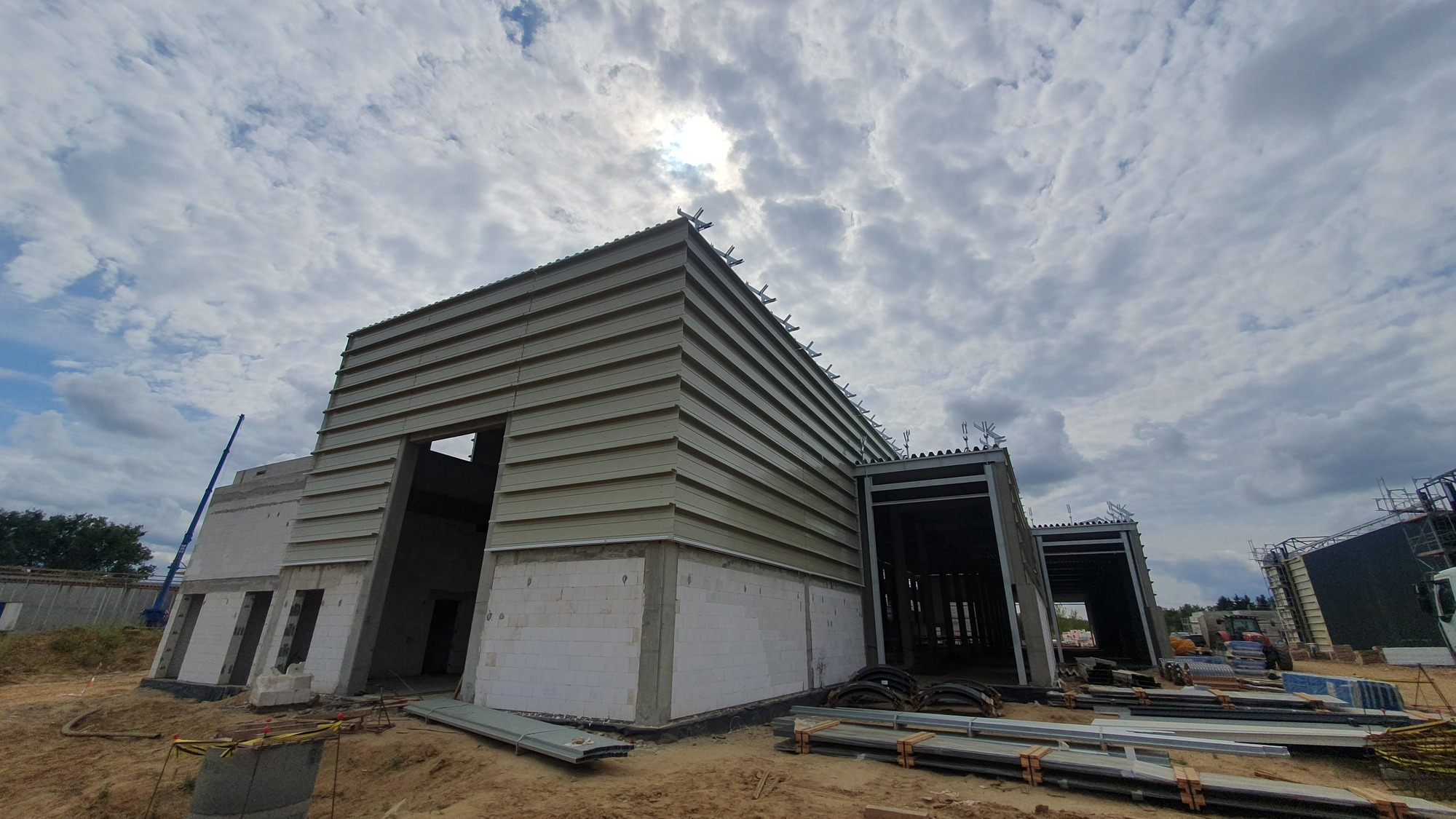

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) trwają ostatnie prace związane z montażem kaset stalowych ściennych. Jednocześnie wykonywana jest podkonstrukcja pod przyszłe attyki.

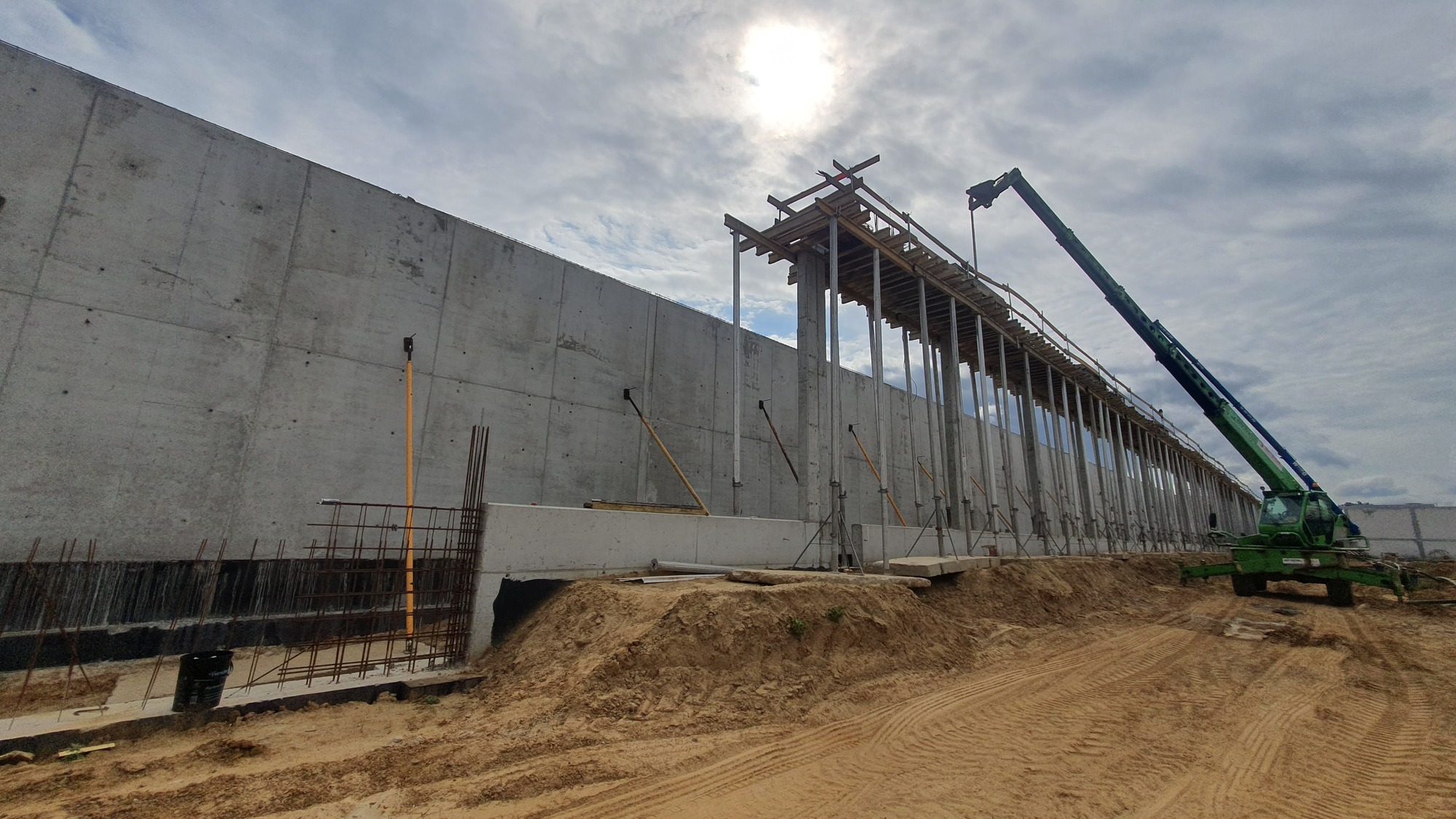

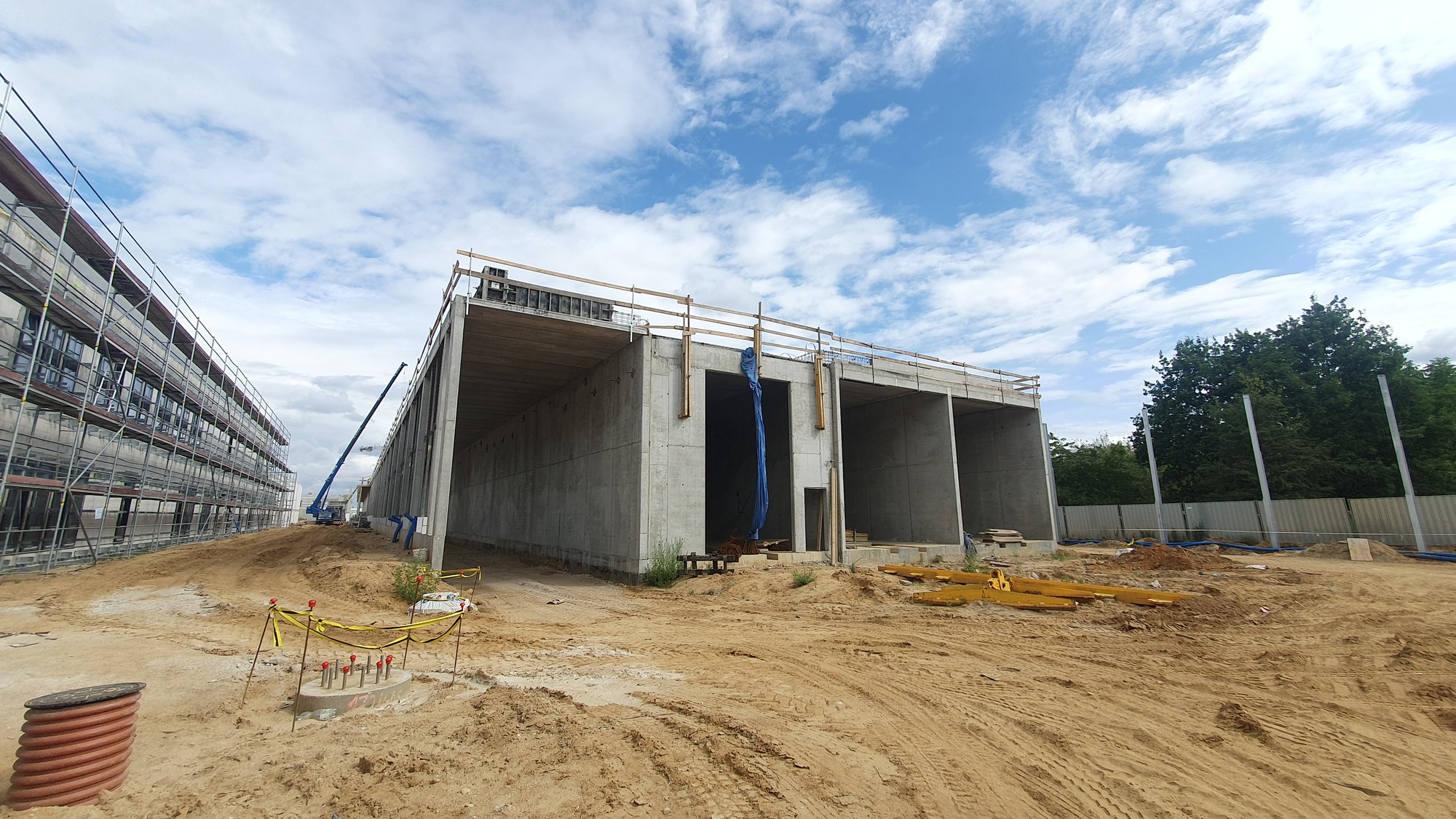

W ramach Budynku nr 10 (Budynek czyszczenia i mycia) oraz Budynku 11 (Budynek gruntownego czyszczenia i mycia wagonów wraz z torem prób i myjniami) wykonywane jest zbrojenie i betonowanie stropu poziomu +1 a także konstrukcja nośna (m.in.: belki, płyty stropowe) przyszłego toru prób.

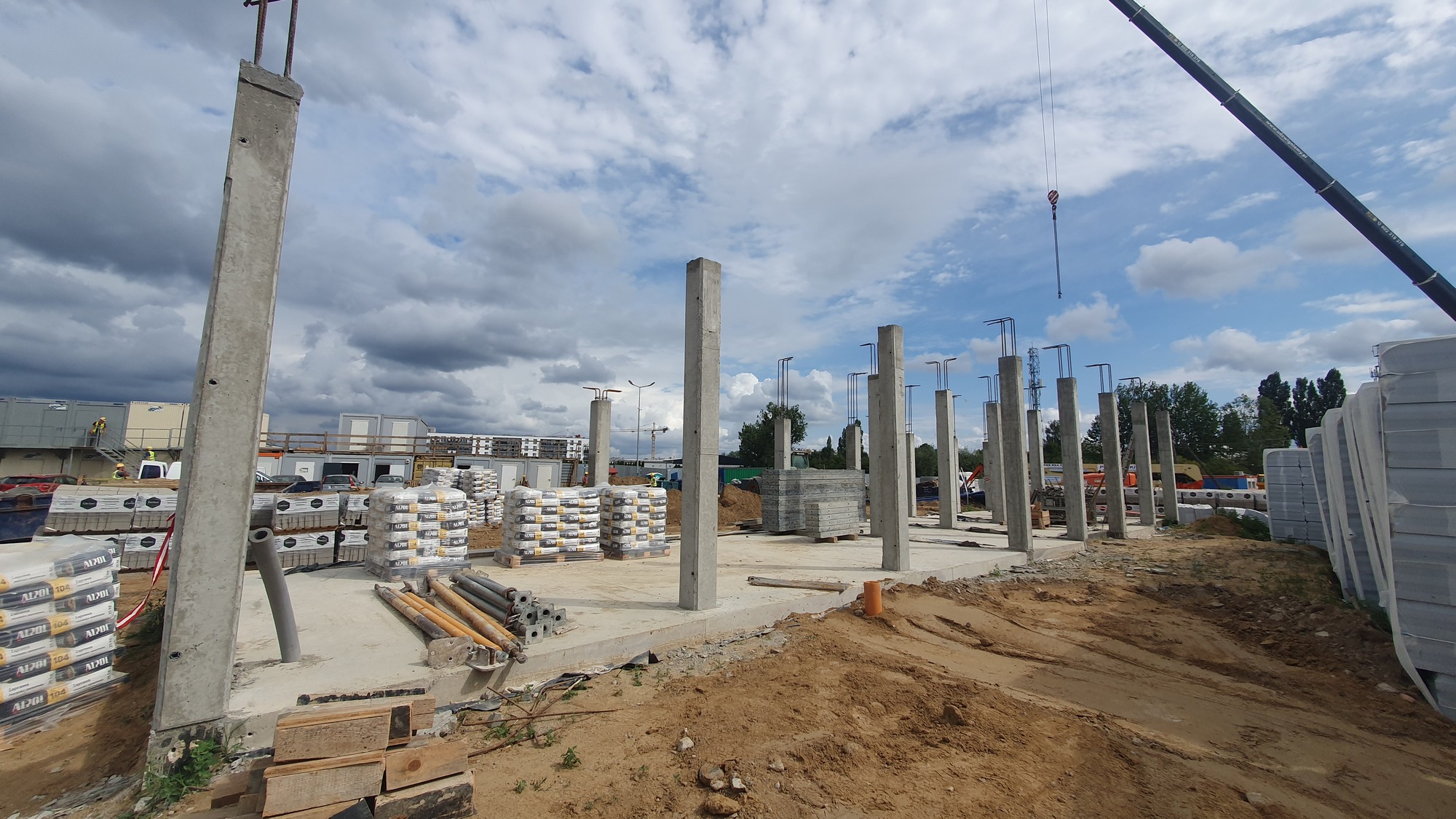

W ramach Budynku nr 13.14 (Magazyn gazów oraz wiata śmietnikowa) zabetonowano słupy konstrukcyjne.

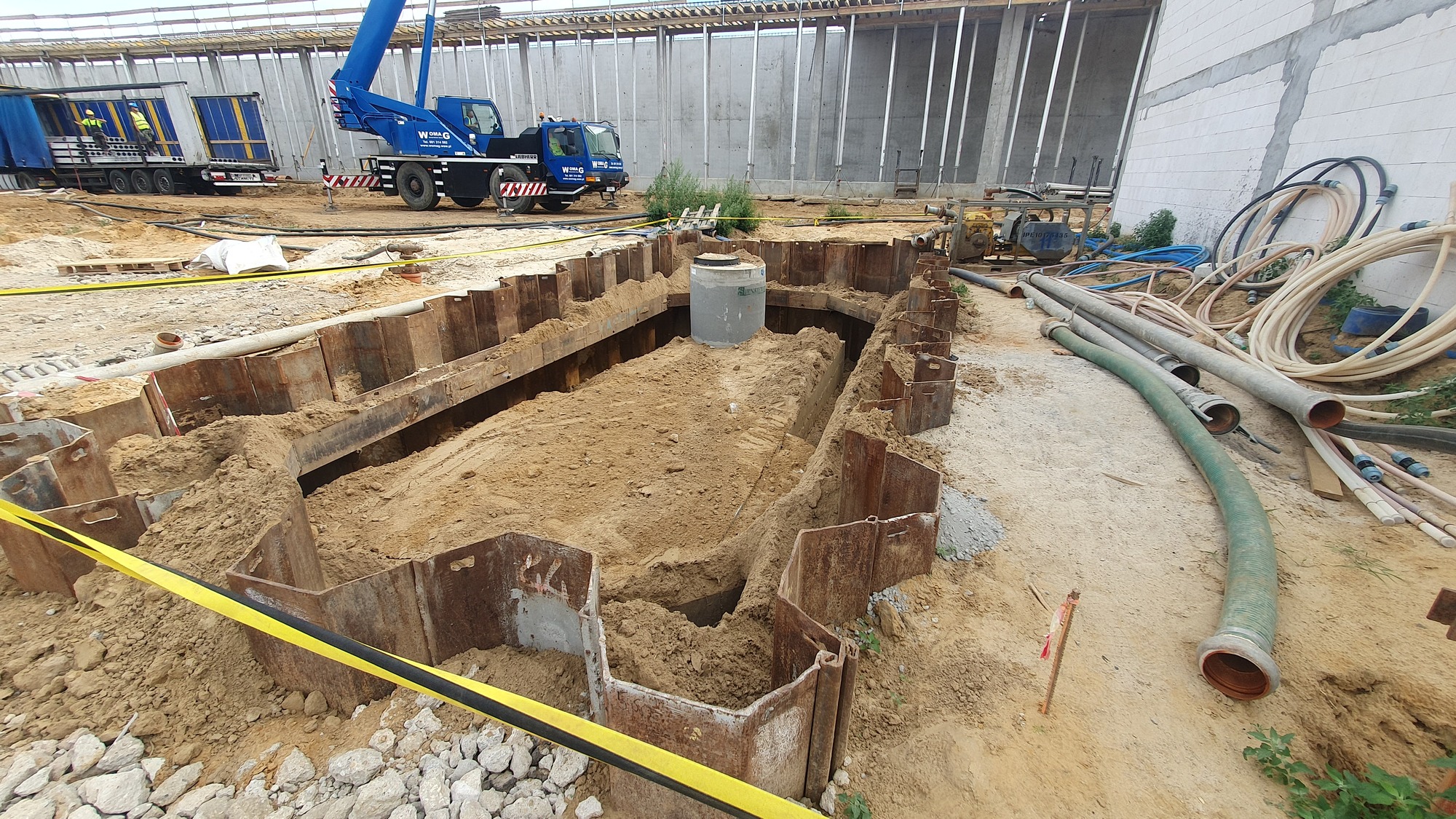

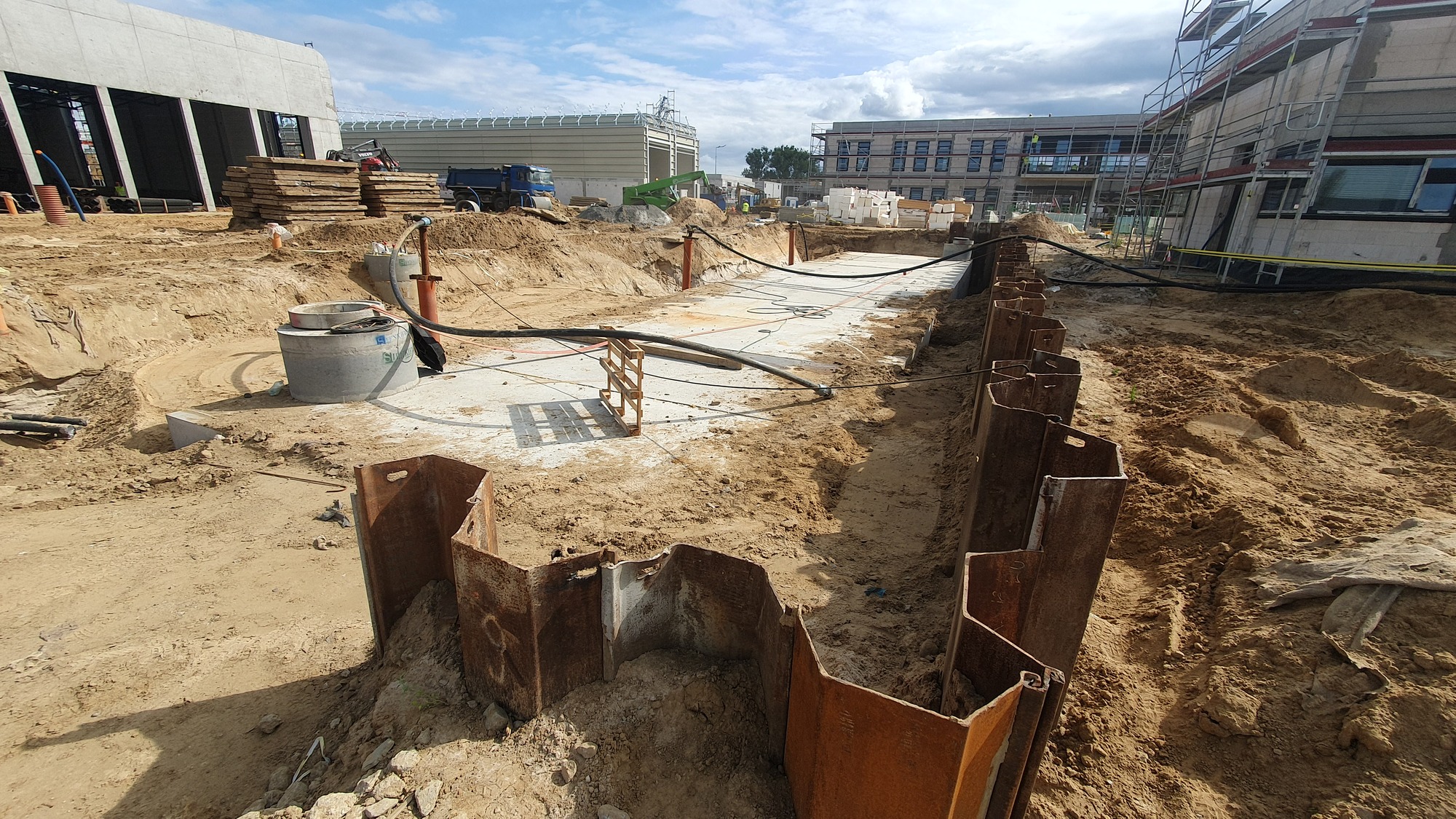

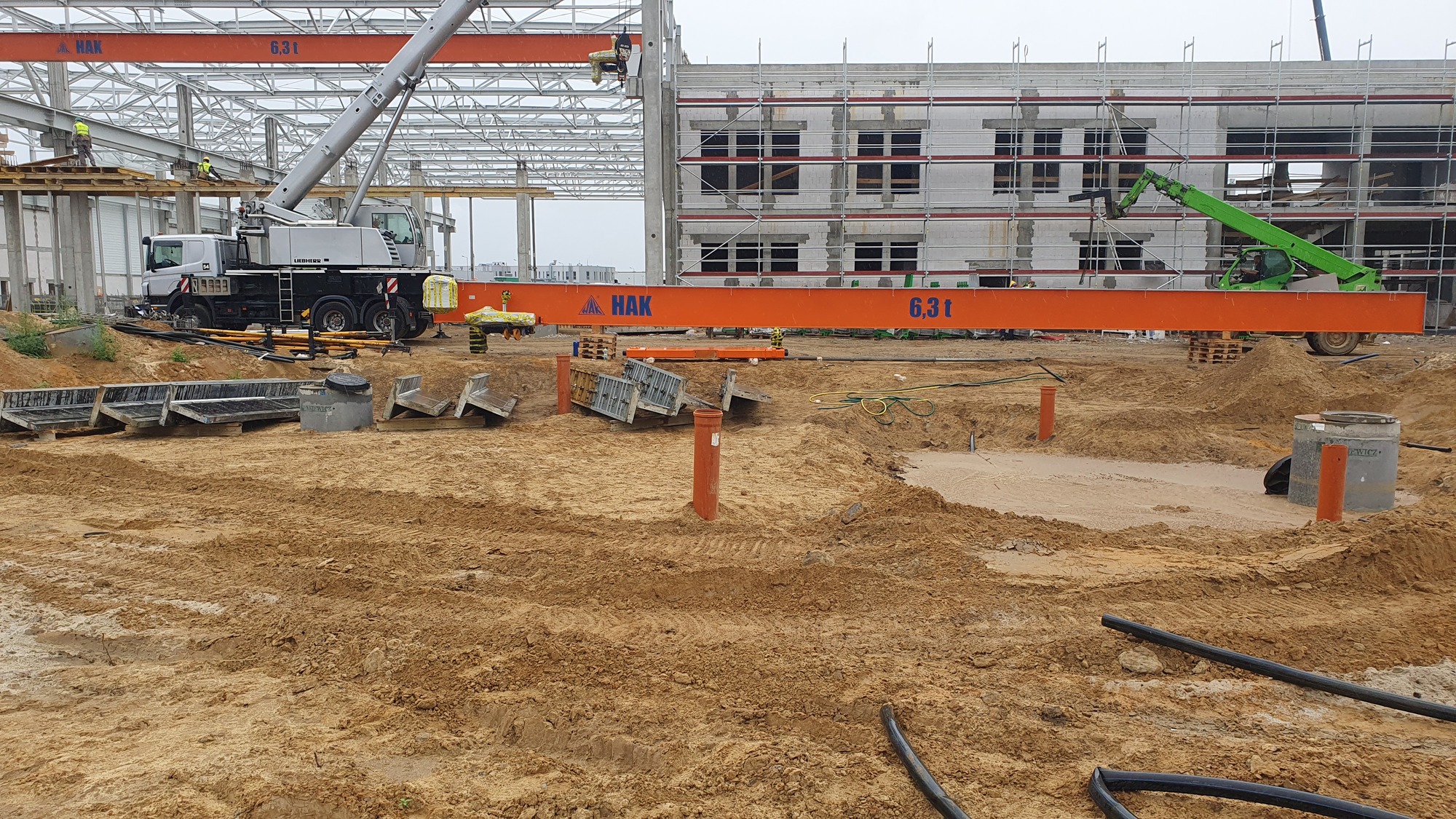

W ramach obiektów nr 17, 18, 19 (zbiorniki wody szarej) zamontowano prefabrykowane elementy zbiorników, wykonywane są zasypki zbiorników.

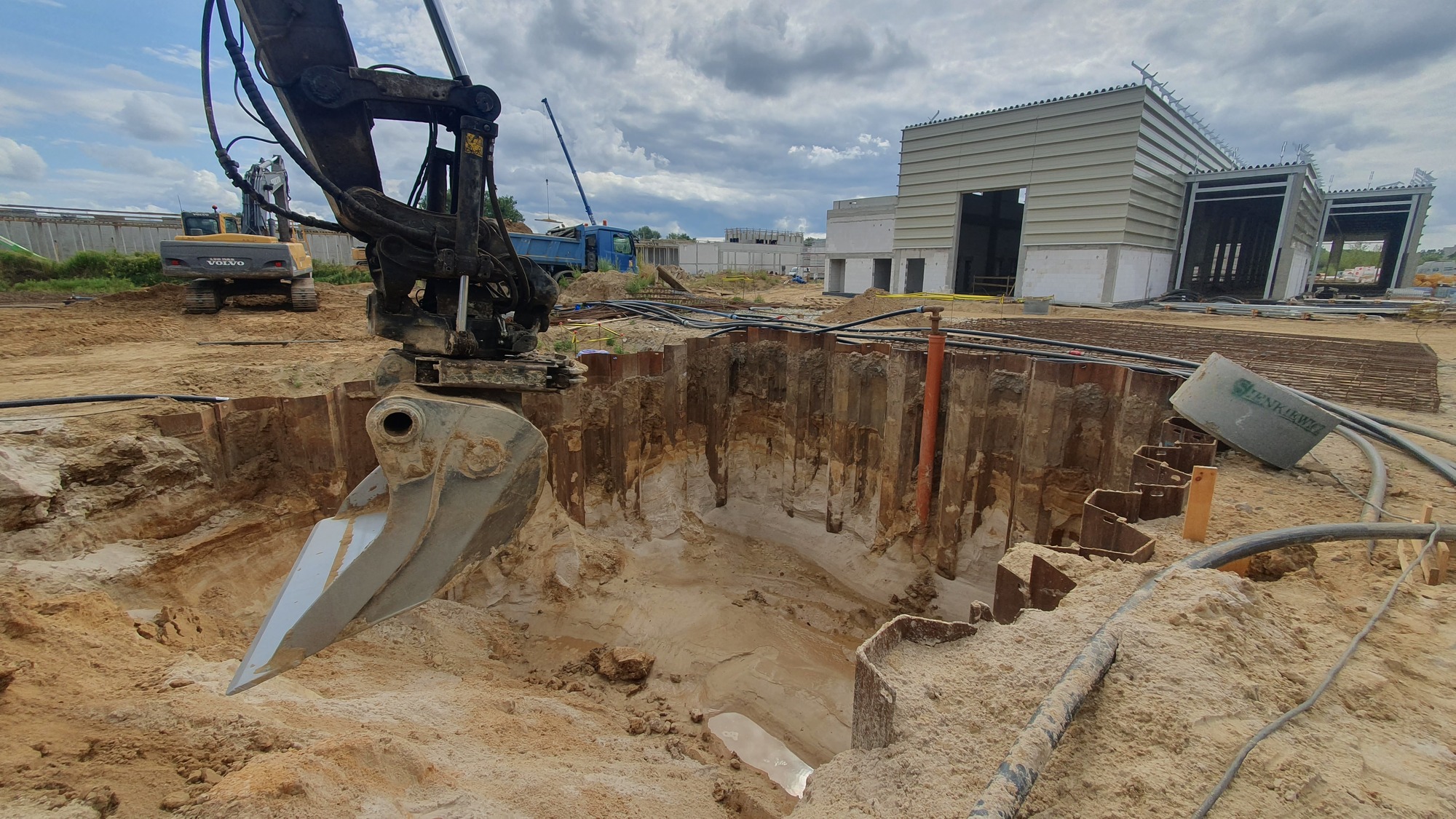

W ramach Obiektu nr 20 (zbiornik p.poż) rozpoczęto wykonanie wykopu pod przyszły zbiornik ppoż.
