Postęp prac - listopad 2023 r.
Wraz z listopadem przyszły pierwsze mrozy i śnieg, co utrudnia Generalnemu Wykonawcy prowadzenie robót ziemnych, niemniej w dalszym ciągu prowadzone są prace związane z infrastrukturą torowo-drogową zarówno na drodze dojazdowej jak i samym terenie zajezdni. Prowadzone są również prace wykończeniowe na poszczególnych budynkach zajezdni.

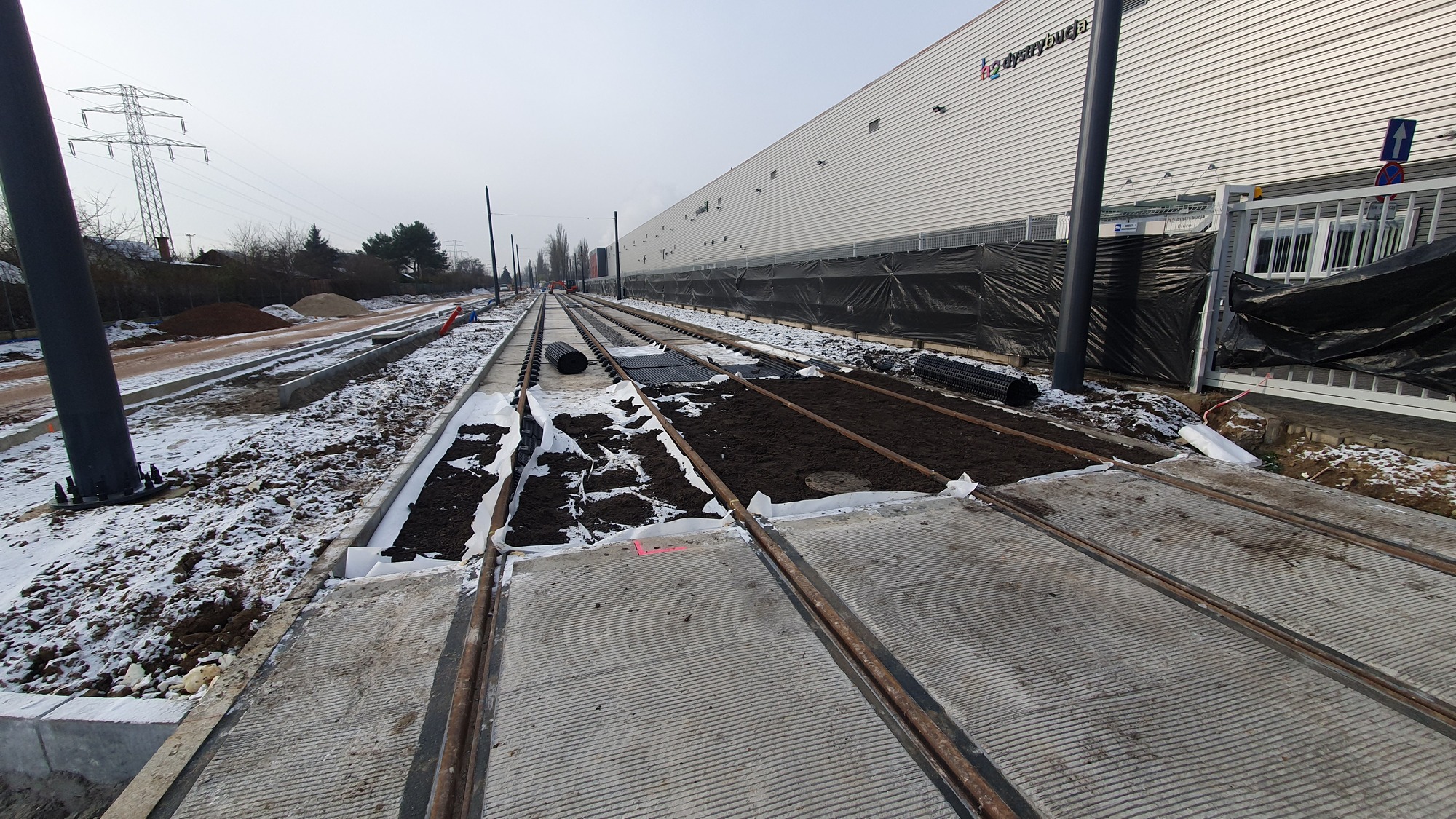

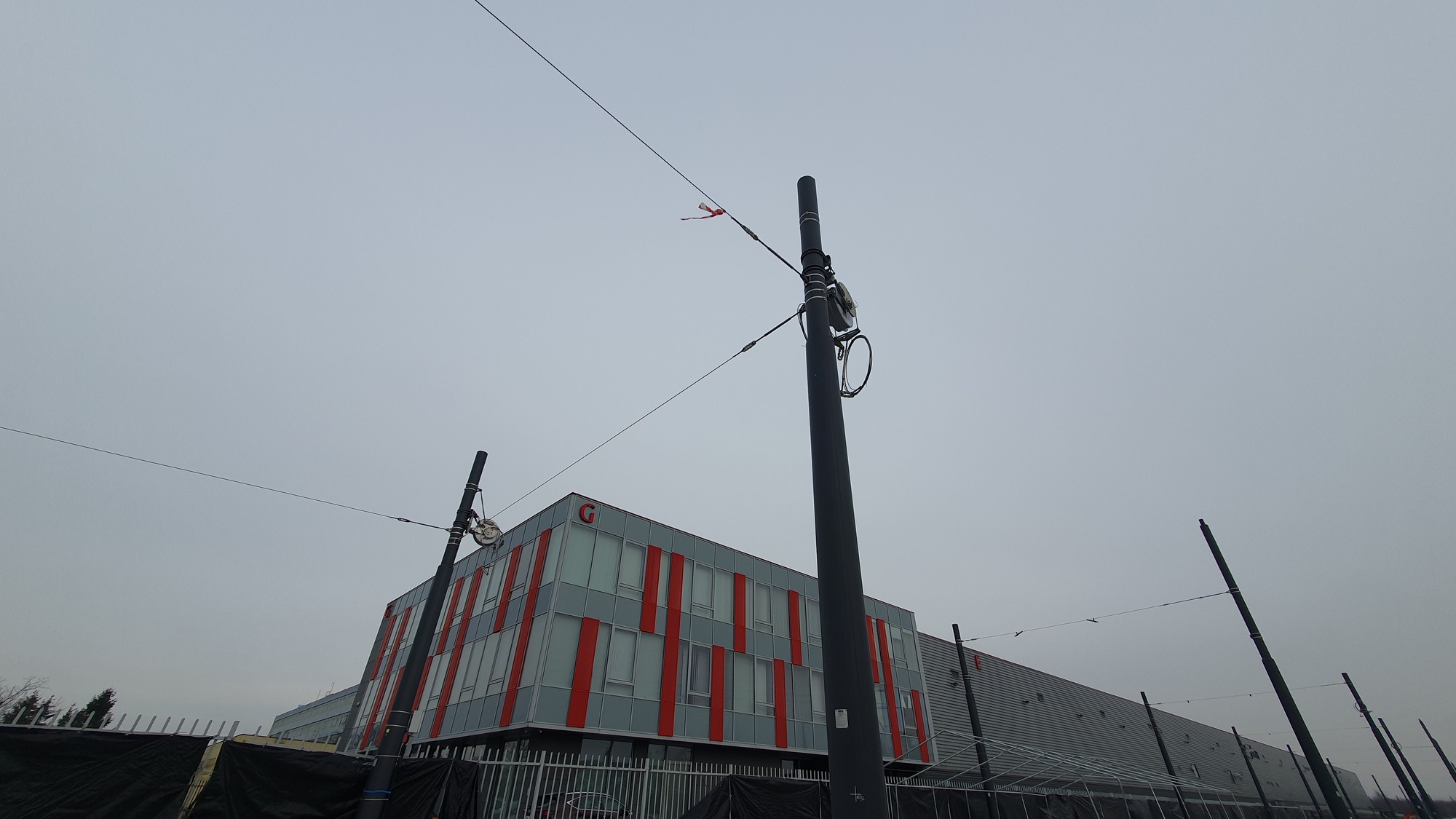

W pasie drogowym objętym decyzją ZRID trwa przebudowa układu torowego i układu drogowego. W zakresie torowym wykonywane są wypełnienia betonowe szyn i torowisk. Równocześnie Wykonawca kontynuuje montaż konstrukcji podwieszanej pod sieci trakcyjne oraz rozpoczął wykonywanie konstrukcji pod zielone torowisko.

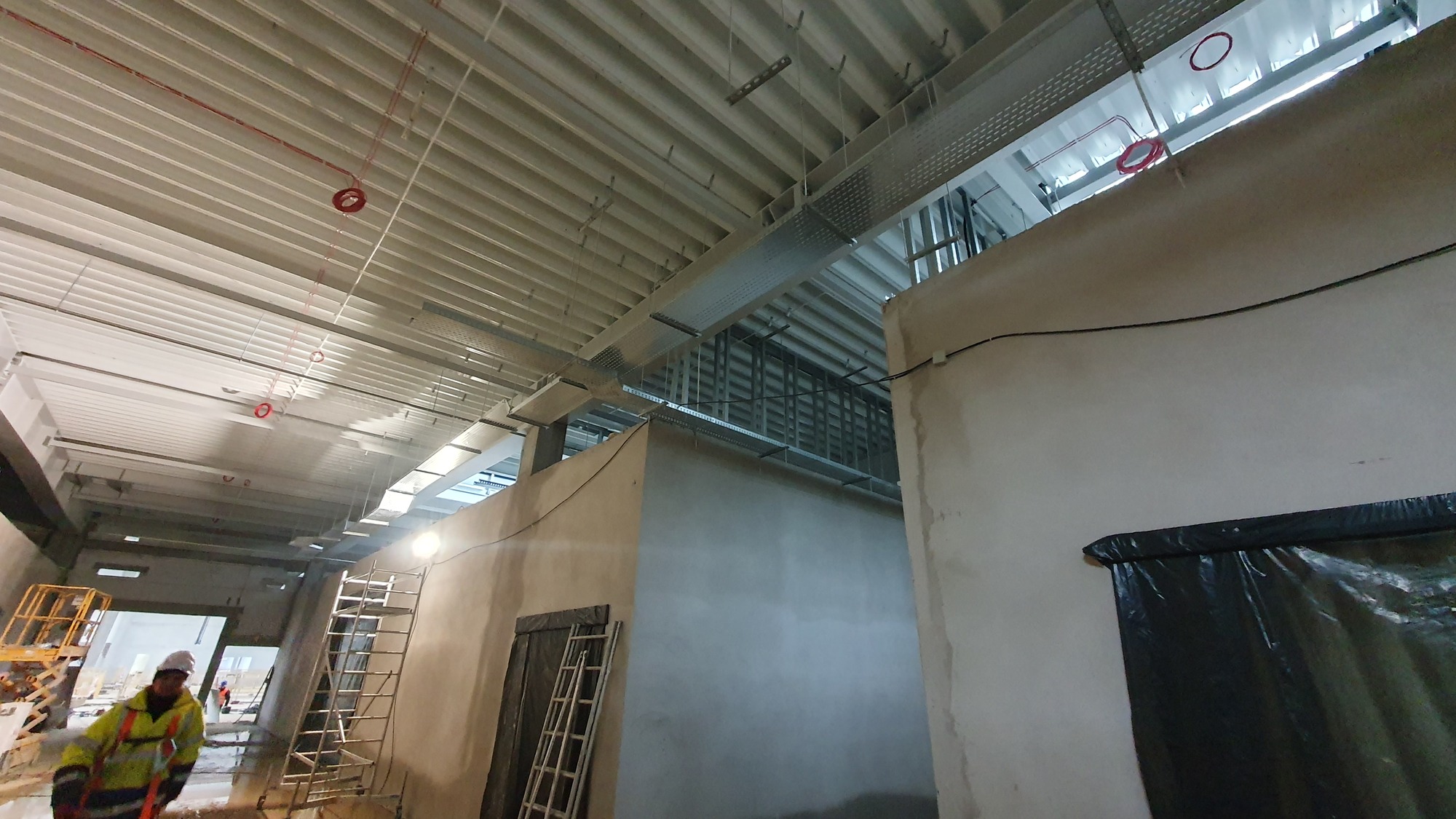

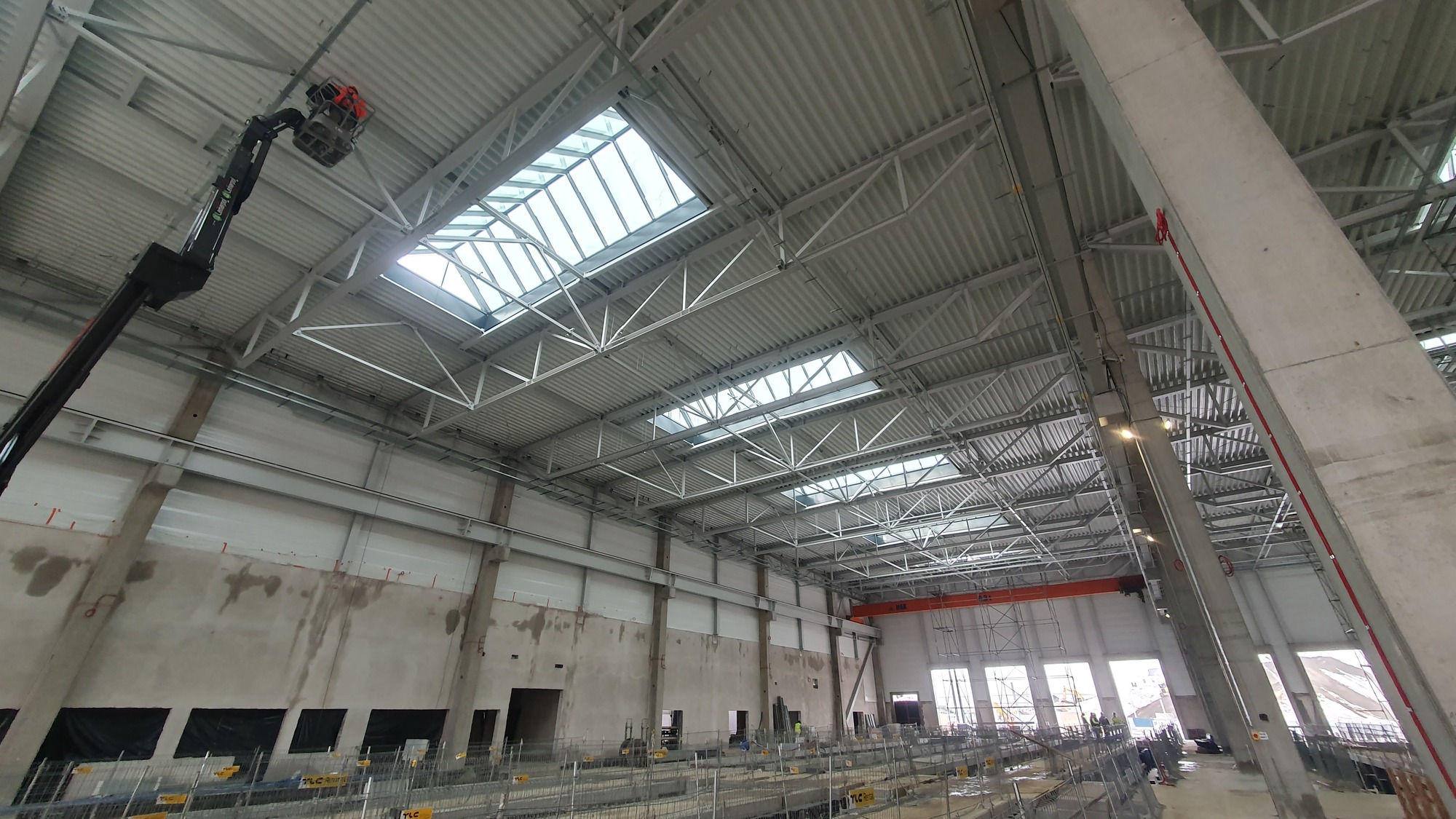

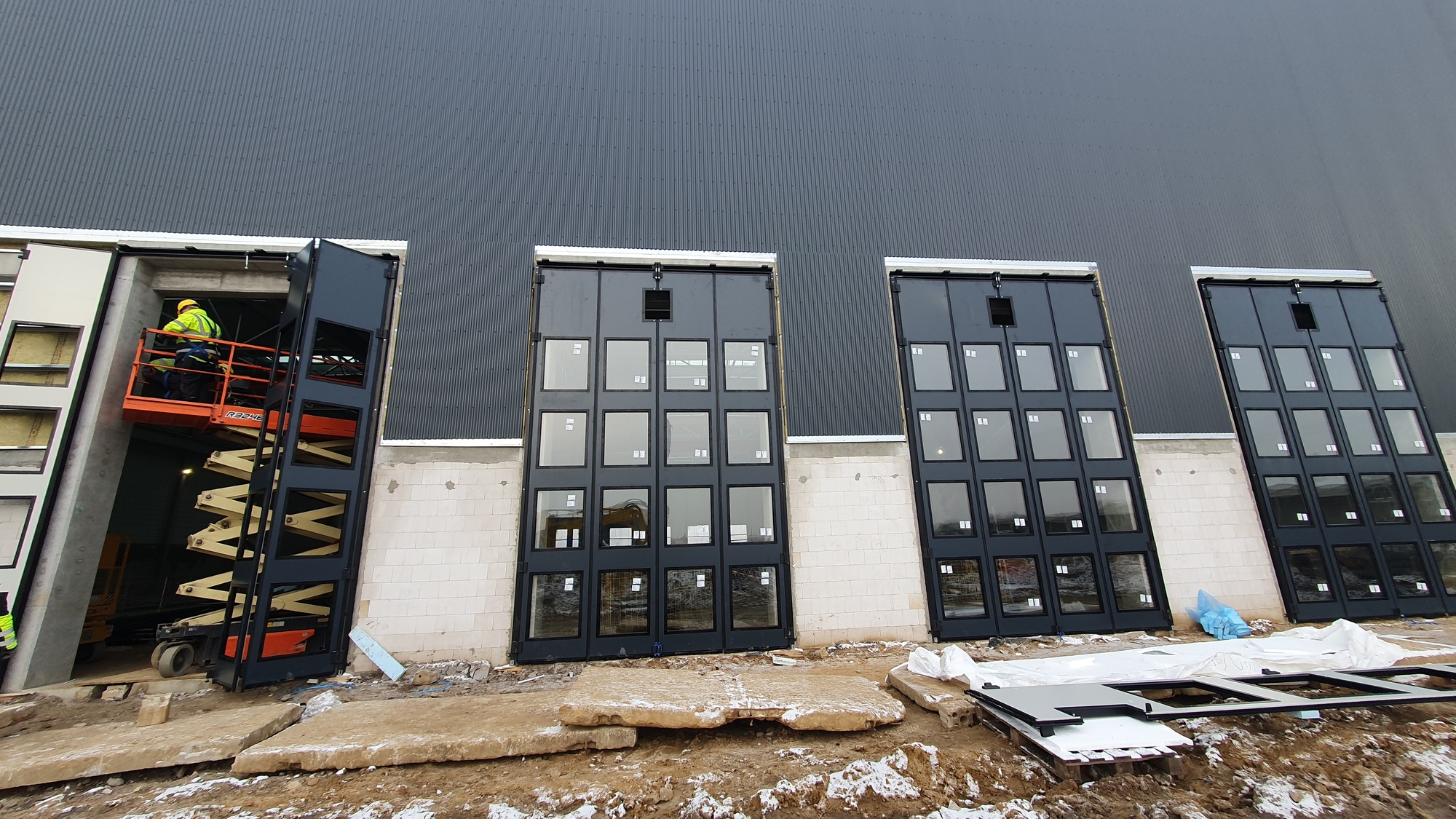

W ramach Budynku nr 1a (Hala remontowa) montowane są bramy tramwajowe. Jednocześnie Wykonawca jest w trakcie montażu podkonstrukcji pod szyny w kanałach technologicznych. W części warsztatowo-magazynowej (Bud. nr 1b) kontynuowany jest montaż świetlików i ich szklenia oraz montowane są stelaże ścian szczytowych pomieszczeń. Równocześnie trwają roboty przy instalacjach natynkowych. W części obsług technicznych (Bud. nr 1c) trwają prace związane z montażem konstrukcji wsporczej pod układ torowy oraz trwa montaż konstrukcji świetlików. Jednocześnie rozpoczęto montaż tras kablowych w hali.

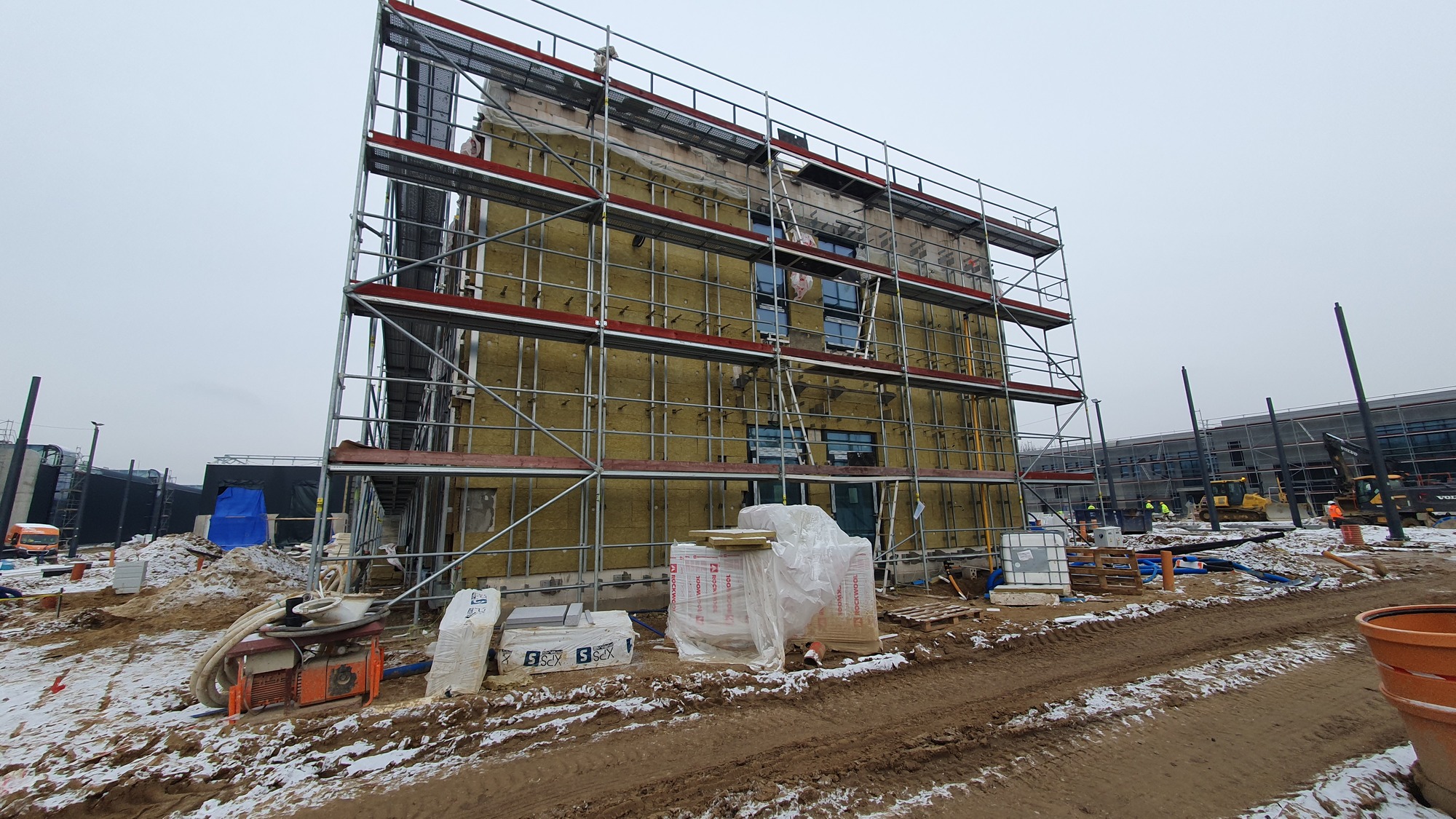

W ramach Budynku nr 2 (Budynek administracyjny) trwa montaż podkonstrukcji elewacji wraz z termoizolacją. Trwają roboty związane z wykonaniem instalacji natynkowych oraz instalacji w przestrzeni nad sufitem podwieszanym..

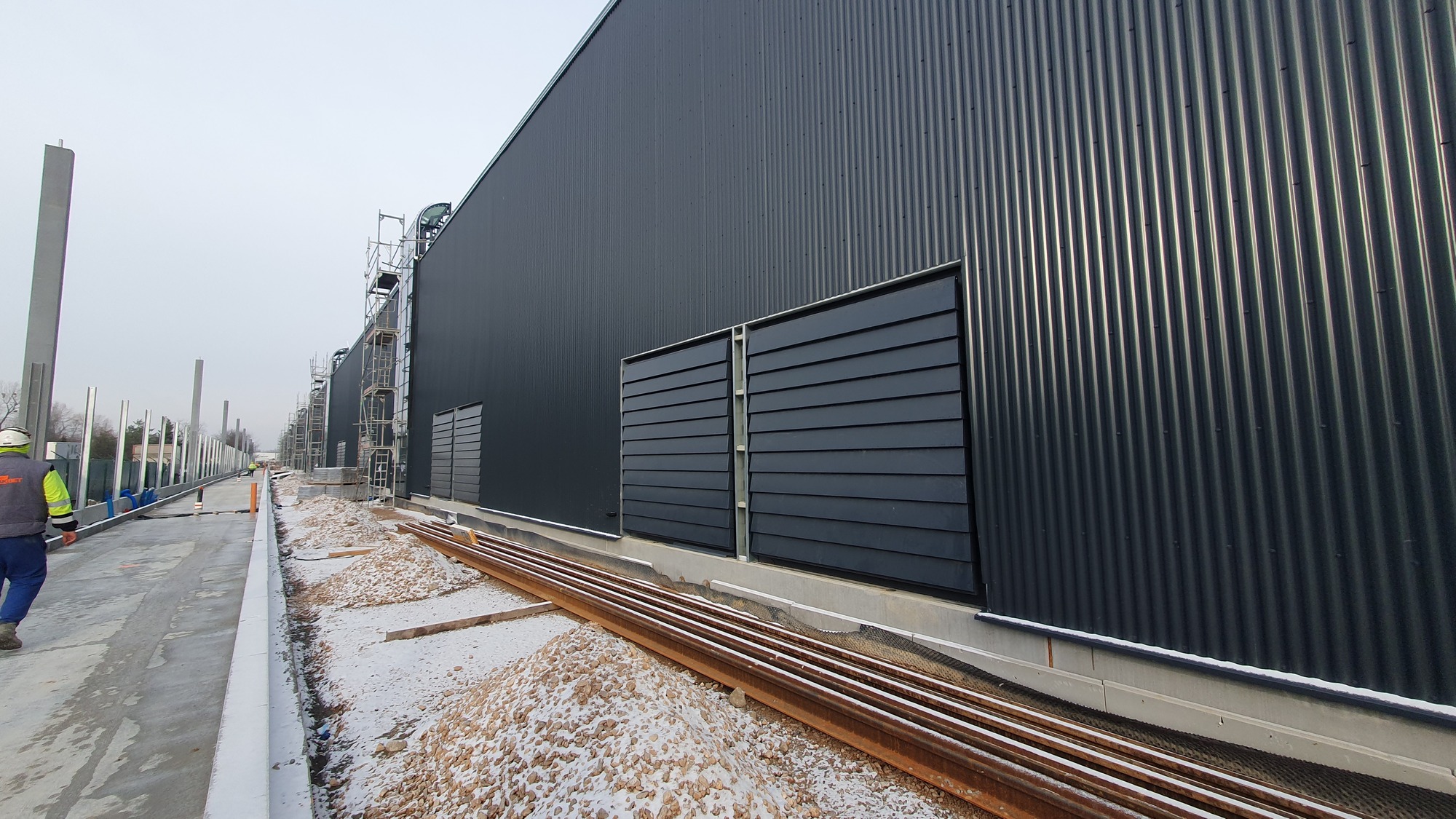

W ramach Budynku nr 3 (Hala postojowa) kontynuowany jest montaż chodnika w międzytorzu. Zamontowano żaluzje oddymiające w hali oraz kontynuowane są roboty przy ścianie pożarowej.

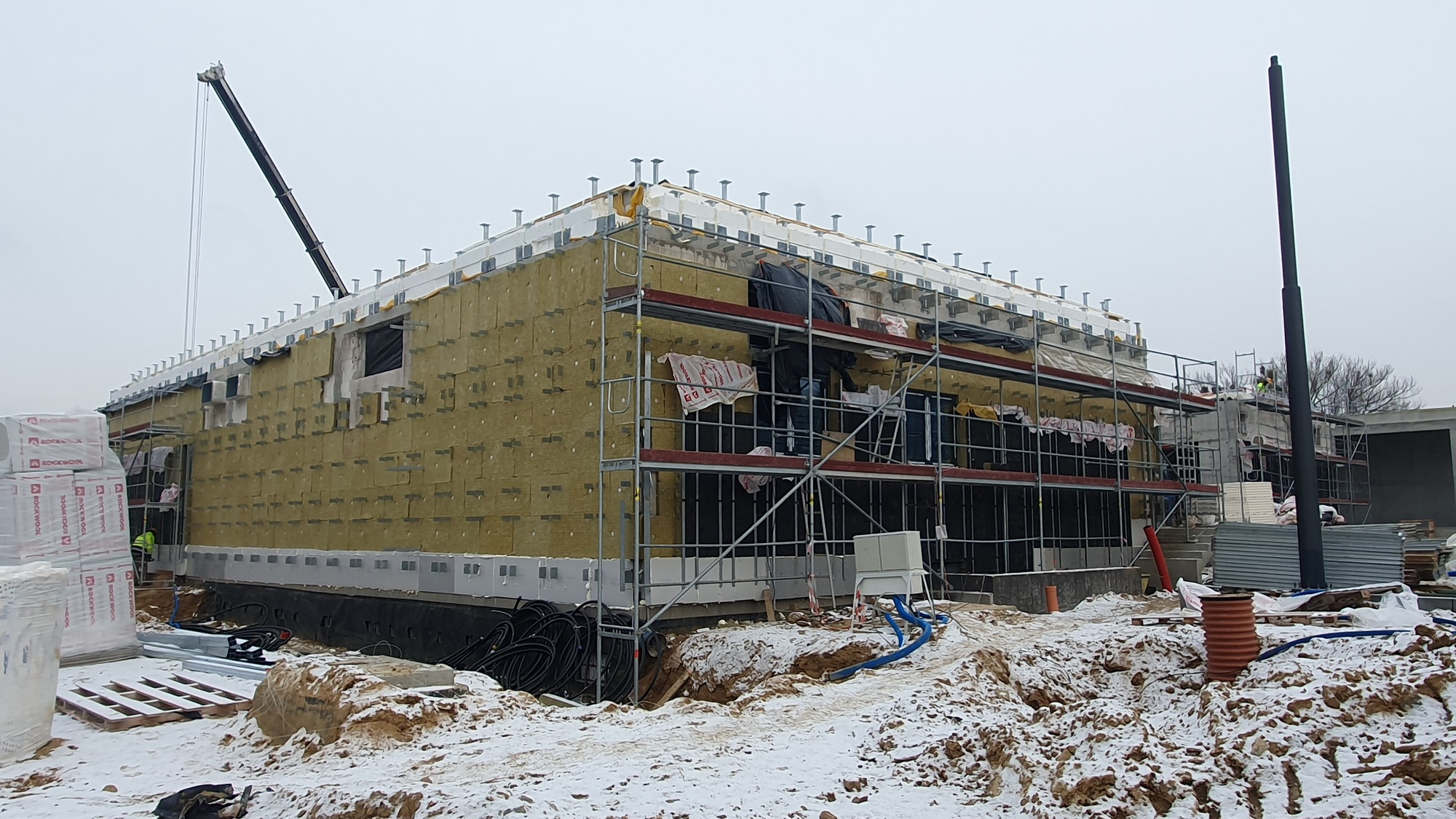

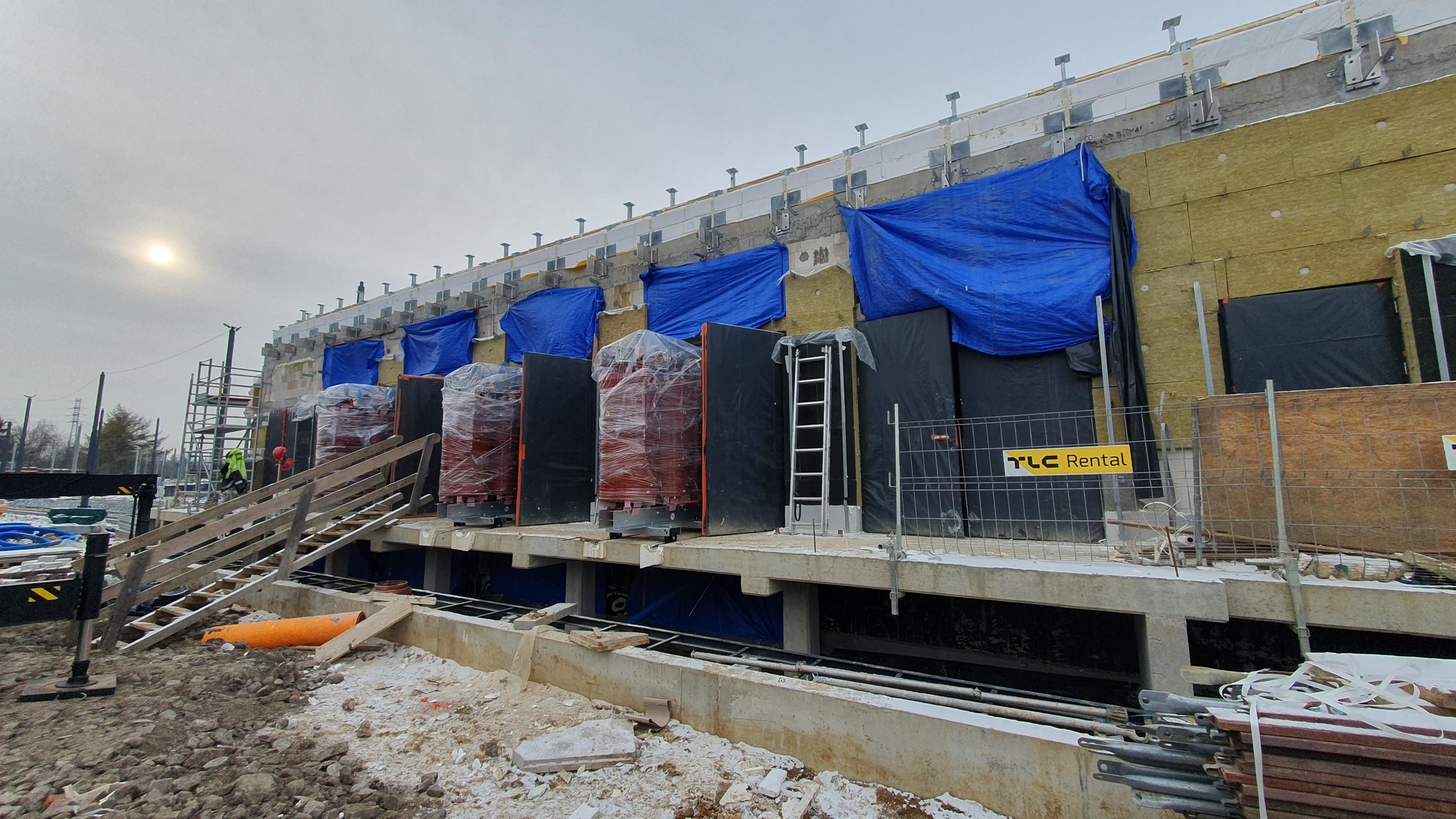

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) kontynuowany jest montaż termoizolacji oraz podkonstrukcji pod elewację budynku.

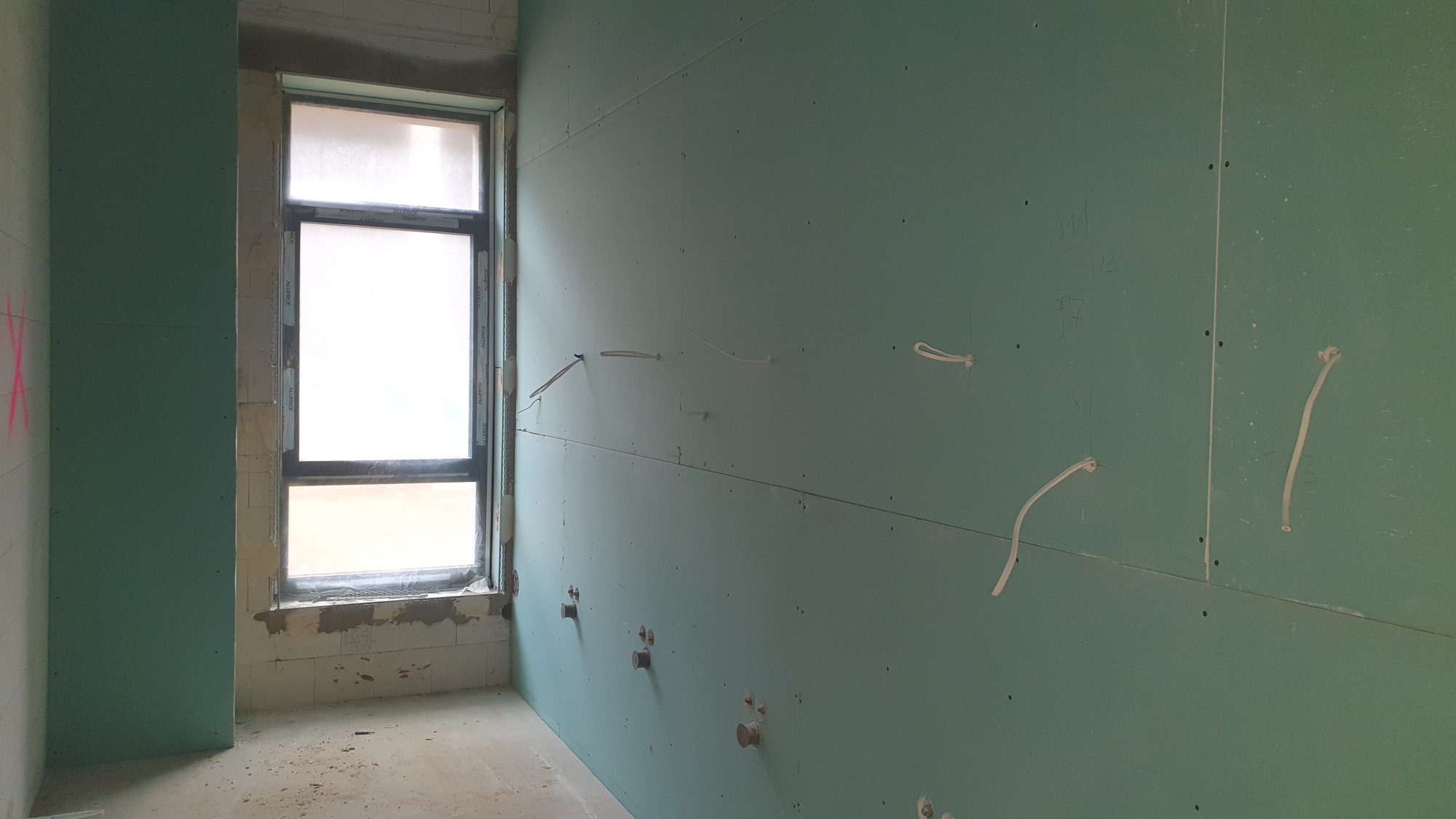

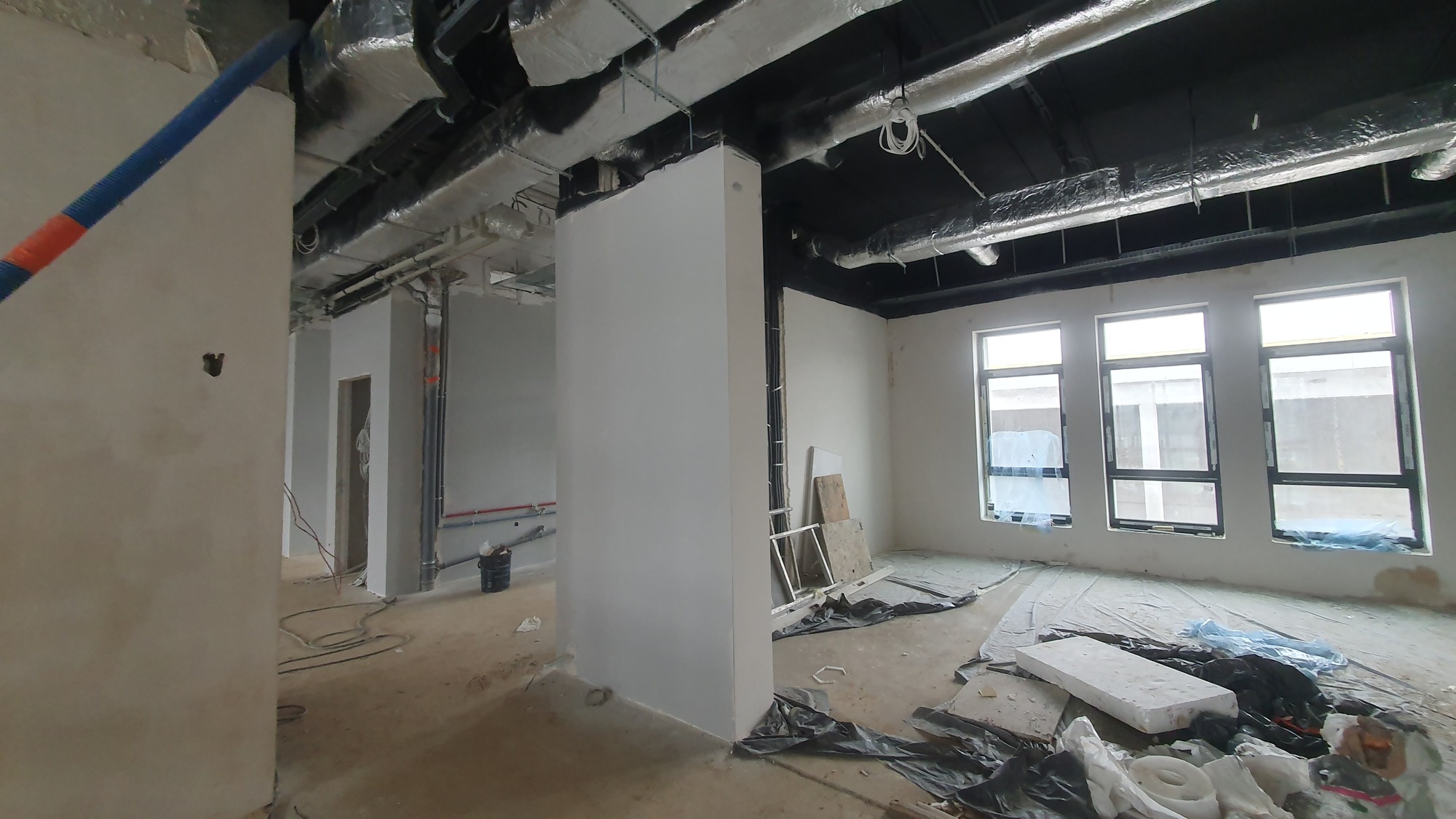

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) Wykonawca jest w trakcie wykonywania robót wykończeniowych wewnątrz budynku m.in. instalacje sufitowe na piętrze oraz trwają prace montażowe płyt GK w pomieszczeniach.
W ramach Budynku nr 6 (Wiata garażowa) wykonywana jest podkonstrukcja pod elewacje oraz trwa montaż izolacji dachu.

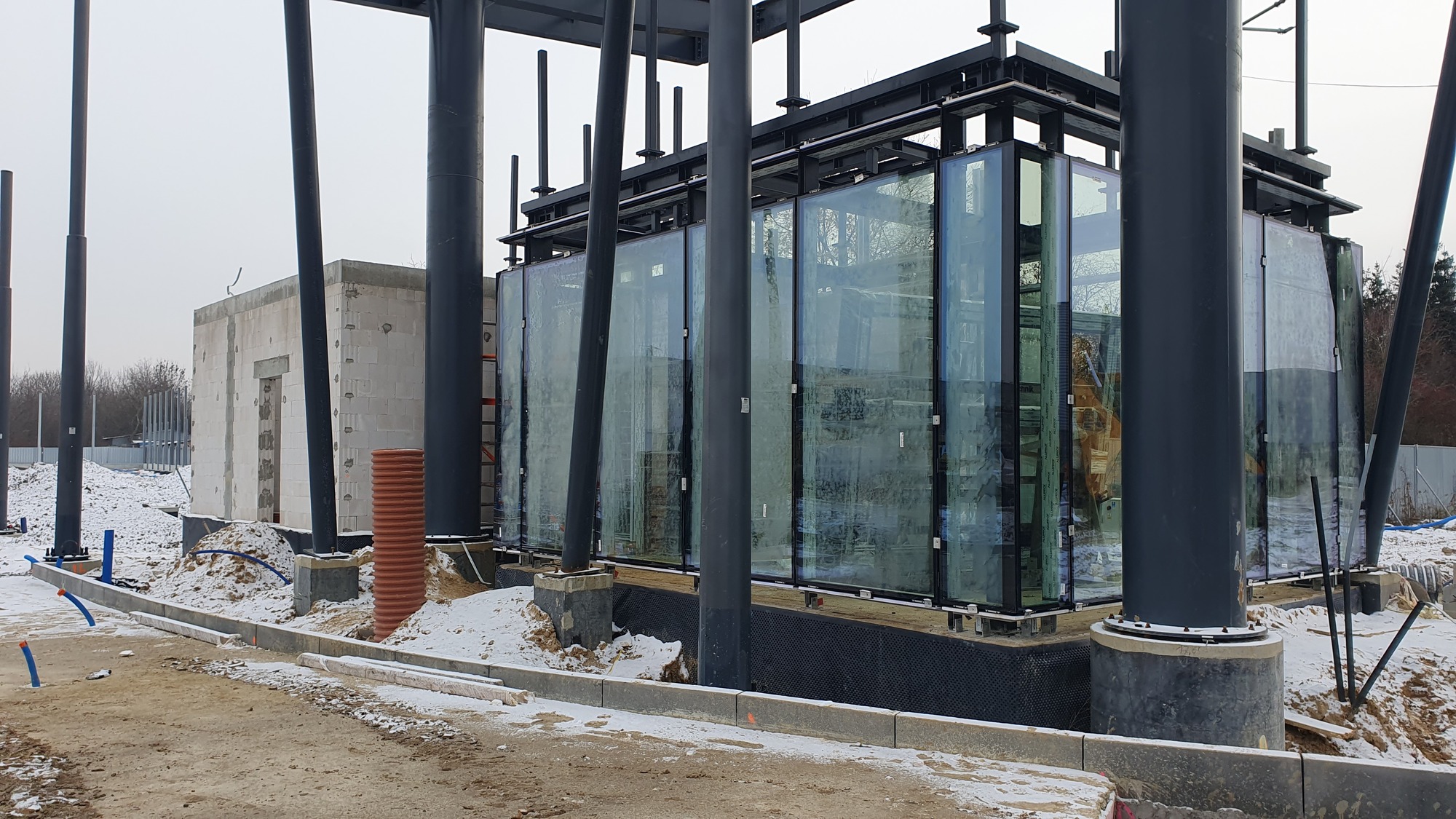

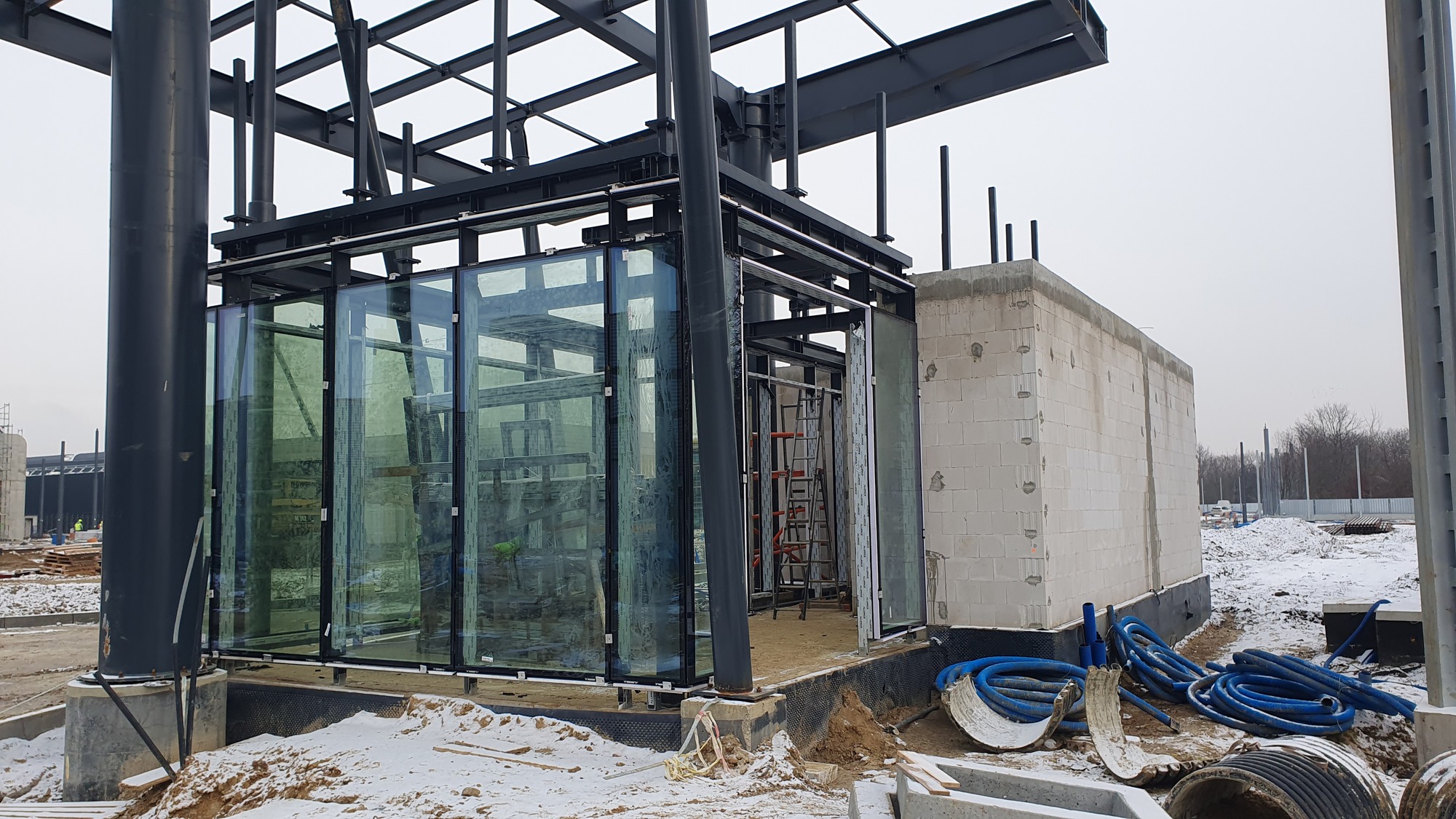

W ramach Budynku nr 7a (portiernia) montowana jest konstrukcja stalowa dachu oraz montowane są fasady elewacyjne wraz z przeszkleniem.

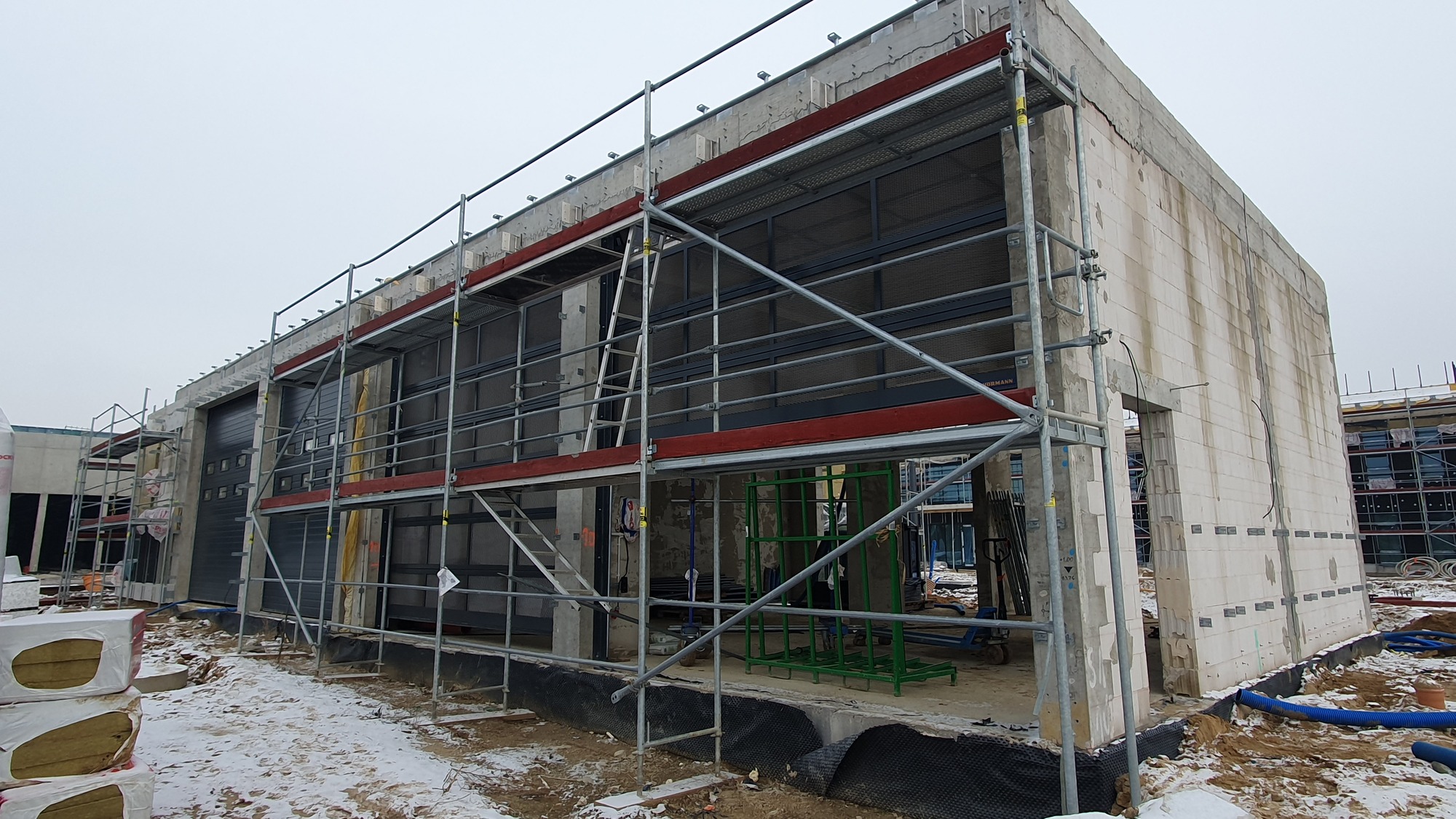

W ramach Budynku nr 8 (Budynek garażowy) kontynuowany jest montaż wełny termoizolacyjnej oraz podkonstrukcji pod elewację ścian.

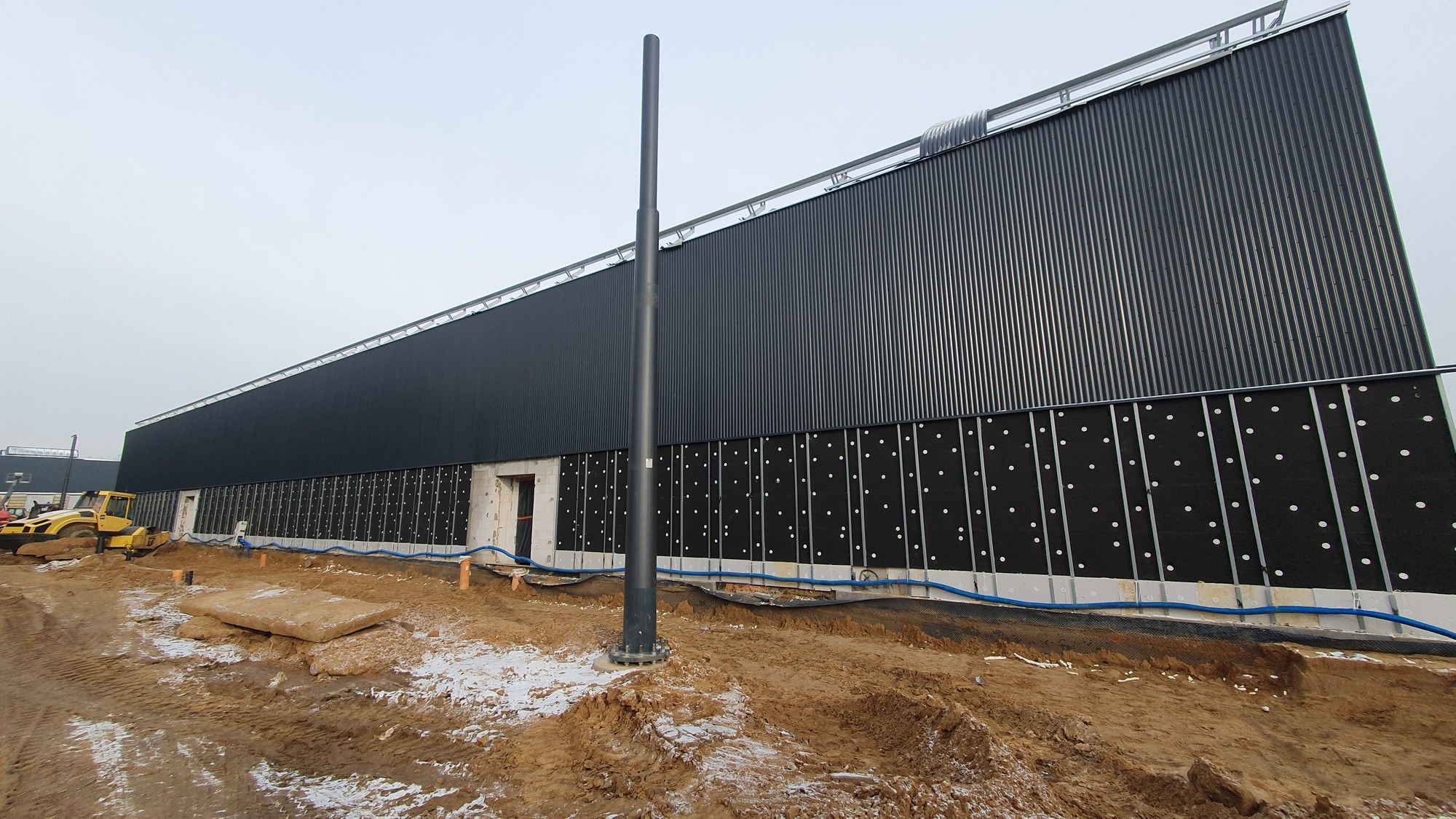

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) Wykonawca wykonuje posadzki. Kontynuowany jest również montaż termoizolacji oraz montaż podkonstrukcji pod elewację z płyt GRC.

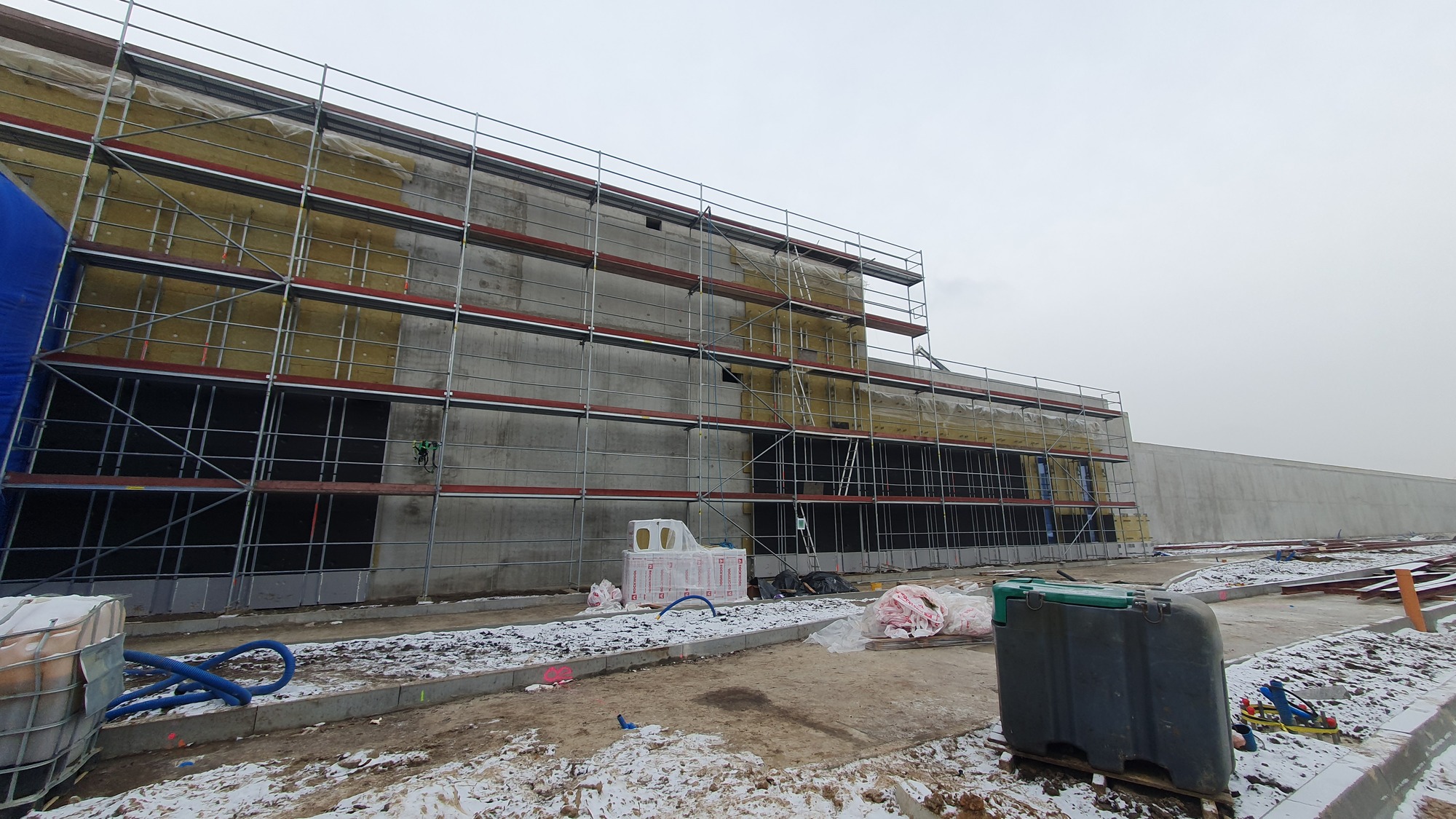

W ramach Budynku nr 10.11 (Budynek czyszczenia i mycia) kontynuowane są roboty związane z wykonaniem płytek ściennych w budynku myjni oraz trwają prace przy montażu termoizolacji.
W ramach Budynku nr 12 (Trafostacja) rozpoczęto wykonywanie termoizolacji razem z podkonstrukcją pod elewacje.

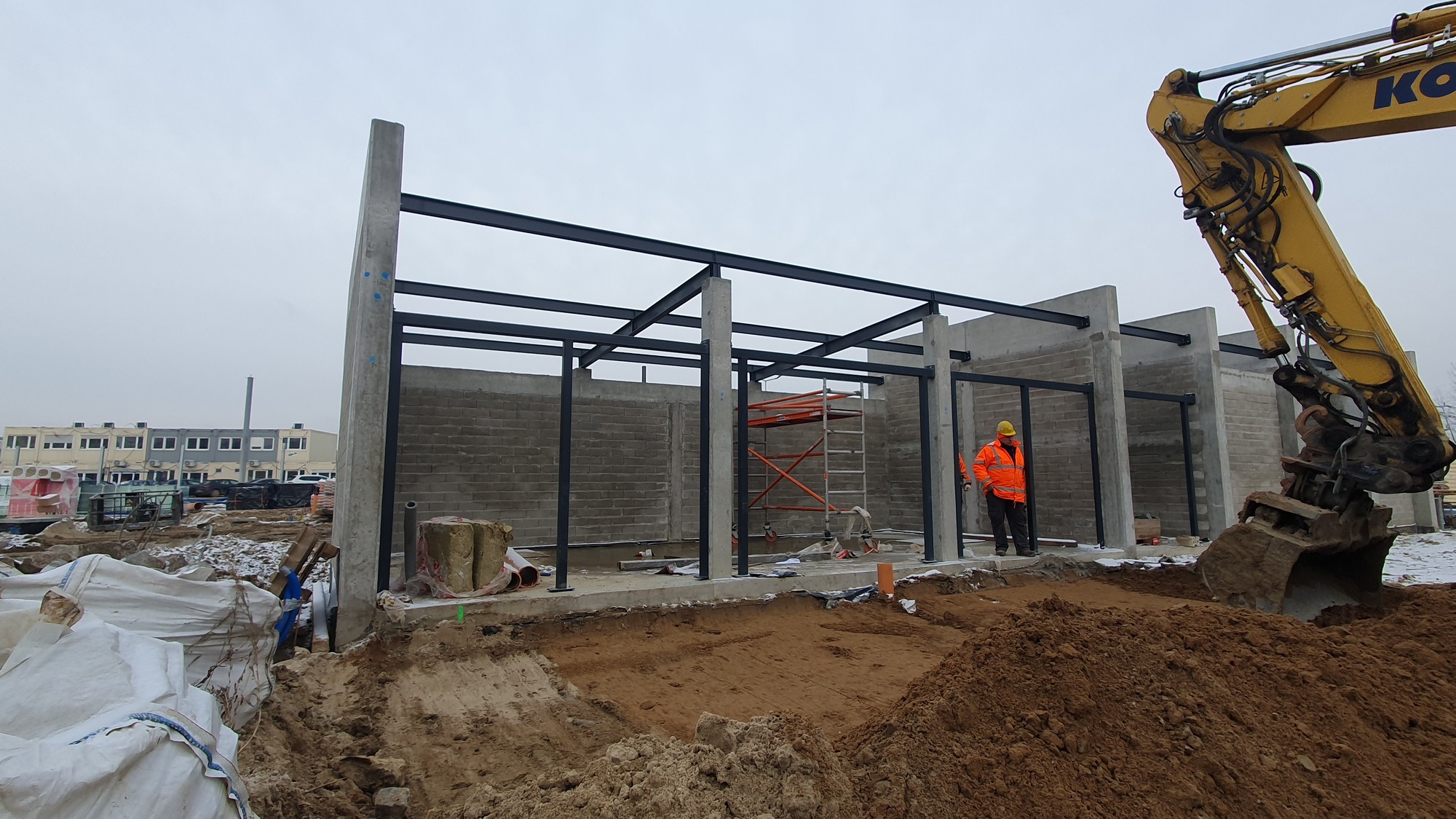

W ramach Budynku nr 13.14 (Magazyn gazów oraz wiata śmietnikowa) zakończono montaż konstrukcji stalowej.

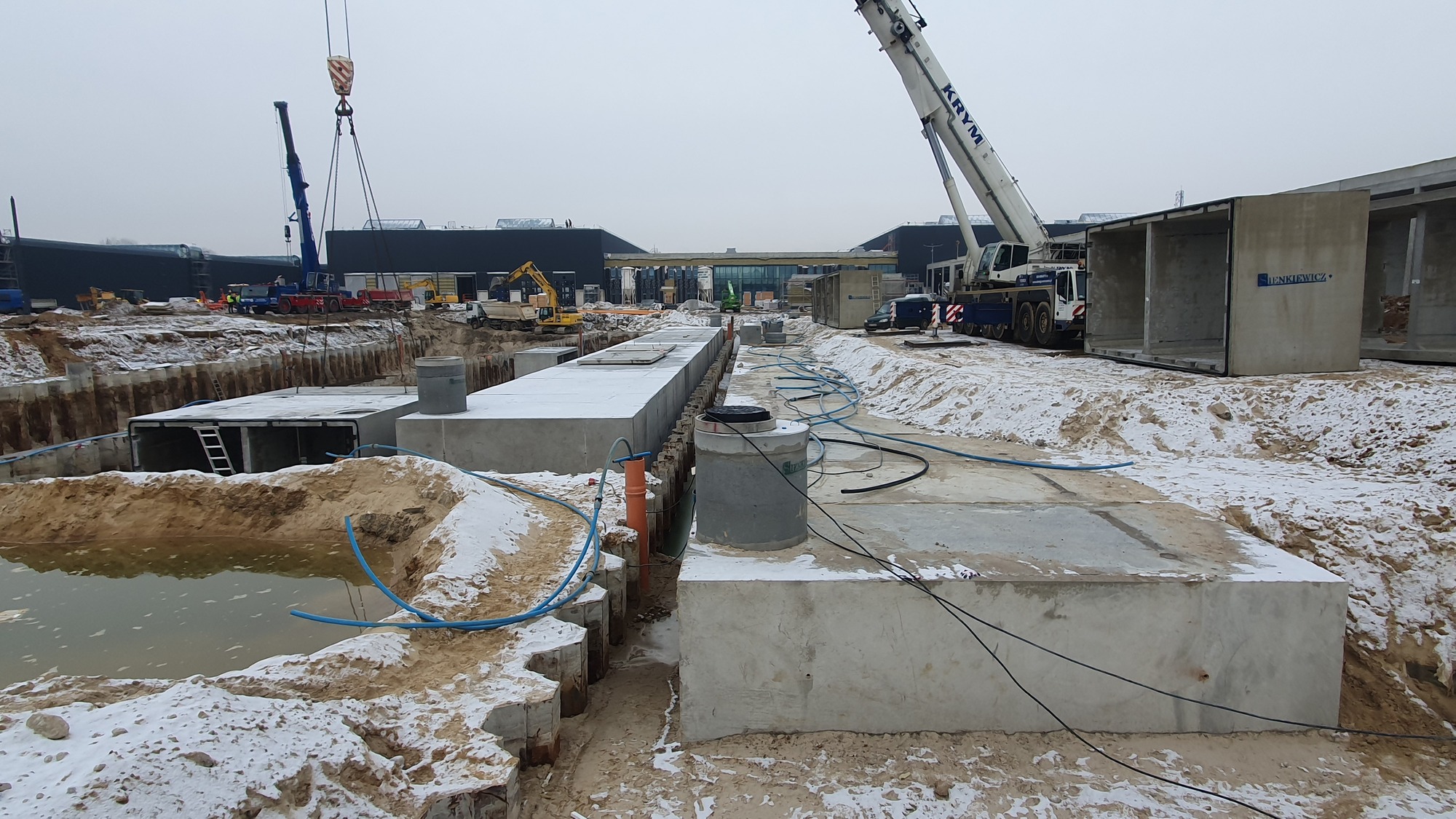

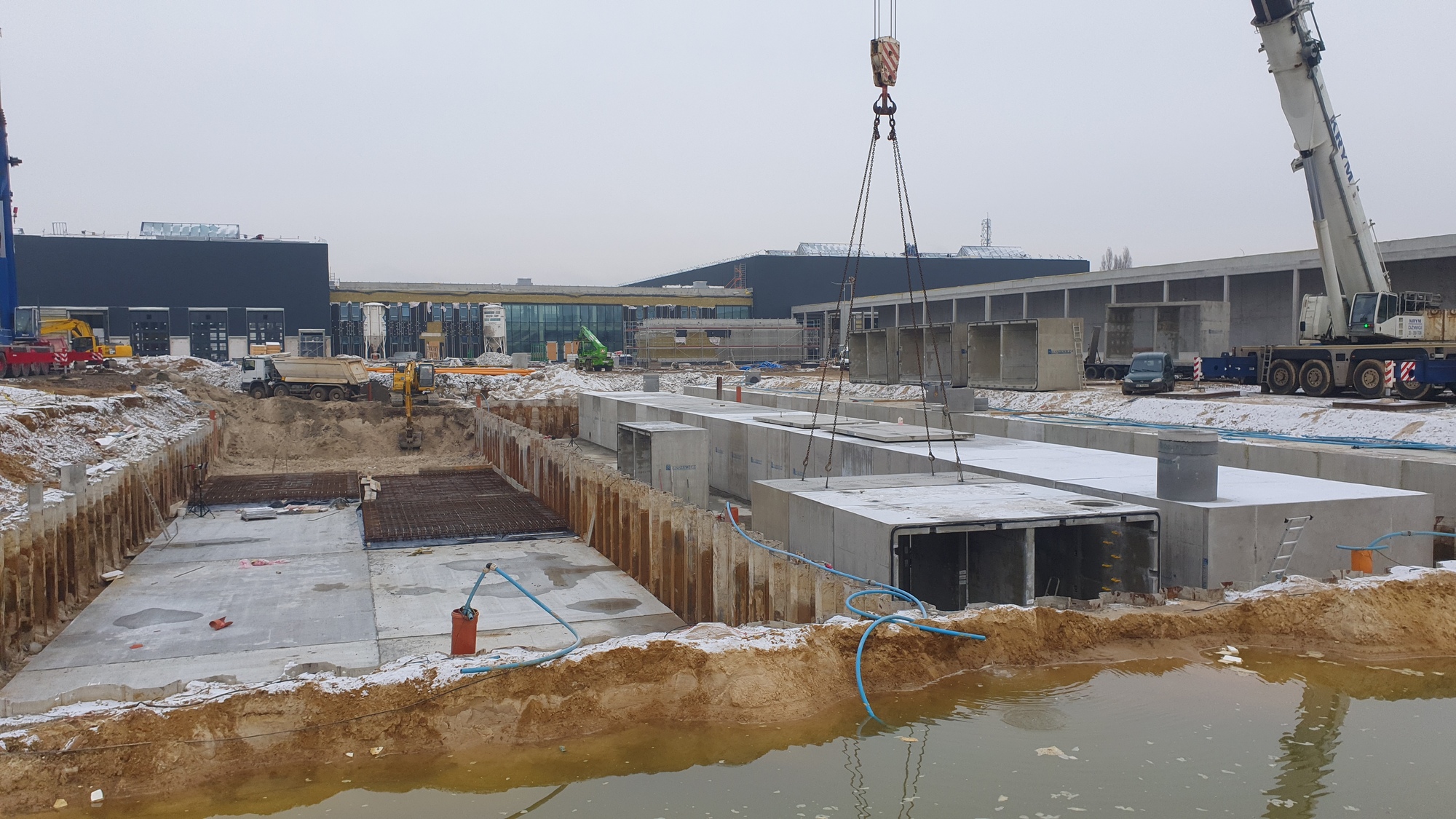

W ramach Obiektu nr 16 (Zbiornik retencyjny) rozpoczęto wykonywanie płyty fundamentowej pod następne zbiorniki. Jednocześnie montowane są dwa kolejne zbiorniki na wykonanych płytach fundamentowych.
