Postęp prac - luty 2023 r.
Mija ostatni miesiąc zimy. Łagodna jak na luty pogoda pozwoliła na podjęcie dalszych aktywności na placu budowy. Nieprzerwanie realizowane były roboty ziemne, żelbetowe, murarskie oraz izolacyjne. Z ziemi wyrastają powoli nowe obiekty. Oto jak przebiega postęp prac na budowie zajezdni.

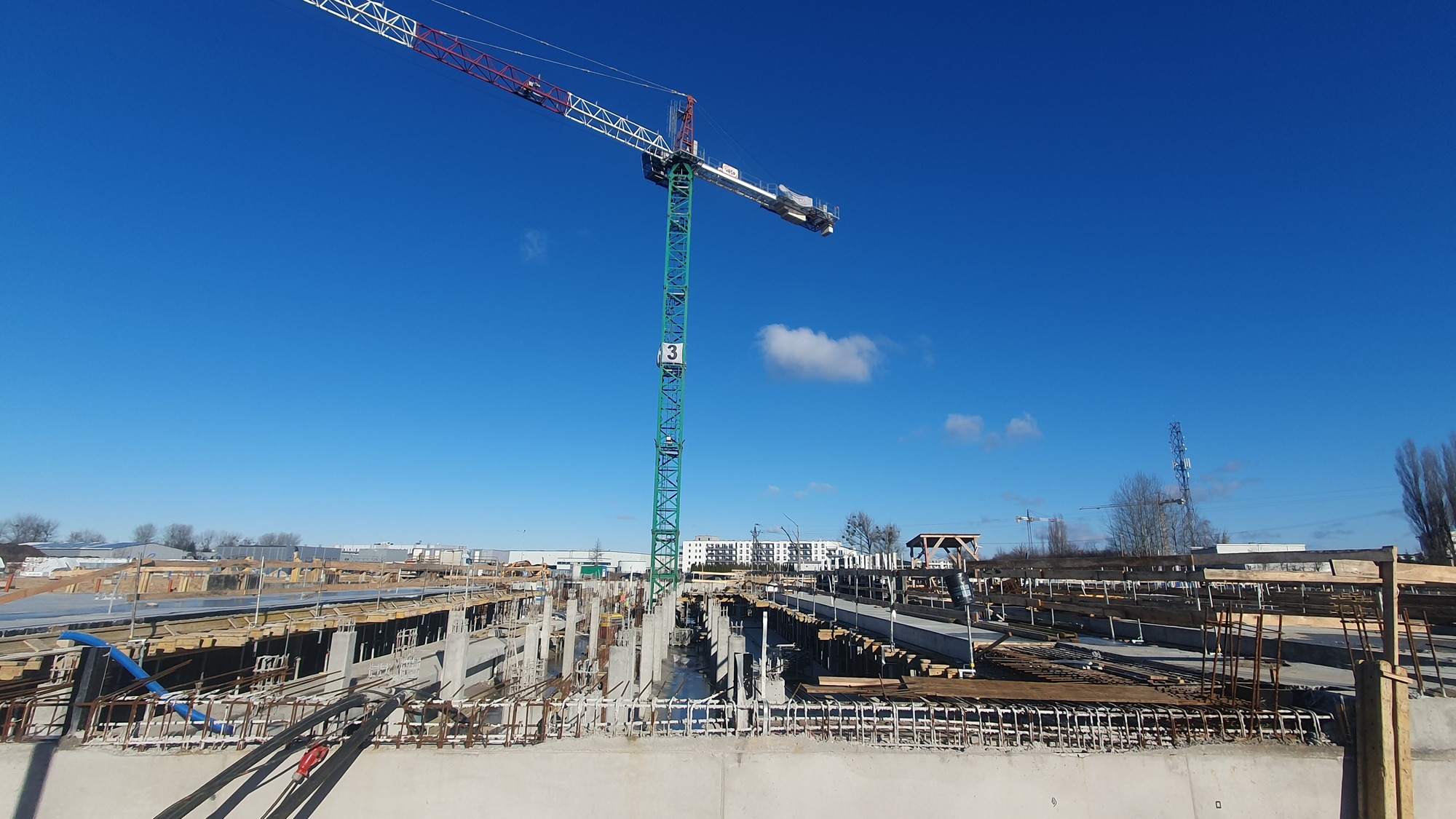

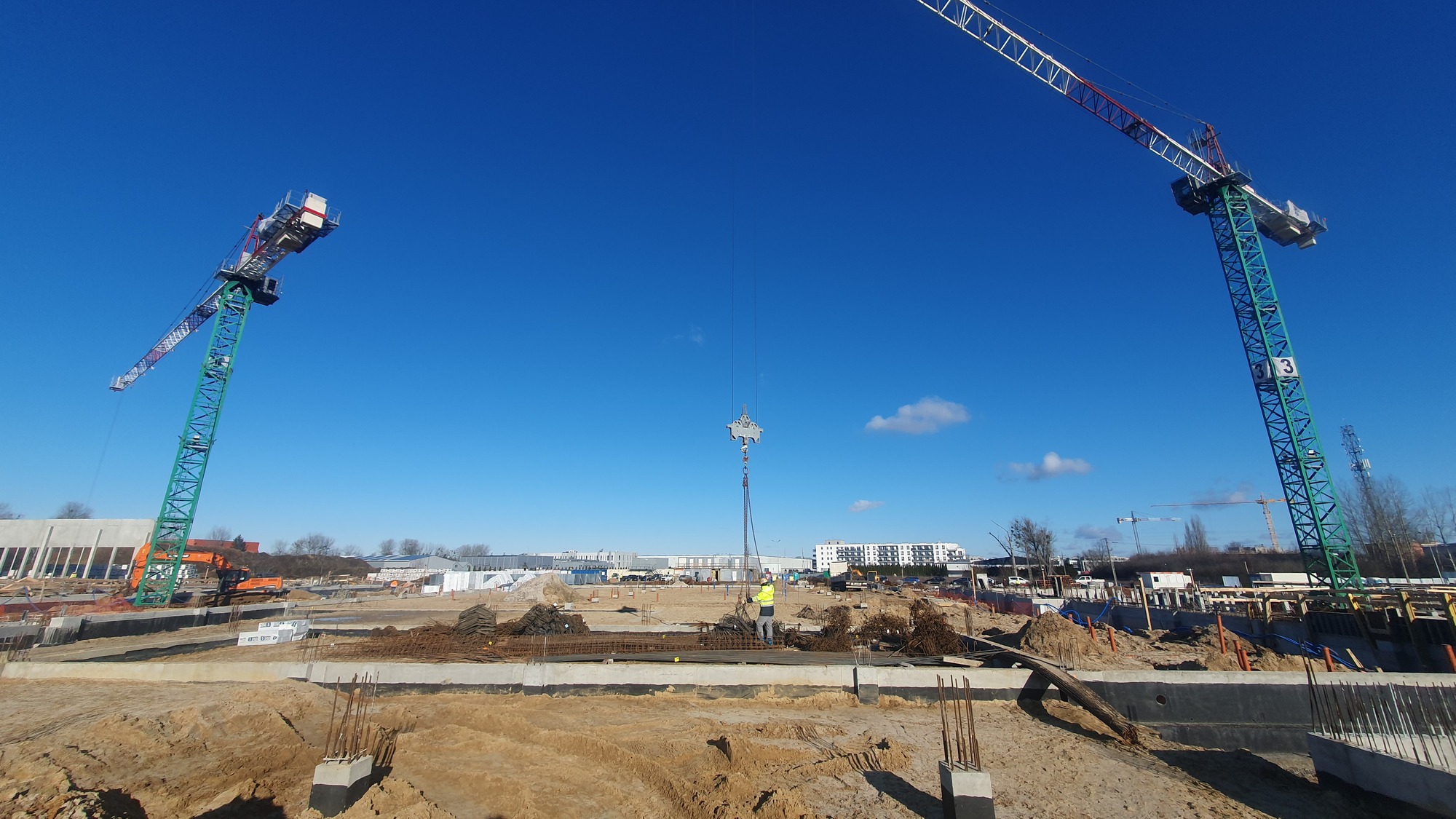

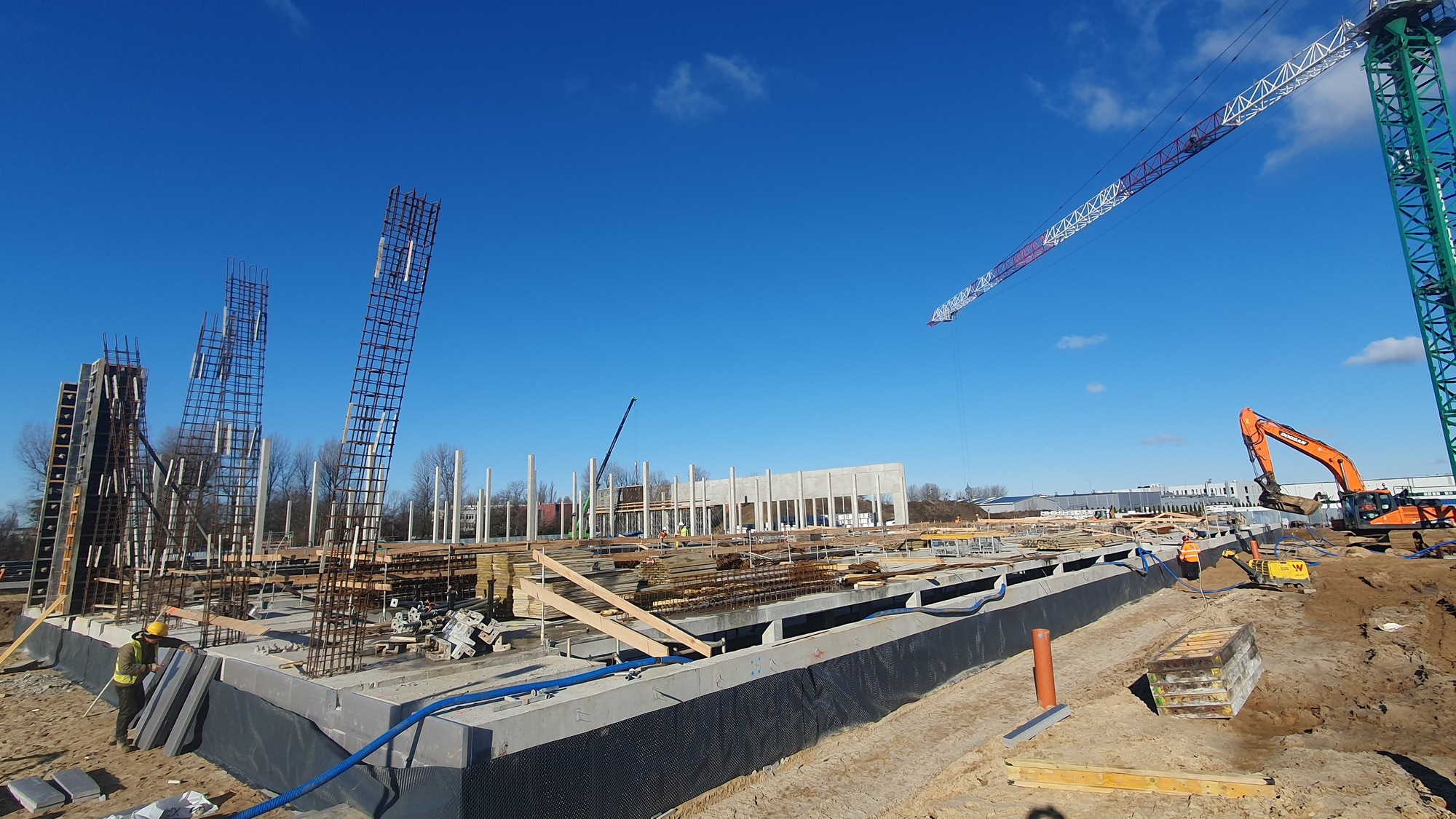

W ramach Budynku nr 1 (Hala remontowa, warsztaty, Hala obsług technicznych) Wykonawca kontynuuje roboty ziemne, żelbetowe, szalunkowe oraz izolacyjne. W części obsług technicznych (bud. 1c) wykonywane są podesty żelbetowe oraz trwają przygotowania pod wykonanie płyty stropowej nad poziomem „-1”. W miejscu Hali remontowej (bud. 1a) kontynuowane jest realizowanie podestów żelbetowych wraz z jednoczesnym wykonywaniem stropu nad poziomem „-1” oraz rozpoczęto realizacje słupów konstrukcyjnych. W części warsztatowej (bud. 1b) ukończone są izolacje fundamentów oraz zasypki fundamentów i słupów fundamentowych. Niebawem rozpocznie się wykonywanie płyty żelbetowej w gruncie.

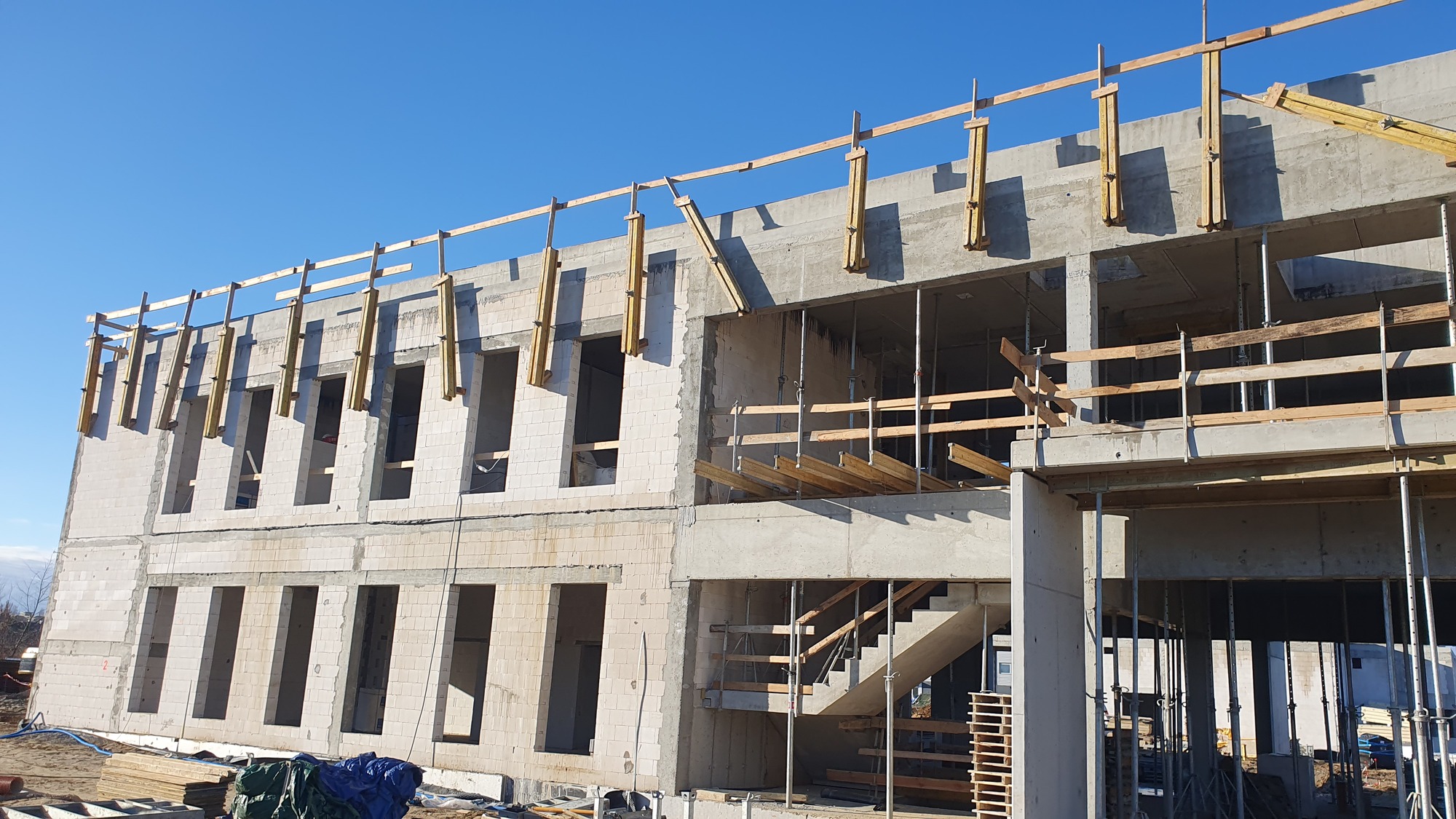

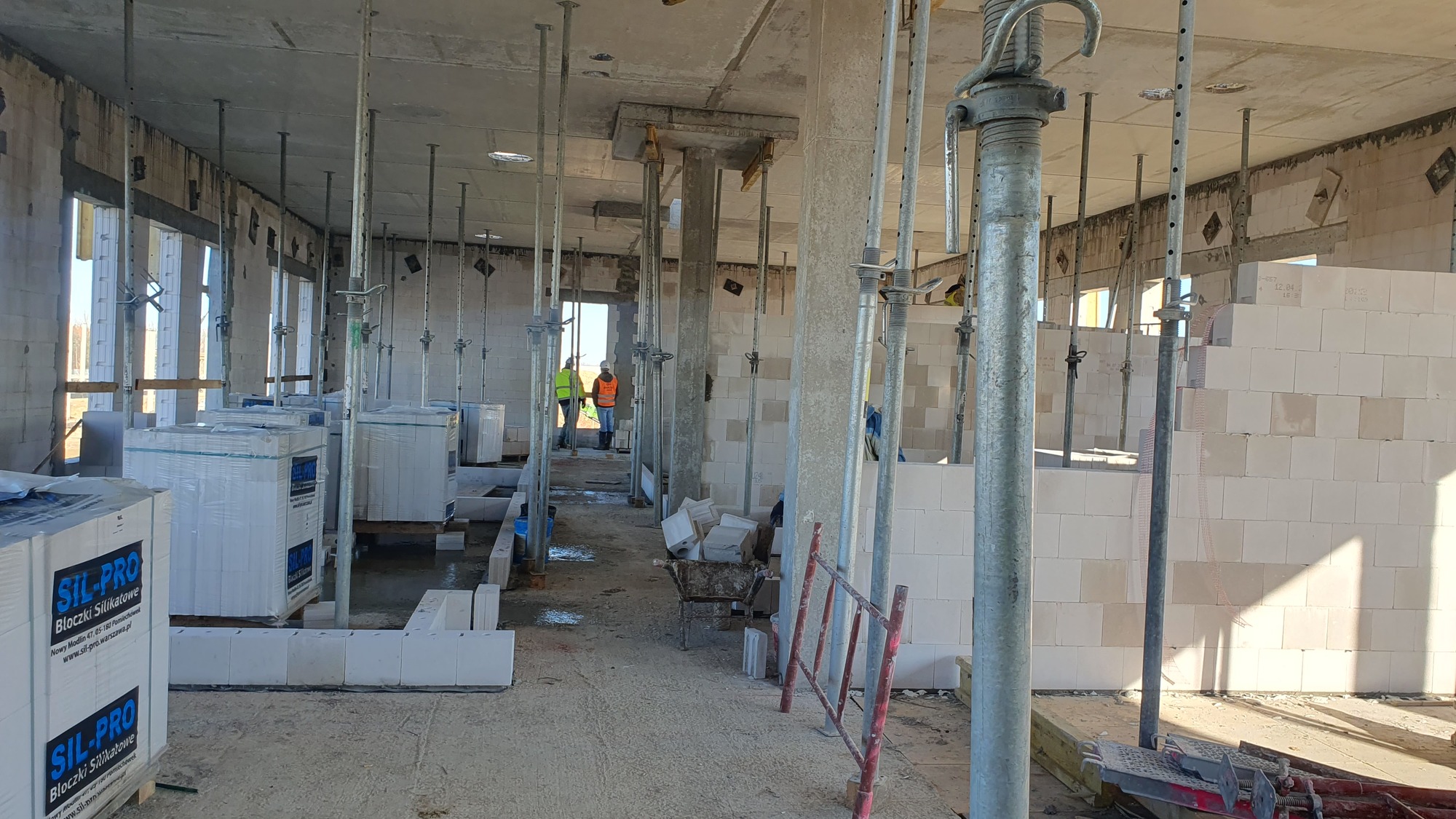

W ramach Budynku nr 2 (Budynek administracyjny) wykonano strop oraz podciągi nad poziomem „+1” oraz zakończono prace przy murkach attyki. Trwa realizacja stropodachu budynku oraz ścian działowych piętra.

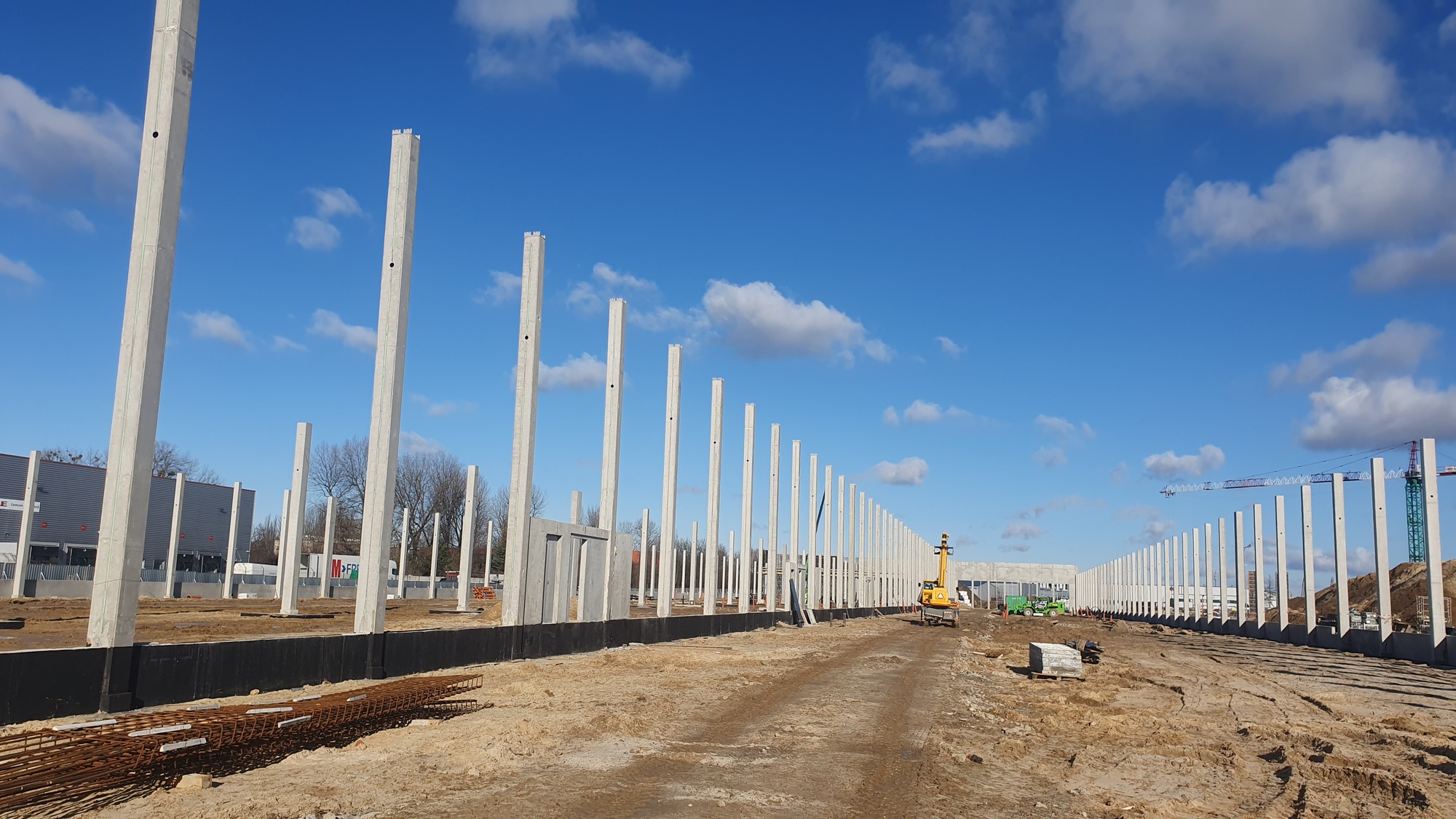

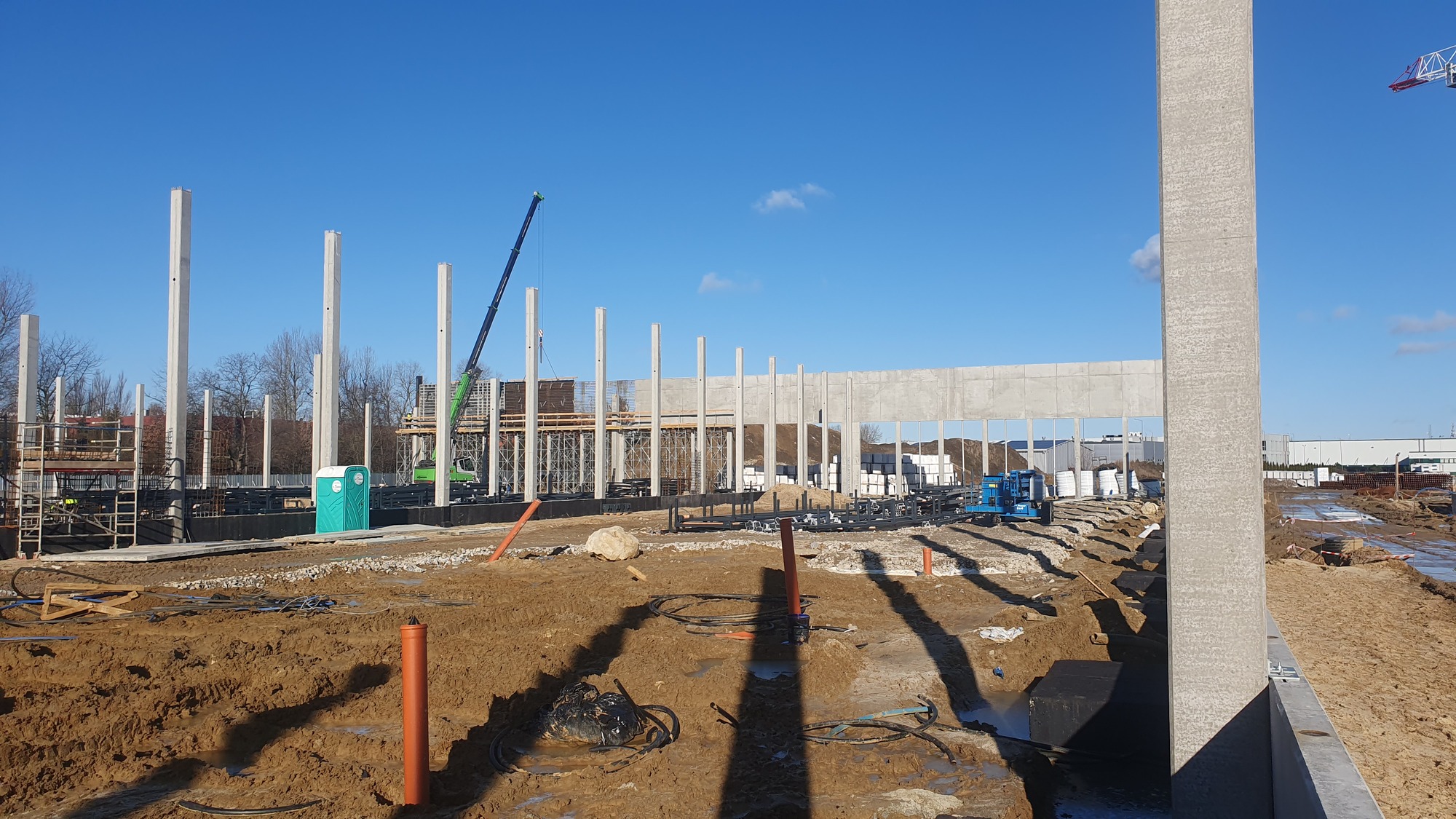

W ramach Budynku nr 3 (Hala postojowa) wykonano montaż słupów prefabrykowanych. Trwa realizacja ścian żelbetowych na słupach w osi „18”, a na ściankach ppoż. izolacja. Generalny Wykonawca przygotowuje się do montażu elementów stalowych dachu.

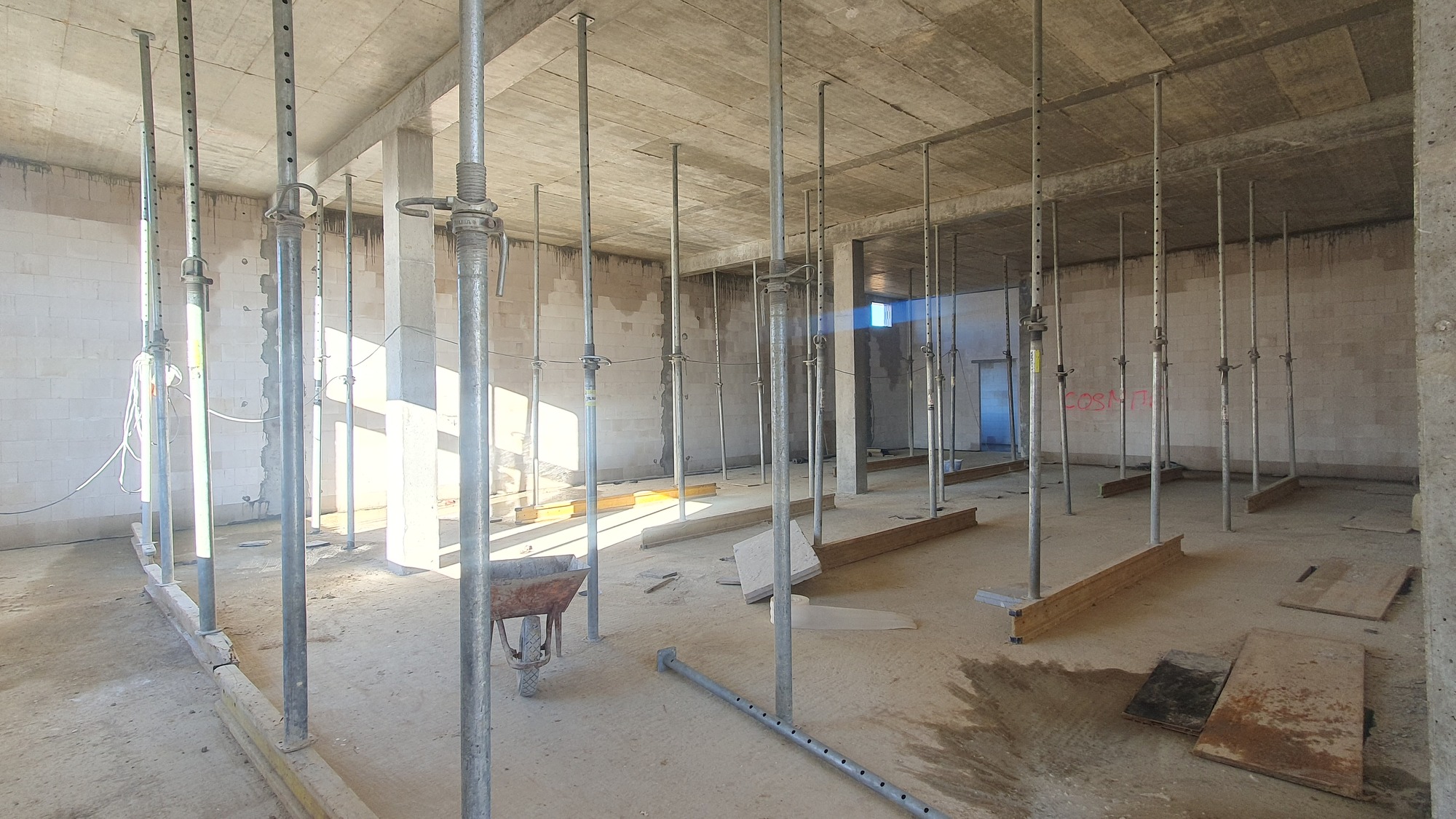

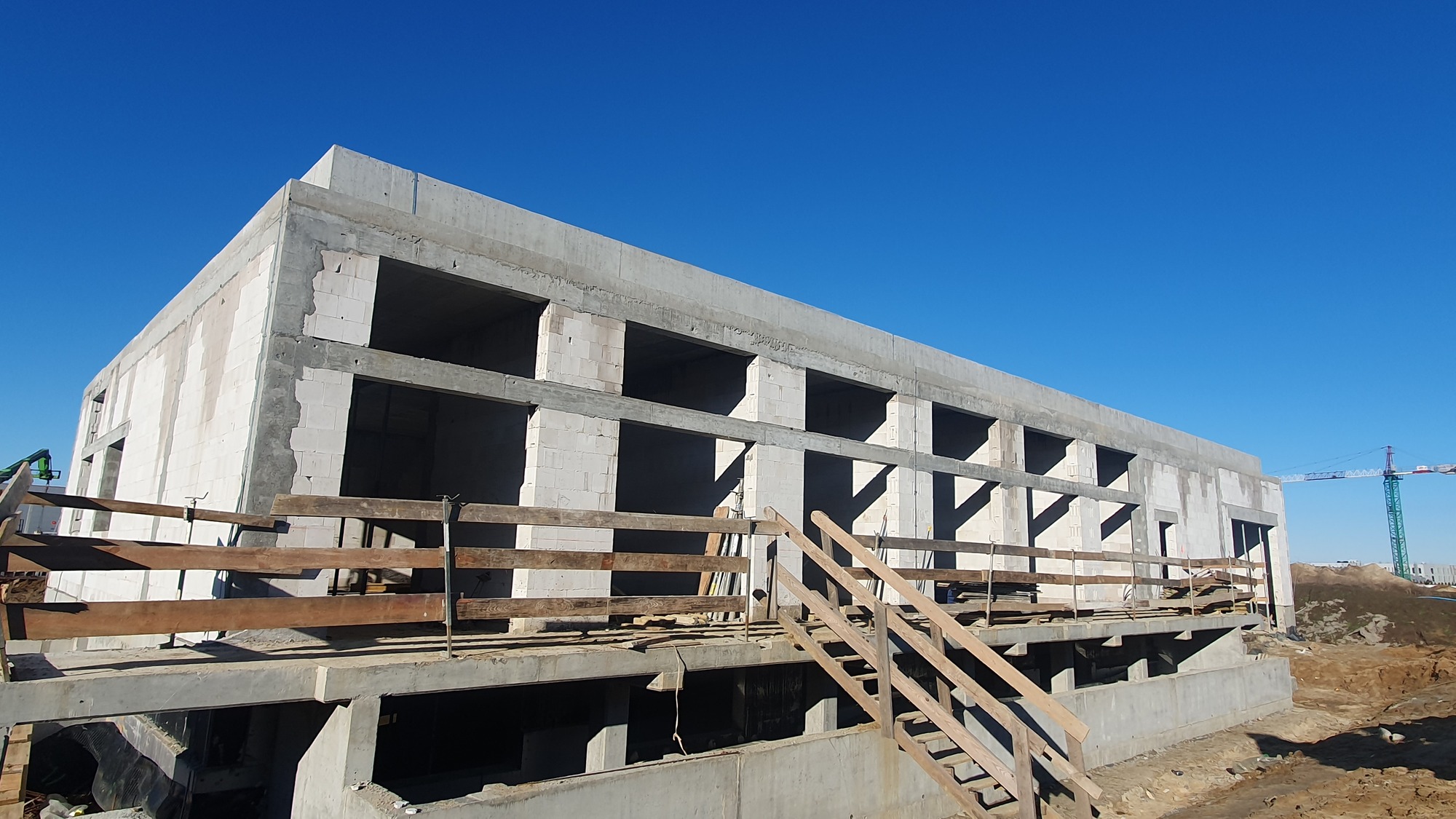

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) wykonano ściany nośne oraz słupy na poziomie „0”. Trwają prace przy realizacji stropodachu oraz wykonywane są murki attyki.

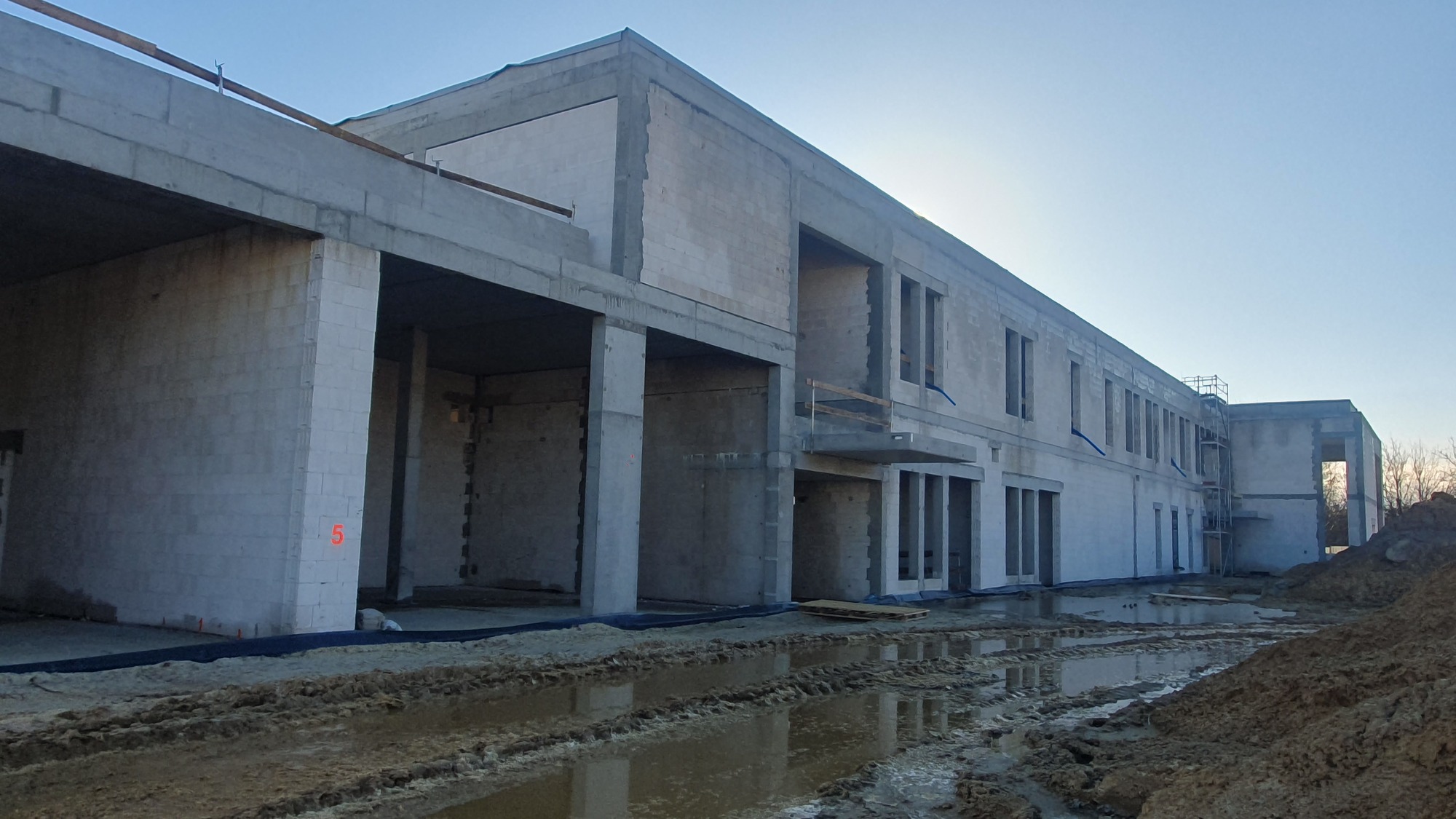

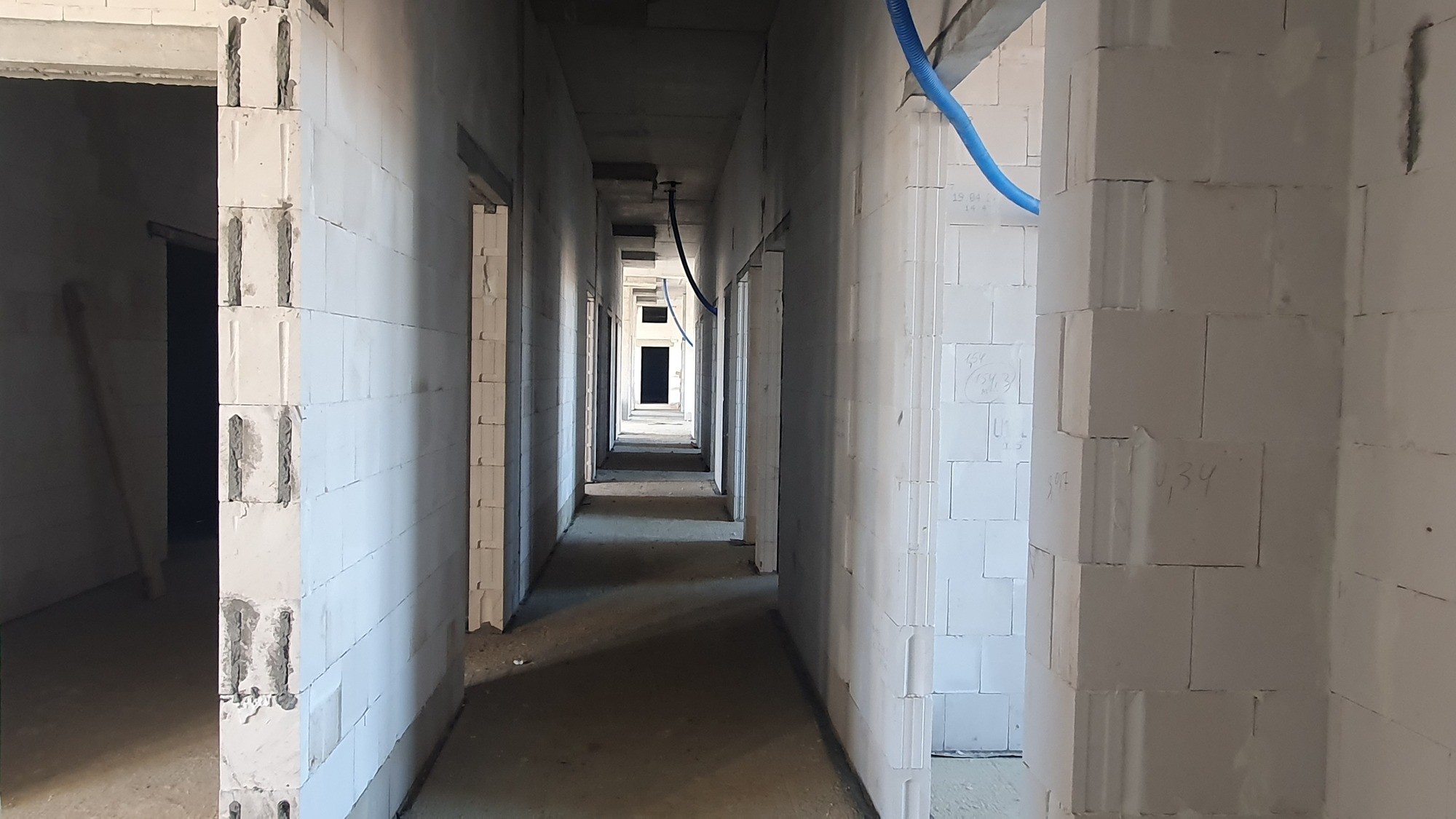

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) ukończono ściany zewnętrzne i wewnętrzne (działowe) oraz słupy na piętrze. Trwają prace przy budowie stropodachu oraz przygotowywane są murki attyki.

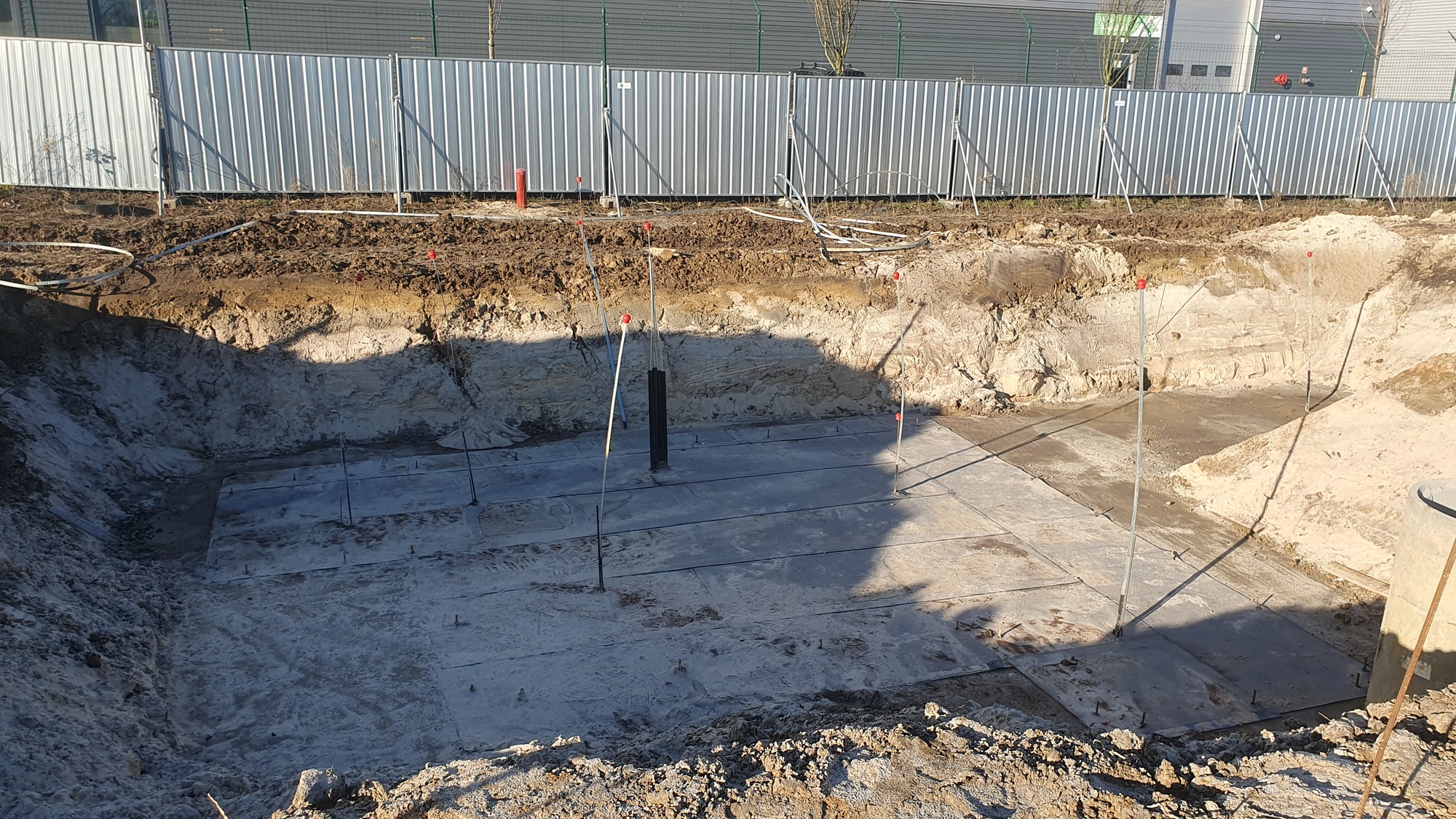

W ramach Budynku nr 7a (portiernia), Budynku 7b (budka wartownicza) realizowane są roboty ziemne oraz betonowe. W części portierni (7a) oraz w budce wartowniczej (7b) wykonano wykopy pod fundamenty oraz rozpoczęto przygotowywanie chudego betonu pod przyszłe fundamenty.

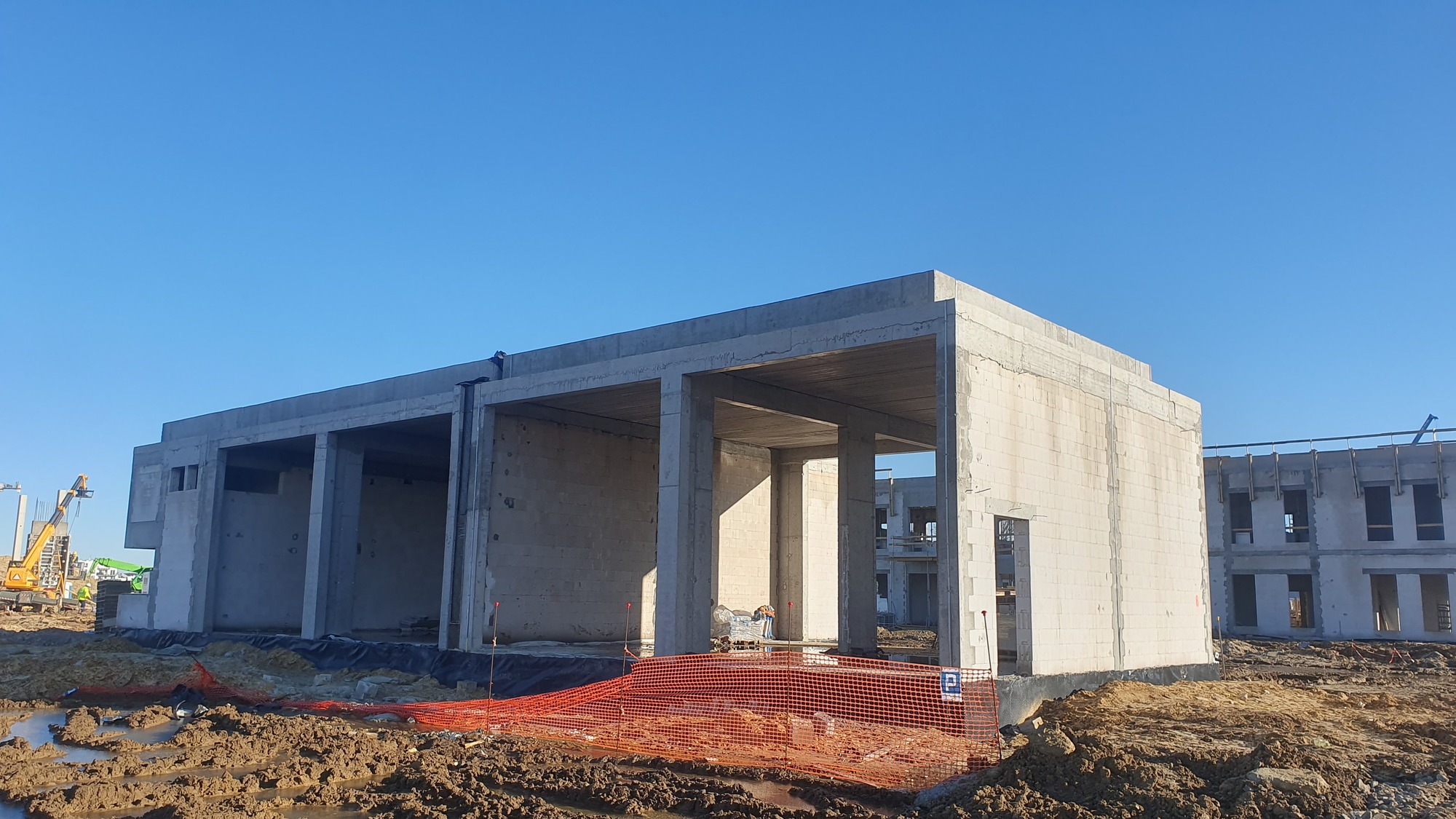

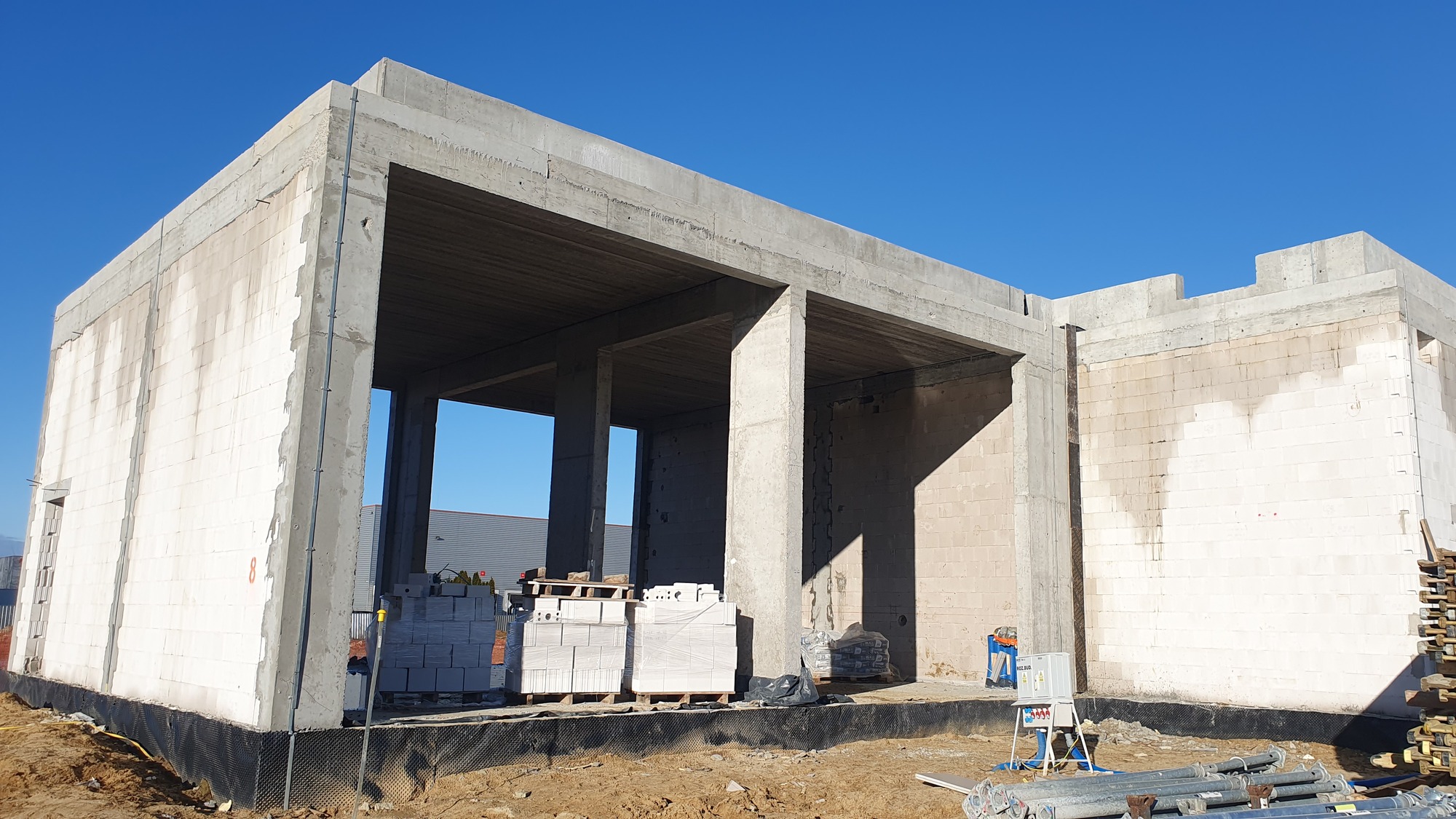

W ramach Budynku nr 8 (Budynek garażowy) wykonano murki attyki. Trwają prace związane z wykonaniem stropodachu oraz odwodnieniem dachu.

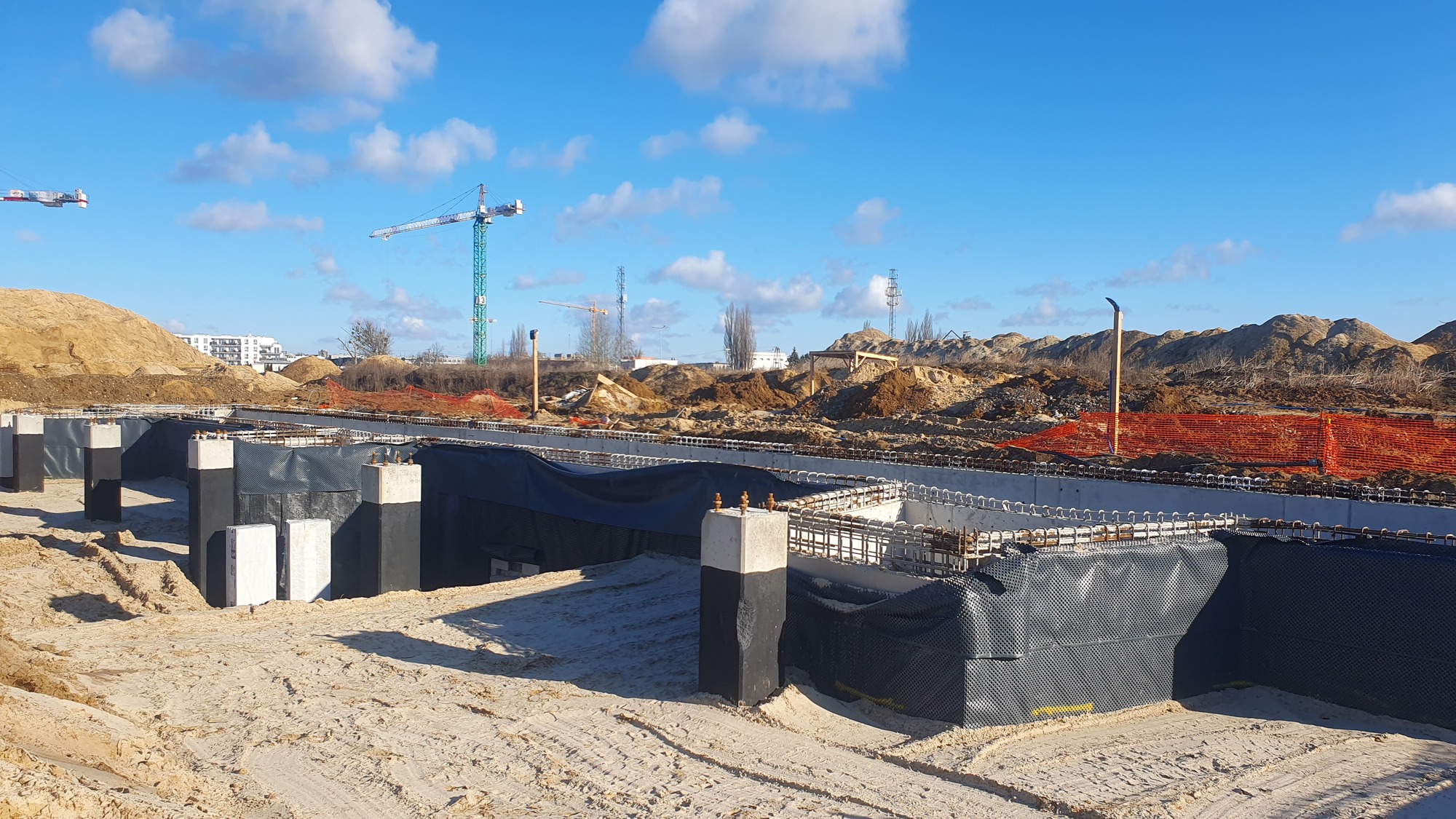

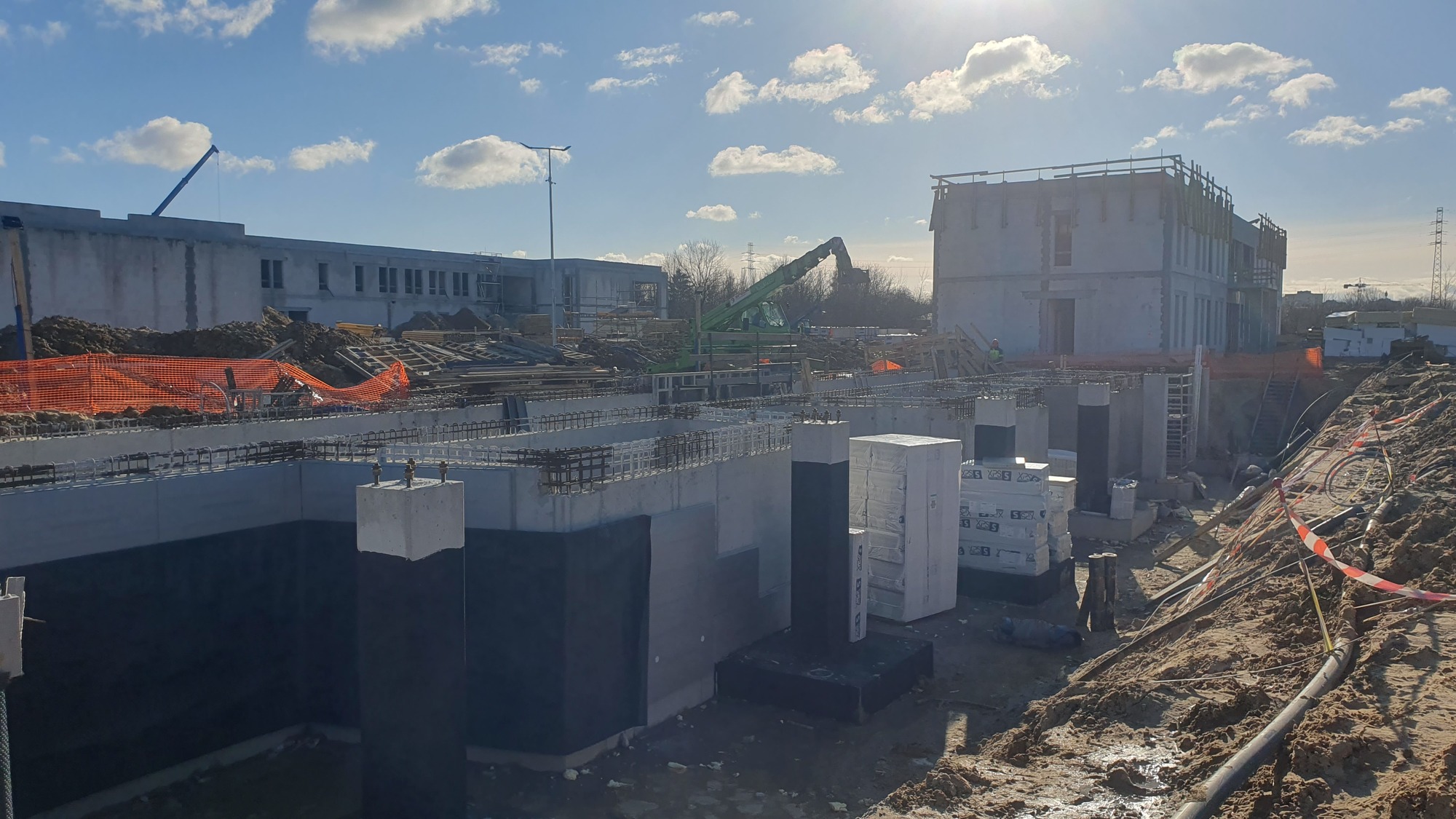

W ramach Budynku nr 9 (Budynek lakierni, garaż wagonów powypadkowych i pługów) wykonano fundamenty budynku oraz kontynuowane są prace związane z wykonaniem ścian fundamentowych m.in.: zbrojenie, szalowanie oraz betonowanie ścian

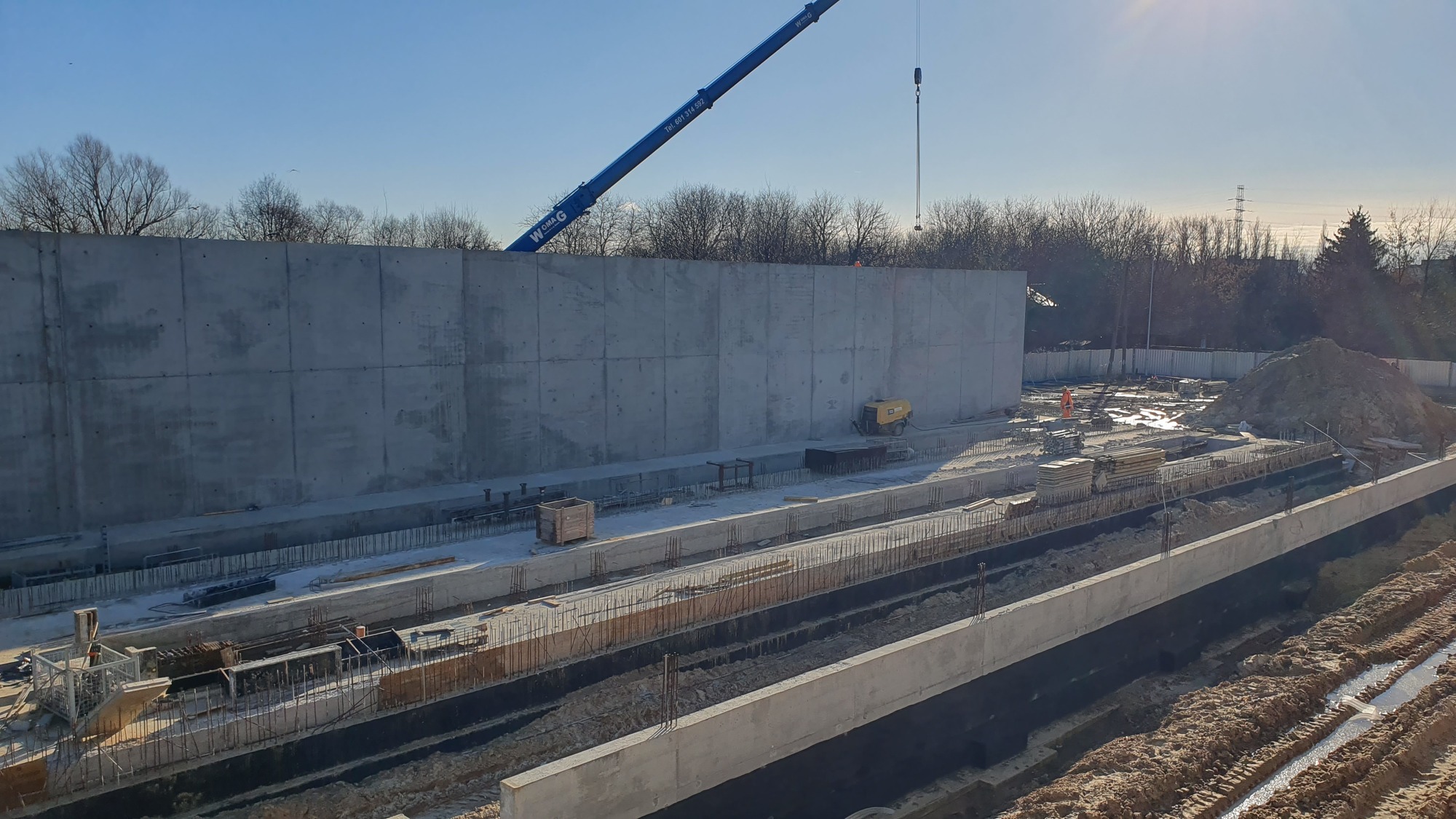

W ramach Budynku nr 10 (Budynek czyszczenia i mycia) oraz Budynku 11 (Budynek gruntownego czyszczenia i mycia wagonów wraz z torem prób i myjniami) ukończono kanały żelbetowe oraz ściany fundamentowe na wykonanych już fundamentach. Rozpoczęto kształtowanie fundamentów na dalszej części budynku nr 10 oraz kontynuowane jest wykonywanie ściany żelbetowej zewnętrznej budynku wraz ze słupami konstrukcyjnymi.

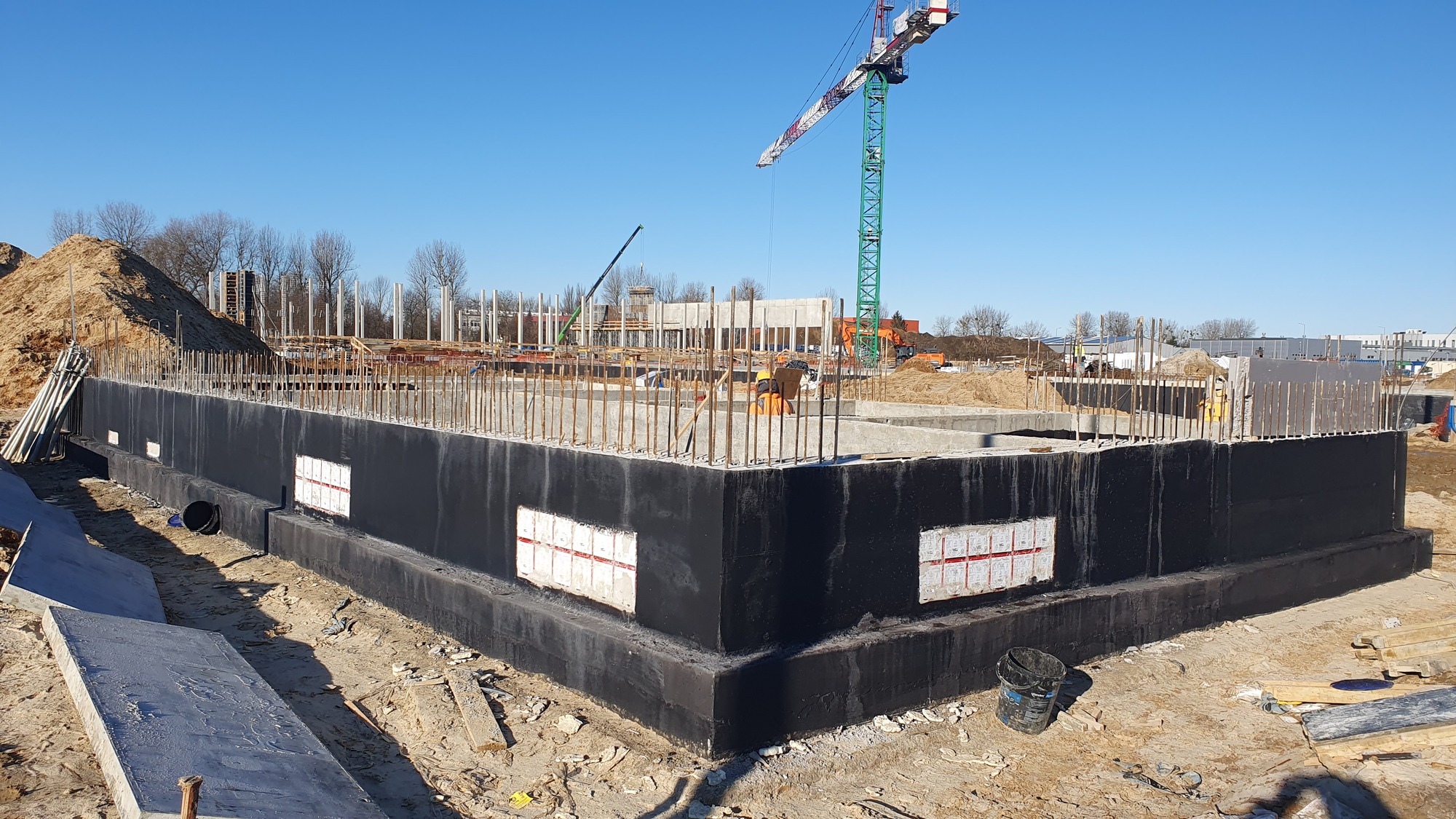

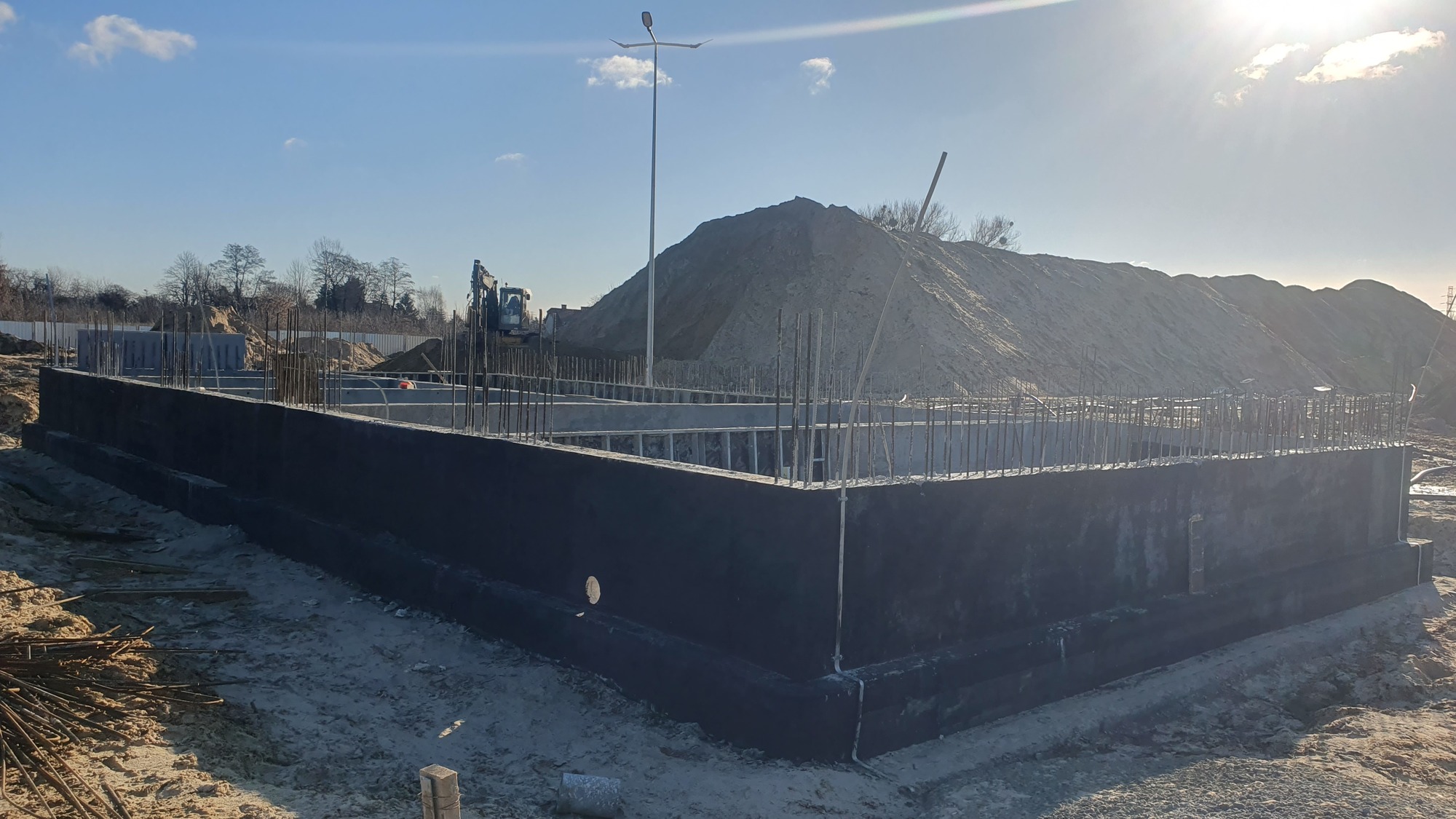

W ramach Budynku nr 12 (Trafostacja) ukończono fundamenty, płytę betonową oraz izolację podposadzkową. Prowadzone są roboty związane realizacją ścian fundamentowych.
