Postęp prac - luty 2024 r.
Nie zwalniamy tempa, roboty na zajezdni idą pełną parą. Większość torów jest już zamontowana a w budynkach trwają prace wykończeniowe i instalacyjne.

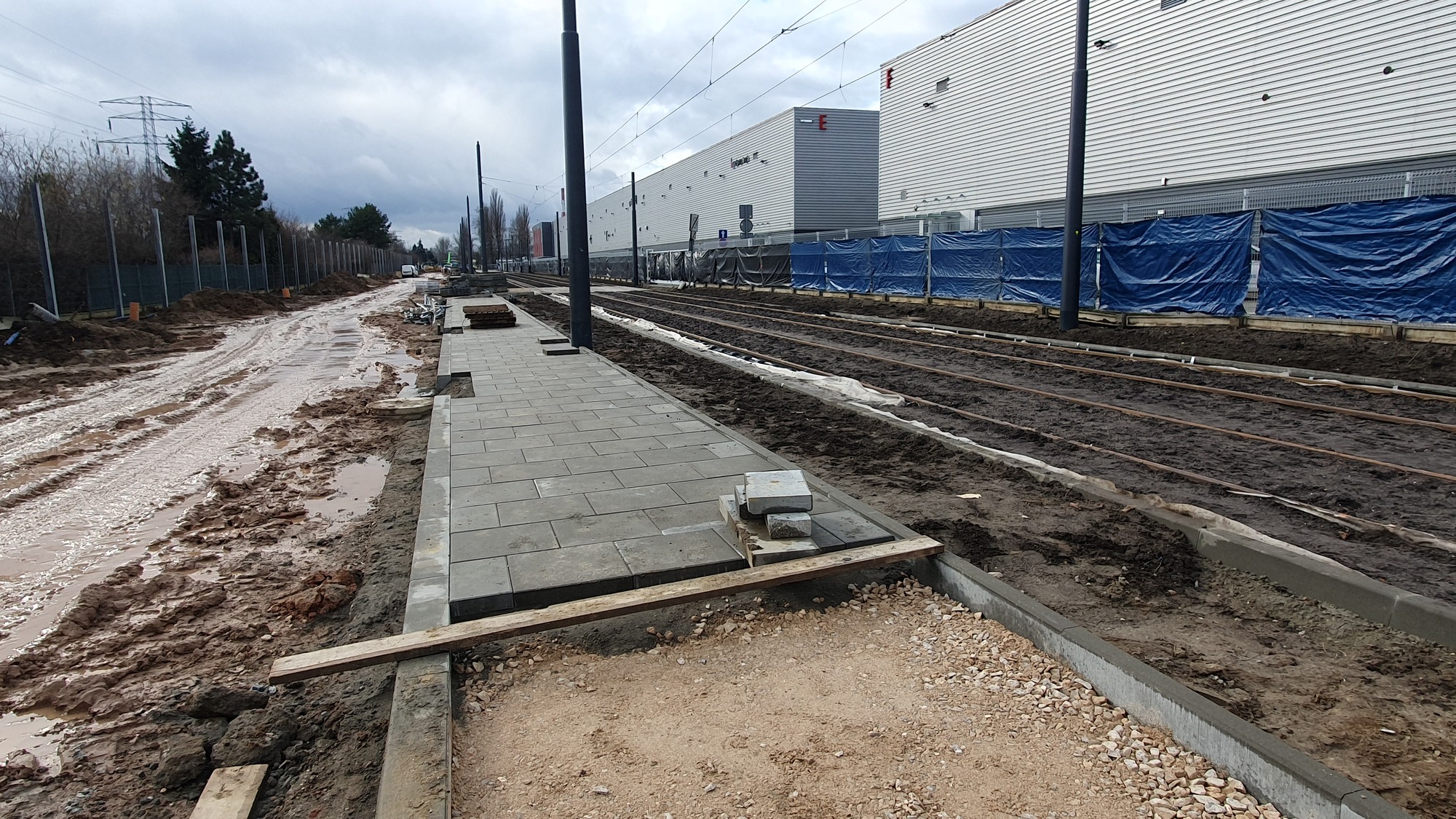

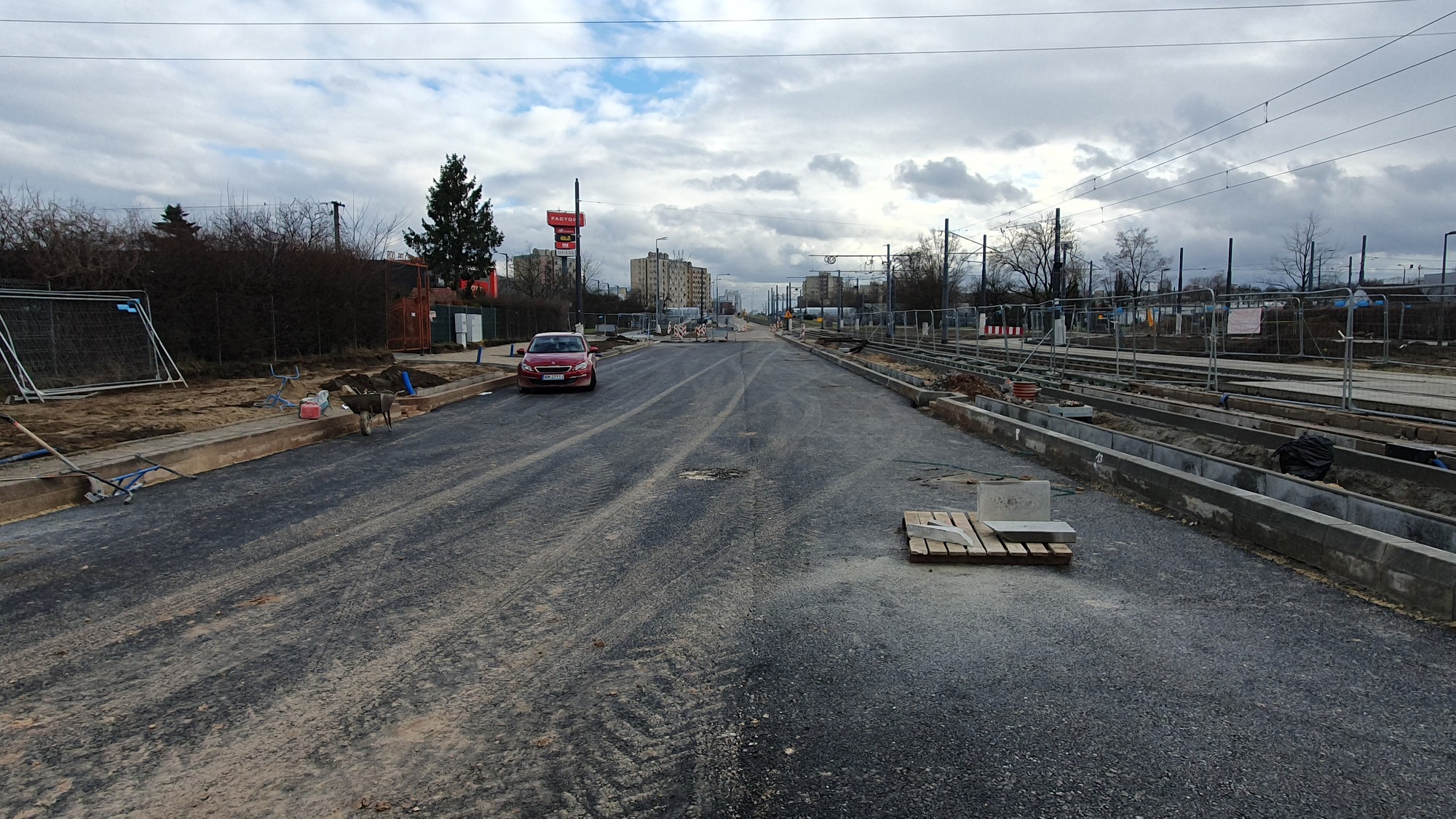

W pasie drogowym objętym decyzją ZRID trwa zagęszczanie podbudowy kruszywem. Jednocześnie Wykonawca wykonał na jednym z odcinków warstwę z betonu asfaltowego oraz wykonywane są konstrukcje chodników wraz z układaniem płyt chodnikowych.

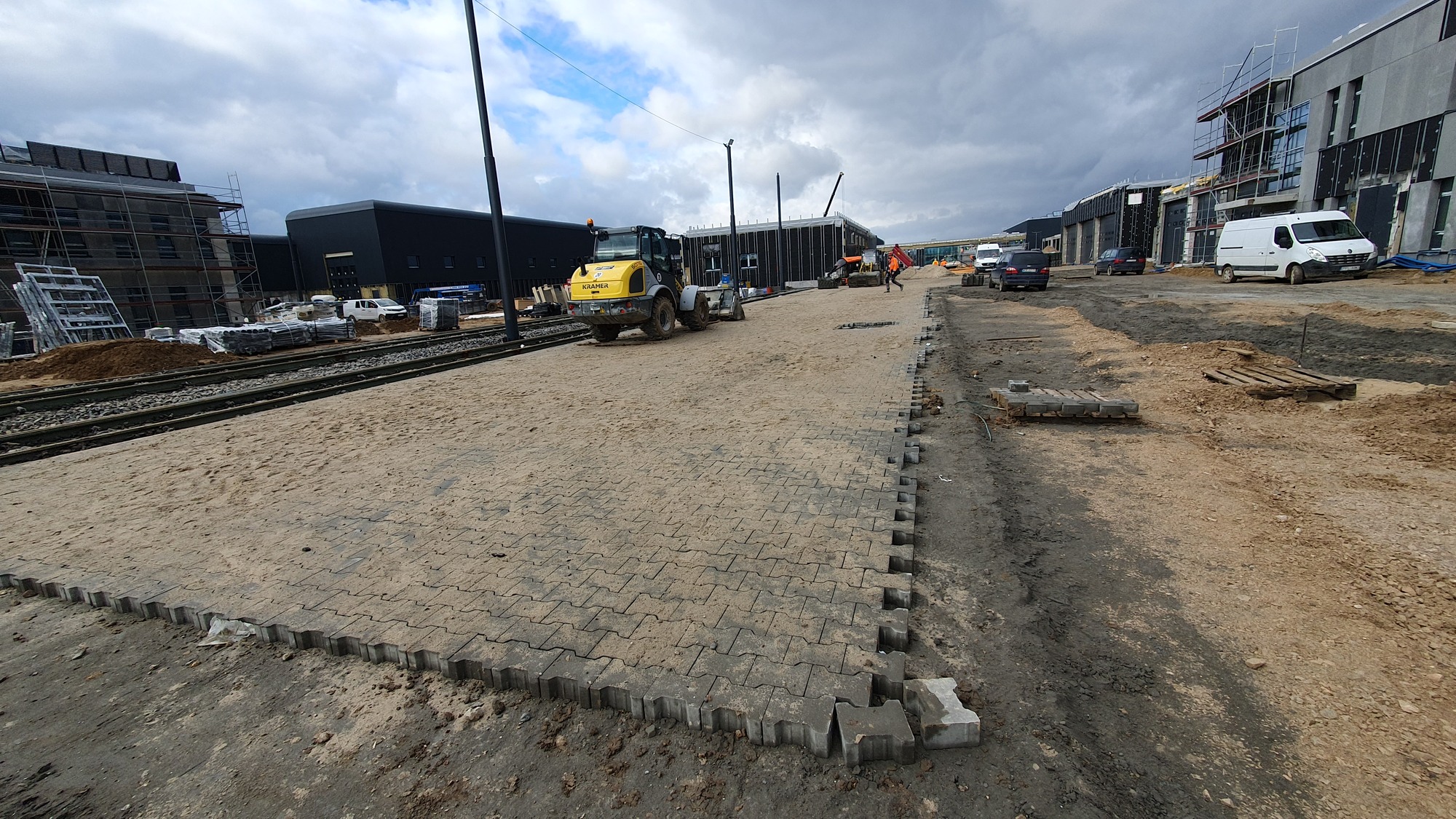

Na terenie zajezdni wykonywane są układy torowo-drogowe m.in.: profilowanie, korytowanie przyszłych torowisk wykonywanie płyt betonowych, układanie instalacji teletechnicznych, zabudowy torowisk. Jednocześnie układana jest kostka brukowa na placu przed budynkiem pogotowia sieci trakcyjnej (budynek nr 5).

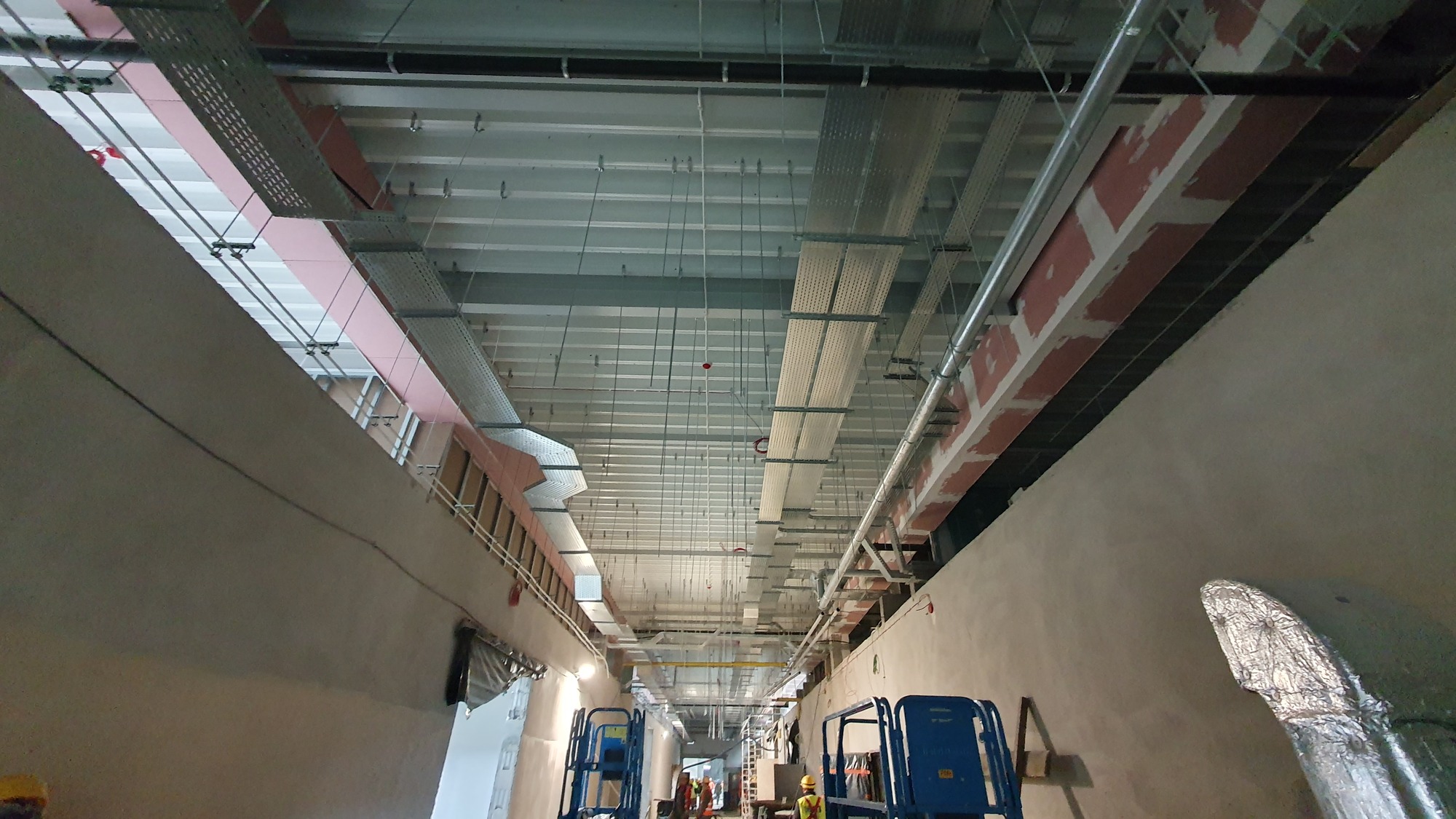

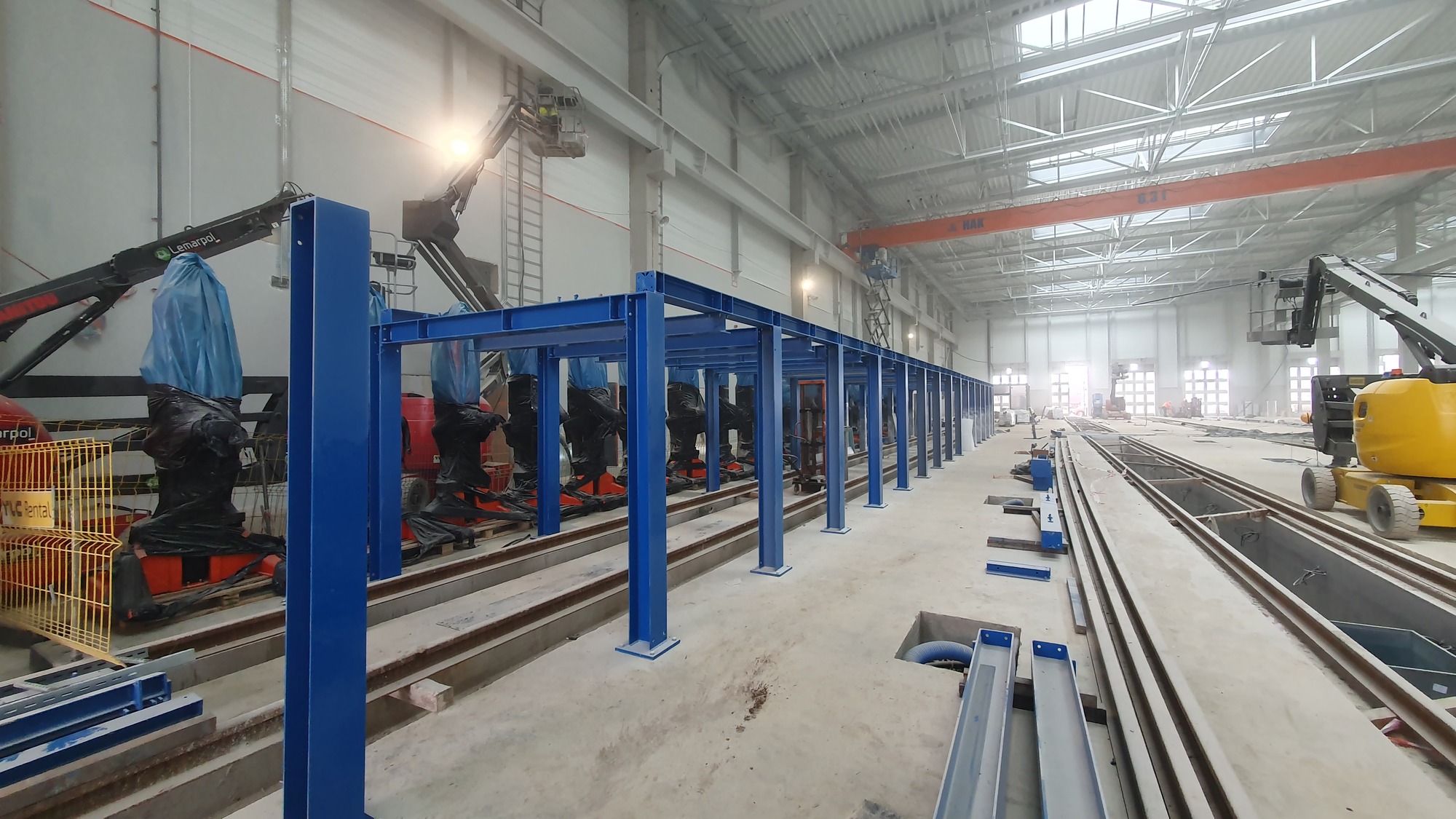

W ramach Budynku nr 1a (Hala remontowa) Wykonawca montuje konstrukcje regału wózków oraz montuje oświetlenie hali. W części warsztatowo-magazynowej (Bud. nr 1b) trwa montaż ścian szczytowych GK oraz tras kablowych i instalacji sanitarnej. Jednocześnie wykonywana jest instalacja wentylacji i klimatyzacji w pomieszczeniach. W części obsług technicznych (Bud. nr 1c) są obecnie montowane instalacje oraz montowana jest konstrukcja stalowa pomostów. W części podziemnej kanałów przeglądowych montowane są instalacje wentylacji i klimatyzacji wraz z montażem urządzeń i oświetlenia.

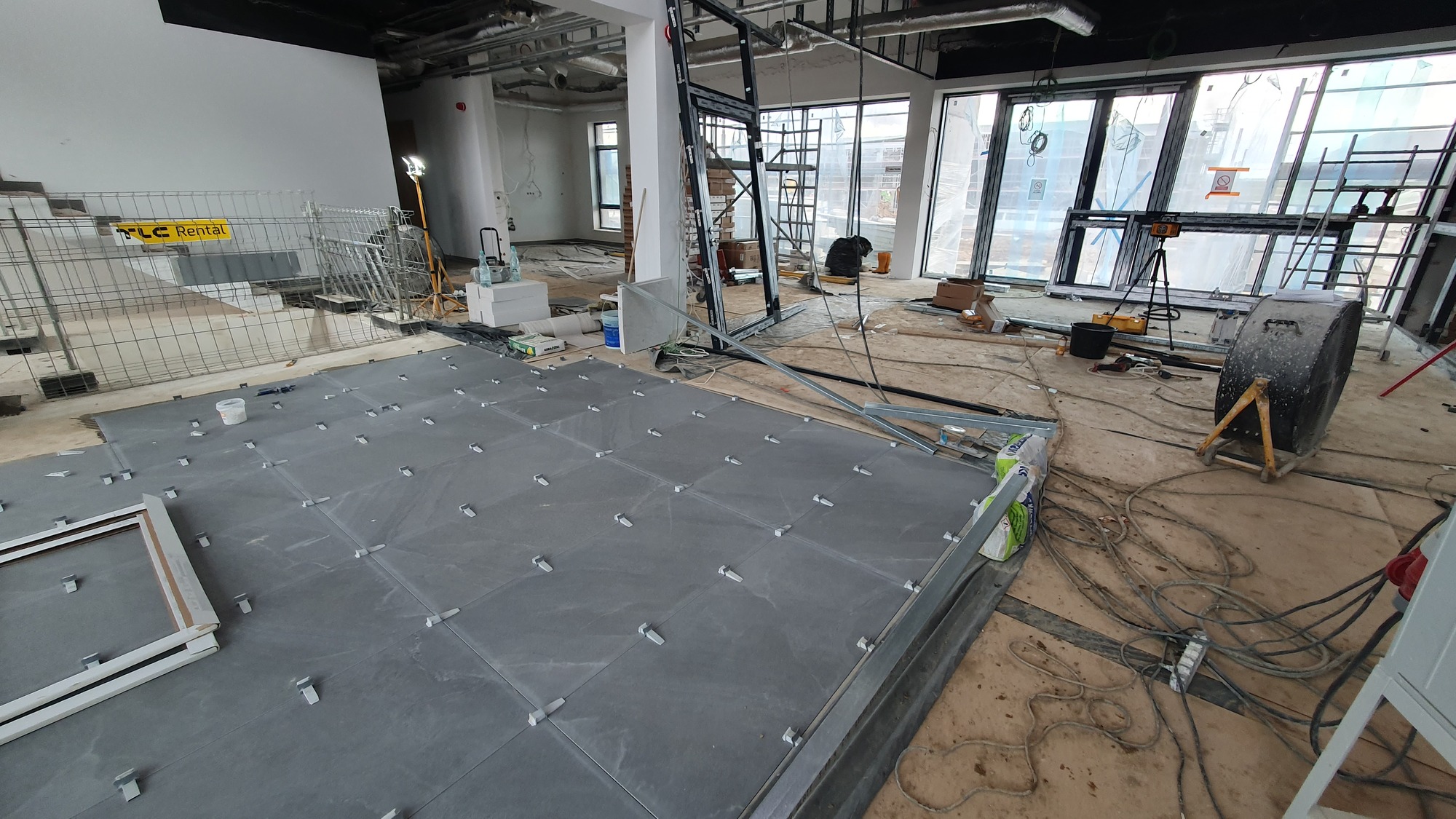

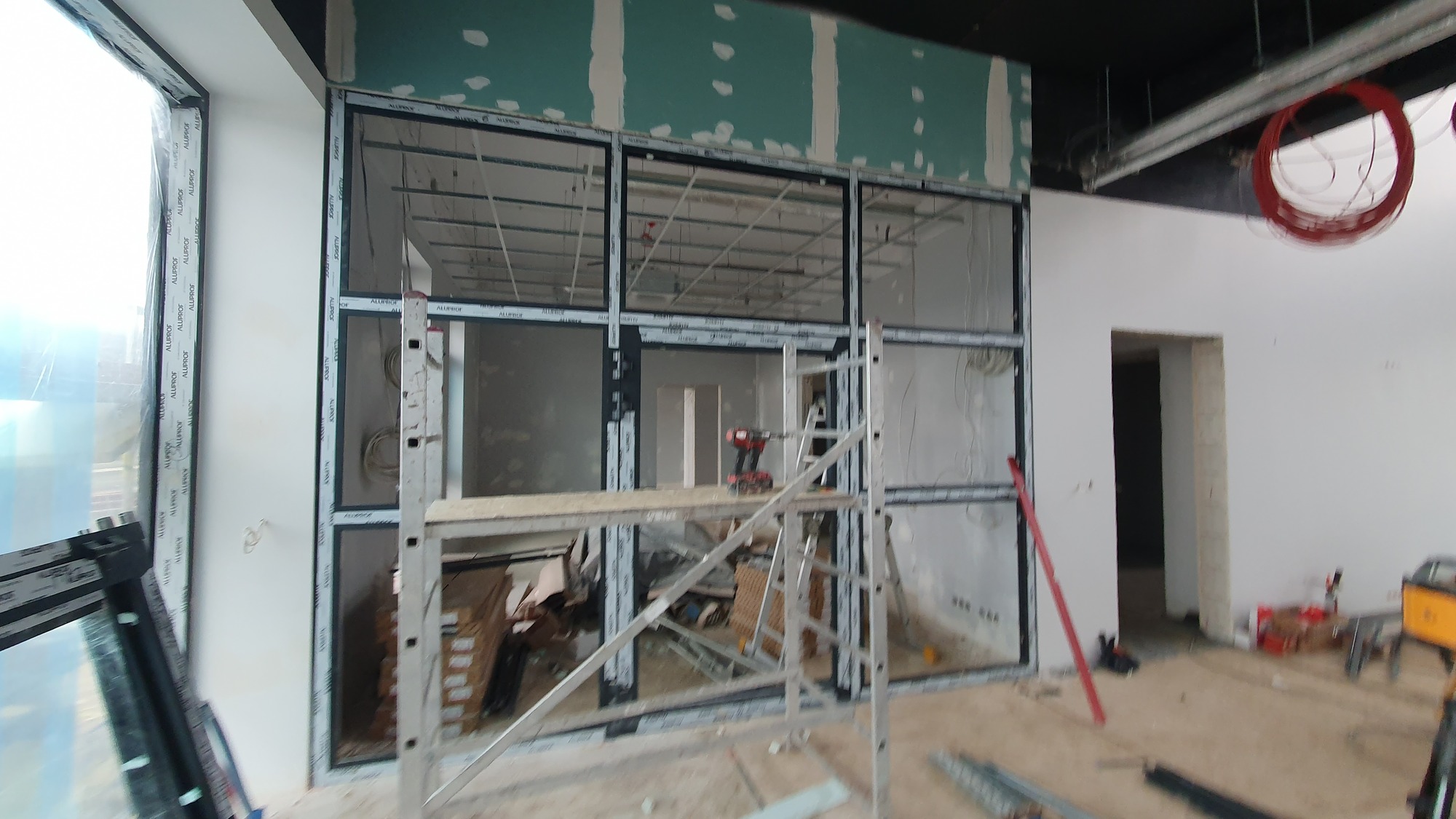

W ramach Budynku nr 2 (Budynek administracyjny) trwa układanie płytek podłogowych na parterze. Jednocześnie Wykonawca montuje ściany działowe szklane oraz montuje urządzenia klimatyzacji i wentylacji na dachu budynku.

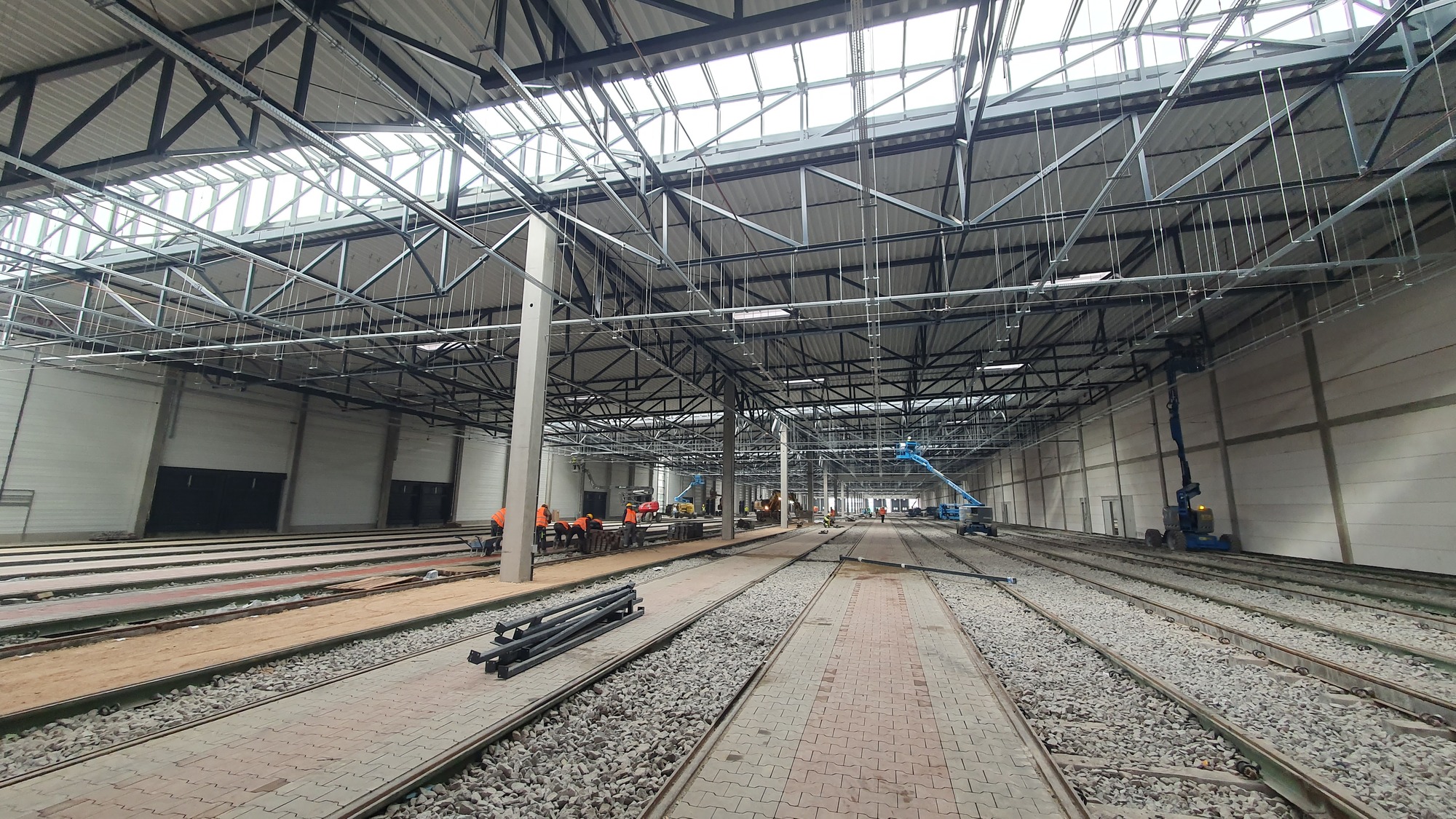

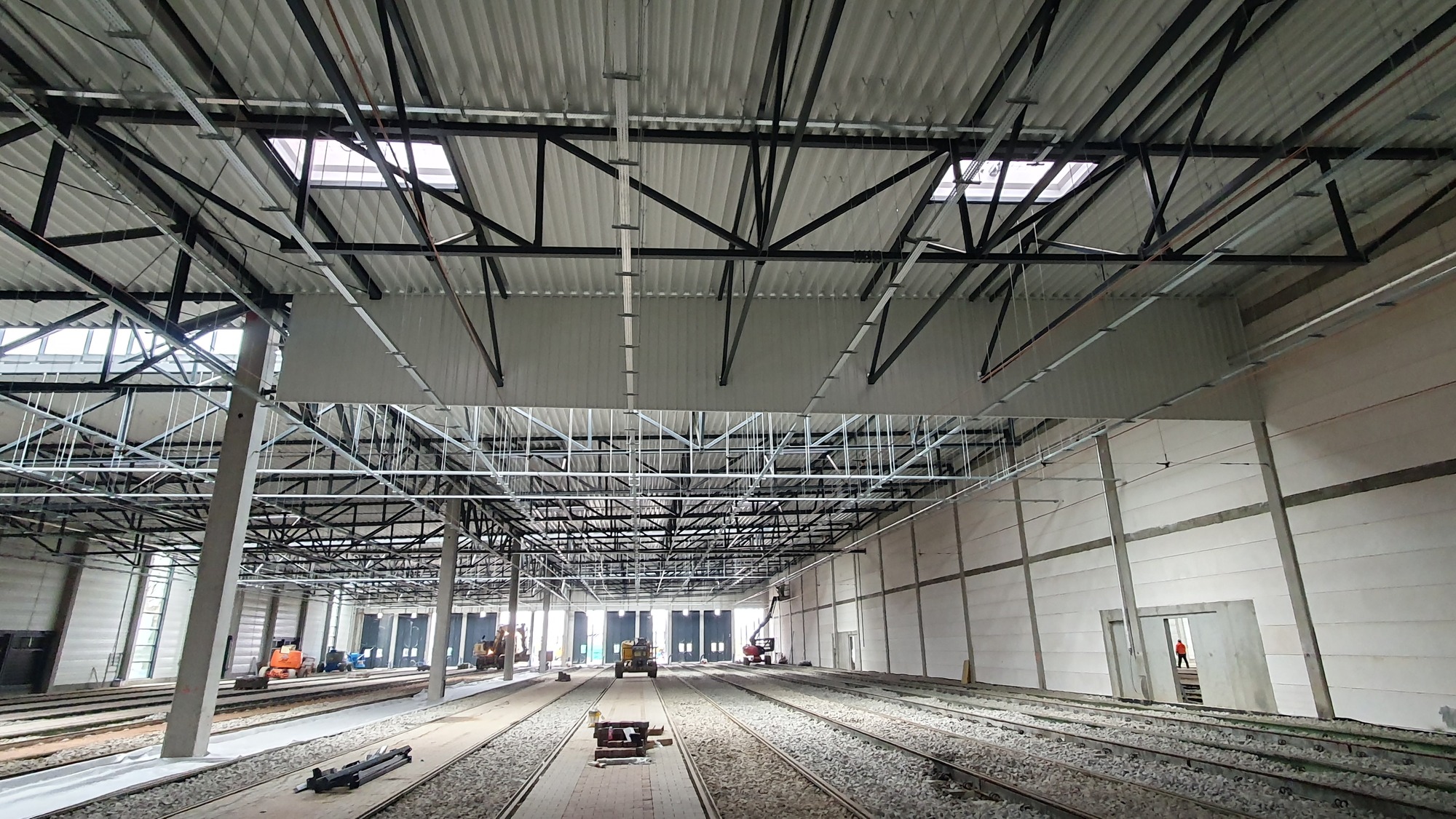

W ramach Budynku nr 3 (Hala postojowa) kontynuowany jest montaż chodników w międzytorzu. Wykonawca kontynuuje prace związane z montażem tras kablowych oraz sieci trakcyjnej tj: montaż izolatorów przy bramach wjazdowych oraz przewodów trakcyjnych. Wykonywane są także prace w zakresie instalacji sanitarnych.

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) montowane są balustrady na zewnątrz budynku.

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) zostały położone płytki podłogowe na klatce schodowej oraz montowane są drzwi wewnętrzne. Jednocześnie Wykonawca montuje jednostki klimatyzacji oraz konstrukcje wsporcze sufitu podwieszanego.

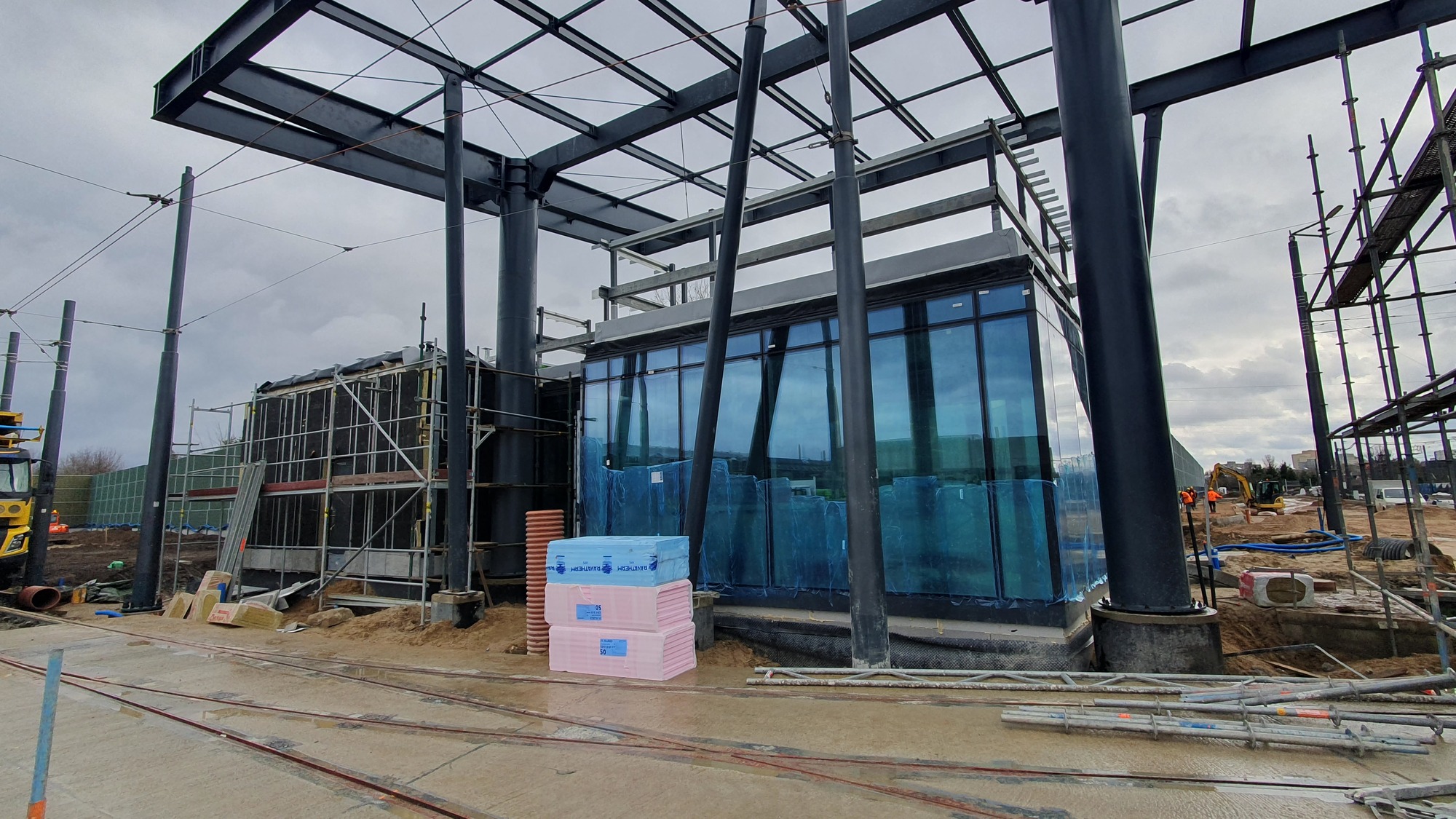

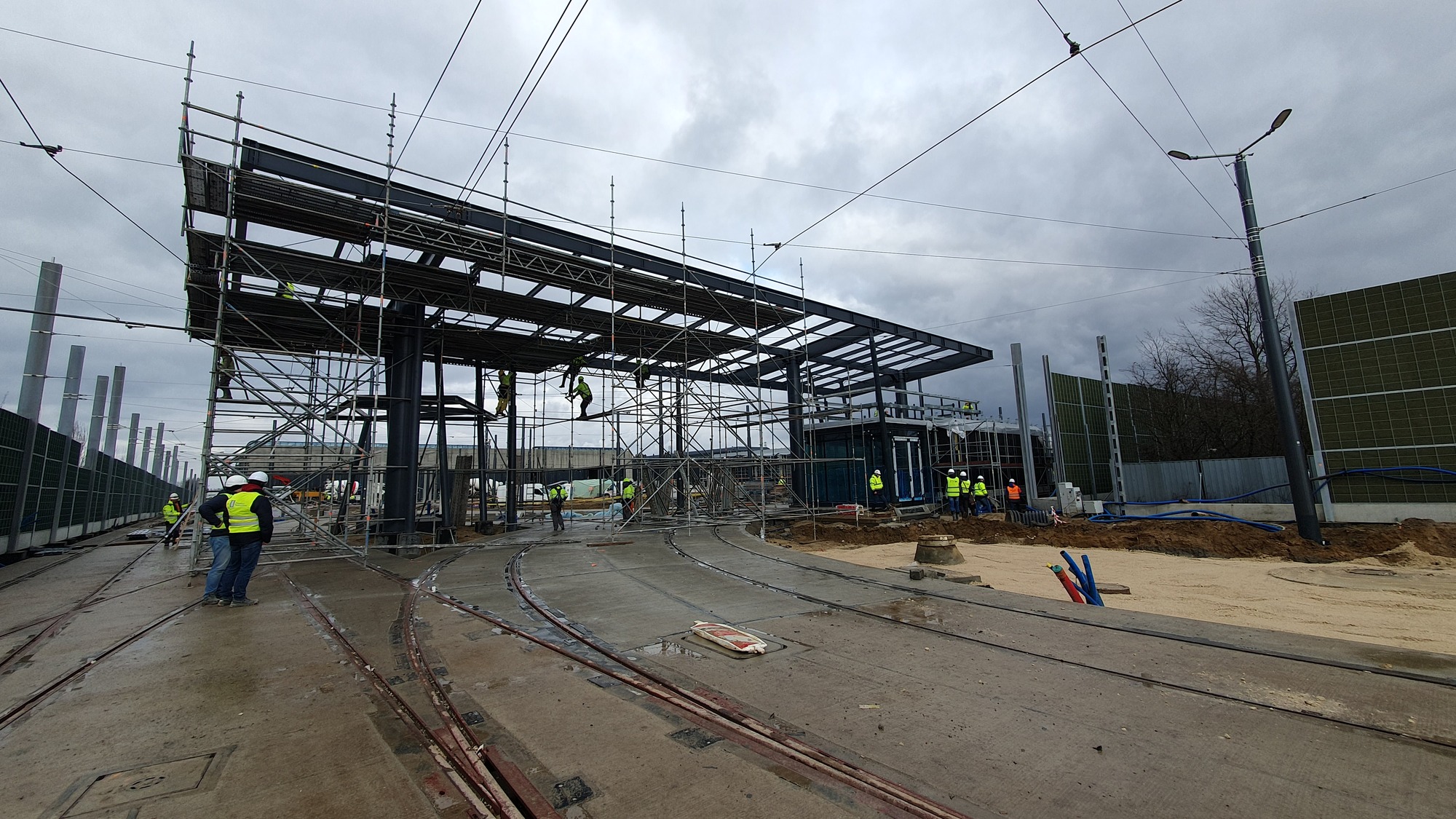

W ramach Budynku nr 7a (portiernia) wykonywane są attyki. Trwają prace przy ustawianiu rusztowania pod szklenie zadaszenia nad brama wjazdową.

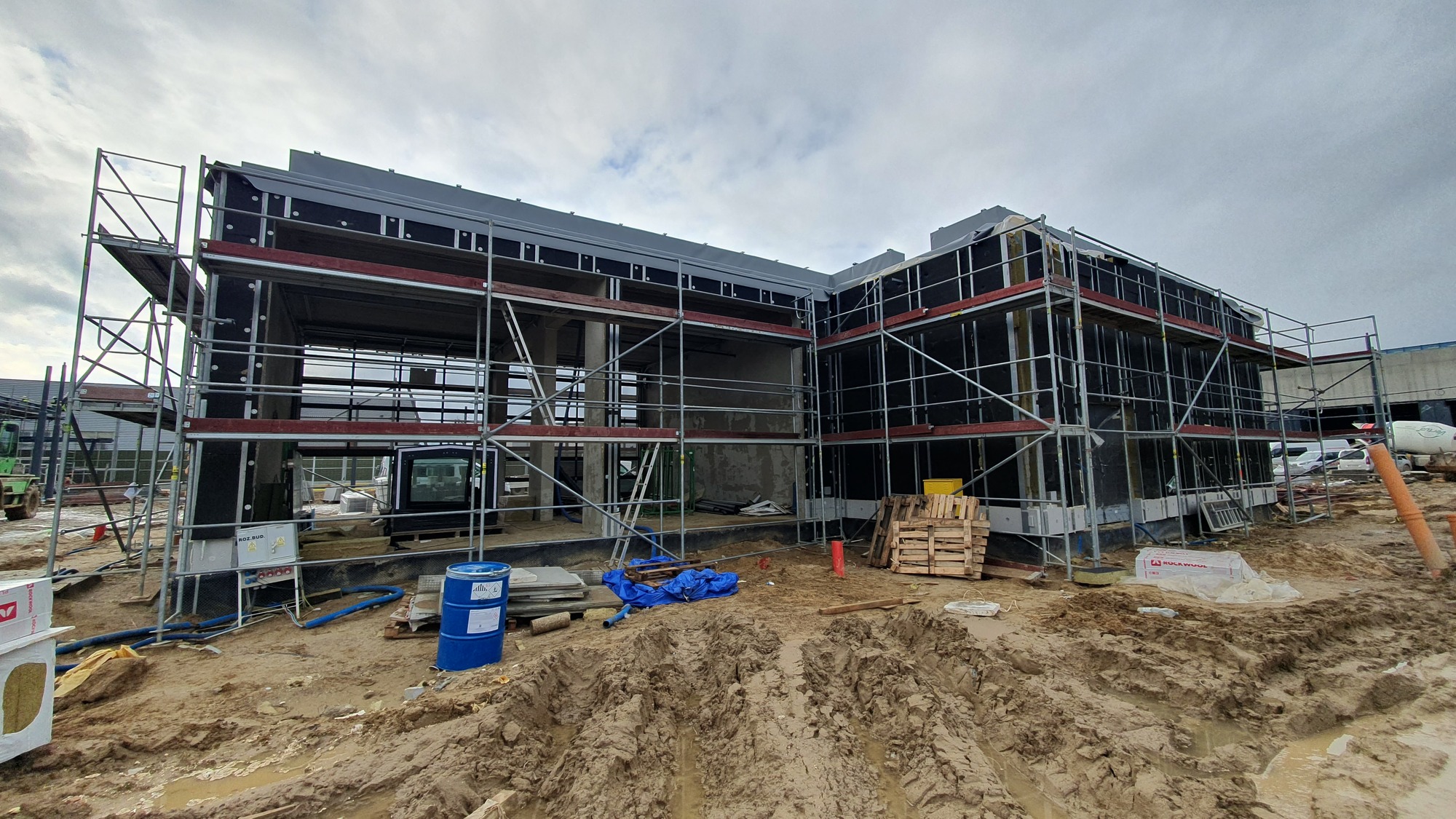

W ramach Budynku nr 8 (Budynek garażowy) Wykonawca kontynuuje roboty z wykonaniem podkonstrukcji elewacji. Wewnątrz budynku wykonywane są płytki ścienne.

Bud. Nr 8 (montaż podkonstrukcji pod elewacje)

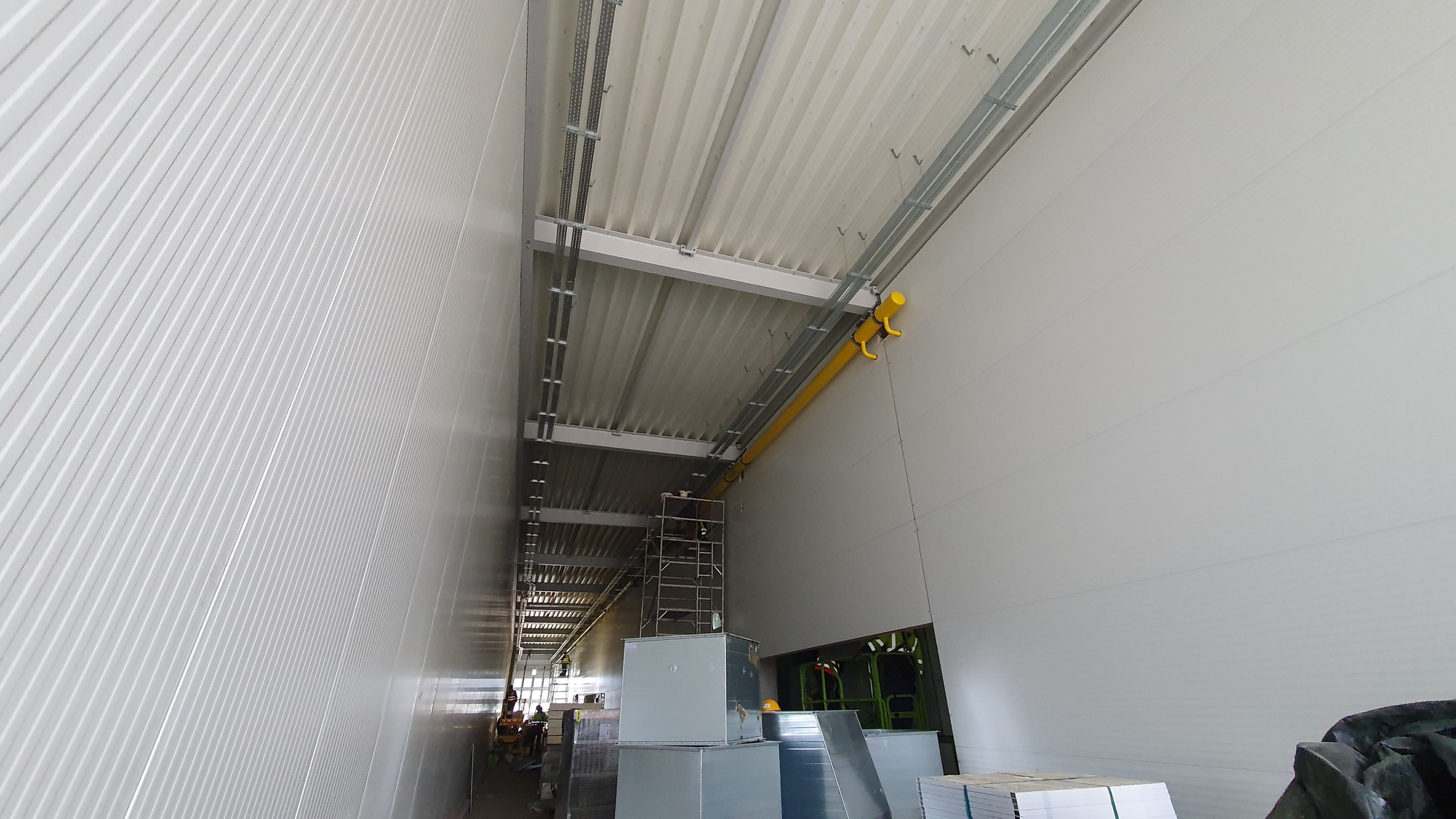

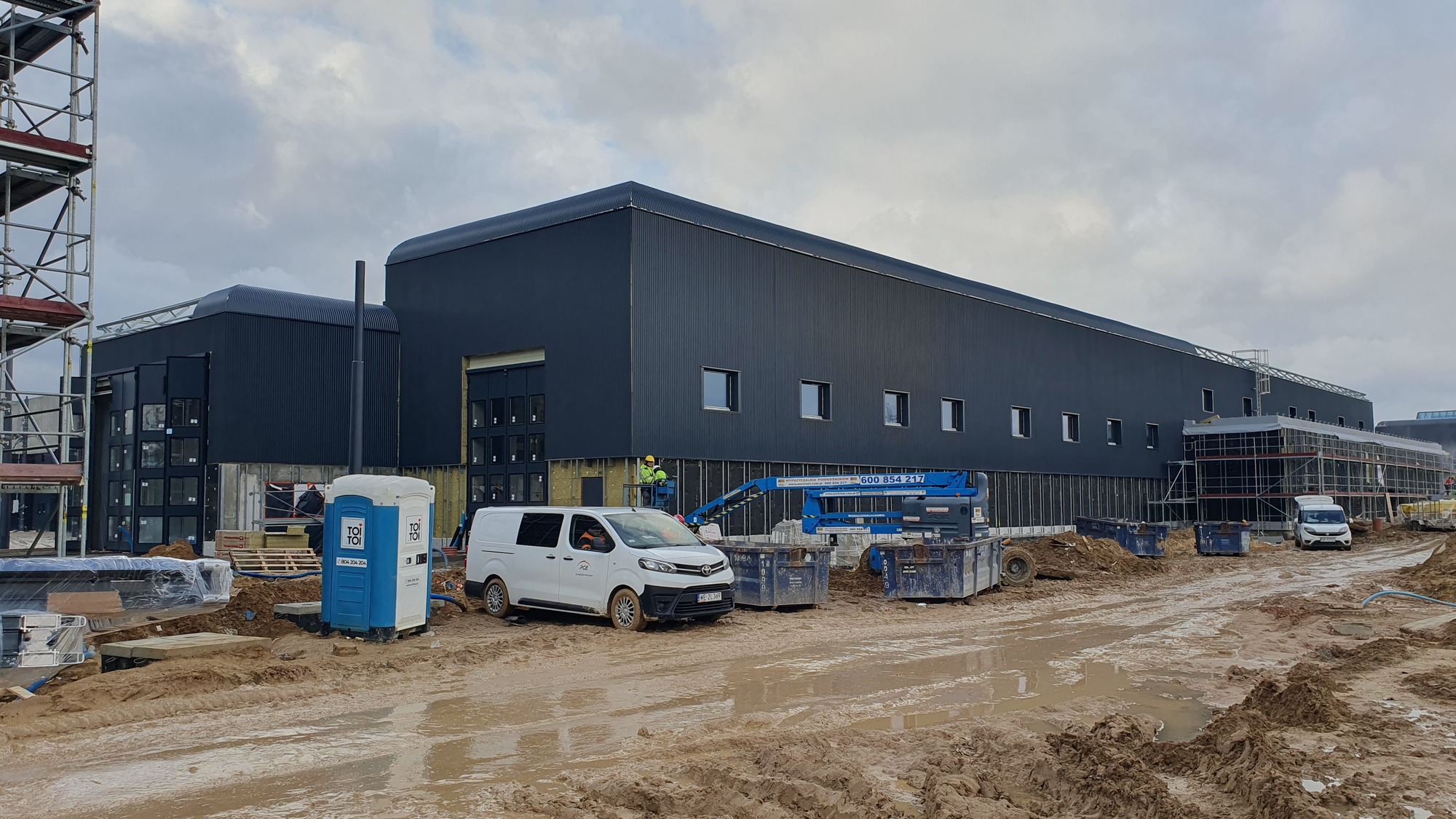

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) kontynuowane są roboty wykończeniowe przy elewacji budynku. Wykonawca kontynuuje również prace związane z montażem lakierni (m.in. oświetlenie lakierni) i instalacji sanitarnych (instalacja gazowa).

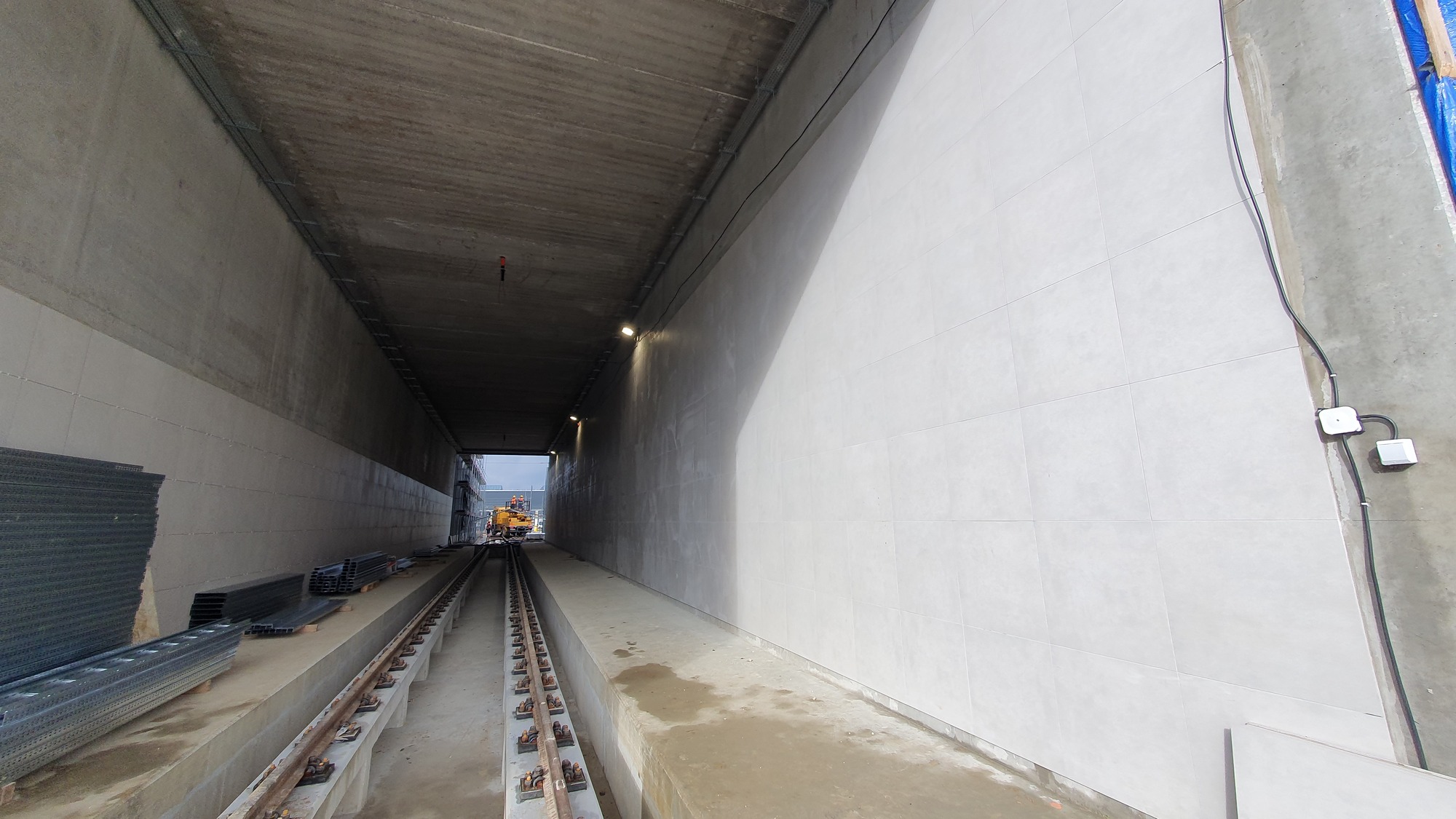

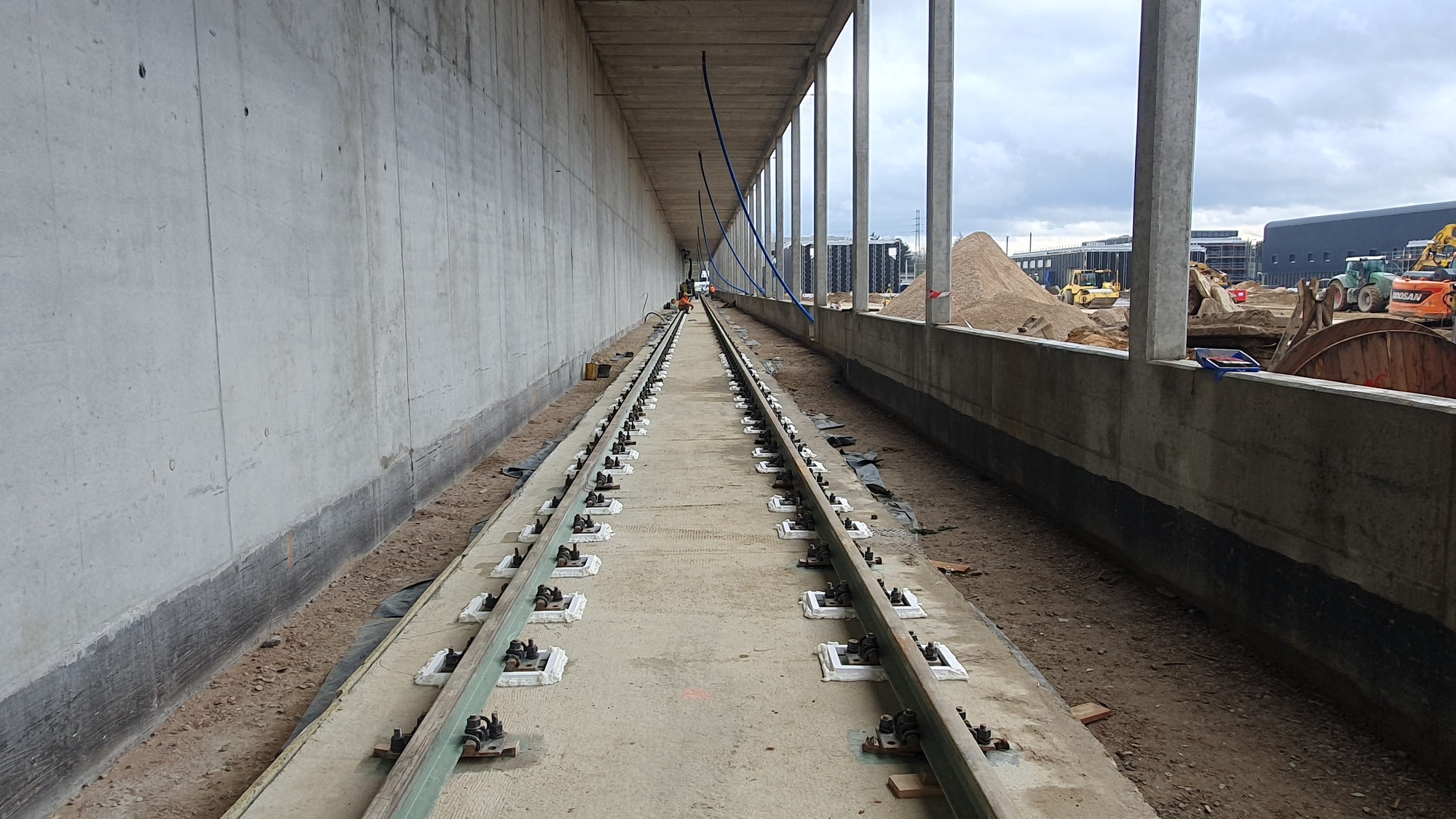

W ramach Budynku nr 10.11 (Budynek czyszczenia i mycia) prowadzone są roboty przy montażu torowisk wewnątrz budynku i torze prób.

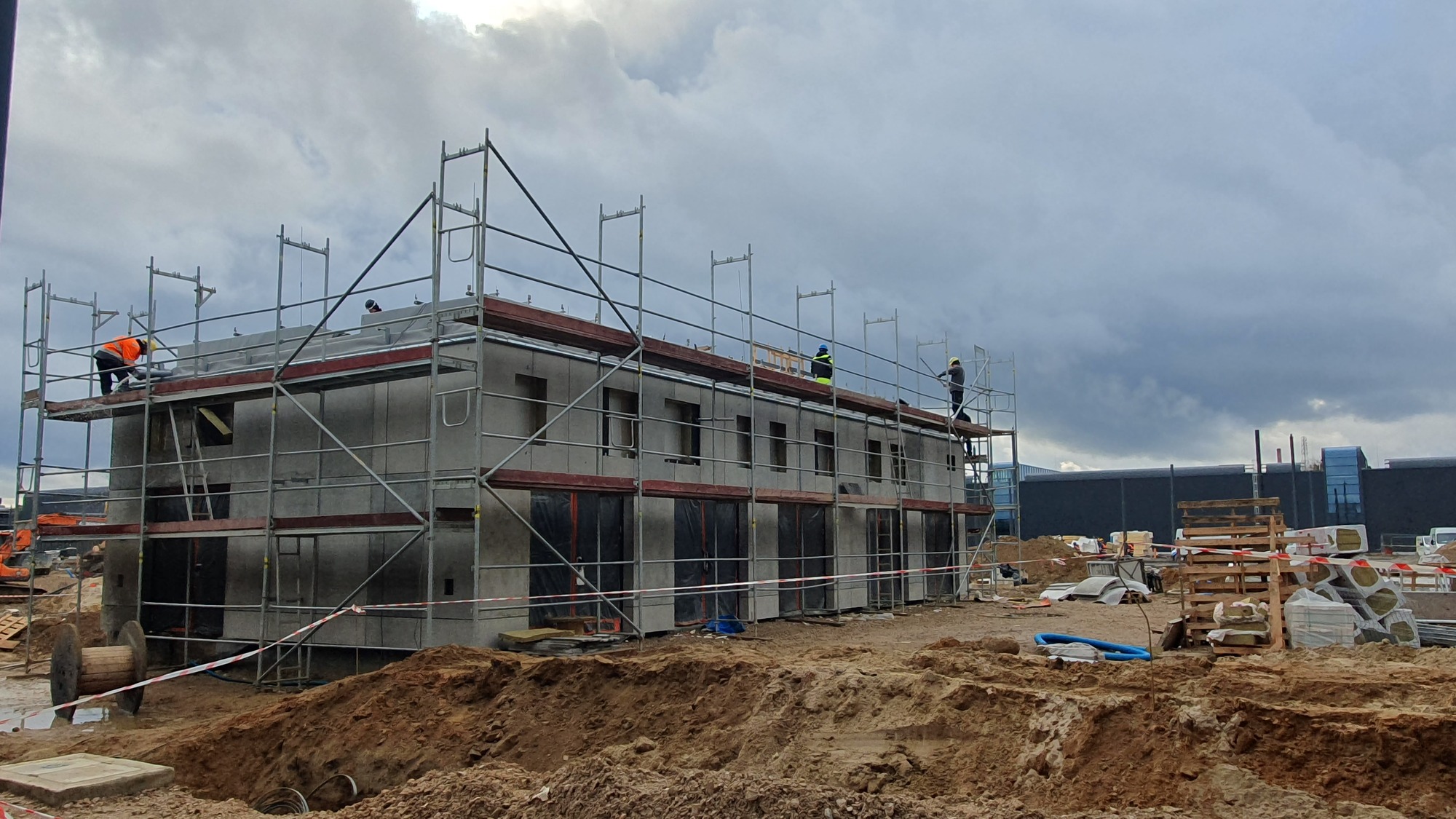

W ramach Budynku nr 12 (Trafostacja) montowane są elewacyjne płyty GRC.

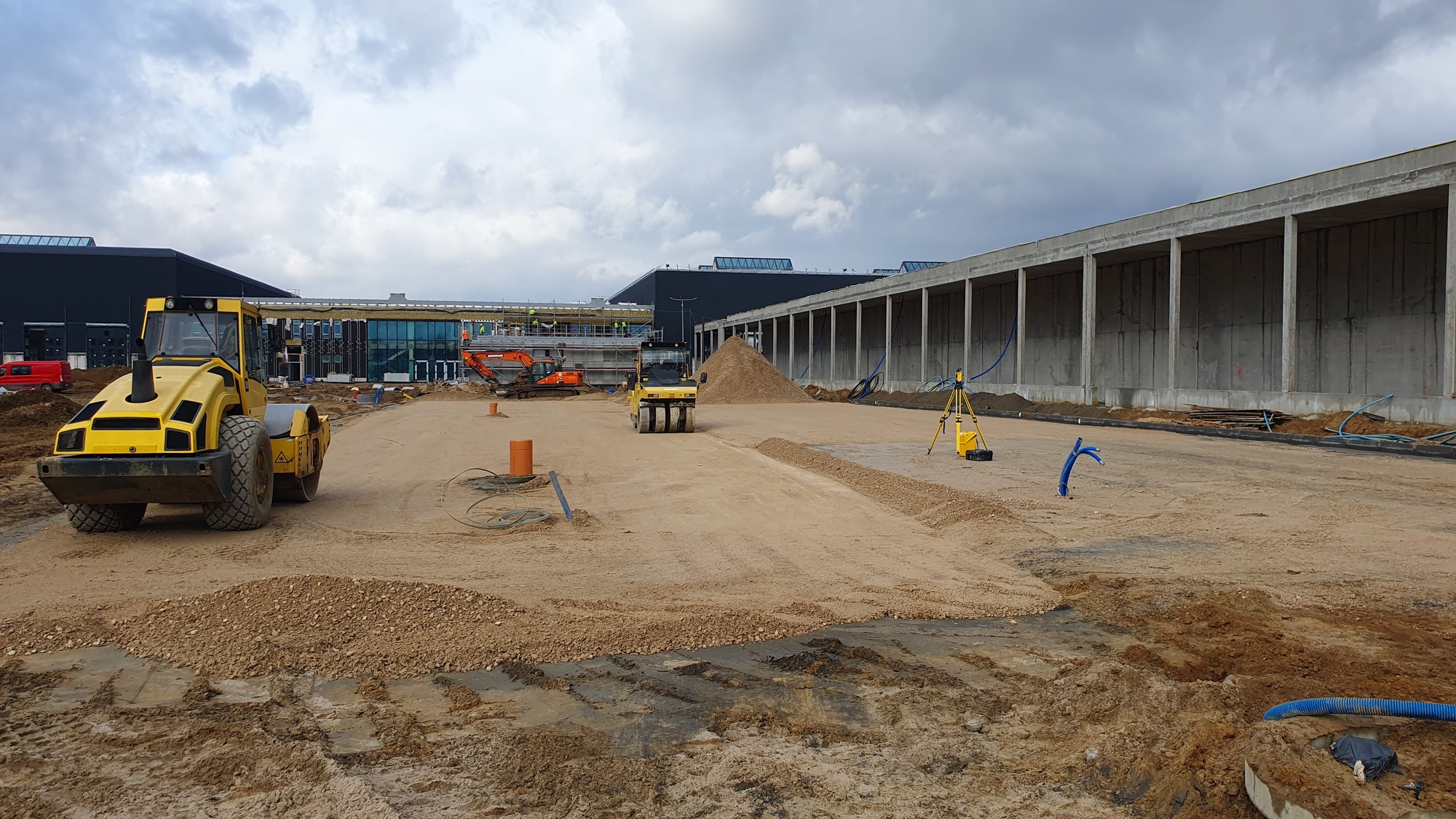

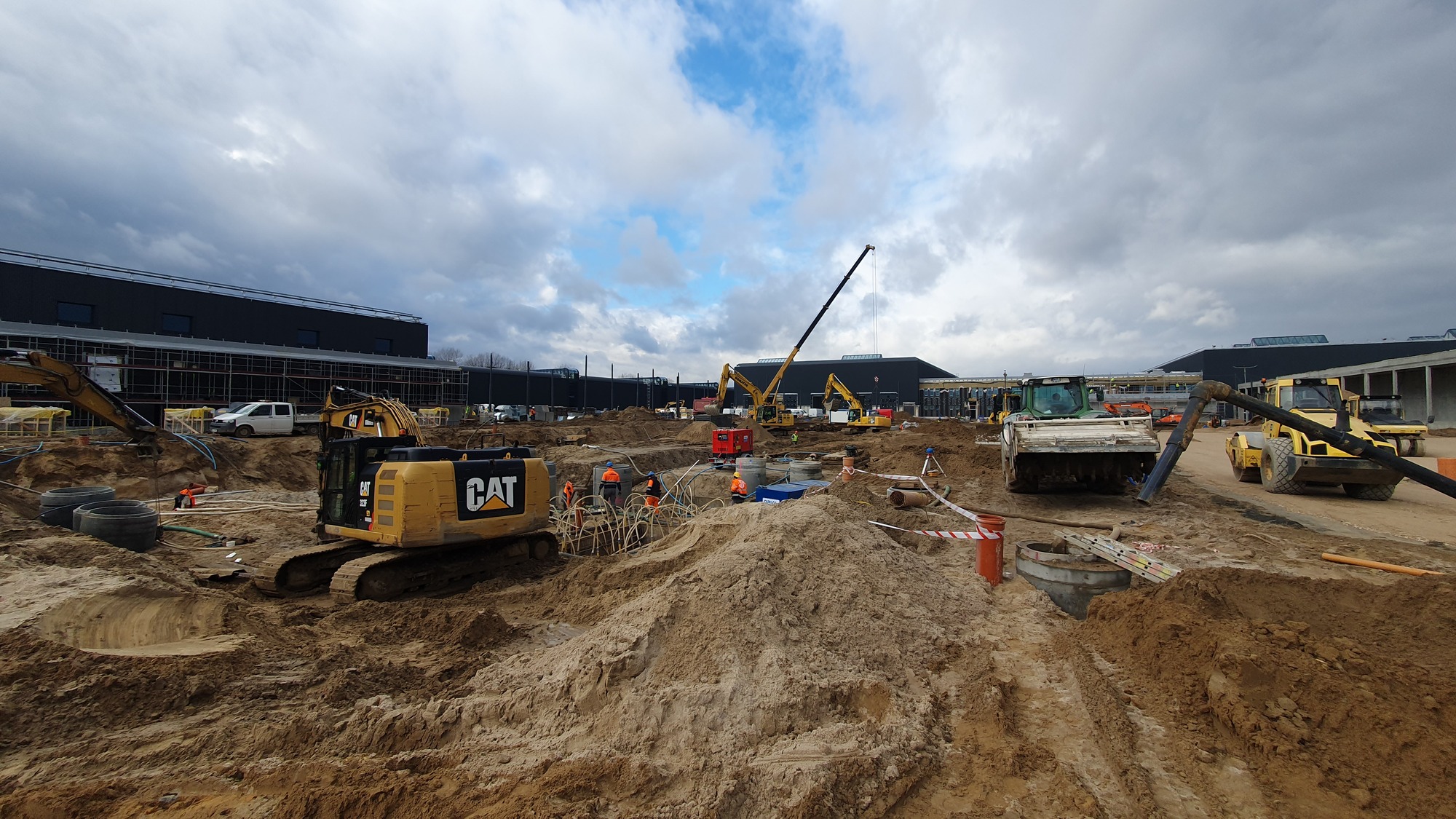

W ramach Obiektu nr 16 (Zbiornik retencyjny) trwa zasypywanie zbiorników i montaż systemu instalacji zbiorników. Jednocześnie trwają prace przy stabilizacji podłoża pod przyszły parking.
