Postęp prac - maj 2023 r.
Prace budowlane na zajezdni postępują! Wykonawca prowadzi roboty związane z przebudową skrzyżowania ulicy Annopol z ulicą Inowłodzką. Nieprzerwanie trwają prace murowe, żelbetowe i instalacyjne w poszczególnych budynkach. Wykonawca rozpoczął również budowę Magazynu gazów.
W ramach drogi dojazdowej objętej decyzją ZRID trwają roboty ziemne pod zaprojektowane torowisko. Wykonawca rozpoczął stawianie słupów trakcyjnych. Na zamkniętym skrzyżowaniu ulicy Inowłodzkiej z ulicą Annopol wykonywane są roboty ziemne związane z przebudowaniem instalacji sanitarnej i elektroenergetycznej.

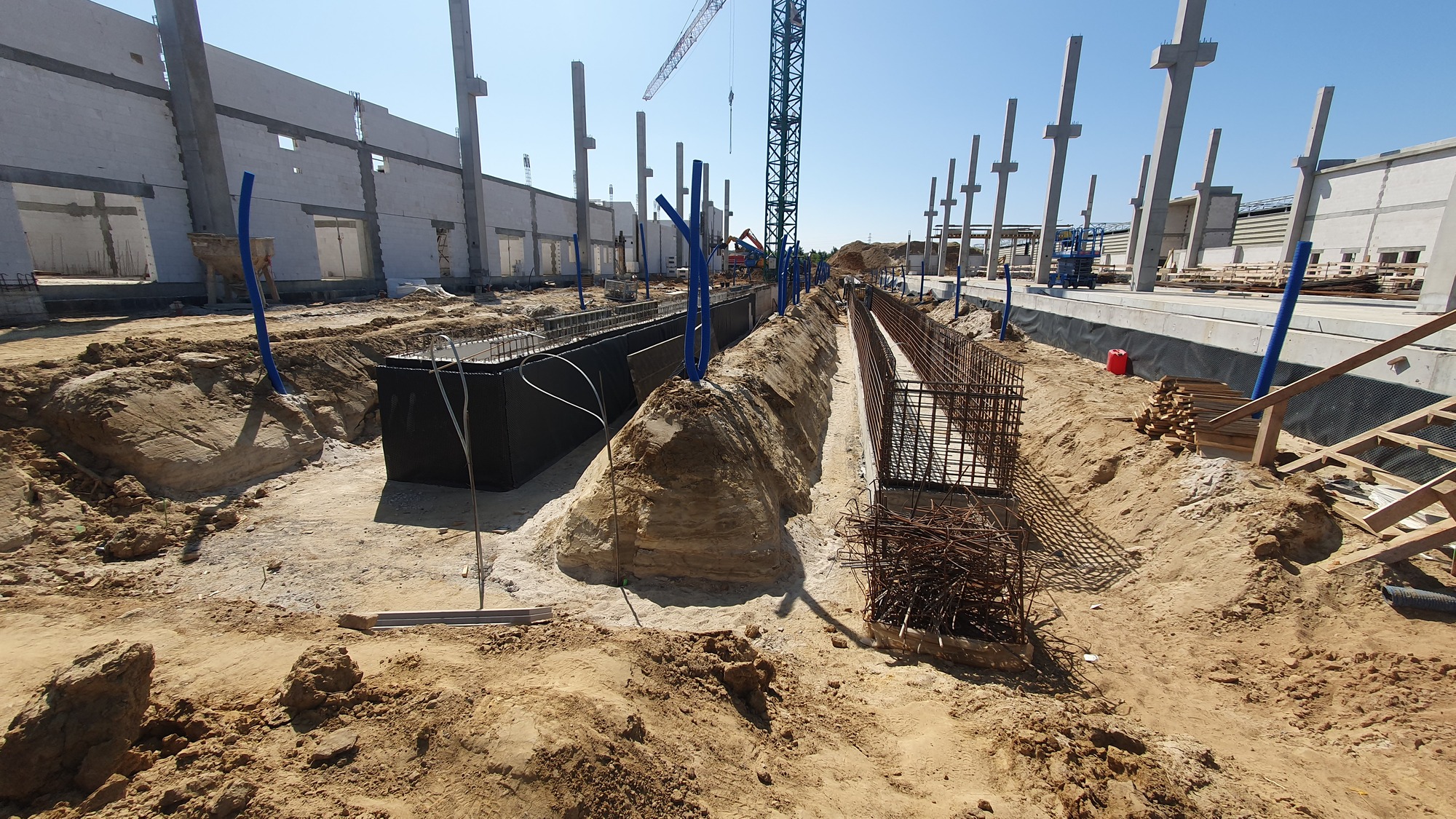

W ramach Budynku nr 1 (Hala remontowa, warsztaty, Hala obsług technicznych) Wykonawca kontynuuje roboty ziemne, żelbetowe oraz murowe. W części obsług technicznych (bud. 1c) kontynuowane jest murowanie ścian między słupami konstrukcyjnymi oraz wbudowywane są elementy konstrukcyjne. W miejscu Hali remontowej (bud. 1a) Wykonywane są roboty związane z wykonaniem fundamentów w części niepodpiwniczonej. W części warsztatowej (bud. 1b) trwa wykonywanie wymaganej konstrukcji żelbetowej nośnej oraz kontynuowane są roboty przy wymurowaniu ścian pomieszczeń.
W ramach Budynku nr 2 (Budynek administracyjny) zostały zamontowane okna. Wykonawca jest w trakcie montażu instalacji elektrycznej na parterze oraz na piętrze budynku.
W ramach Budynku nr 3 (Hala postojowa) Wykonawca zamontował kasety ścienne i przygotowuje się do wykonania wypełnienia kaset ściennych oraz wykonania izolacji na konstrukcji dachu.
W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) zostały zamontowane okna, aktualnie wykonywane są instalacje elektryczne w budynku.
W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) Wykonawca montuje instalacje elektryczną w ścianach na parterze oraz na piętrze. Równocześnie przygotowuje się do montażu elewacji na całości budynku.

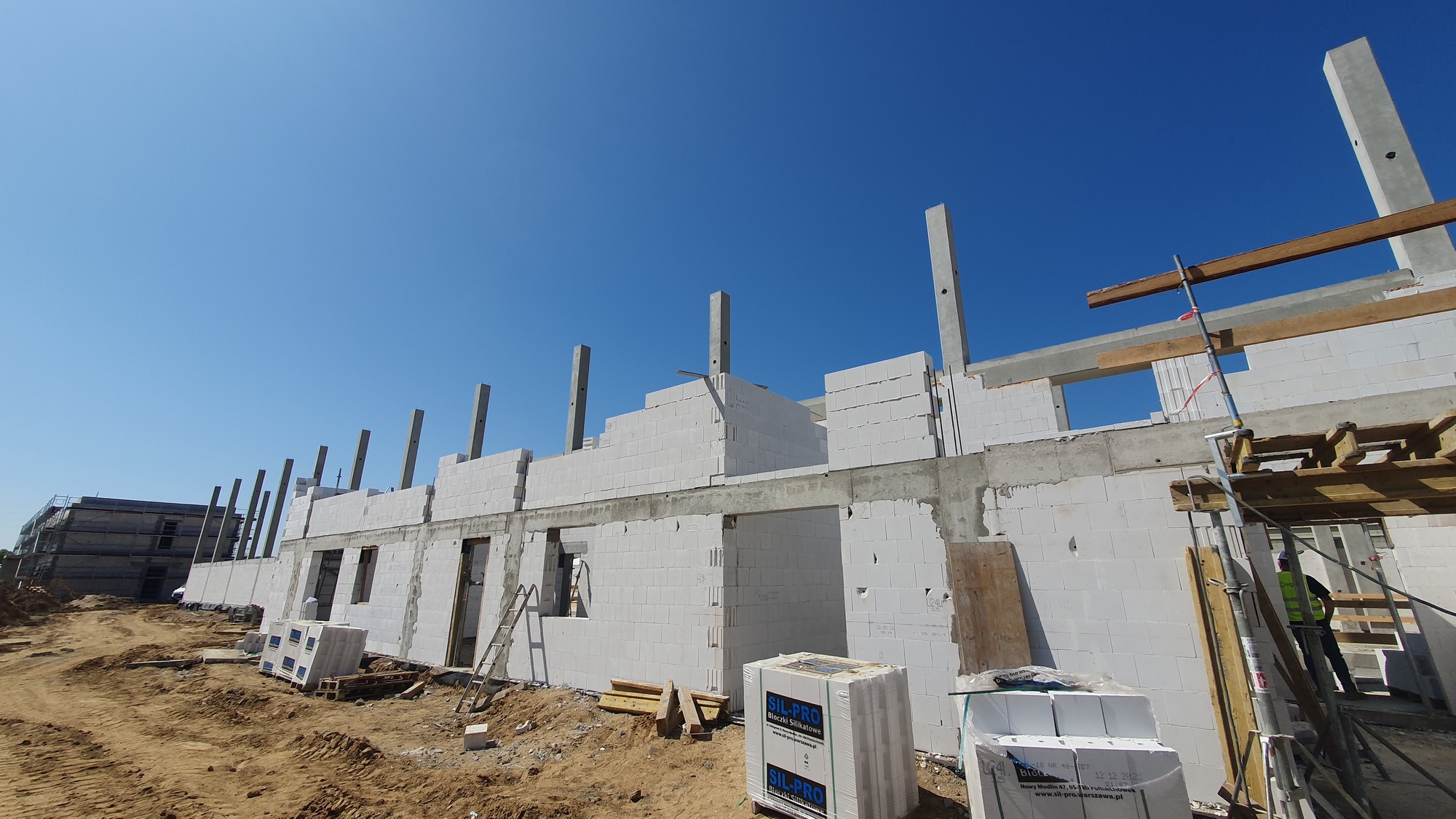

W ramach Budynku nr 9 (Budynek lakierni, garaż wagonów powypadkowych i pługów) murowane są ściany na parterze budynku.
W ramach Budynku nr 10 (Budynek czyszczenia i mycia) oraz Budynku 11 (Budynek gruntownego czyszczenia i mycia wagonów wraz z torem prób i myjniami) nadal trwają prace związane z wykonaniem fundamentów dla kolejnej części budynku, a także prowadzone są prace nad żelbetowymi konstrukcjami, takimi jak ściany i strop, które zostaną umieszczone na już wybudowanych fundamentach.

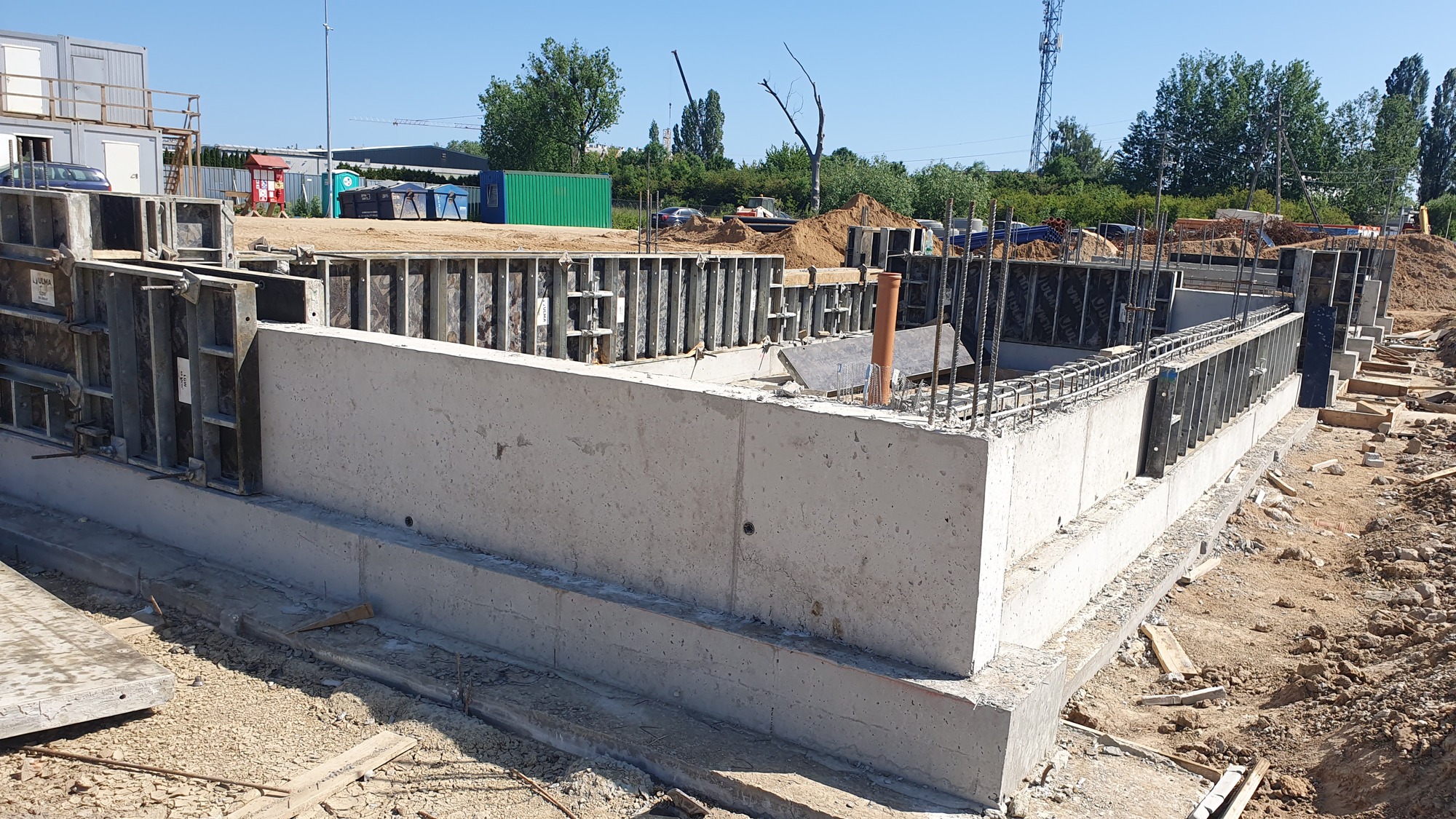

W ramach Budynku nr 14 (Magazyn gazów) wykonywane są ławy fundamentowe budynku.
