Postęp prac - marzec 2023 r.
Z początkiem wiosny zmienia się również obraz placu budowy zajezdni Annopol. Oprócz toczących się robót ziemnych, betonowych, zbrojarskich oraz izolacyjnych trwa montaż konstrukcji stalowej dachu Hali postojowej dla tramwajów.

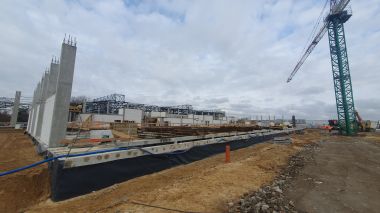

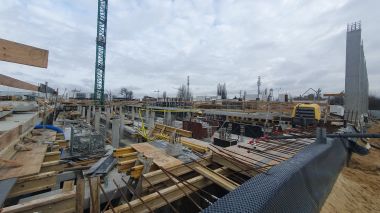

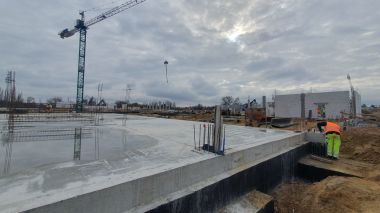

W ramach Budynku nr 1 (Hala remontowa, warsztaty, Hala obsług technicznych) Wykonawca kontynuuje roboty ziemne, żelbetowe, szalunkowe oraz izolacyjne. W części obsług technicznych (bud. 1c) wykonywane są słupy konstrukcyjne parteru oraz inne roboty na poziomie „-1” jak np. podesty, schody. W miejscu Hali remontowej (bud. 1a) kontynuowane są roboty przy wymurowaniu ścian między słupami konstrukcyjnymi na parterze. W części warsztatowej (bud. 1b) Wykonawca wykonuje płytę żelbetową oraz rozpoczął murowanie ścian na parterze.

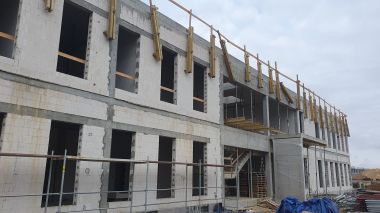

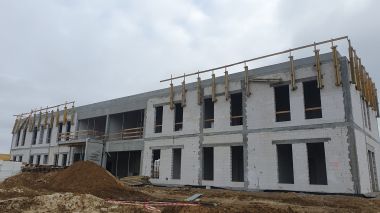

W ramach Budynku nr 2 (Budynek administracyjny) kontynuowane są roboty przy wykonywaniu stropodachu.

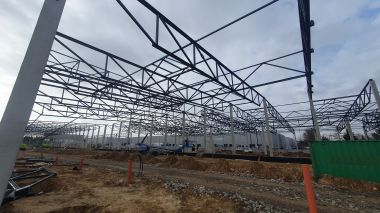

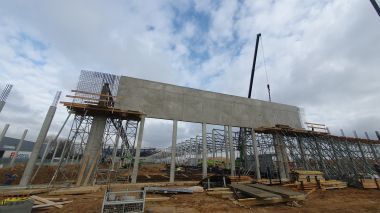

W ramach Budynku nr 3 (Hala postojowa) kontynuowany jest montaż dachu z konstrukcji stalowej – kratownic dachu na kolejnych przęsłach hali. Równolegle wykonywana jest ściana żelbetowa na wyjeździe z hali.

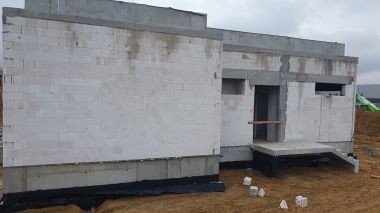

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) kontynuowane są prace przy wykonywaniu stropodachu budynku oraz równolegle prowadzone są pomniejsze roboty w środku budynku.

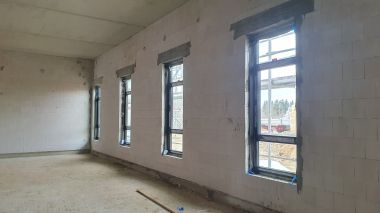

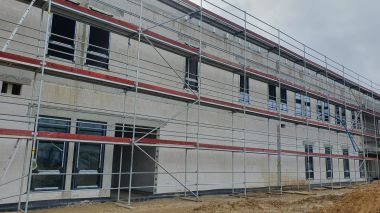

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) Wykonawca montuje okna na parterze oraz na piętrze budynku.

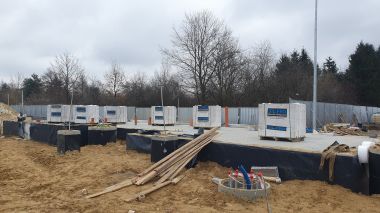

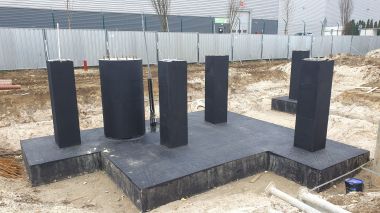

W ramach Budynku nr 7a (portiernia), Budynku 7b (budka wartownicza) realizowane są roboty ziemne oraz betonowe oraz izolacyjne. W części portierni (7a) wykonano izolacje oraz Wykonawca przygotowuje się do wykonania ścian murowych, a w części budki wartowniczej (7b) wykonano izolacje na fundamentach i słupach fundamentowych.

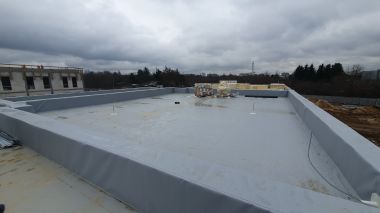

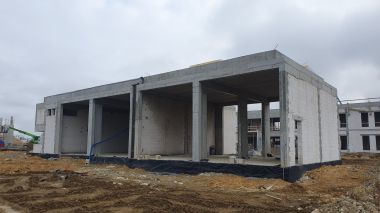

W ramach Budynku nr 8 (Budynek garażowy) trwają roboty przy wykonywaniu stropodachu budynku.

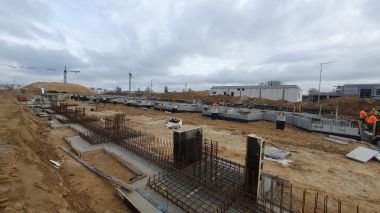

W ramach Budynku nr 9 (Budynek lakierni, garaż wagonów powypadkowych i pługów) wykonano ściany fundamentowe poziomu „-1” oraz równolegle wykonuje się fundamenty parteru.

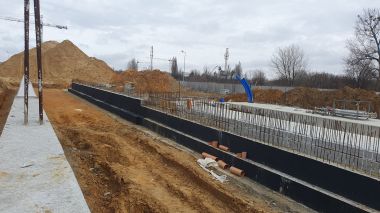

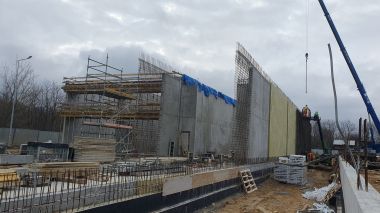

W ramach Budynku nr 10 (Budynek czyszczenia i mycia) oraz Budynku 11 (Budynek gruntownego czyszczenia i mycia wagonów wraz z torem prób i myjniami) kontynuowane są roboty przy wykonywaniu fundamentów dalszej części budynku oraz rozpoczęto montaż izolacji termicznej ścian żelbetowych budynku.

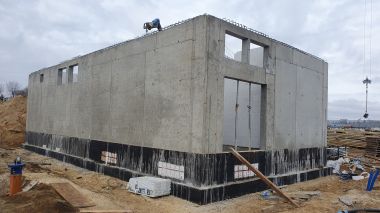

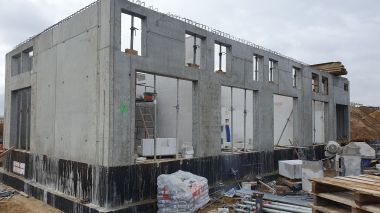

W ramach Budynku nr 12 (Trafostacja) wykonano ściany żelbetowe konstrukcyjne budynku. Równolegle Wykonawca przygotowuje się do wykonania stropu.
