Postęp prac - marzec 2024 r.
Prace budowlane idą pełną parą na wszystkich frontach. Wiosenna aura sprzyja robotom drogowym i torowym. Wykonawca równocześnie prowadzi prace elewacyjne i wykończeniowe wewnątrz budynków.

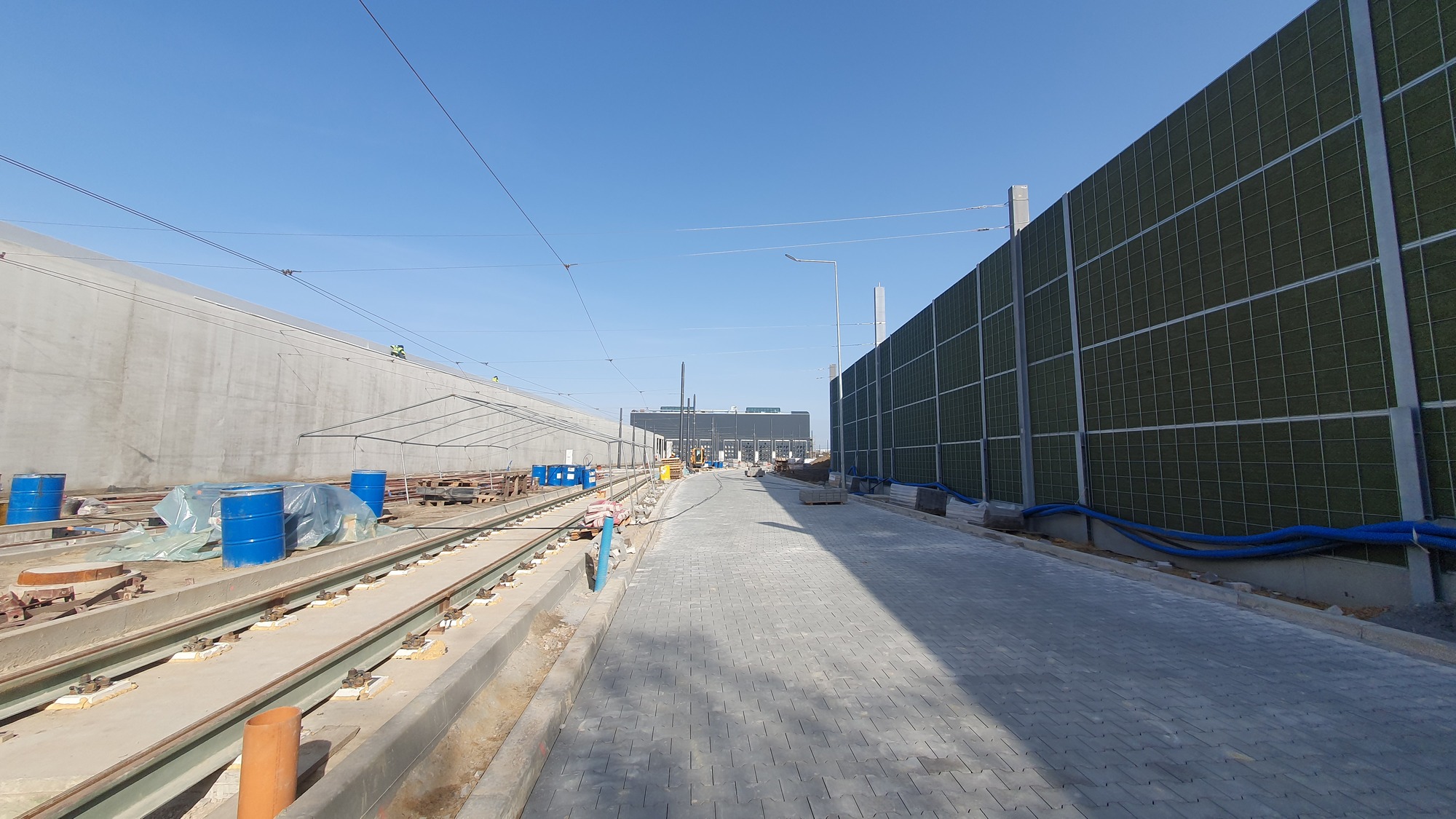

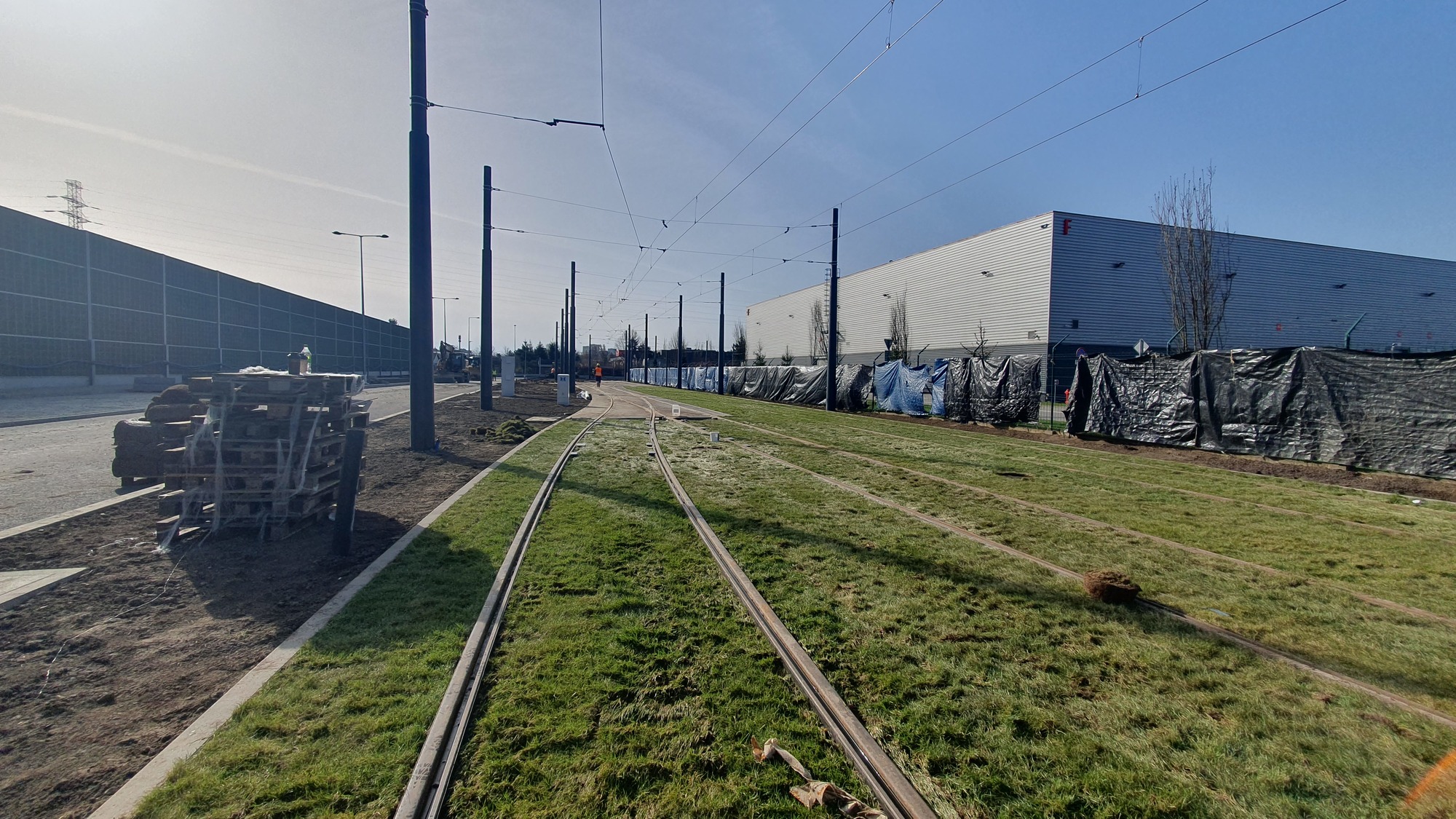

W pasie drogowym objętym decyzją ZRID na ul. Inowłodzkiej trwa wykonywanie zielonego torowiska, konstrukcji chodników oraz pierwszej warstwy z betonu asfaltowego.

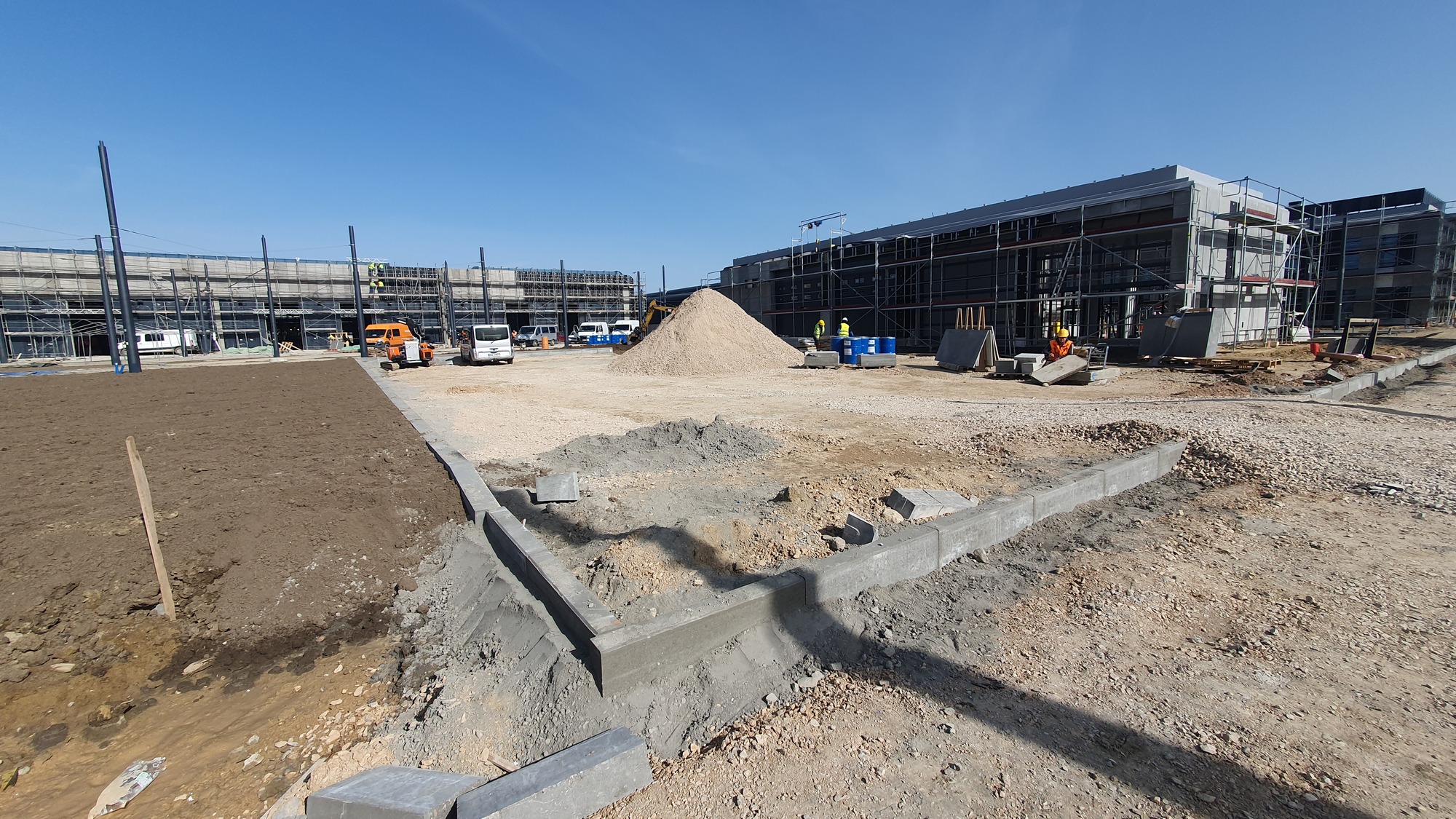

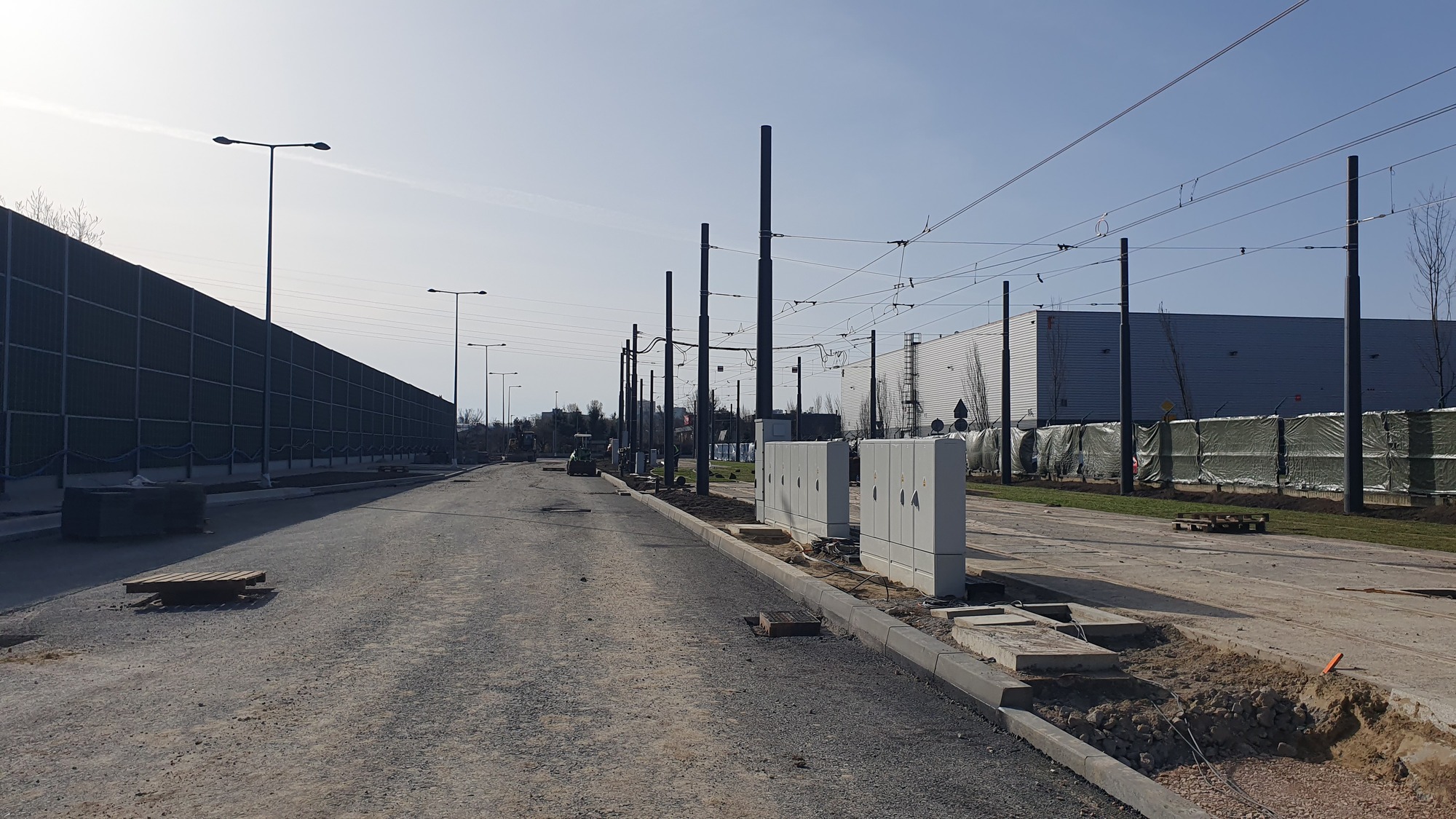

Na terenie zajezdni wykonywane są układy torowo-drogowe m.in.: wykonywanie płyt betonowych przyszłych torowisk, układanie instalacji teletechnicznych, układanie szyn, krawężników przy placach manewrowych oraz zabudowy torowisk. Trwają prace nad zawieszaniem sieci trakcyjnej w budynkach jak i na możliwym zakresie zewnętrznym torowisk.

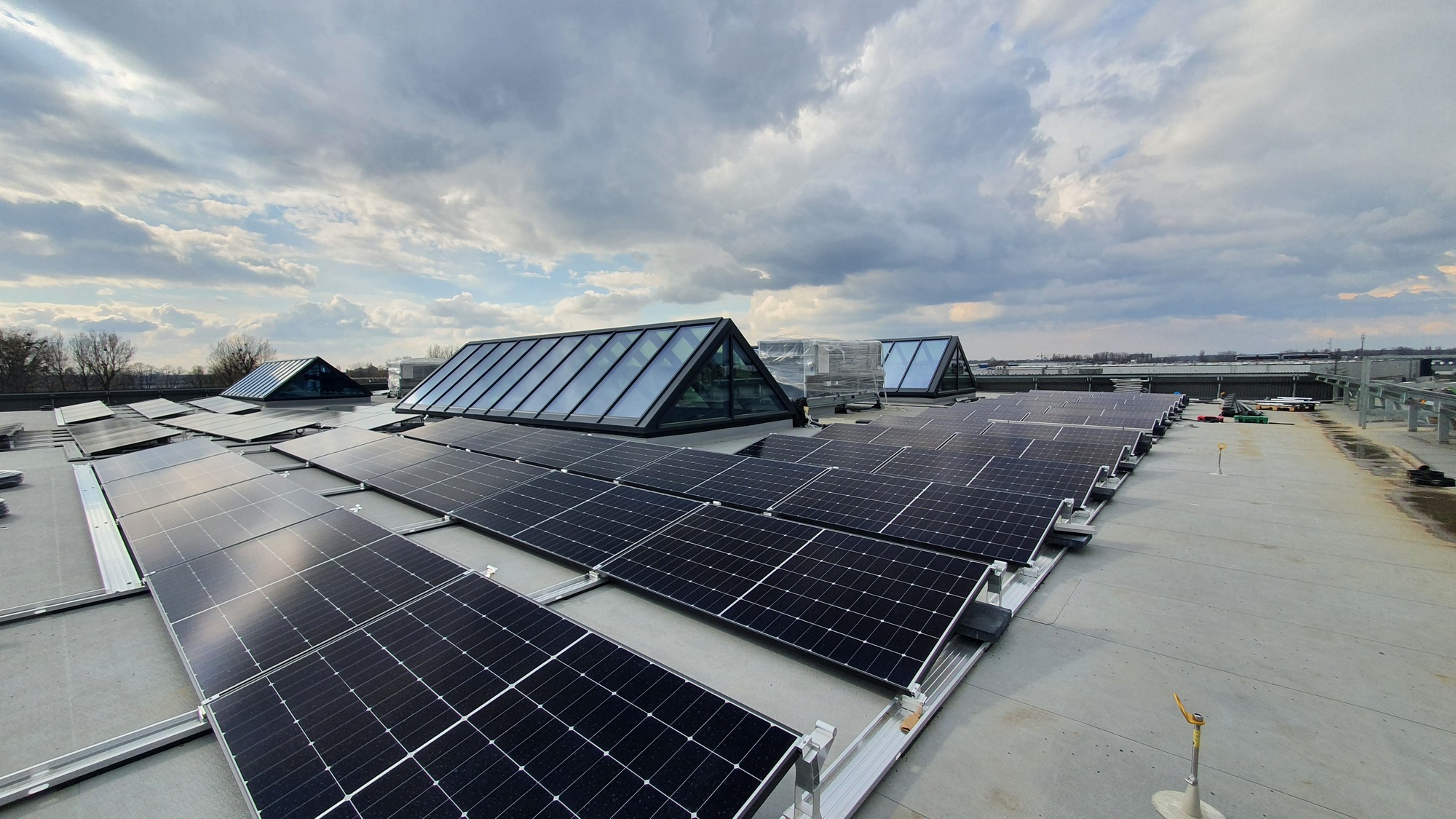

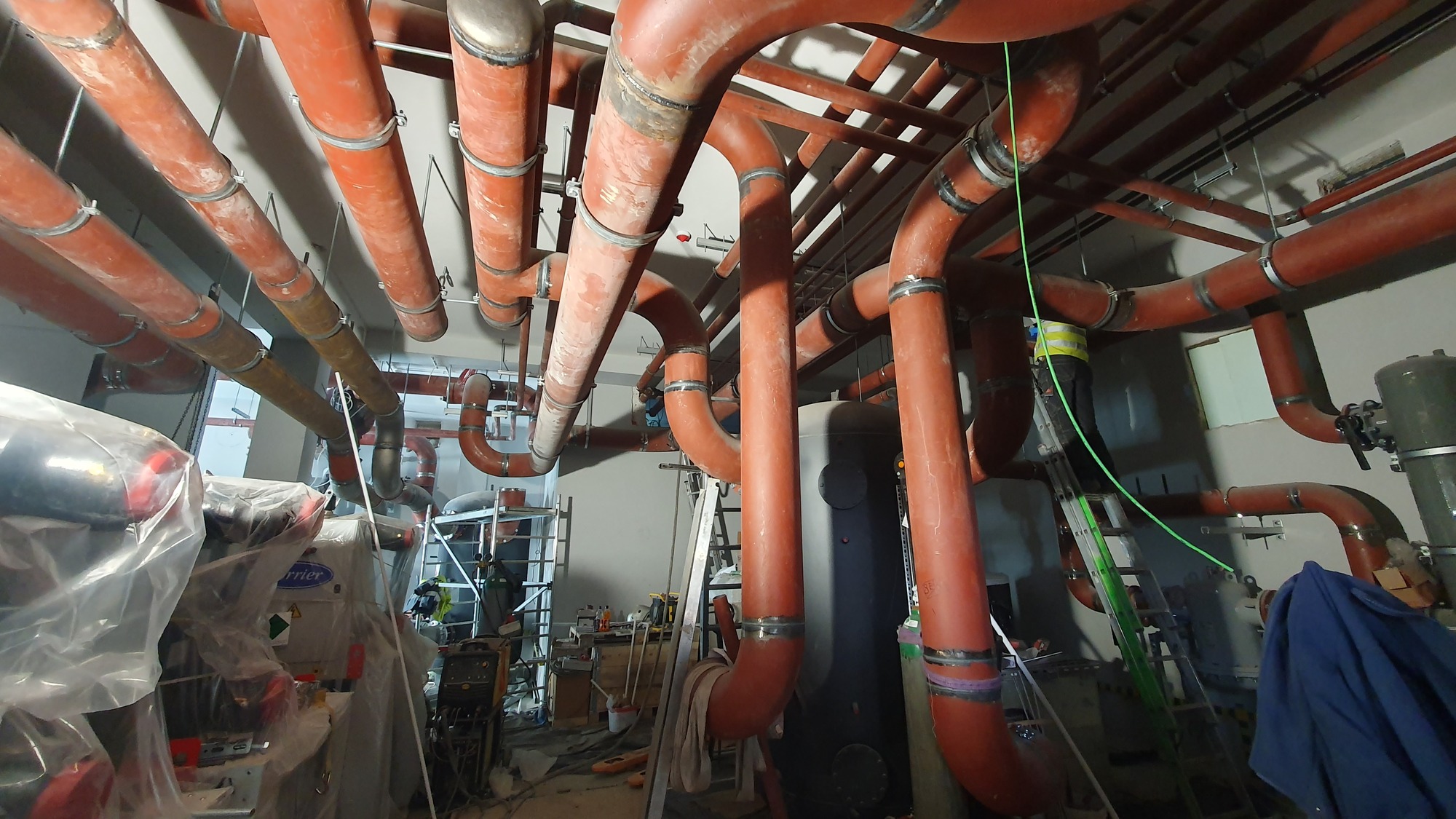

W ramach Budynku nr 1a (Hala remontowa) Wykonawca montuje elementy poziome konstrukcji pomostów do obsługi dachów wagonów. Jednocześnie na dachu hali montuje instalacje fotowoltaiczną. W części warsztatowo-magazynowej (Bud. nr 1b) trwają prace wykończeniowe oraz instalacyjne tj.: montaż wentylacji i klimatyzacji, tynkowanie, montaż płyt GK, montaż instalacji natynkowych oraz podsufitowych. Równocześnie montowana jest stolarka drzwiowa oraz płytki podłogowe. W części obsług technicznych (Bud. nr 1c) obecnie montowana jest konstrukcja stalowa pomostów do obsługi dachów wagonów (elementy poziome wraz z instalacją) oraz konstrukcja do zawieszenia sieci trakcyjnej m.in. ramiona wysięgników. Jednocześnie montowane są balustrady w kanałach.

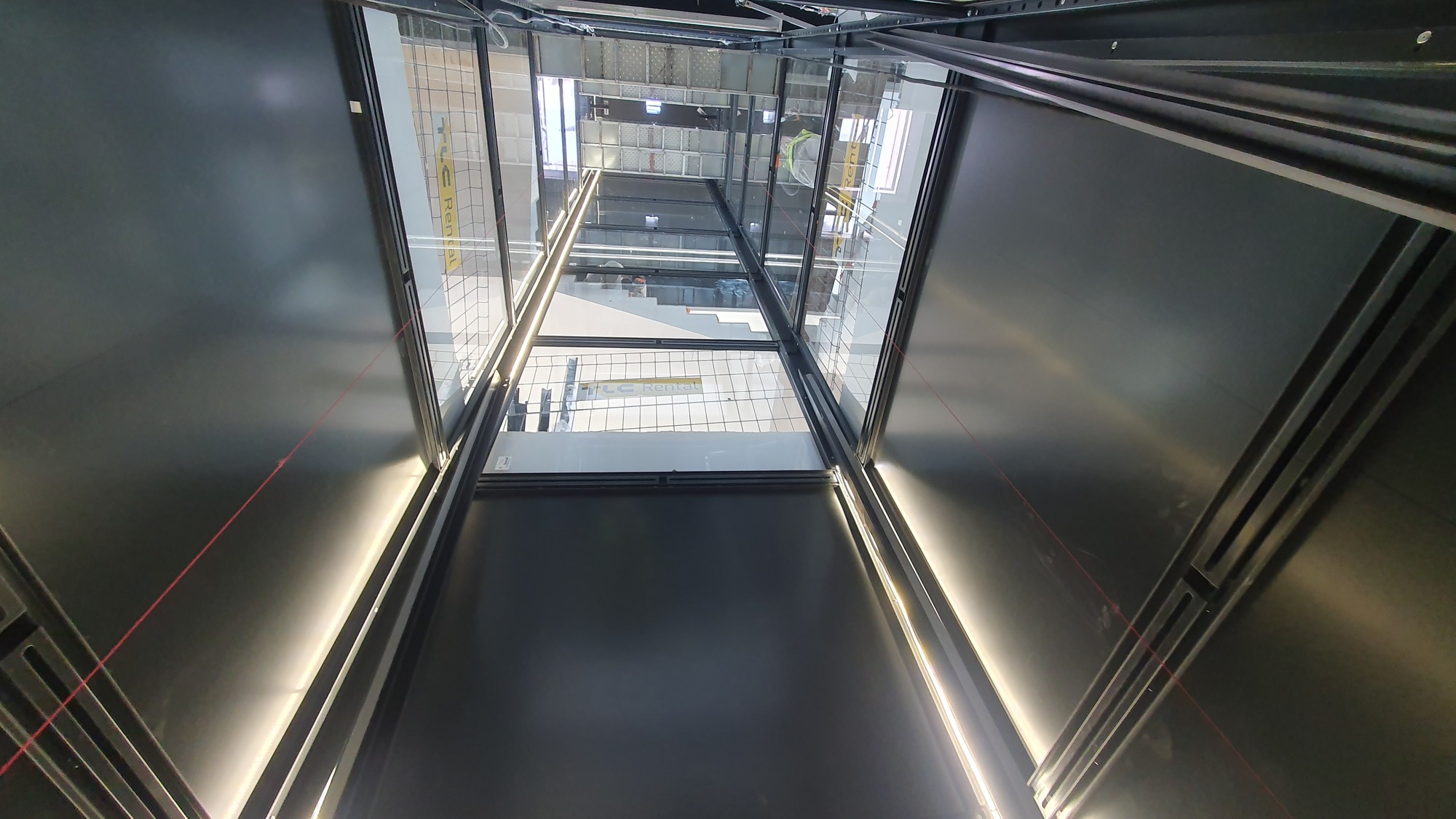

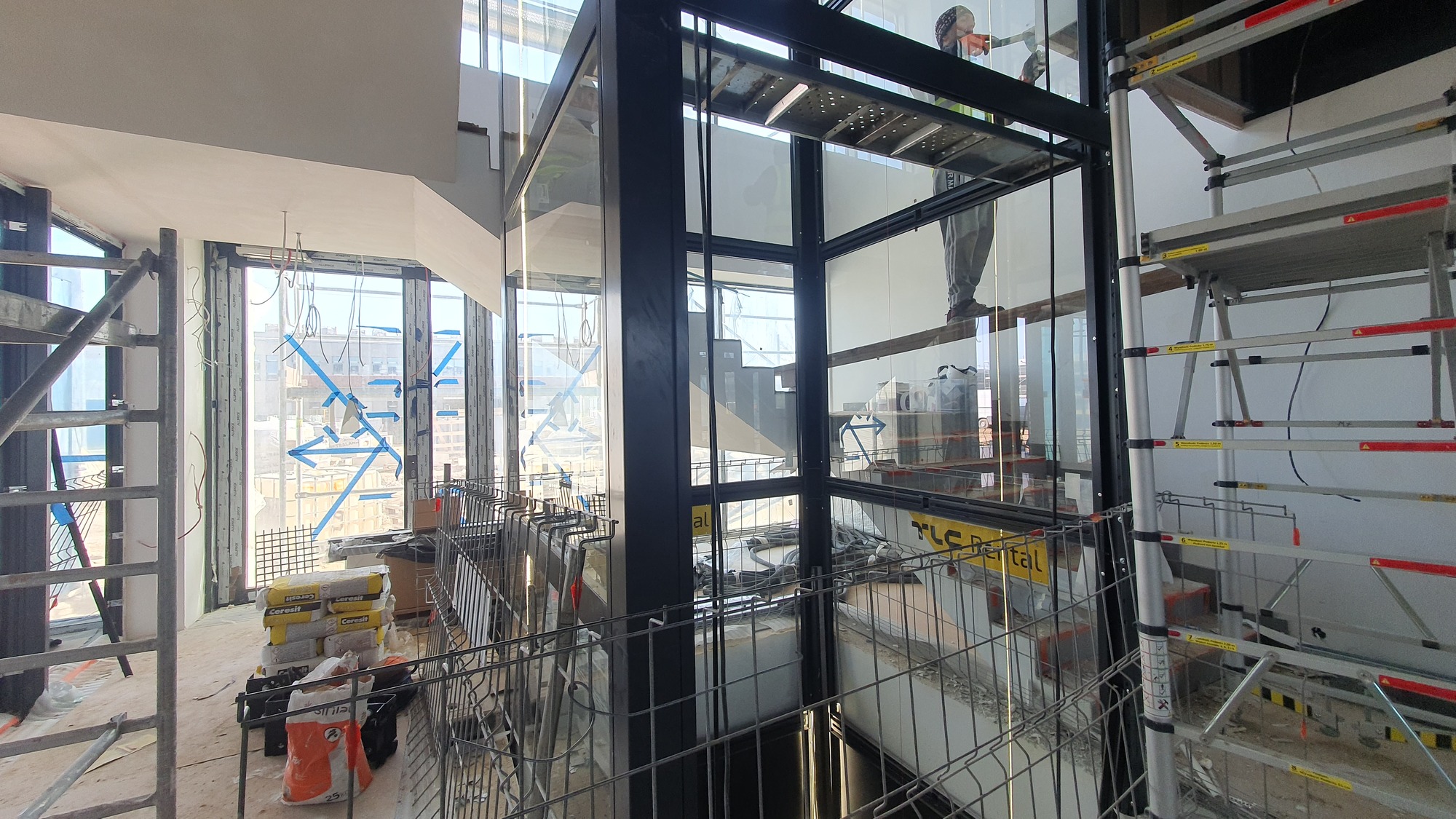

W ramach Budynku nr 2 (Budynek administracyjny) trwa montaż instalacji podsufitowych oraz wypełnienia sufitu. Jednocześnie Wykonawca rozpoczął wykonywanie paneli winylowych w pomieszczeniach oraz rozpoczął montaż konstrukcji wind.

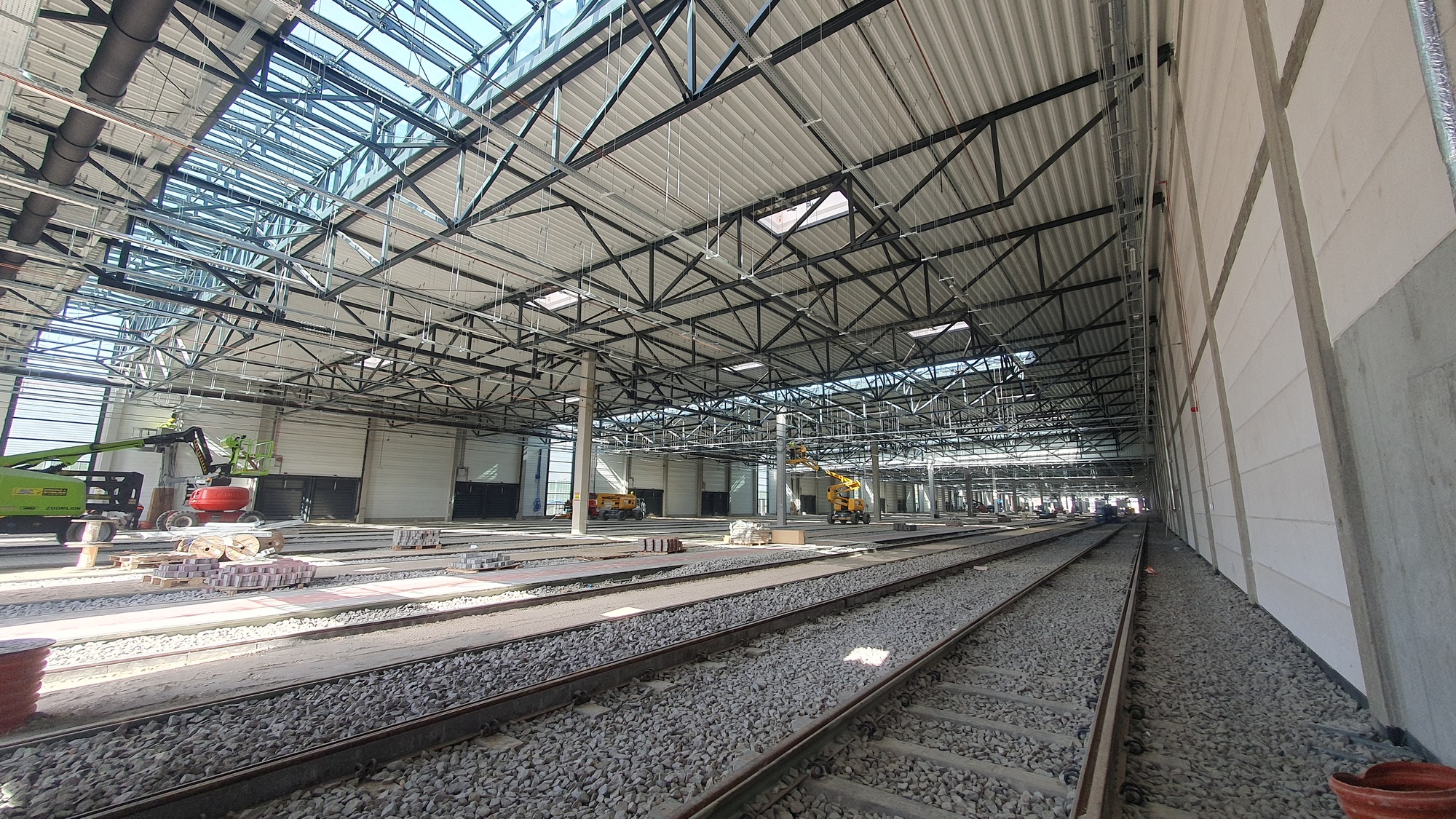

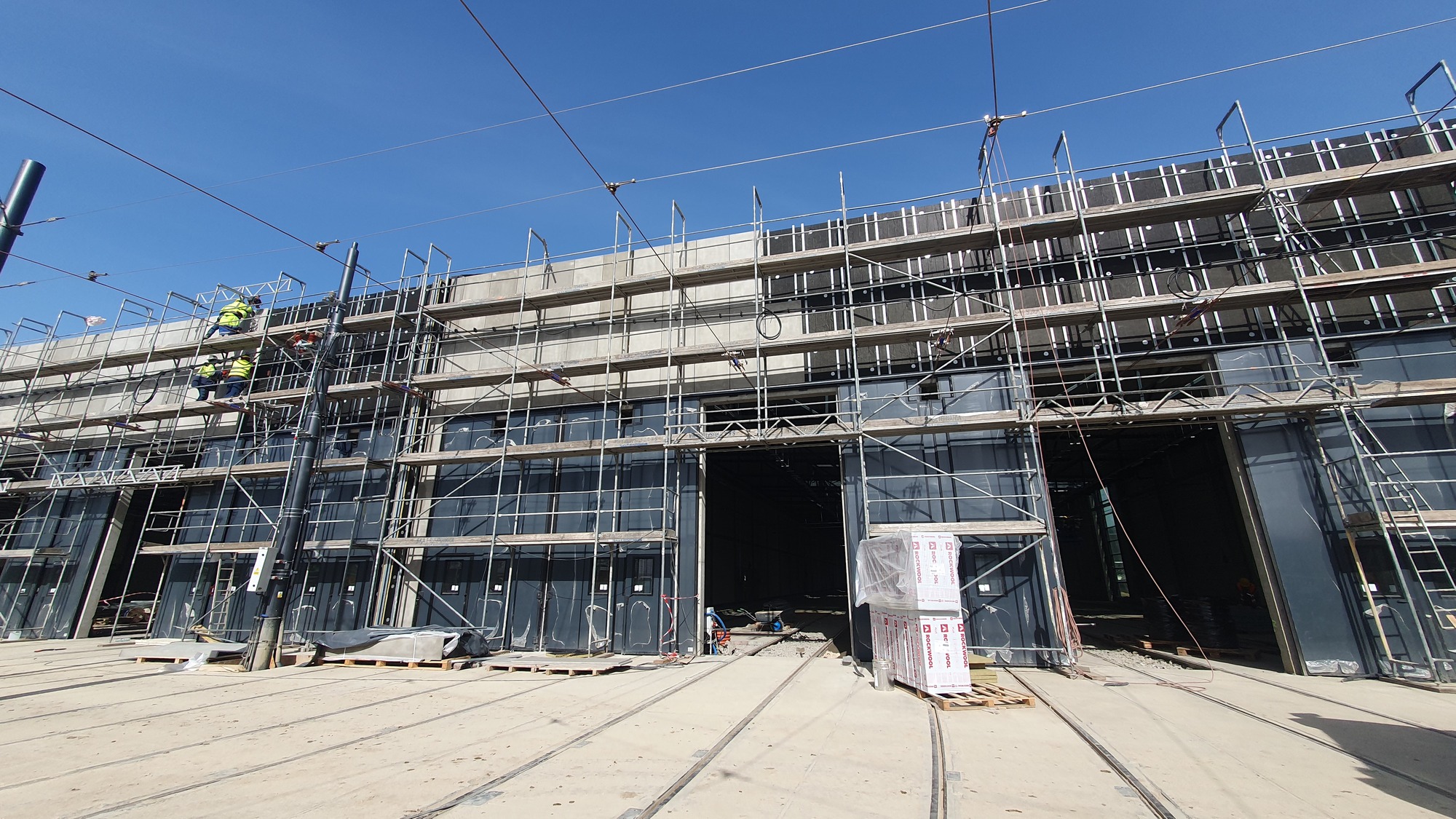

W ramach Budynku nr 3 (Hala postojowa) kontynuowany jest montaż chodników w międzytorzu w dalszych zakresach hali. Wykonawca kontynuuje prace związane z okablowaniem w korytach oraz szaf. Wykonywane są także prace w zakresie instalacji sanitarnych. Jednocześnie na zewnątrz budynku rozpoczęte zostały prace przy elewacji z płyt GRC.

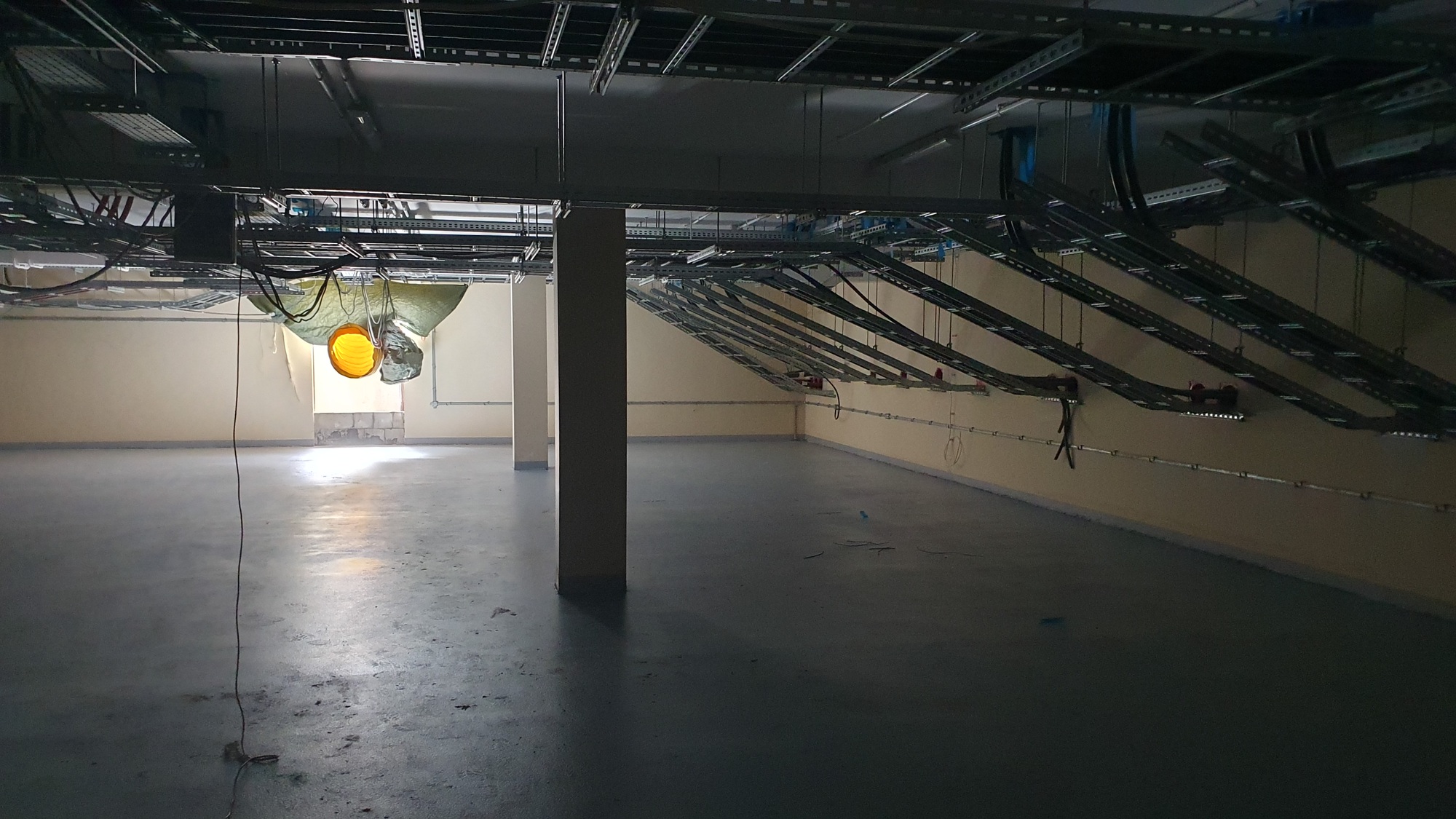

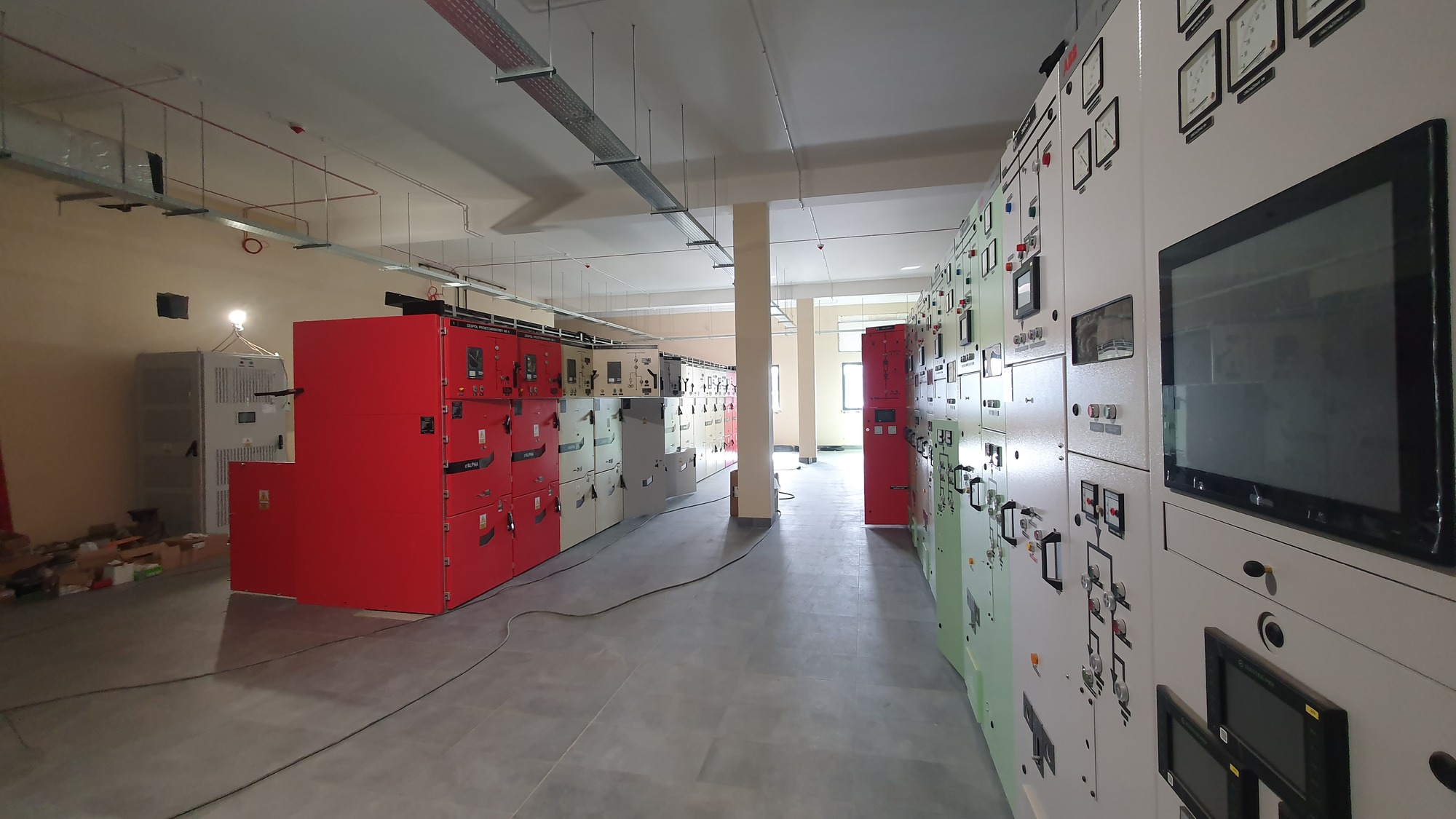

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) wykonywany jest montaż i zabudowa rozdzielnic oraz zasilaczy. Jednocześnie wykonuje się posadzkę żywiczną na poziomie „-1”.

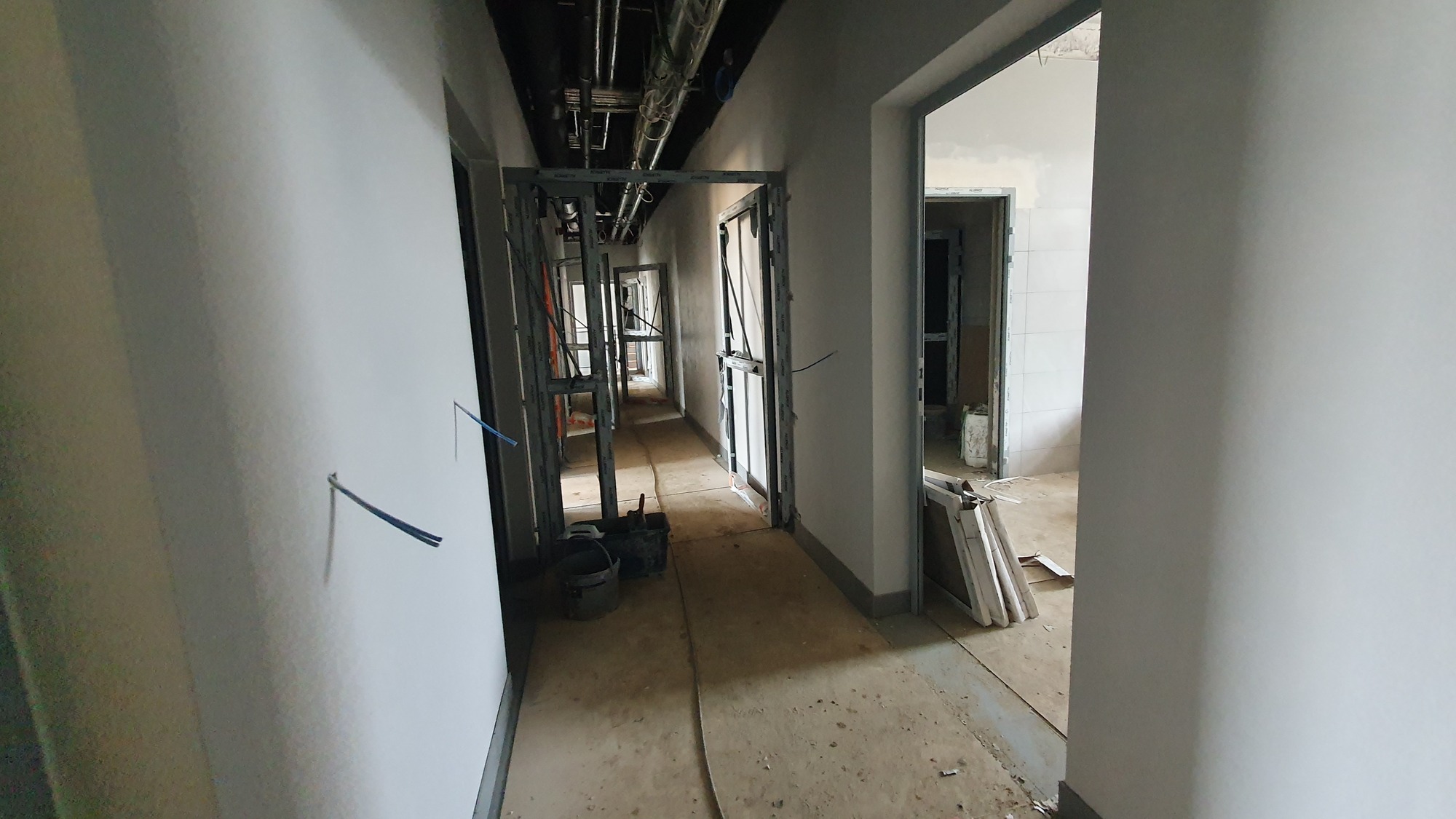

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) montowane są płyty GRC. Wewnątrz budynku wykonywane są płytki podłogowe w holach oraz montowana jest stolarka drzwiowa. Jednocześnie Wykonawca zabudowuje instalacje podsufitowe oraz sufity.

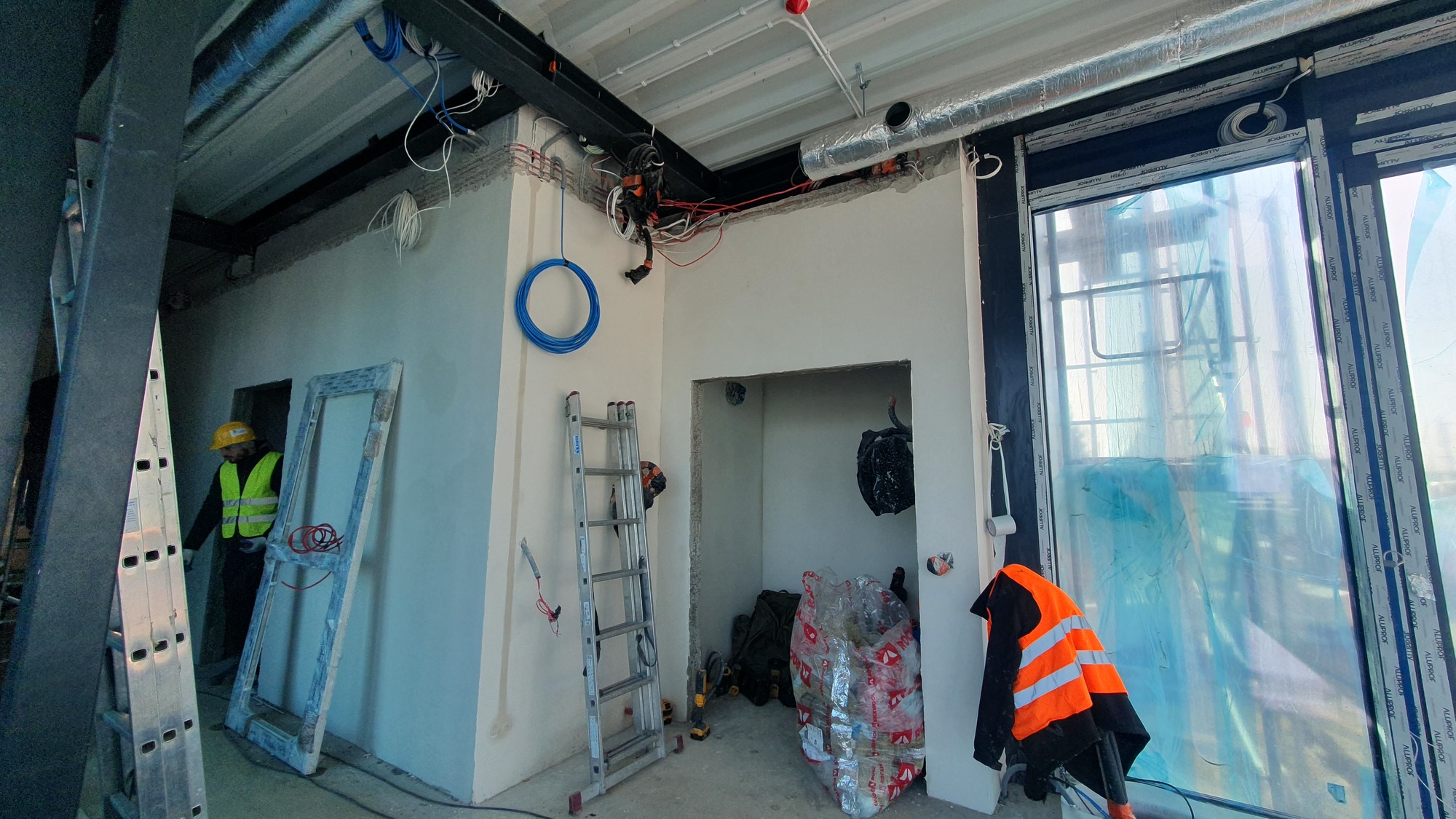

W ramach Budynku nr 7a (portiernia) wykonano prace tynkarskie oraz posadzki. Obecnie wykonywana jest elewacja zadaszenia oraz instalacje natynkowe.

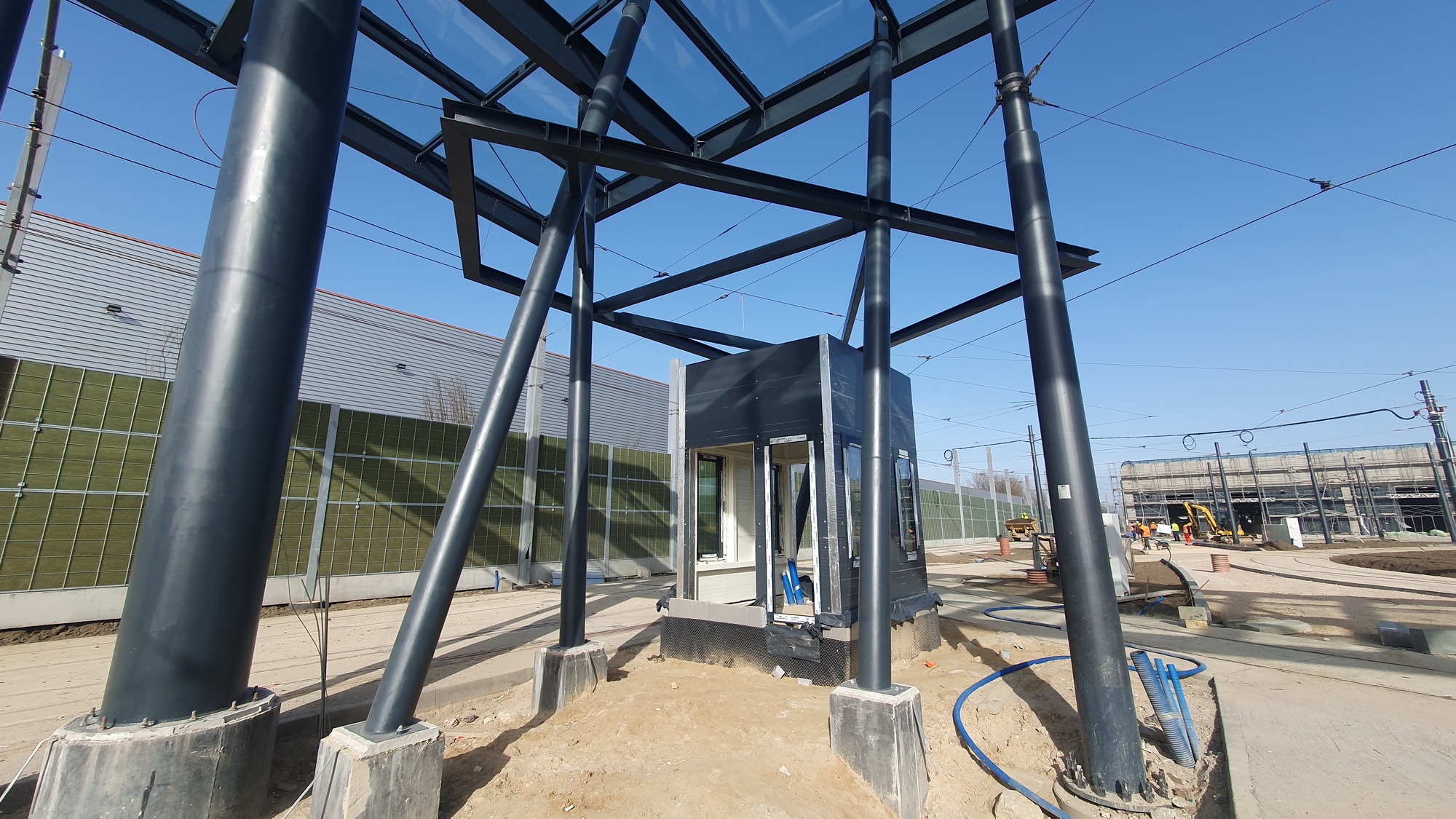

W ramach Budynku nr 7B i nr 7C (budki wartownicze) została zamontowana konstrukcja stalowa. Obecnie wykonywana jest zabudowa ścian.

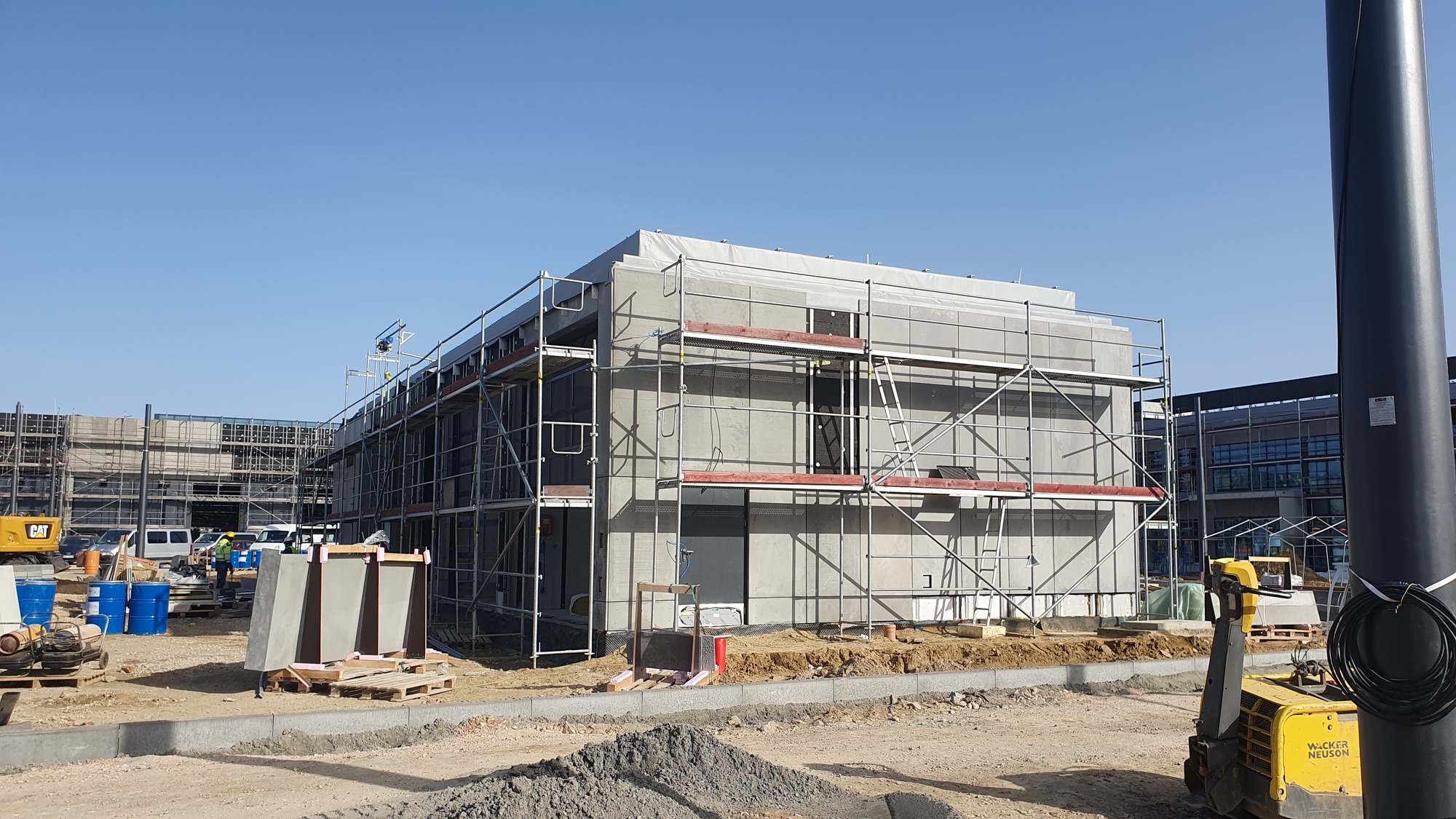

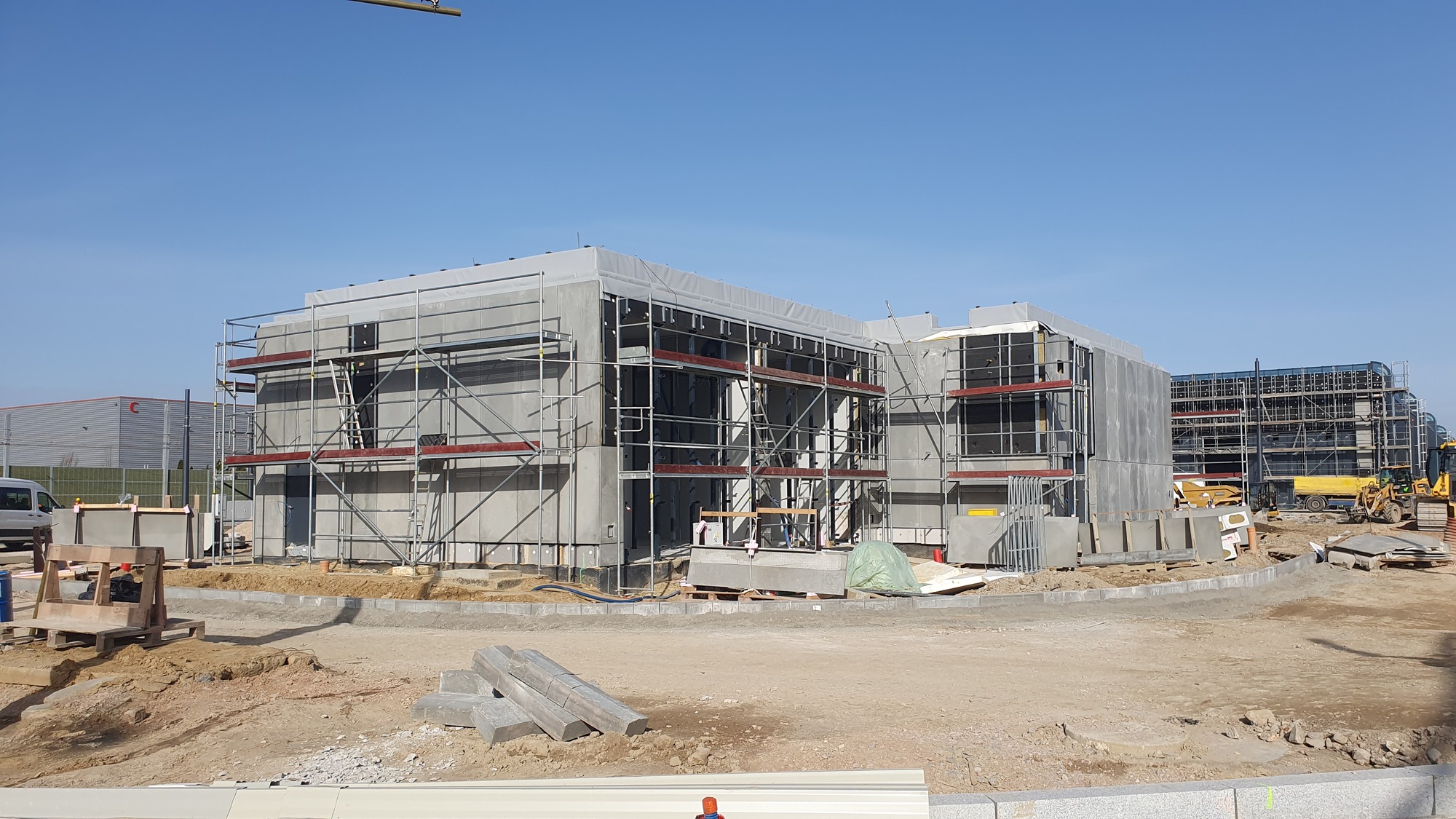

W ramach Budynku nr 8 (Budynek garażowy) wykonywana jest ściana ażurowa oraz montowane są płyty elewacyjne.

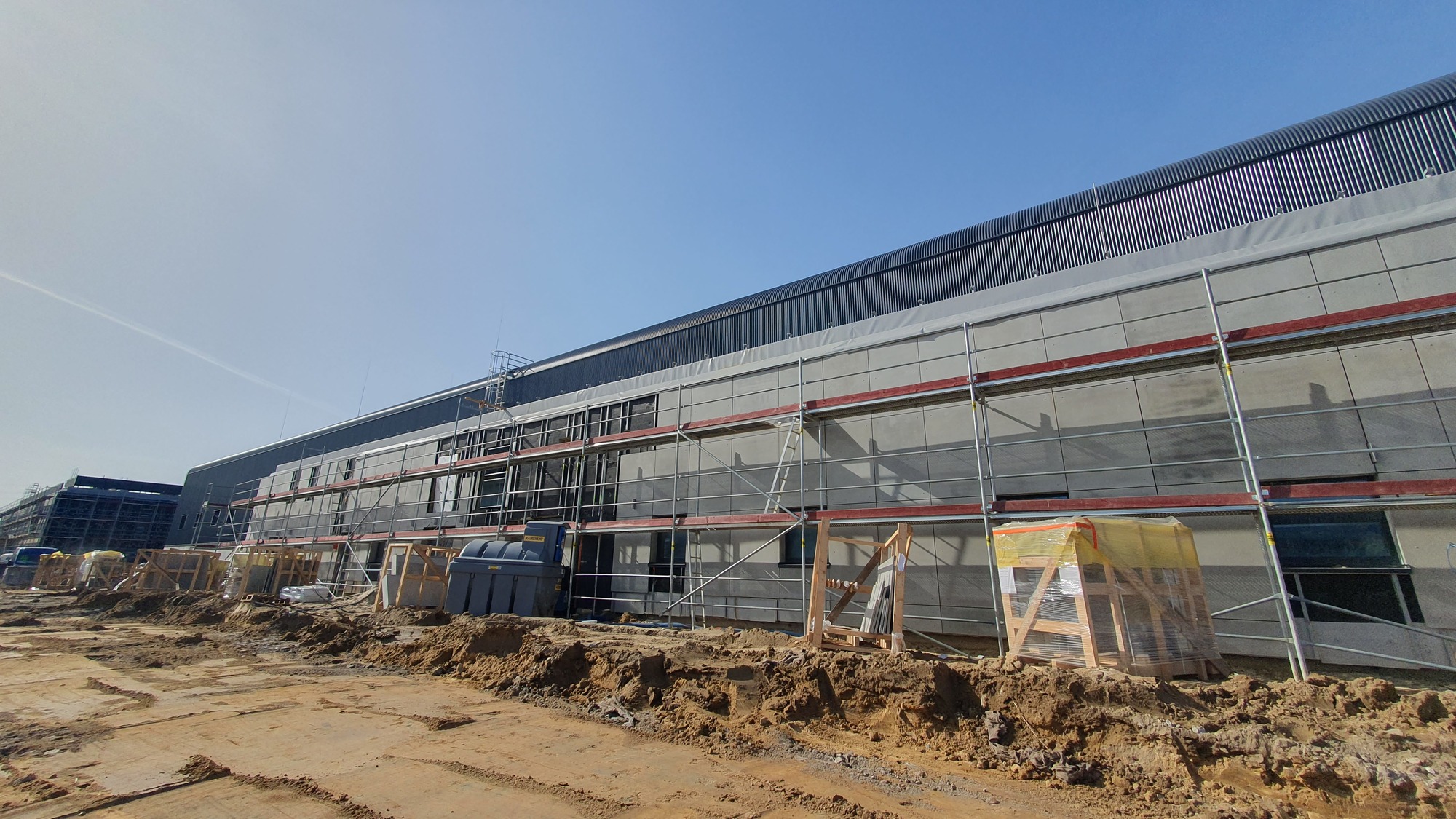

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) montowane są płyty GRC. Wykonawca kontynuuje również prace związane z montażem lakierni (m.in. oświetlenie lakierni) i instalacji sufitowych. Częściowo zamontowano również płytki podłogowe oraz ścienne części socjalnej.

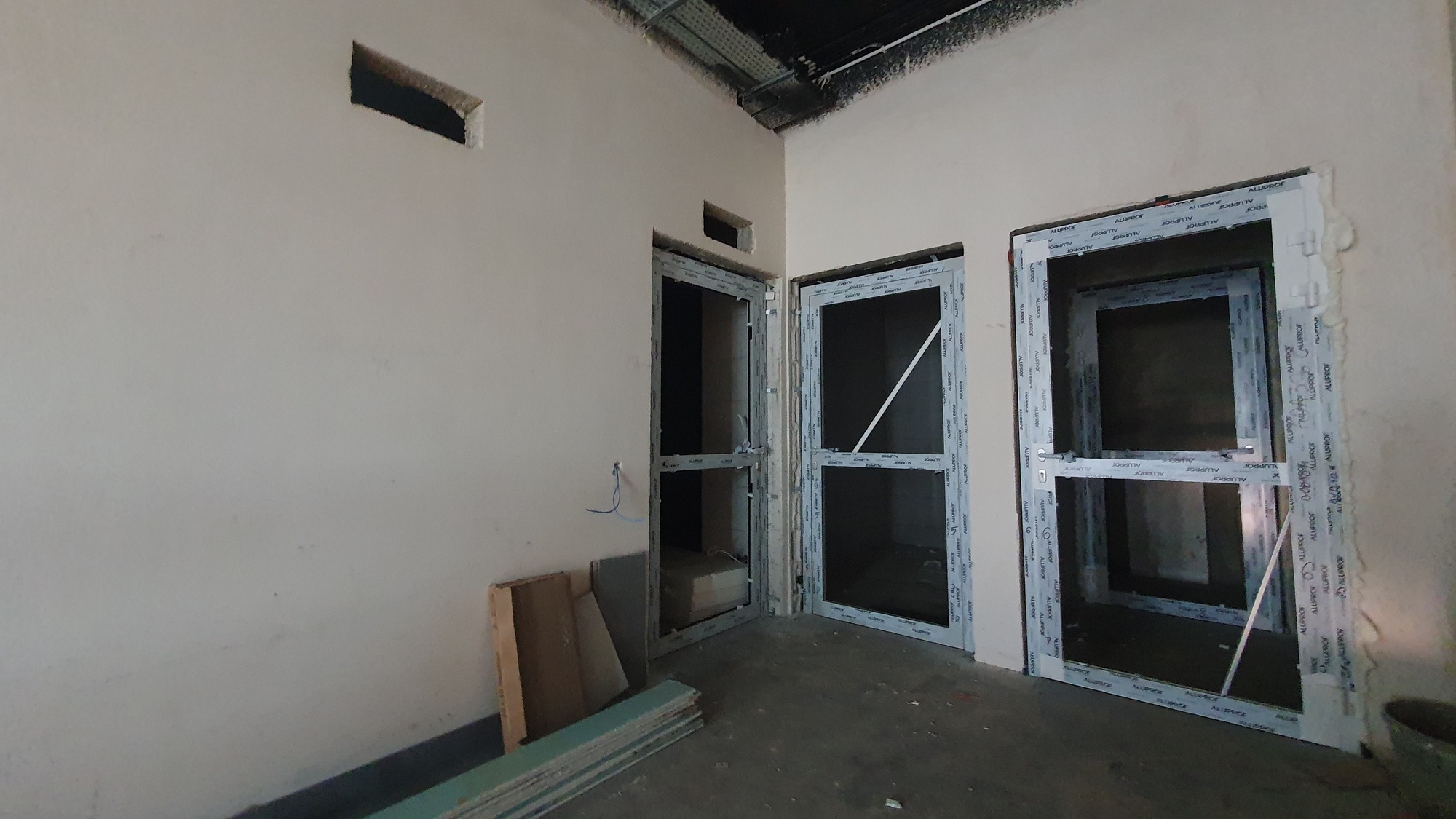

W ramach Budynku nr 10.11 (Budynek czyszczenia i mycia) został wykonany chodnik na torze prób. Obecnie montowana jest konstrukcja ażurowa żaluzji oraz instalacje w korytach na torze prób. Jednocześnie wewnątrz budynku montowana jest solarka drzwiowa oraz trwają prace w zakresie instalacji.

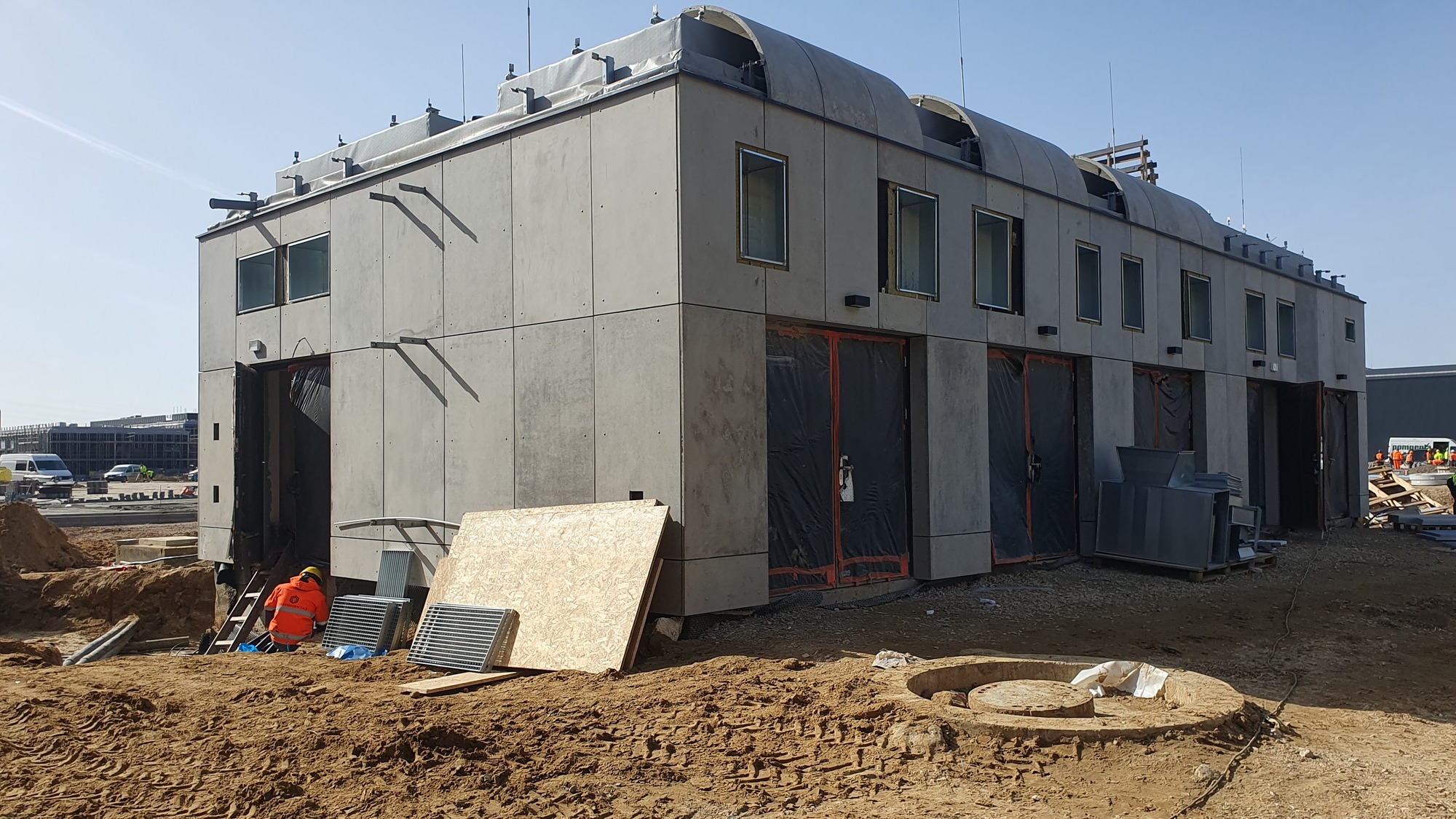

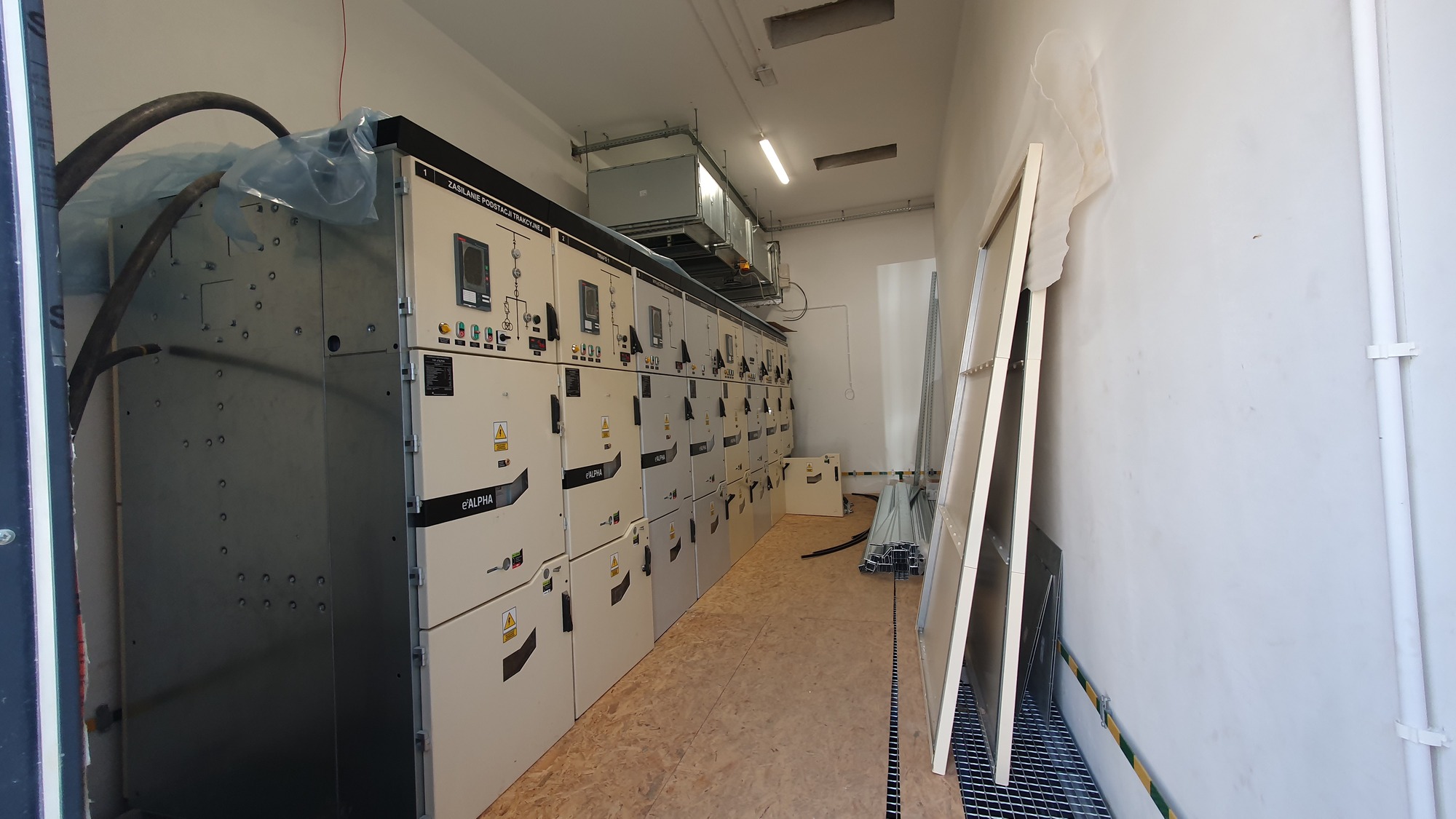

W ramach Budynku nr 12 (Trafostacja) montowana jest attyka z płyt GRC oraz wykonywana jest zabudowa pomieszczenia m.in. szafy, podłoga z krat WEMA’a. Jednocześnie GW prowadzi intensywne prac w zakresie elektroenergetycznym.
W ramach Obiektu nr 15 (Silos na piasek) rozpoczęto wykonywanie instalacji.

W ramach Obiektu nr 16 (Zbiornik retencyjny) rozpoczęto montaż odwodnienia liniowego. Jednocześnie trwa układanie kostki brukowej wraz z krawężnikami pod przyszły parking oraz montaż fundamentów pod oświetlenie.
