Postęp prac - październik 2022 r.
Październikowa jesień sprzyjała prowadzeniu dalszych prac ziemnych, murarskich, żelbetowych a także instalacyjnych na placu budowy. Spójrzmy na efekt tych prac w mijającym miesiącu.

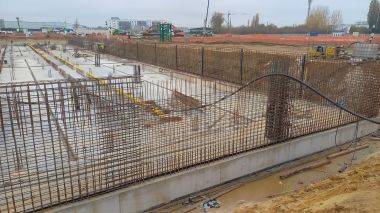

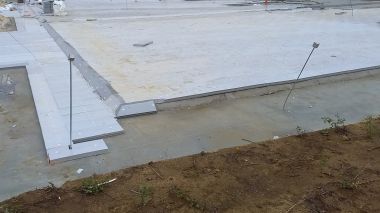

W ramach Budynku nr 1 (Hala remontowa, Warsztaty, Hala Obsług Technicznych) trwa montaż izolacji termicznej na chudym betonie w części Obsług Technicznych, a w miejscu Hali Remontowej trwa zbrojenie ścian konstrukcyjnych poziomu -1. Wykonawca instaluje żuraw wieżowy pod montaż konstrukcji stalowej hali.

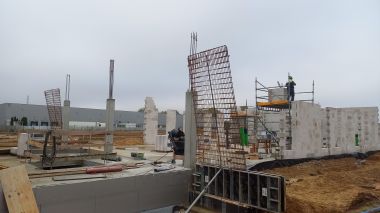

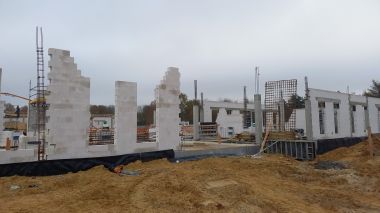

W ramach Budynku nr 2 (Budynek Administracyjny) wykonywane są roboty murowe oraz prace szalunkowe pod elementy konstrukcyjne budynku. Trwają również roboty żelbetowe.

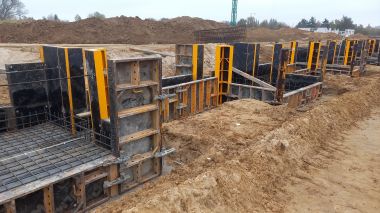

W ramach Budynku nr 3 (Hala postojowa) prowadzone są roboty z układaniem szalunku ławy fundamentowej w osi wschodniej. Kontynuowane są odwierty pod pionowe wymienniki (pompy ciepła).

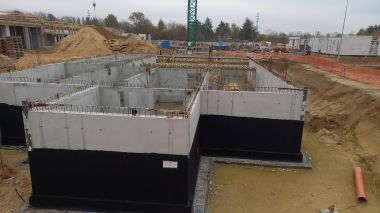

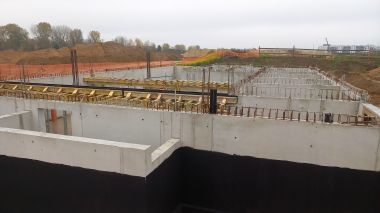

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego), wykonano ściany fundamentowe poziomu -1. Trwają roboty szalunkowe stropu na poziomem -1 oraz wykonywana jest hydroizolacja.
W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) trwają roboty konstrukcyjne stropu nad parterem.

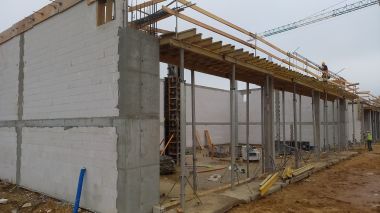

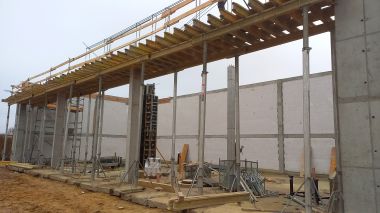

W ramach Budynku nr 6 (Wiata garażowa) trwają roboty konstrukcyjne parteru.

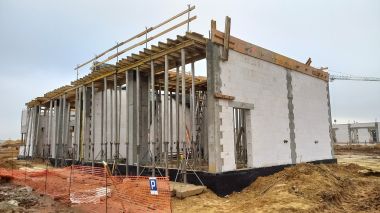

W ramach Budynku nr 8 (Budynek garażowy) trwają roboty murowe i konstrukcyjne w parterze budynku.

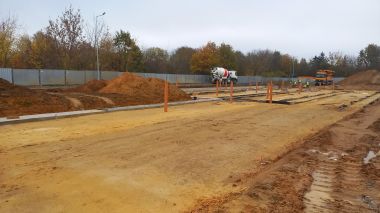

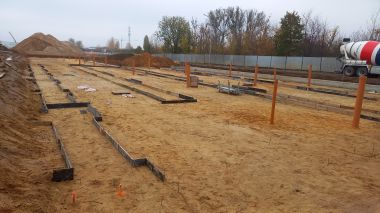

W ramach Budynku nr 10 (Budynek czyszczenia i mycia) oraz Budynku 11 (Budynek gruntownego czyszczenia i mycia wagonów wraz z torem prób i myjniami) wykonano instalacje podposadzkową, trwają roboty fundamentowe dotyczące ław fundamentowych.
