Postęp prac - sierpień 2023 r.
Z końcem sierpnia zaglądamy na plac budowy, gdzie rozpoczęto montaż pierwszych szyn w zakresie ZRID. Wykonawca rozpoczął również wykonywanie układu torowego w Hali postojowej. Oto jak postępują prace na budowie zajezdni tramwajowej Annopol.

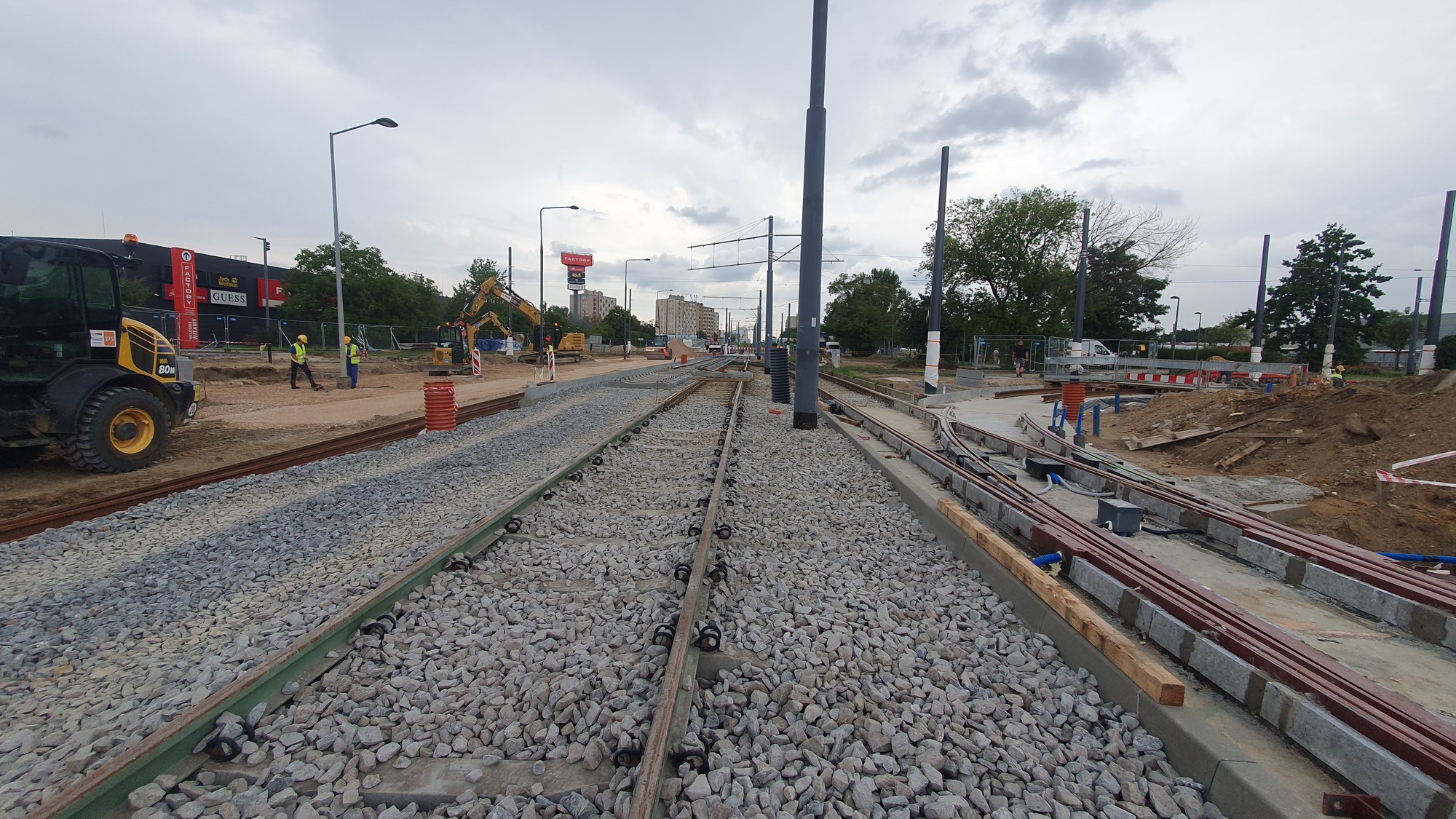

W pasie drogowym przebudowywanej ul. Inowłodzkiej, objętym decyzją ZRID wykonywana jest przebudowa układu torowego m.in.: wykonanie płyty betonowej, ułożenie szyn torowiska oraz montaż słupów trakcyjnych. Prowadzone są również prace związane z infrastrukturą podziemną w tym przebudową komory kanalizacyjnej. Natomiast od strony portierni zajezdni (bud. 7a) wykonana została płyta betonowa oraz trwa ustawianie szyn torowiska.

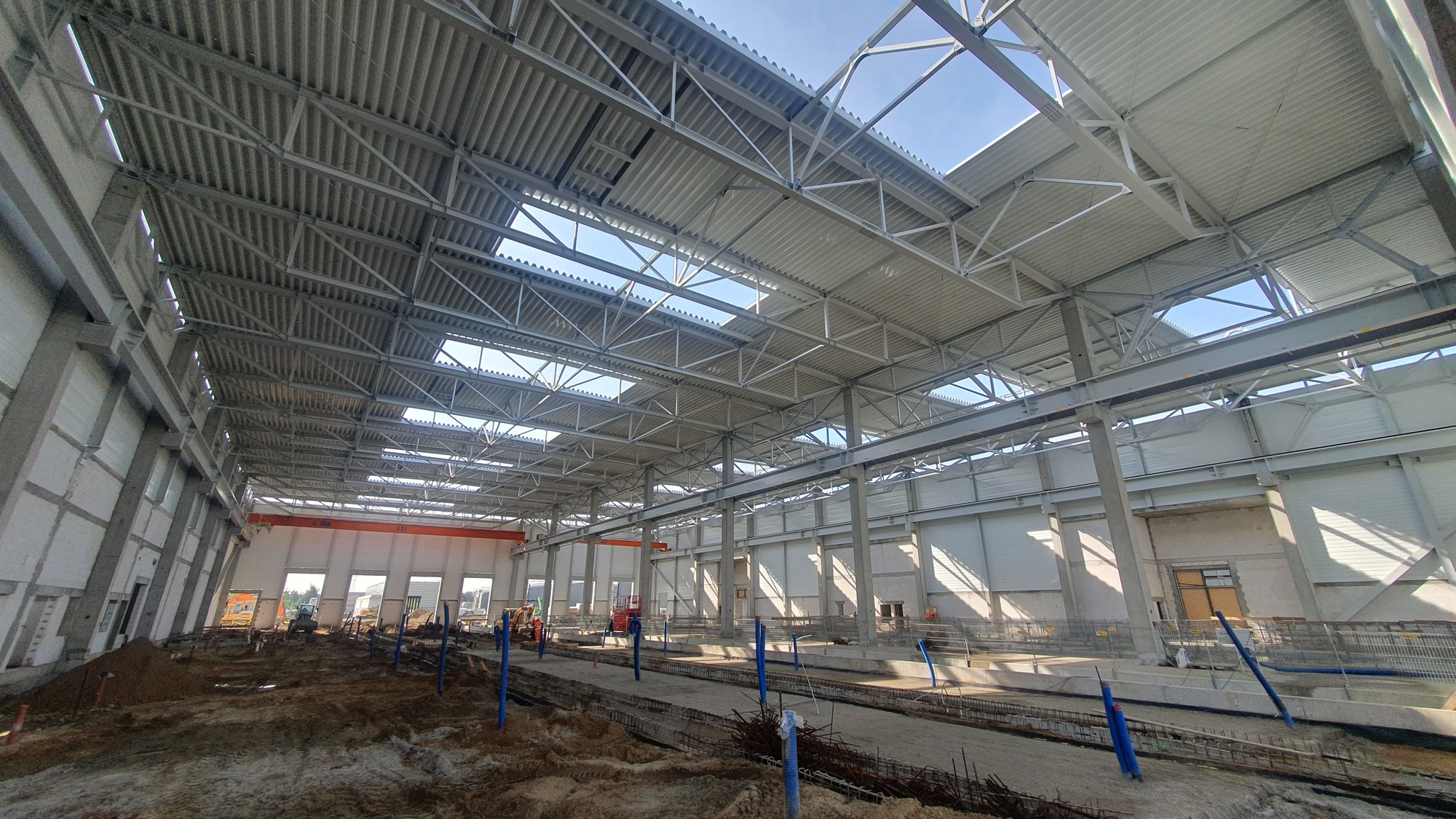

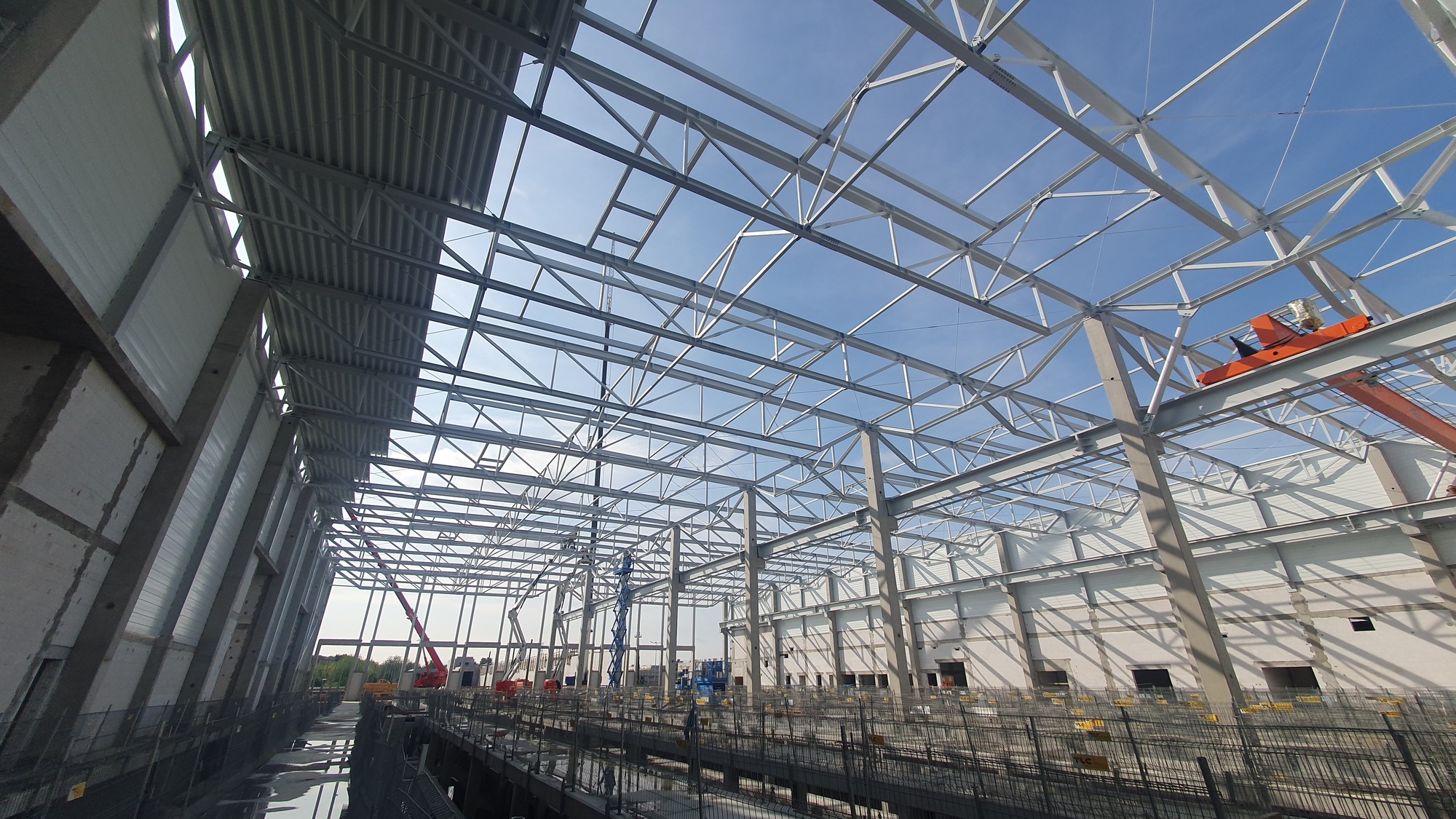

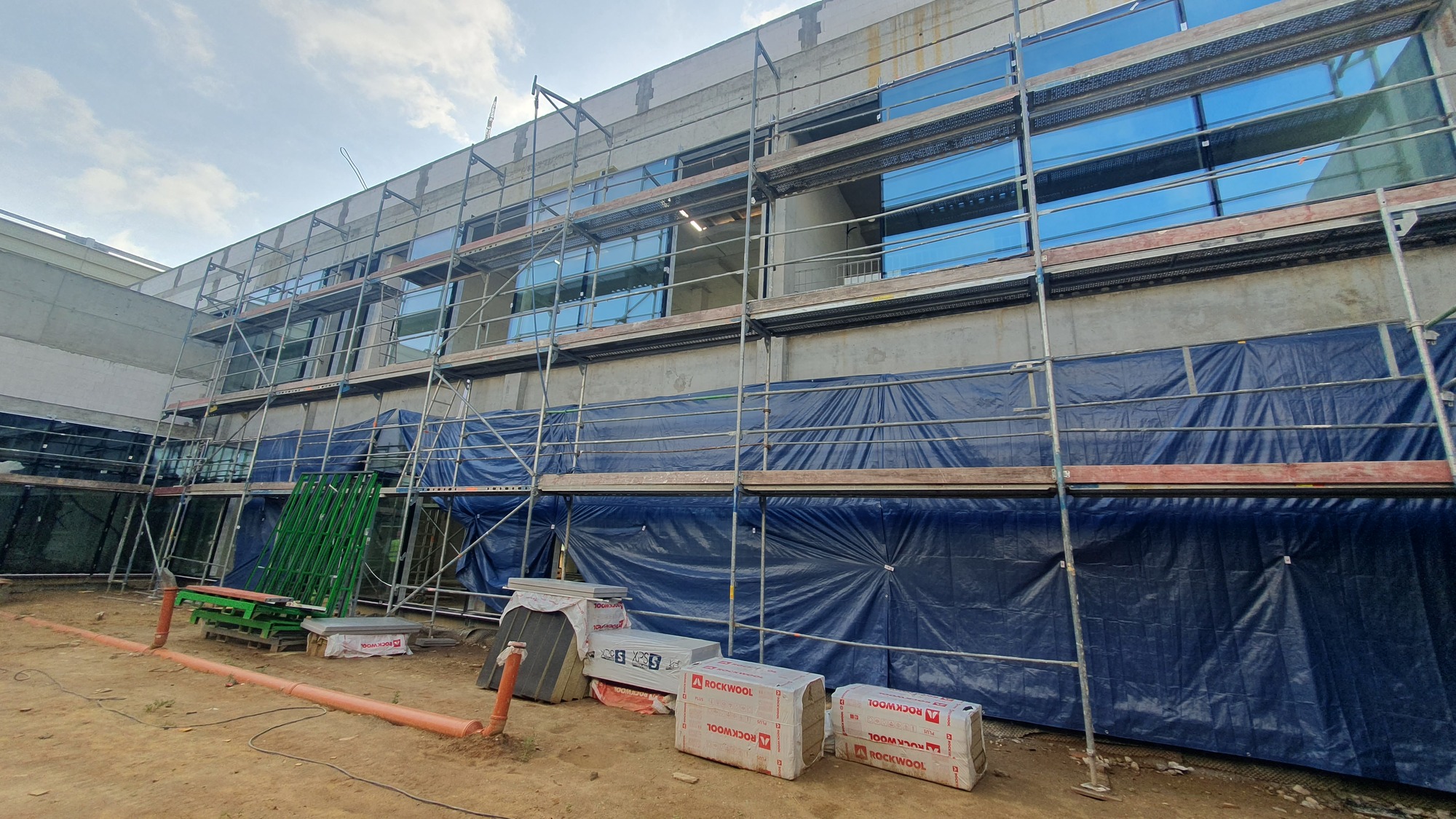

W ramach Budynku nr 1 (hala remontowa, warsztaty i magazyny, hala obsług technicznych) Wykonawca kończy montaż konstrukcji stalowej całego budynku. W części obsług technicznych (bud. 1c) rozpoczęto montaż blachy trapezowej dachowej wraz z wykonaniem kaset ściennych. W miejscu hali remontowej (bud. 1a) wykonywana jest część niepodpiwniczona m.in.: płyty betonowe, kanały. W części warsztatowo-magazynowej (bud. 1b) montuje się przeszklenie do już wykonanej stolarki okiennej. Wykonawca przygotowuje się do montażu stolarki drzwiowej.

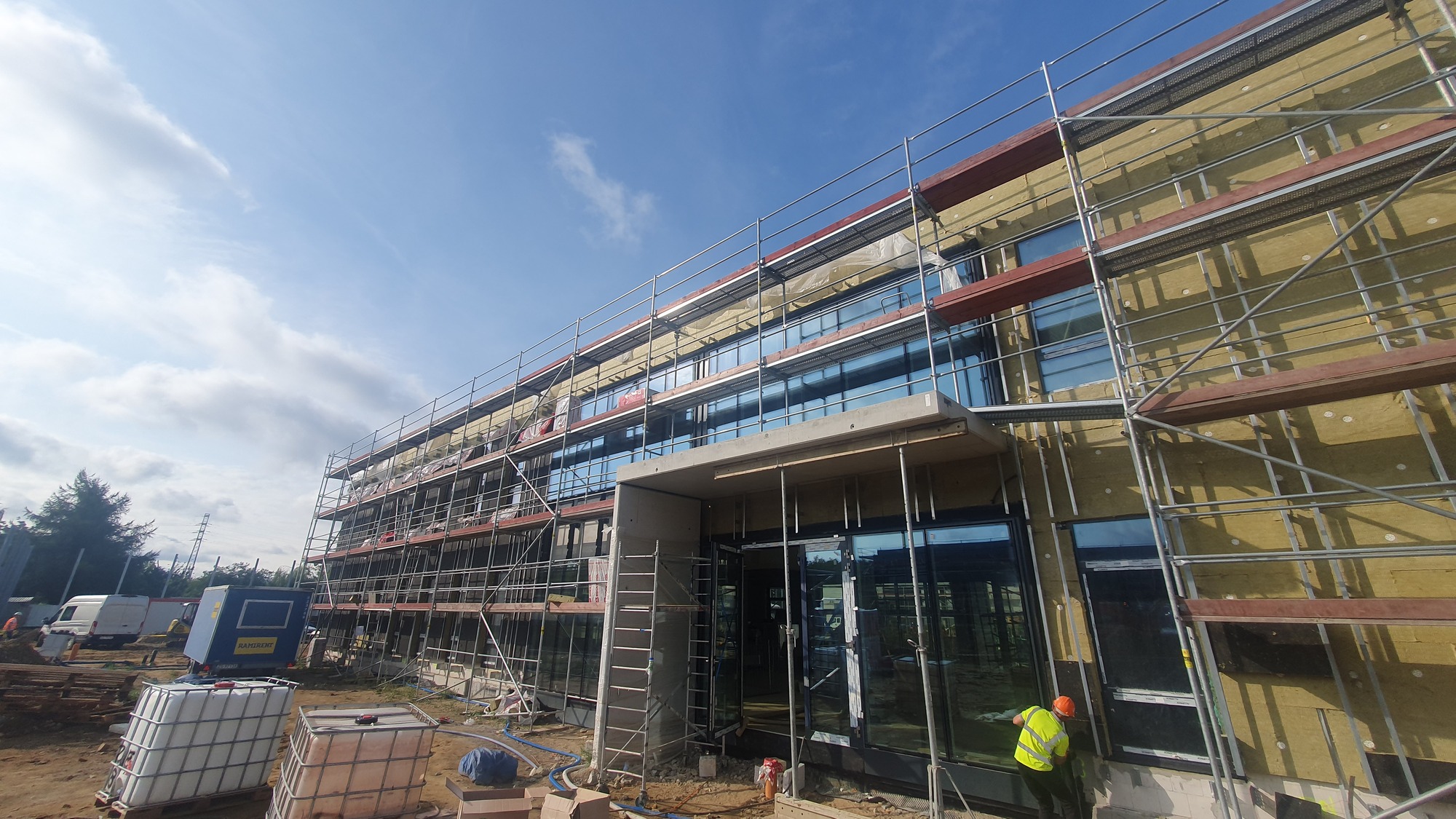

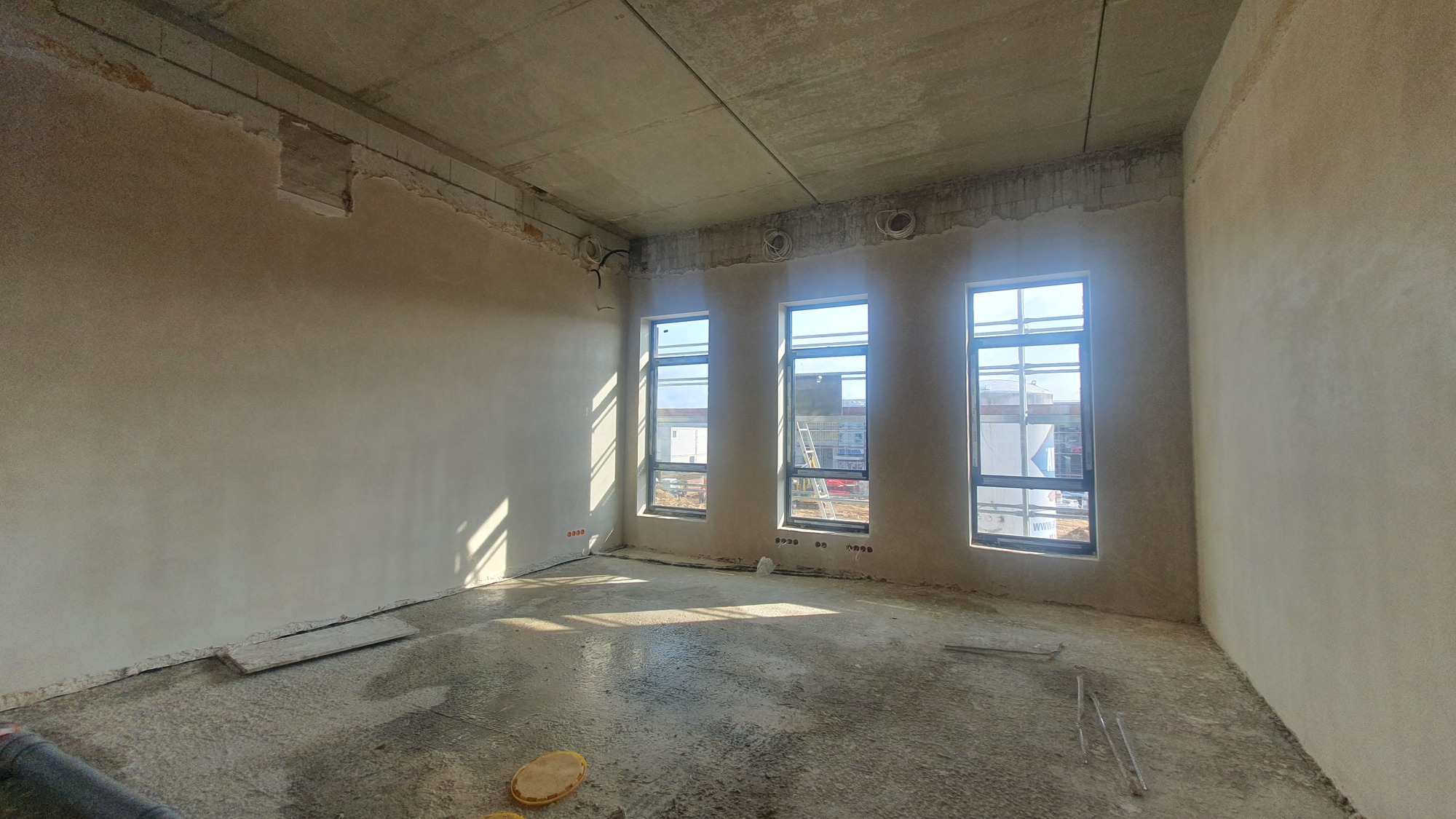

W ramach Budynku nr 2 (Budynek administracyjny) rozpoczęto montaż izolacji termicznej na elewacji oraz jednocześnie wykonywany jest tynk w pomieszczeniach na piętrze.

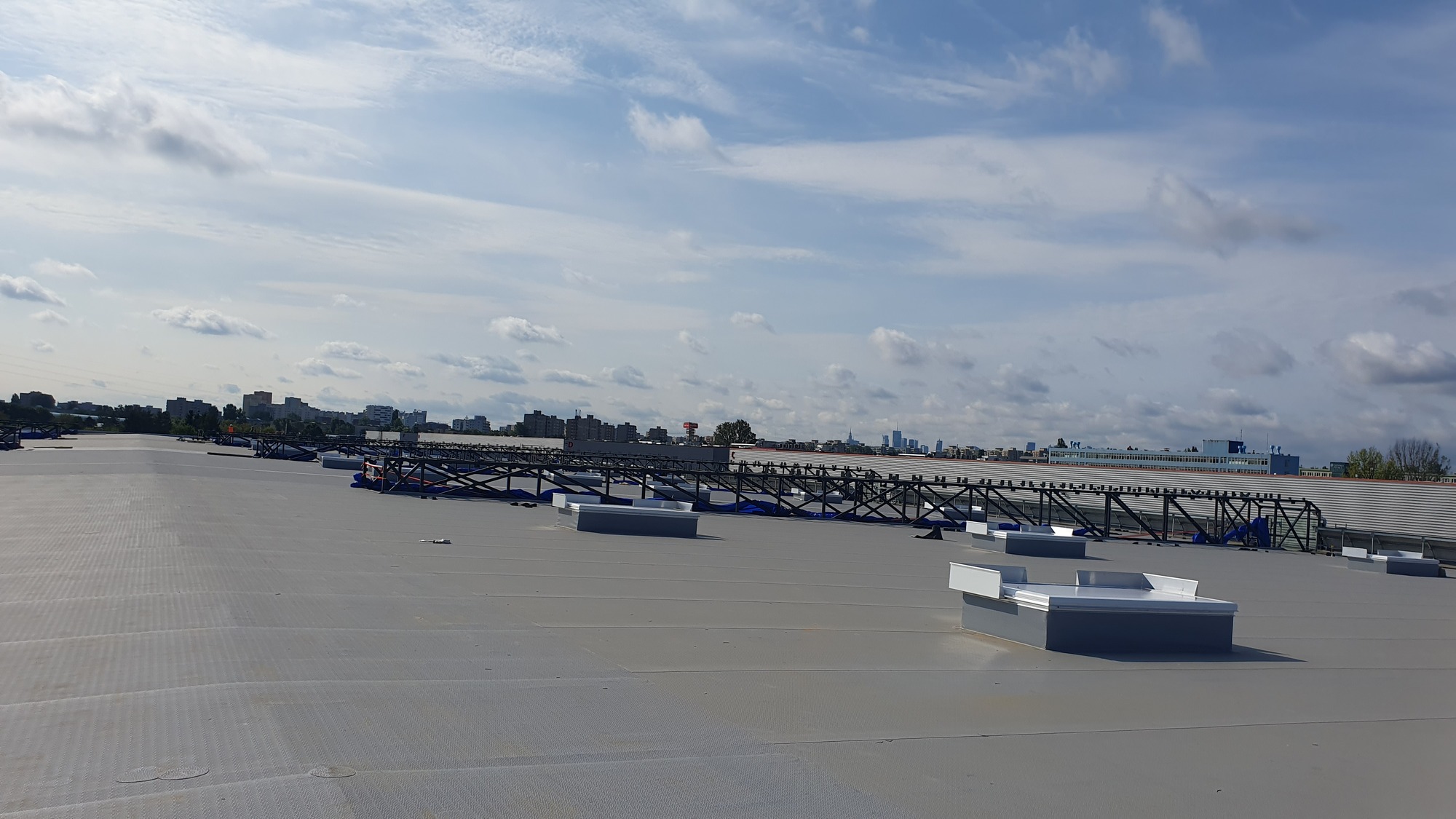

W ramach Budynku nr 3 (Hala postojowa) rozpoczęto układanie tłucznia oraz podkładów pod szyny wewnątrz hali. Jednocześnie Wykonawca przygotowuje się pod wykonanie poziomych pasm świetlnych.

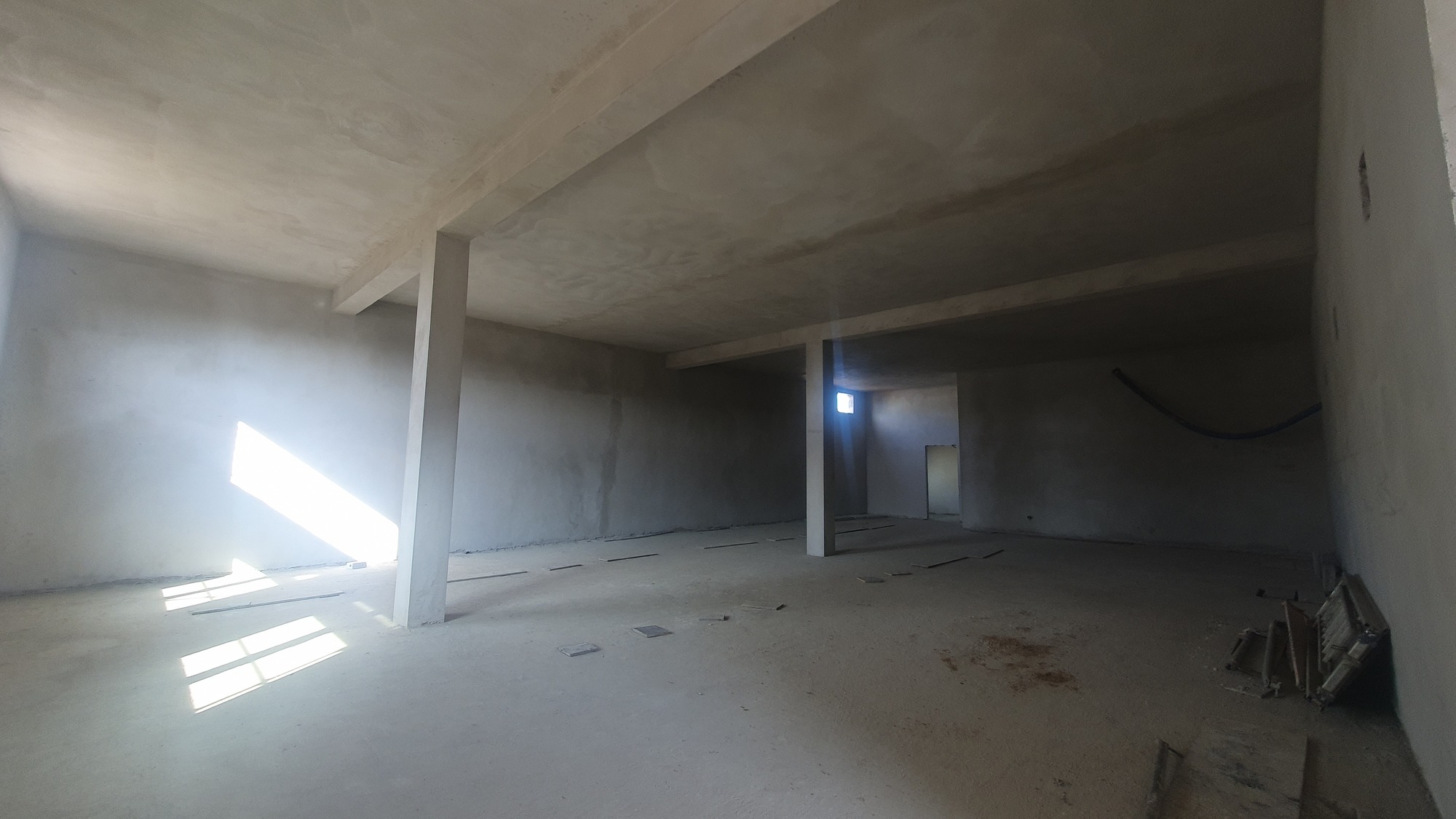

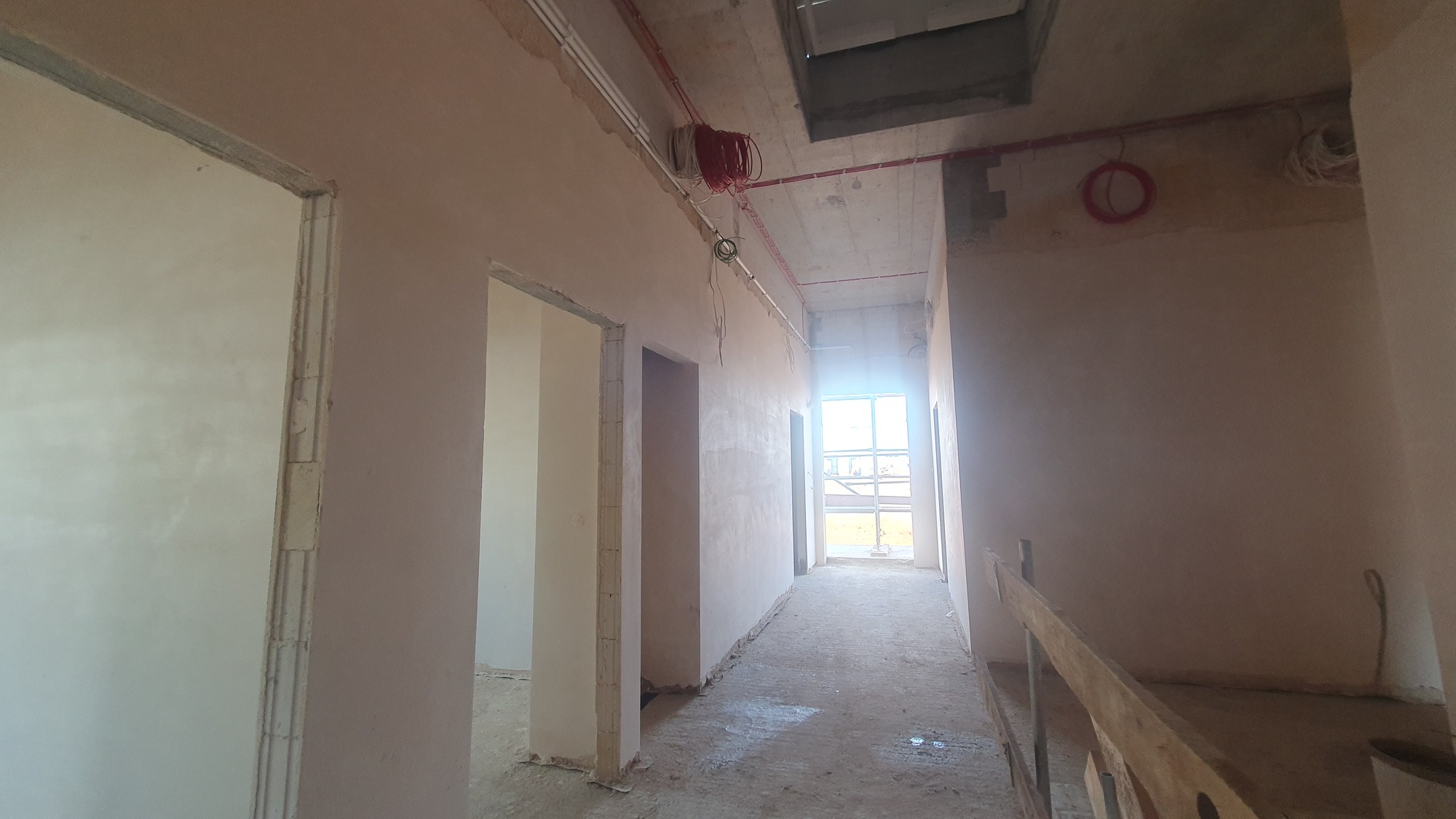

W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) kontynuowane są roboty związanie z tynkowaniem pomieszczeń wewnątrz całego budynku.

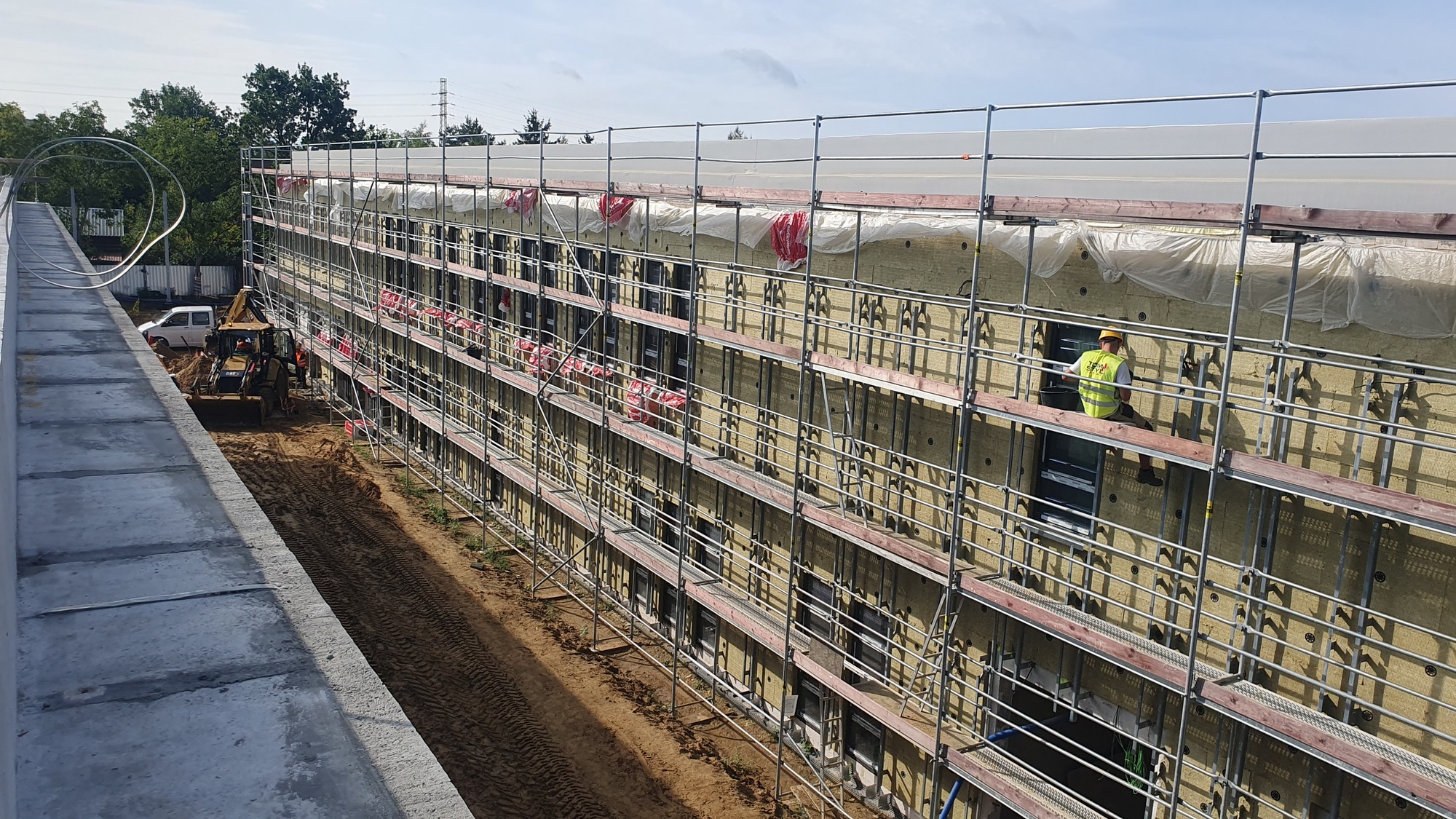

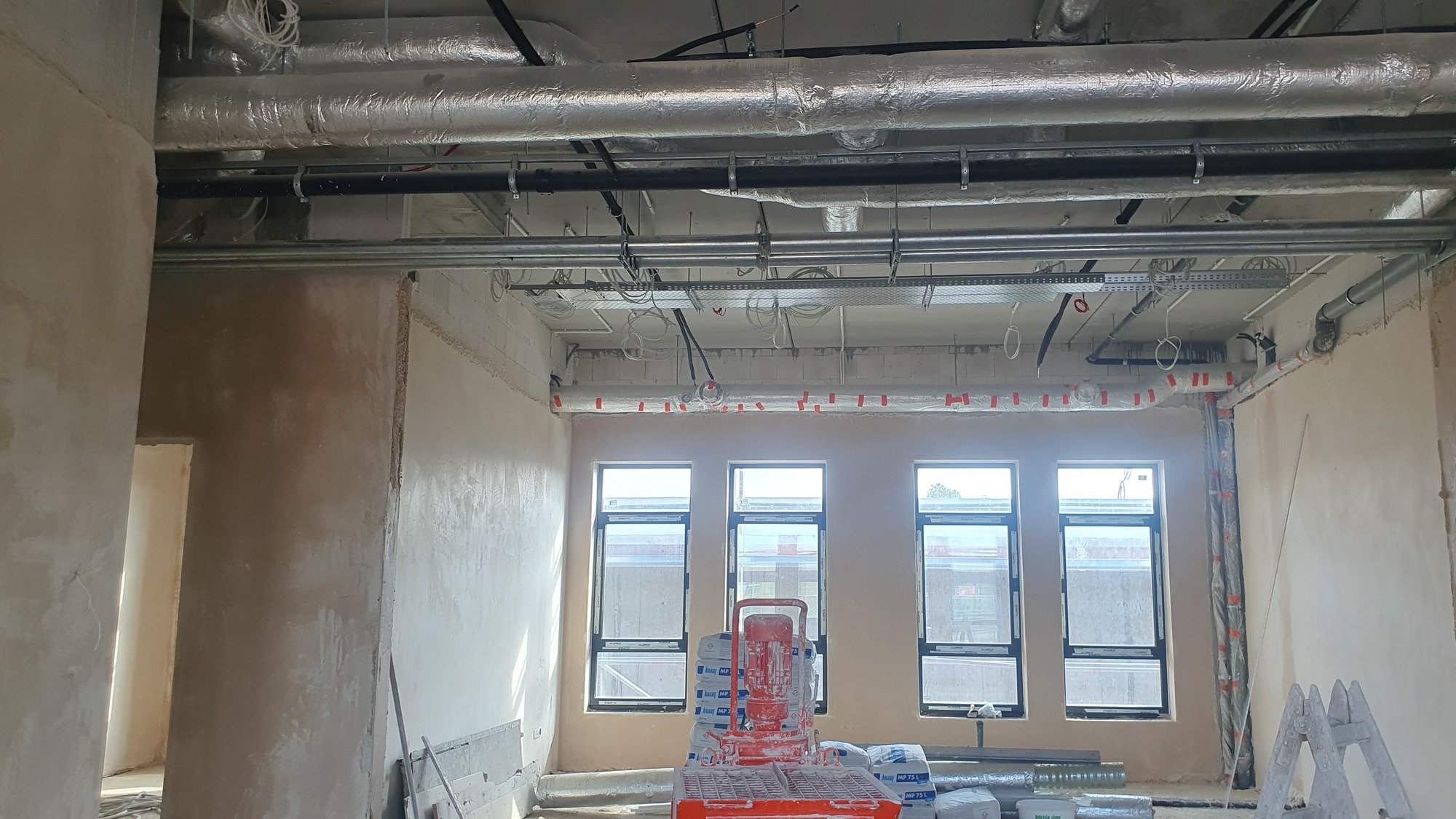

W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) kontynuowane są roboty związane z montażem systemu wentylacji, instalacji kanalizacji, instalacji hydrantowej, instalacji teletechnicznej na parterze oraz piętrze. Jednocześnie rozpoczęto wykonanie instalacji podposadzkowej. Na zewnątrz budynku kontynuowany jest montaż izolacji termicznej.

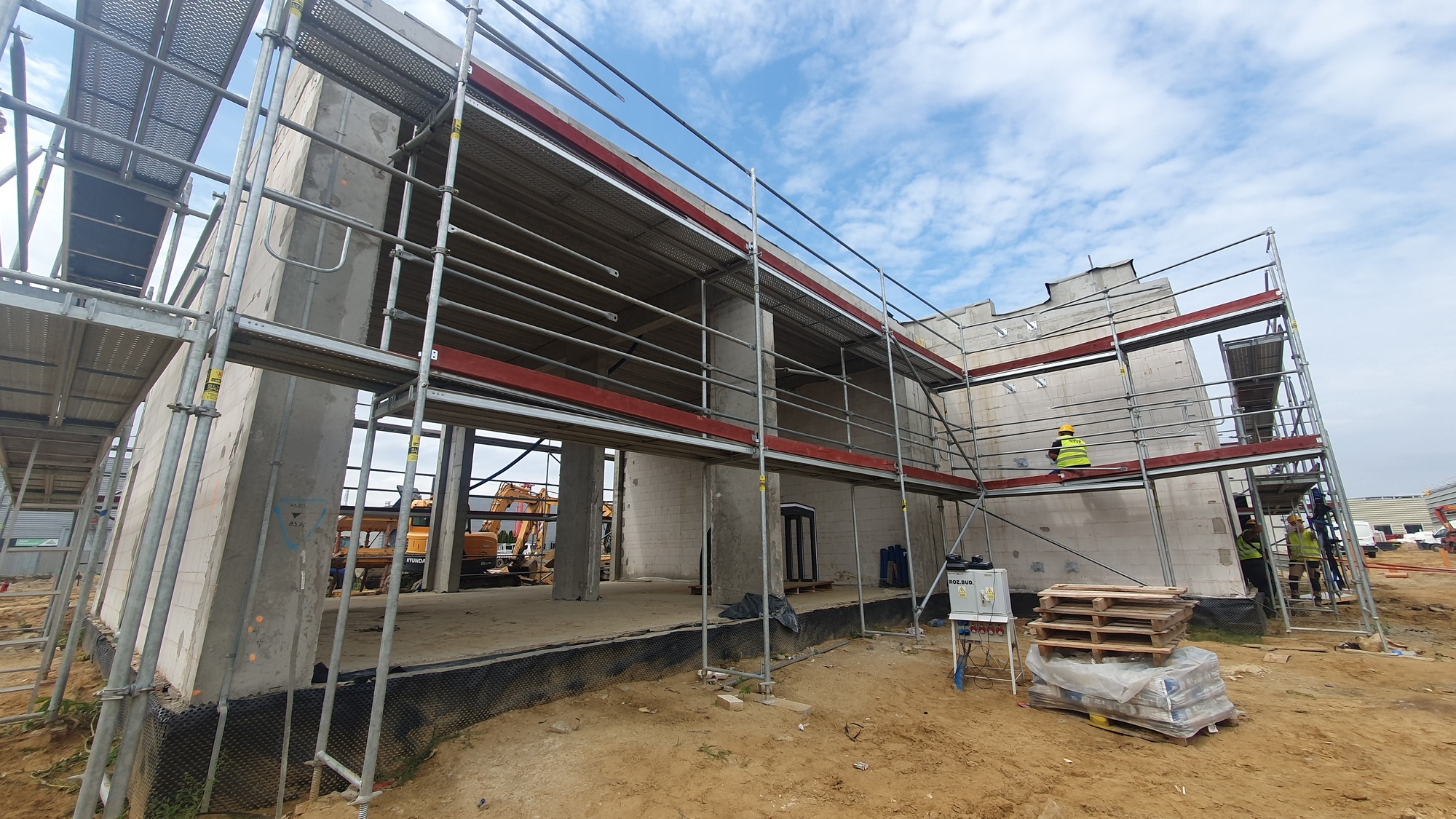

W ramach Budynku nr 8 (Budynek garażowy) rozpoczął montaż podkonstrukcji pod elewację i izolację.

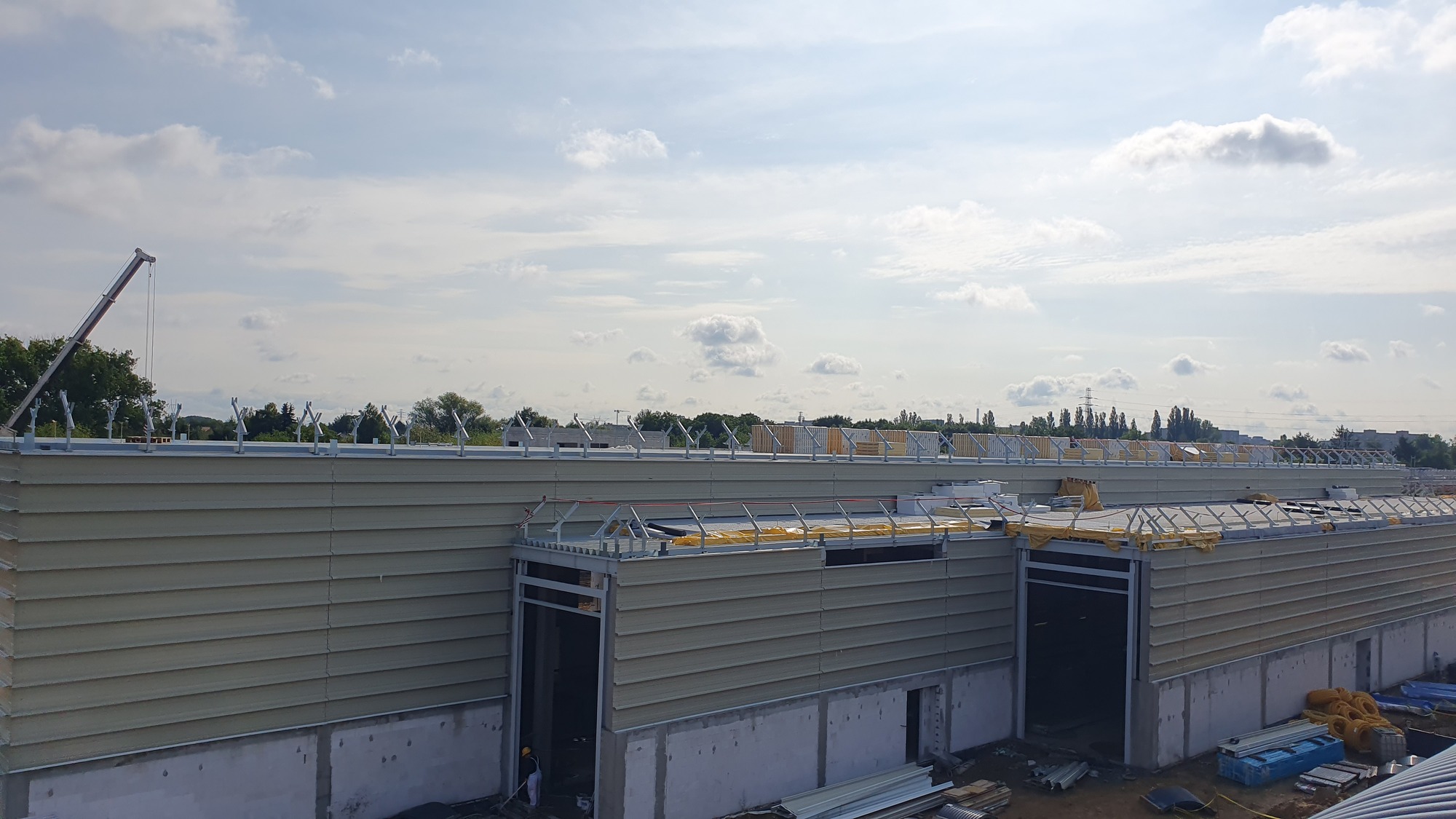

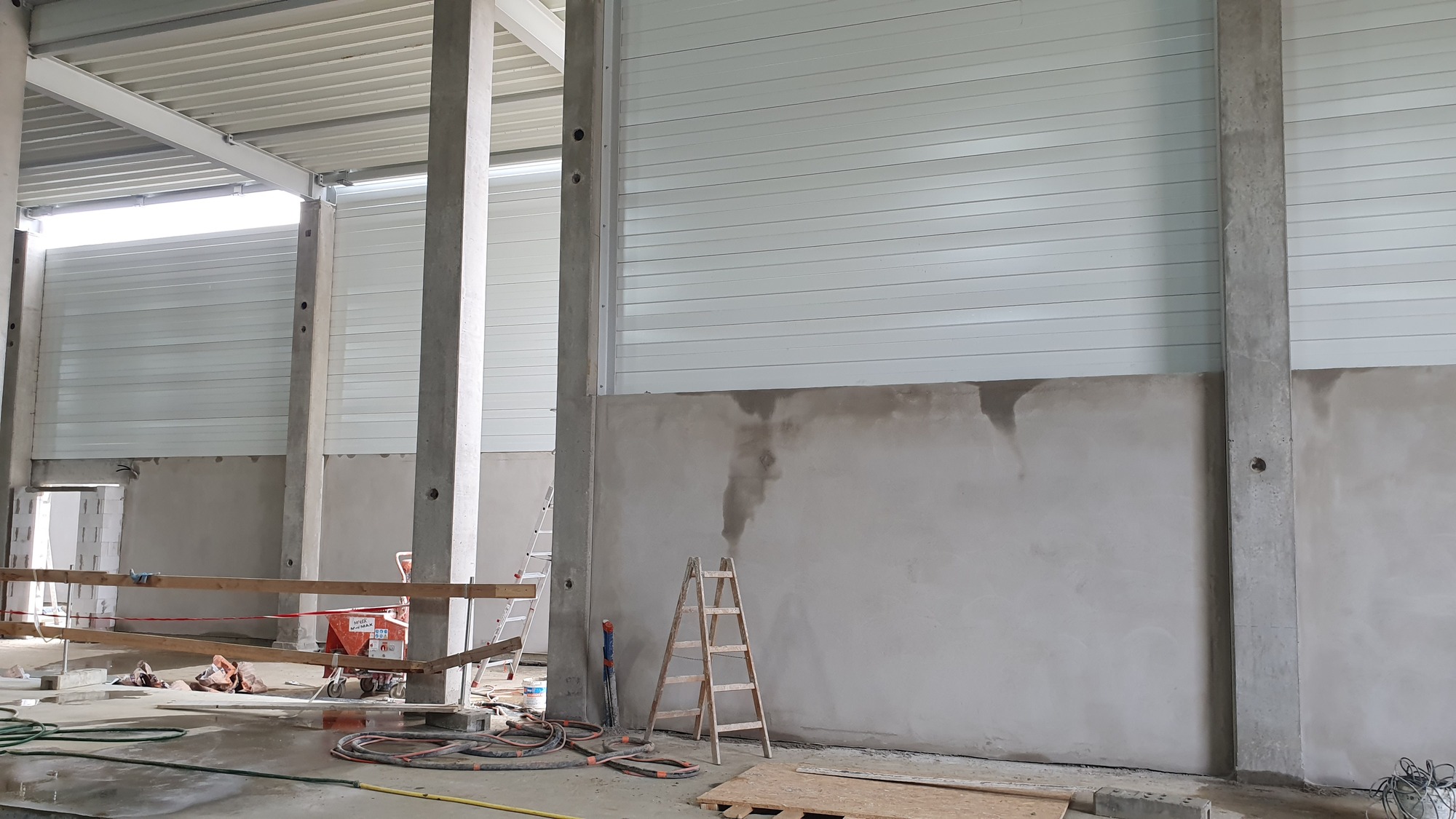

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) rozpoczęto tynkowanie ścian we wnętrzu hali. Jednocześnie montowane są płyty PIR i membrana na dachu budynku.

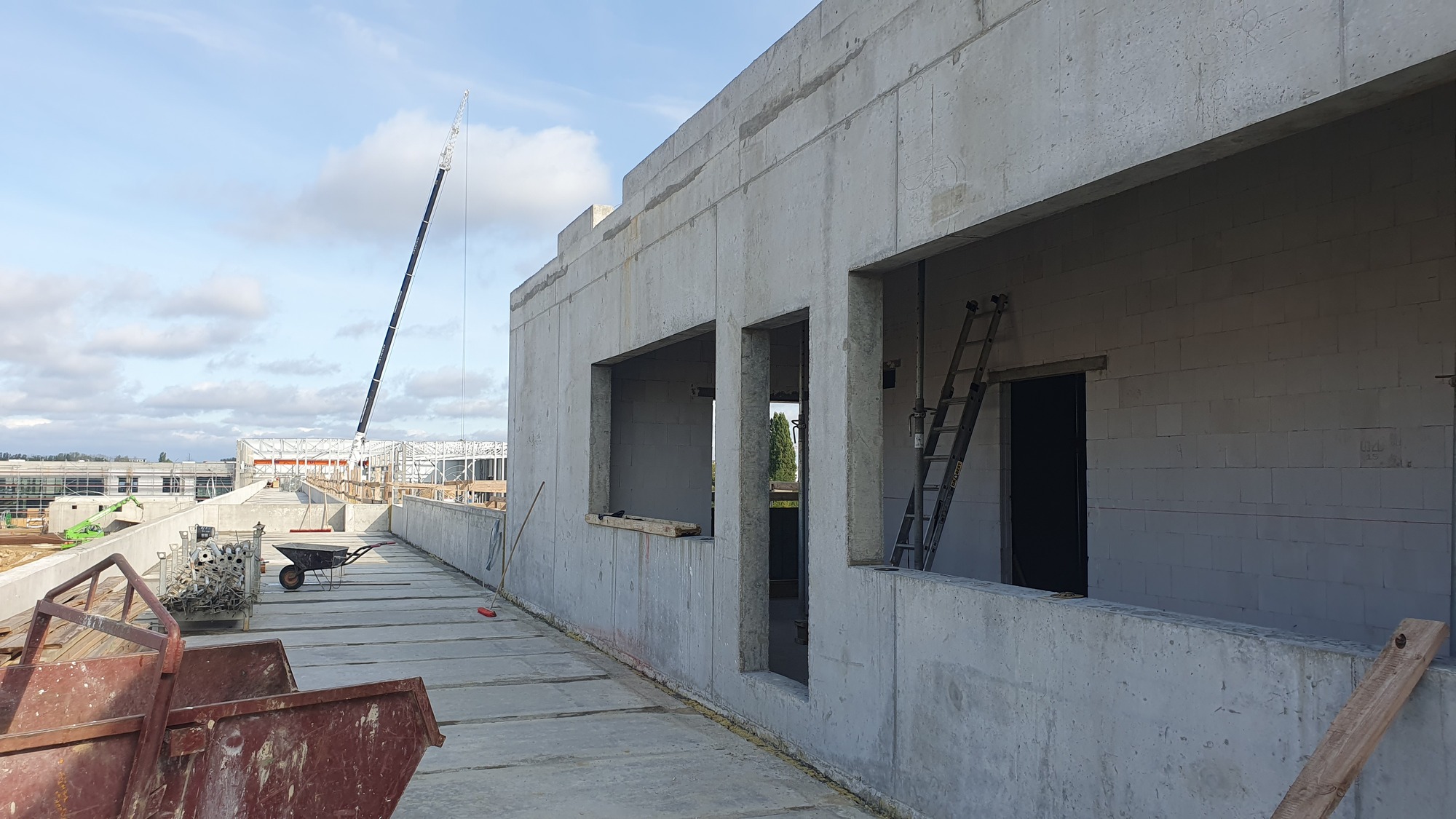

W ramach Budynku nr 10 (Budynek czyszczenia i mycia) oraz Budynku 11 (Budynek gruntownego czyszczenia i mycia wagonów wraz z torem prób i myjniami) kontynuowane są prace związane z konstrukcją toru prób przy budynku nr 1. Jednocześnie wymurowano pomieszczenia na piętrze myjni.

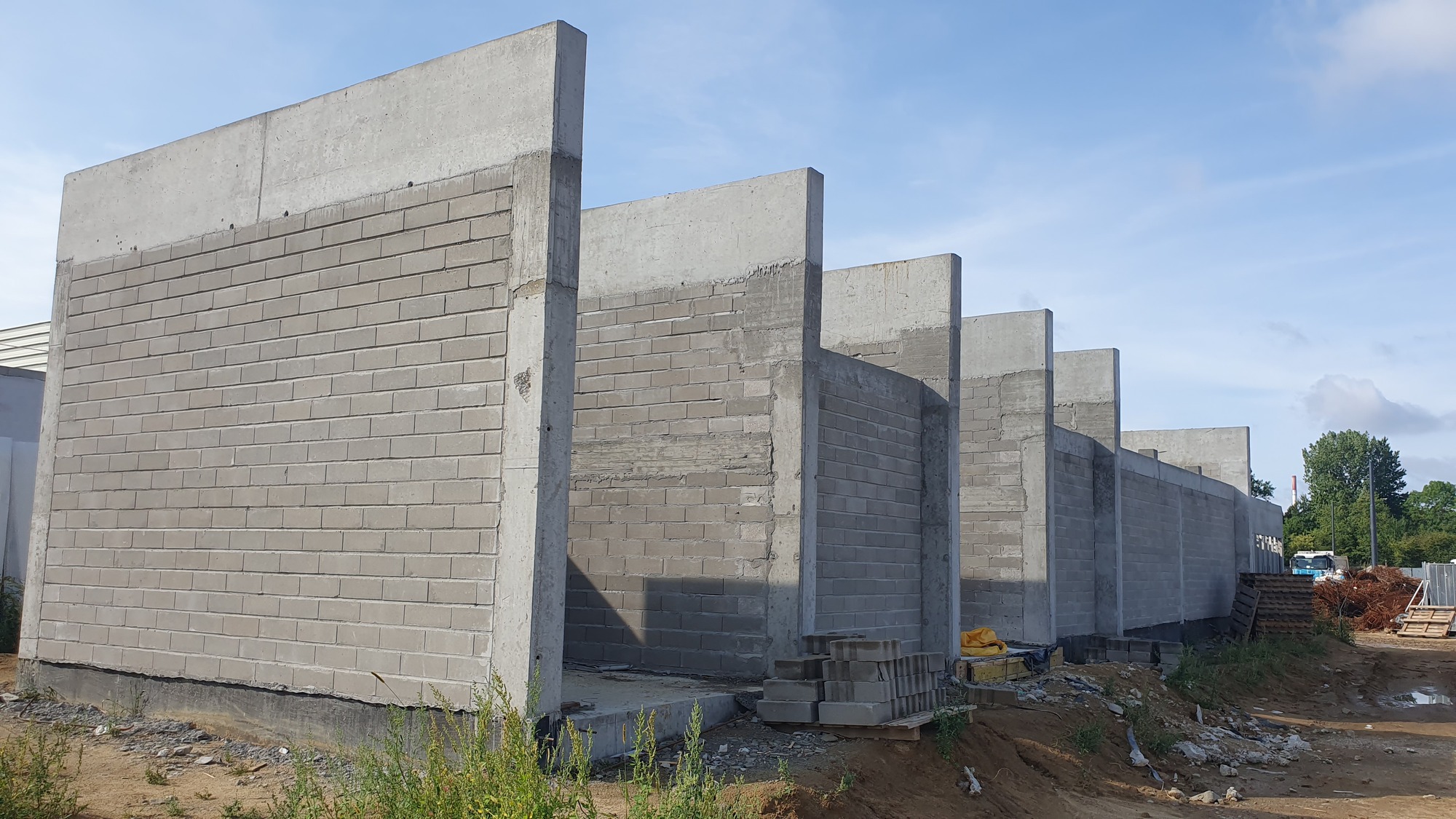

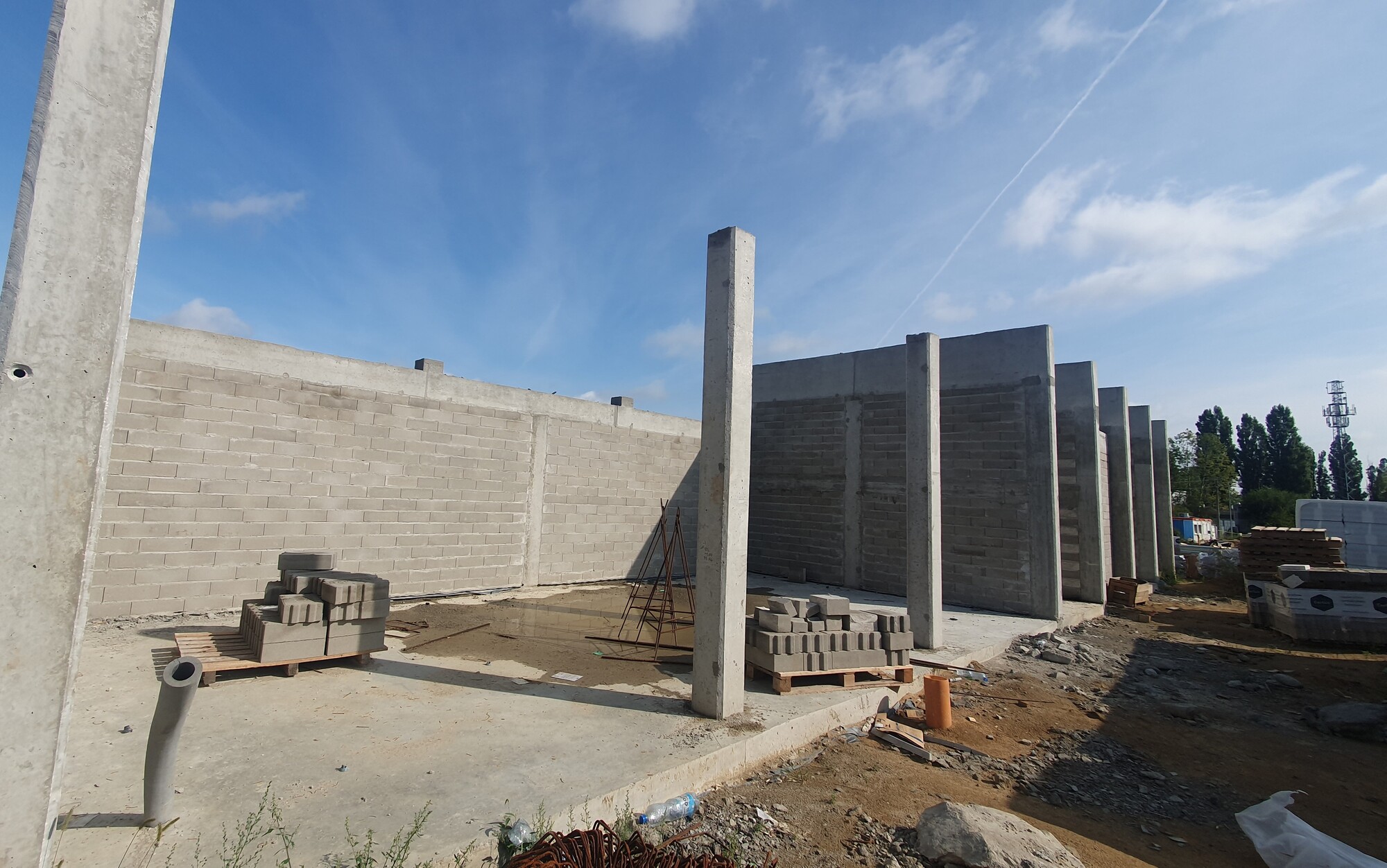

W ramach Budynku nr 13.14 (Magazyn gazów oraz wiata śmietnikowa) wykonano murowanie ścian. Wykonawca kontynuuje wykonywanie belek oraz nadproży budynku.

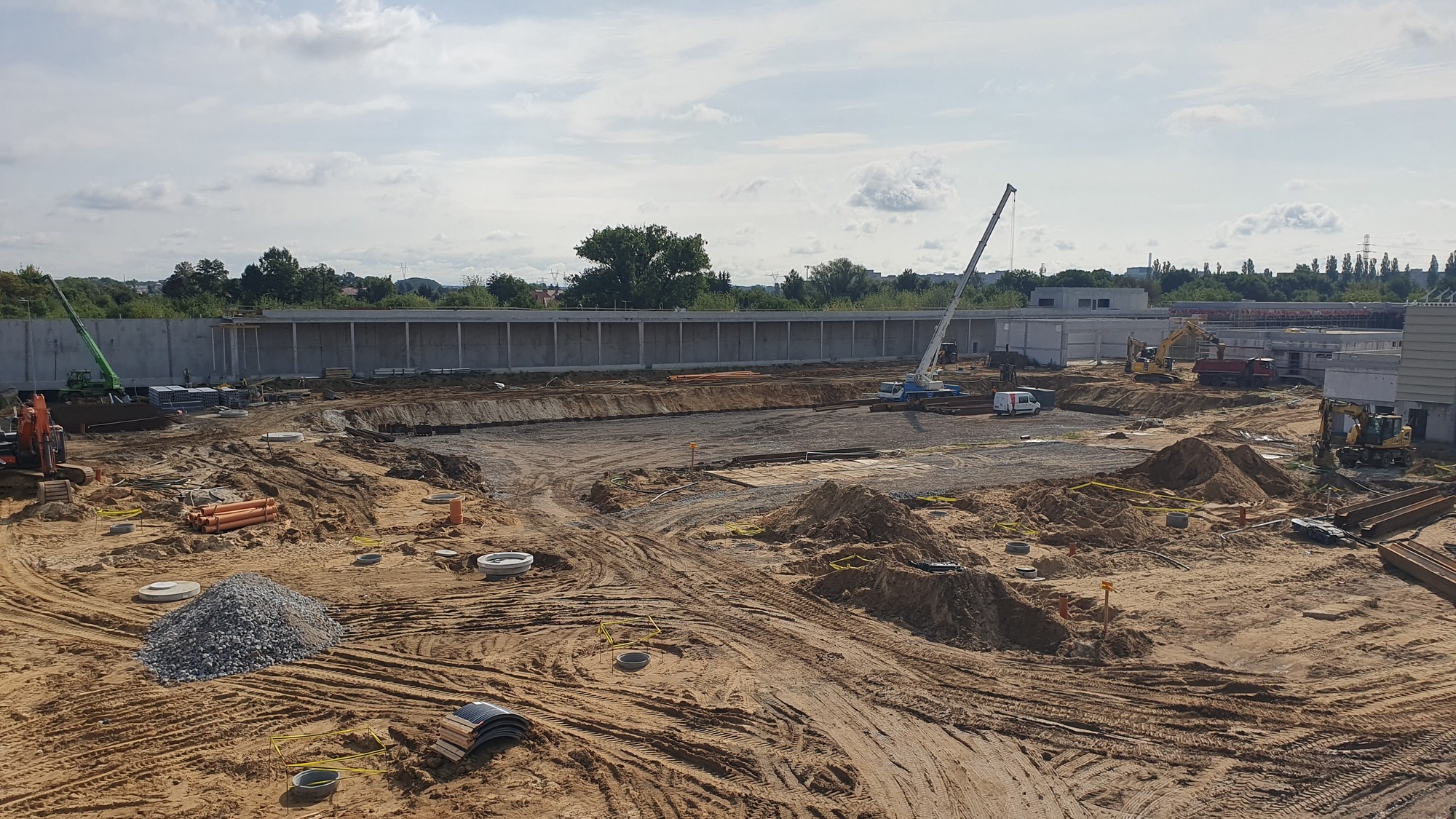

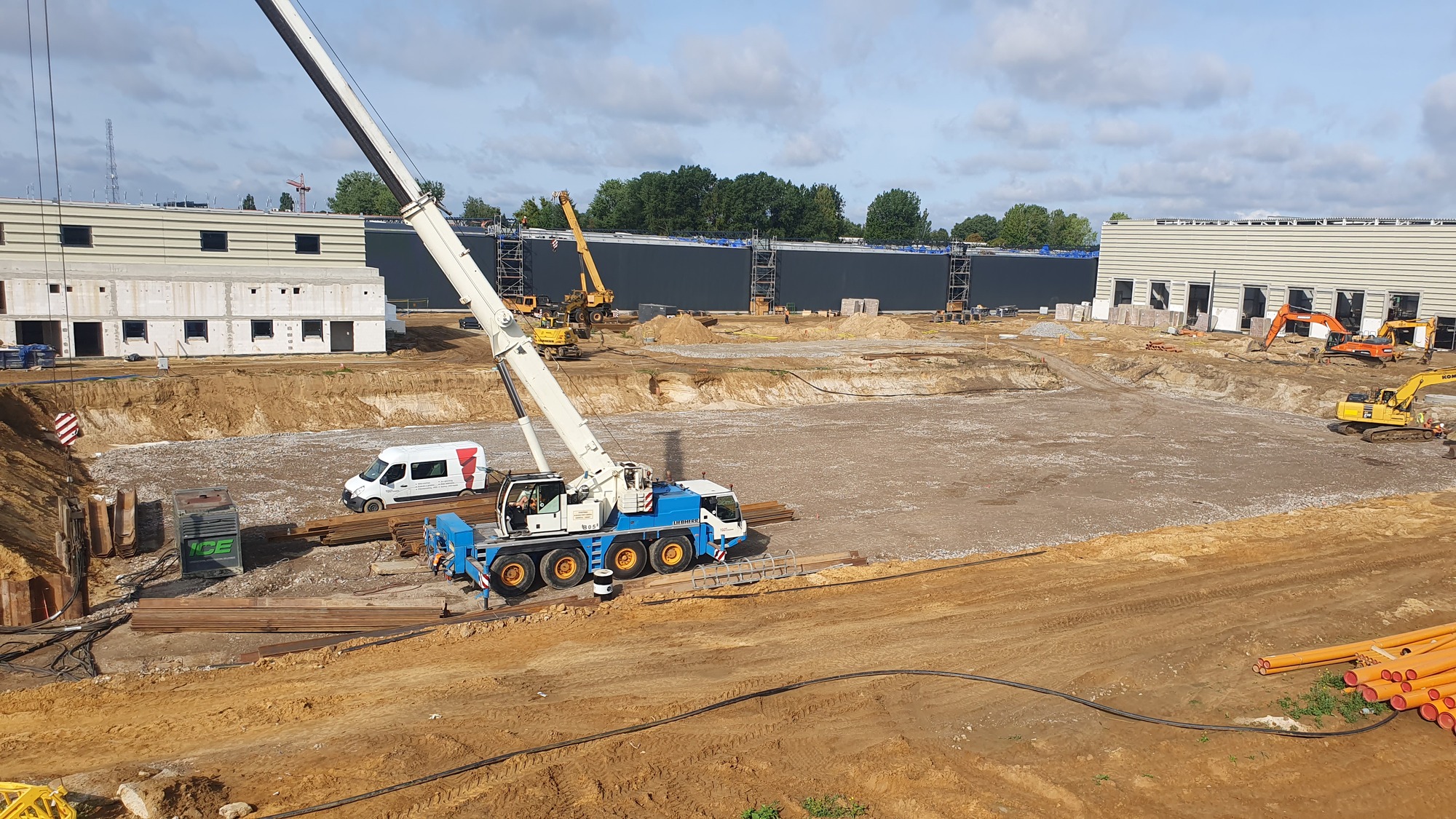

W ramach Obiektu nr 16 (Zbiornik retencyjny) wykonywana jest platforma oraz wbijane są larseny w wykonanym wykopie

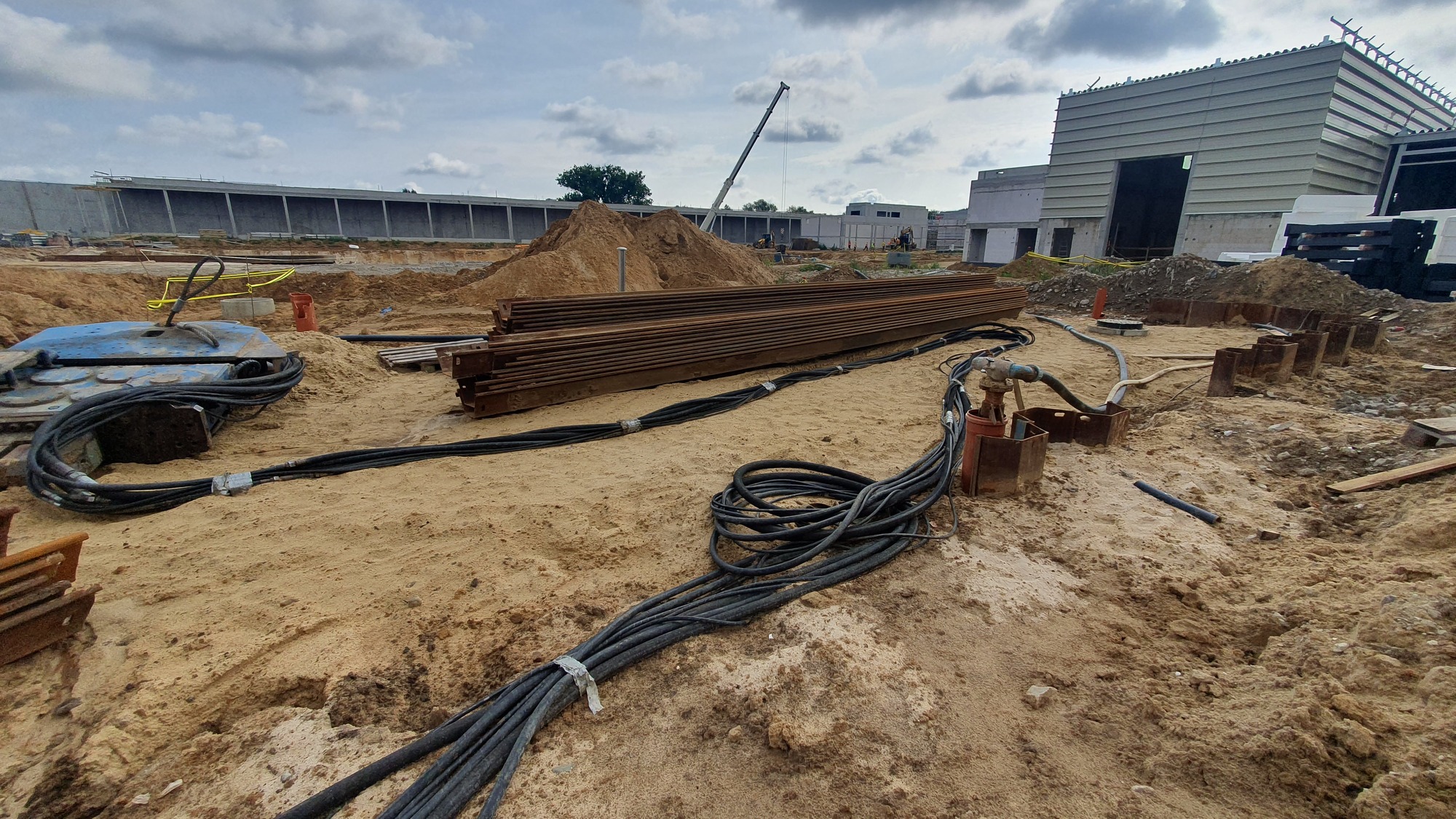

W ramach Obiektu nr 20 (zbiornik p.poż) wyjmowane są larseny po zakopaniu zbiornika.
