Postęp prac - styczeń 2024 r.
Pogoda w styczniu jest dosyć kapryśna, najpierw mrozy, śnieżyce teraz odwilż. Mimo to Wykonawca dokłada wszelkich starań, aby prace na budowie Zajezdni Annopol postępowały na wszystkich frontach.

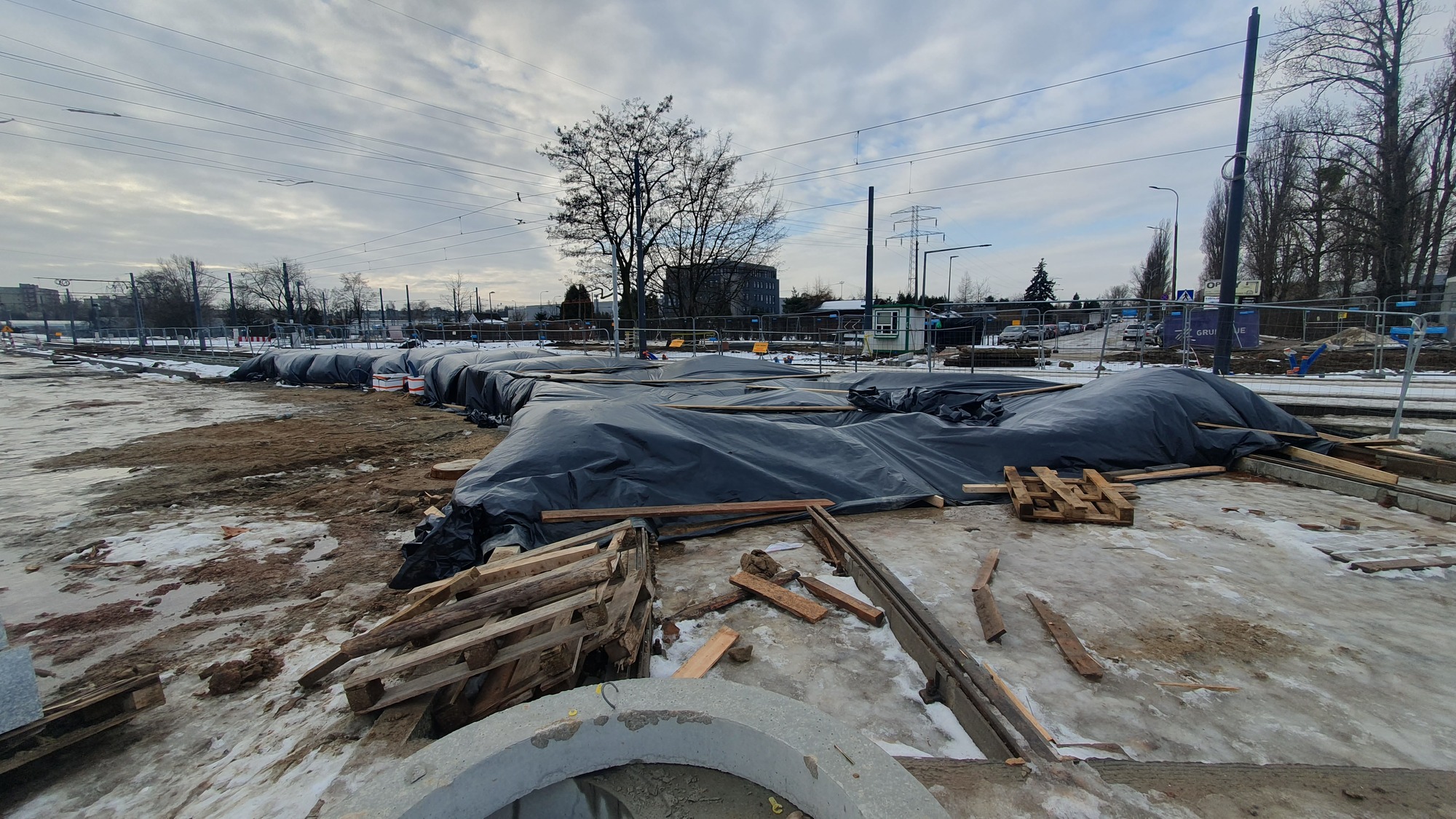

W pasie drogowym objętym decyzją ZRID trwa przygotowanie podbudowy pod wykonanie płyty betonowej.

Na terenie zajezdni wykonywane są układy torowo-drogowe m.in.: wykonywanie płyt betonowych, układanie instalacji teletechnicznych, zabudowy torowisk.

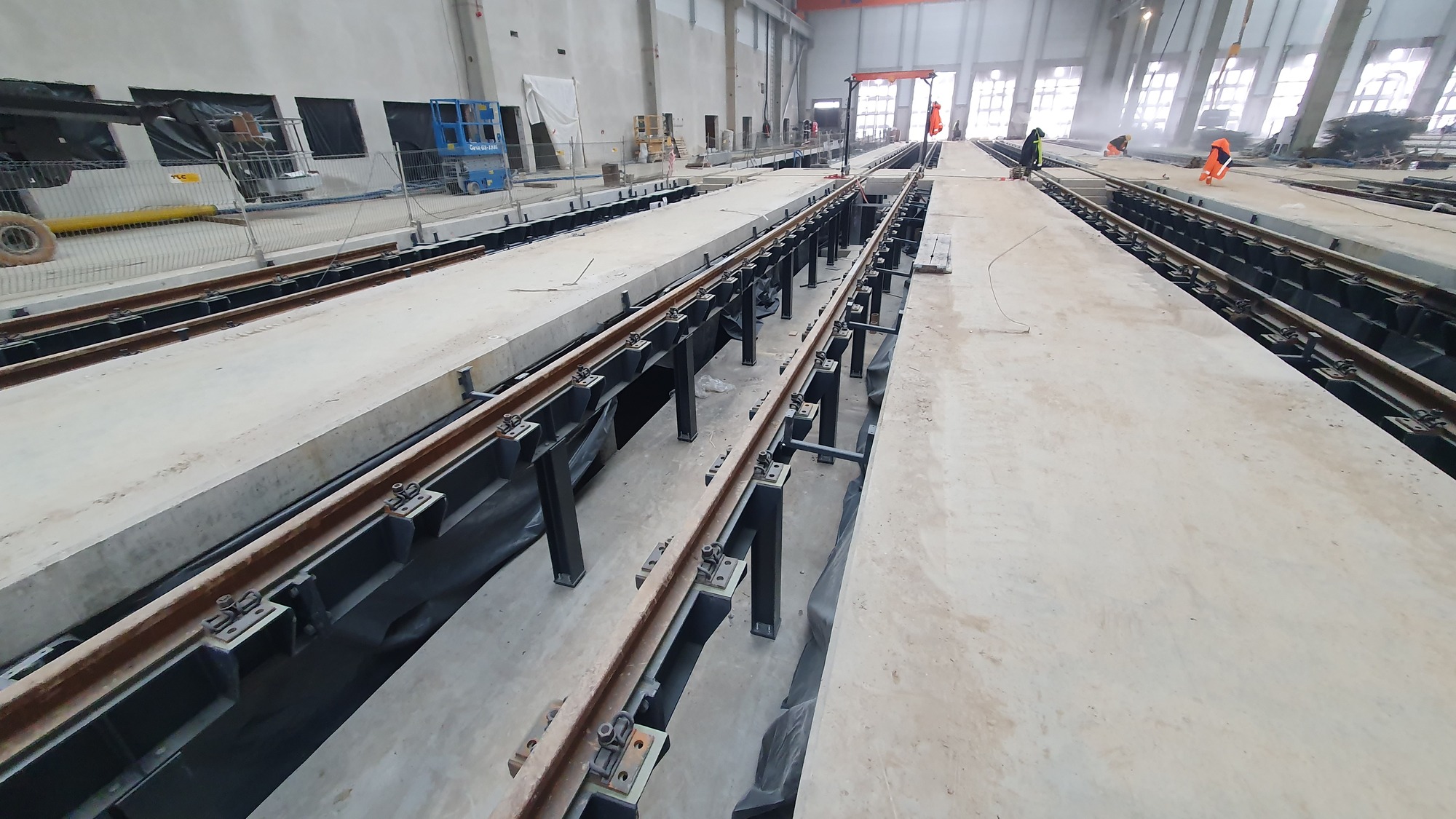

W ramach Budynku nr 1a (Hala remontowa) Wykonawca kontynuuje montaż tras kablowych oraz instalacji sanitarnych. W części warsztatowo-magazynowej (Bud. nr 1b) trwa montaż stelaży ścian szczytowych pomieszczeń oraz tras kablowych i instalacji sanitarnej. Na ukończeniu są prace związane z montażem podkonstrukcji pod elewację. W części obsług technicznych (Bud. nr 1c) obecnie kontynuowany jest montaż konstrukcji wsporczych pod szyny wraz z montażem szyn w kanałach przeglądowych. Jednocześnie prowadzony jest montaż instalacji tras kablowych wraz z układaniem kabli wewnątrz hali.

W ramach Budynku nr 2 (Budynek administracyjny) trwa montaż płyt GRC po stronie wschodniej elewacji. Jednocześnie Wykonawca wykonał posadzkę betonową na poziomie „-1” oraz układa płytki podłogowe na piętrze.
W ramach Budynku nr 3 (Hala postojowa) na kolejnych obszarach hali trwa montaż chodników w międzytorzu. Wykonawca kontynuuje prace związane z montażem tras kablowych i instalacji sanitarnych.
W ramach Budynku nr 4 (Budynek podstacji trakcyjnej i pogotowia energetycznego) kontynuowany jest montaż termoizolacji oraz podkonstrukcji pod elewację budynku. W pomieszczeniach dedykowanych prowadzone są prace związane z montażem tras kablowych, układaniem przewodów trakcyjnych, instalacja urządzeń m.: UPS-y, rozdzielacze.
W ramach Budynku nr 5 (Budynek pogotowia sieciowego i torów) kontynuowane są prace wykończeniowe wewnątrz budynku pomieszczeń m.in. płytki ścienne, płytki podłogowe, malowanie ścian, gładzenie ścian, montaż sufitów podwieszanych. Równocześnie trwają roboty związane z montażem płyt GK.

W ramach Budynku nr 6 (Wiata garażowa) montowane są płytki ścienne oraz malowane są ściany wewnątrz budynku.

W ramach Budynku nr 7a (Portiernia) trwa wykonanie zadaszenia blacha trapezową na części socjalnej budynku.

W ramach Budynku nr 8 (Budynek garażowy) kontynuowany jest montaż podkonstrukcji pod elewację.

W ramach Budynku nr 9 (Budynek lakierni, garażu pługów i wagonów powypadkowych) kontynuowane są roboty wykończeniowe przy elewacji budynku oraz prace związane z montażem lakierni i instalacji sanitarnych. Jednocześnie rozpoczęto wykonywanie ścian działowych między torowiskami.
W ramach Budynku nr 10.11 (Budynek czyszczenia i mycia) prowadzone są roboty wykończeniowe na piętrze myjni m.in.: wykonywanie instalacji elektrycznych i teletechnicznych; tynkowanie. Jednocześnie na torze prób trwają przygotowania pod montaż szyn na płycie betonowej.

W ramach Budynku nr 12 (Trafostacja) montowana jest podłoga techniczna.

W ramach Budynku nr 13.14 (Magazyn gazów oraz wiata śmietnikowa) zamontowano blachę dachową.

W ramach Obiektu nr 16 (Zbiornik retencyjny) trwają przygotowania pod zasypanie zbiorników retencyjnych.
